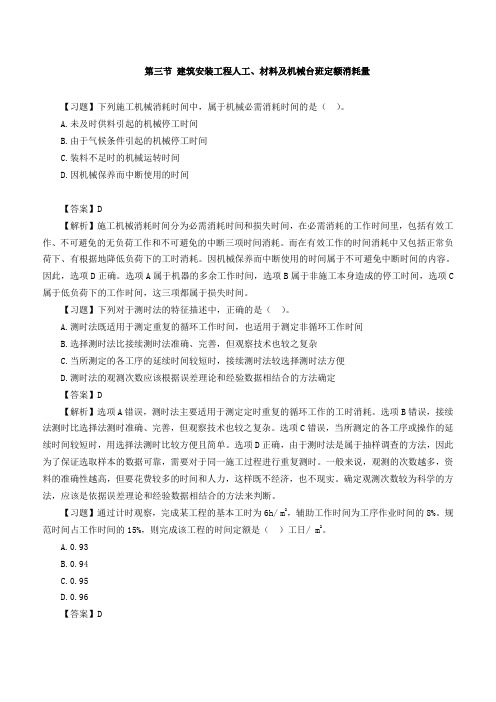

第三节建筑安装工程人工、材料及机械台班定额消耗量【习题】下列施工机械消耗时间中,属于机械必需消耗时间的是()。
A.未及时供料引起的机械停工时间B.由于气候条件引起的机械停工时间C.装料不足时的机械运转时间D.因机械保养而中断使用的时间【答案】D【解析】施工机械消耗时间分为必需消耗时间和损失时间,在必需消耗的工作时间里,包括有效工作、不可避免的无负荷工作和不可避免的中断三项时间消耗。
而在有效工作的时间消耗中又包括正常负荷下、有根据地降低负荷下的工时消耗。
因机械保养而中断使用的时间属于不可避免中断时间的内容。
因此,选项D正确。
选项A属于机器的多余工作时间,选项B属于非施工本身造成的停工时间,选项C 属于低负荷下的工作时间,这三项都属于损失时间。
【习题】下列对于测时法的特征描述中,正确的是()。
A.测时法既适用于测定重复的循环工作时间,也适用于测定非循环工作时间B.选择测时法比接续测时法准确、完善,但观察技术也较之复杂C.当所测定的各工序的延续时间较短时,接续测时法较选择测时法方便D.测时法的观测次数应该根据误差理论和经验数据相结合的方法确定【答案】D【解析】选项A错误,测时法主要适用于测定定时重复的循环工作的工时消耗。
选项B错误,接续法测时比选择法测时准确、完善,但观察技术也较之复杂。
选项C错误,当所测定的各工序或操作的延续时间较短时,用选择法测时比较方便且简单。
选项D正确,由于测时法是属于抽样调查的方法,因此为了保证选取样本的数据可靠,需要对于同一施工过程进行重复测时。
一般来说,观测的次数越多,资料的准确性越高,但要花费较多的时间和人力,这样既不经济,也不现实。
确定观测次数较为科学的方法,应该是依据误差理论和经验数据相结合的方法来判断。
【习题】通过计时观察,完成某工程的基本工时为6h/ m2,辅助工作时间为工序作业时间的8%。
规范时间占工作时间的15%,则完成该工程的时间定额是()工日/ m2。
A.0.93B.0.94C.0.95D.0.96【答案】D【解析】6h/ m28h/ 工日=0.75工日/ m2;0.75工日/ m21-8%=0.815工日/ m2;0.815工日/ m21-15%=0.959工日/ m2。
(一)分部分项工程量清单与计价表的编制1.确定分部分项工程综合单价时的注意事项(1)以项目特征描述为依据(2)材料、工程设备暂估价的处理(3)考虑合理的风险,发承包双方风险分摊原则:1)对于主要由市场价格波动导致的价格风险,根据招标文件和合同约定进行合理分摊,承包人承担5%以内的材料、工程设备价格风险,10%以内的施工机具使用费风险。
2)对于法律、法规、规章和政策出台导致的税金、规费、人工费发生变化,承包人不承担此类风险。
3)对于承包人根据自身技术水平、管理、经营状况能够自主控制的风险,由承包人全部承担。
2.分部分项工程综合单价确定的步骤和方法(1)确定计算基础:计算基础主要包括消耗量指标和生产要素单价。
计算时应采用企业定额。
(2)分析每一清单项目的工程内容(3)计算工程内容的工程数量与清单单位的含量:清单单位含量是指每一计量单位的清单项目所分摊的工程内容的工程数量。
(4)分部分项工程人工、材料、机械费用的计算。
(5)计算综合单价。
(二)措施项目清单与计价表的编制点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森计算时遵循以下原则:(1)投标人可根据工程实际情况结合施工组织设计自主确定措施项目费。
招标人提出的措施项目清单是根据一般情况确定的,没有考虑不同投标人的“个性”,投标人投标时应根据自身编制的投标施工组织设计或施工方案确定措施项目,对招标人提供的措施项目进行调整。
投标人根据投标施工组织设计或施工方案调整和确定的措施项目应通过评标委员会的评审。
(2)措施项目对于可计量的按照分部分项工程量清单方式的综合单价计价;对于可计项的按照“率值“计价。
(3)安全文明施工费单独计价。
造价工程师考点《工程计价》:定额单价法7月1日定额单价法定额单价法又称工料单价法或预算单价法,是指分部分项工程的单价为直接工程费单价,将分部分项工程量乘以对应分部分项工程单价后的合计作为单位直接工程费,直接工程费汇总后,再根据规定的计算方法计取措施费、间接费、利润和税金,将上述费用汇总后得到该单位工程的施工图预算造价。

2018造价师考试重点必过建设工程计价第一章建设工程造价构成第一节概述设备工具购置费直接费1、工程费用间接费建筑安装工程费税金利润建设投资建设用地费工程建设其他费用与项目建设有关的其他费用固定资产投资与未来经营有关的其他费用(工程造价)建设利息预备费(基本预备费、jiacha预备费)建设项目总投资固定资产投资方向调节税流动资产投资(流动资金)2、国外建设工程造价:项目直接建设成本、项目管理费、应急费、建设成本上升费(用于补偿工程结束未知价格增长),应急费包括未明确项目准备金(肯定发生)、不可预见准备金(物质、社会、经济增长原因不一定发生)第二节设备及工器具购置费用的构成计算1、设备及工器具购置费由设备购置费、工器具购置费、生产家具购置费,是固定资产的积极部分,它的比例的增加移位者技术进步和资本有机构成的提高2、设备购置费=设备原价+运杂费(采购、运输、途中包装、仓库保管)3、国产设备的原价一般指交货价、订货合同价,国产标准设备原价一般采用带备件的原价4、国产非标准设备估计方法:成本计算(常用)、系列设备插价、分布组合、定额估价1、材料费=材料净重*(1+加工损耗系数)*单价2、加工费=设备总重*每吨加工费(生产工人工资、设备折旧、燃油动力、车间经费)3、辅助材料费=设备总重*辅助材料指标4、专用工具费=1-3之和乘以百分比5、国产非标准设备5、废品损失费=1-4之和乘以百分比6、外购配件费:根据相应价格加与杂费,不计取利润7、包装费=1-6之和成百分比8、利润=1-5之和成百分比9、税金=销售额*增值税销售额=1-8之和-710、非标准设备设计费料加辅材专废购包利税6、CIF=离岸价FOB+运费+海外保险=运费在内加CFR+海外保险7、海外运输=CFR/(1-保险费)*保险费率8、进口从属费=银行财务费+外贸手续费+关税+消费税+进口增值+车辆购置税9、银行财务费=FOB*费率*汇率10、外贸手续费=CIF*费率*汇率11、关税=CIF*汇率*关税到岸税做为关税的计算技术时又成关税完税价格12、消费税=(CIF*汇率+关税)*消费税率/(1-消费税)13、增值税=(CIF+关税+消费税)*费率14、购置税=(CIF+关税+消费税)*车辆购置费率15、国内设备运杂费(运费装卸费、包装费、供销部门手续费、采购及仓库保管费)16、工器具及生产家具购置费:保证初期项目生产必须购置的没有达到固定资产标准的设备、仪器、模具、备用件费用=设备购置费*定额费率第三节建筑安装费用的构成1、建筑工程费用建筑安装费用安装工程费用:机械设备的安装及附属梯子、工作台及附属管线、单机试运转、系统联动无负荷2、模板摊销量=一次使用量*(1+损耗)*{1+(周准次数-1)*不损率—(1-不损率)*50%}周转次数周转次数第四节工程建设其他费用1、土地出让最高年限:居住70年、(商业、旅游、娱乐40年)、其他50年2、. 征地补偿费土地补偿费耕地补偿6-10青苗补偿安置补助费每一个人口4-6倍不超15倍新菜地开发基金建设用地取得费用耕地占用税一次性支付土地管理费拆迁补偿费拆迁补偿搬迁安置费补偿出让金、土地转让金3、建设单位管理费建设管理费工程监理费可行性研究费研究试验费不包括科技三项费用、建筑物一般鉴定、应由勘察设计费或工程费用开支的勘察设计费建设有关的其他费用环境影响评价费劳动安全卫生评价费(大中、甲类、特别、一二类、10%)场地准备及临时设施费引进技术及设备费(翻译、出国、来华人员、银行担保、承诺费)工程保险费特殊设备安全监督检验费市政公用设施费1、联合试运转(带负荷)4与未来生产经营有关的其他费用2、专利及专有技术使用费(专利、商标权)3、生产准备及开办费(培训、生产办公、生活家居)第五节1、预备费:基本预备费、价差预备费2、基本预备费=(工程费用+工程建设其他费用)*预备费费率有(1、批准的初步设计范围内,因变更、材料、局部地基处理增加的费用,2、一般自然灾害和预防一般自然灾害所发生的费用3、鉴定工程质量时发生的挖掘修复;4、超贵超限设备增加的费用)3、价差预备费:1.利率、汇率调整增加的费用2、建筑安装工程和工程建设其他费用3、人才机设备价格4、价差预备费=I t{(1+f)m (1+f)0.5(1+f)t-1-1} It 第t年的静态投资额(工程费用、其他费用、基本预备费)第二章建设工程计价方法及计价依据第一节工程计价方法1、工程计价的基本原理就是在于项目的组合和分解。
2018年造价工程师考试《计价控制》常考练习题(1)第1题某新建项目,建设期为3年,分年均衡进行贷款,第1年贷款1000万元,第2年贷款2000万元,第3年贷款500万元,年贷款利率为6%,建设期间只计息不支付,则该项目舞3年贷款利息为( )万元。
A.204.11B.243.60C.345.00D.355.91【正确答案】:A第2题审查施工图预算的方法中,( )的优点是全面、细致,经审查的工程预算差错比较少,质量比较高,缺点是工作量大。
A.标准预算审查法B.分组计算审查法C.逐项审查法D.对比审查法【正确答案】:C第3题招标文件的澄清将在规定的投标截止时间( )天前以书面形式发给所有购买招标文件的投标人,但不指明澄清问题的来源。
A.7B.15C.20点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森【正确答案】:B2018年造价工程师第4题造成潜在投标人数量不足( )个的,招标人应重新组织资格预审或不再组织资格预审而直接招标。
A.1B.3C.5D.15【正确答案】:B第5题设备安装工程费概算的编制方法中,( )具有计算比较具体、精确性较高之优点。
A.预算单价法B.扩大单价法C.设备价值百分比法D.综合吨位指标法【正确答案】:A第6题建筑设计影响工程造价的因素不包括( )。
A.整体形状B.建筑物层数C.流通空间点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森【正确答案】:A第7题建设项目的正式竣工验收过程中,评审项目质量是对工程设计的( )进行复验和鉴定,按设计要求和建筑安装工程施工的验收规范和质量标准进行质量评定验收。
A.系统性、整体性和经济性B.全面性、有效性和经济性C.先进性、技术性和系统性D.先进性、合理性和经济性【正确答案】:D第8题《建设工程工程量清单计价规范》中规定园林绿化工程的第一级编码为( )。
A.03B.04C.O5D.06【正确答案】:C第9题下列指标中,( )是指在考虑了资金时间价值的情况下,以项目每年的净收益回收项目全部投资所需要的时间。
一、单项选择题(共60题,每题1分。
每题的备选项中,只有一个最符合题意)1某项目生产一种非专利技术产品,总投资10000万元,由甲、乙、丙三家企业共同出资组成项目法人。
合资合同期限为10年,约定按出资比例分红。
甲企业以1500万元现金出资,乙企业以评估价值1500万元的房屋和土地使用权出资,丙企业以评估价值500万元的非专利技术出资。
下述说法不正确的为( )。
A.该项目资本金比例为35B.该项目资本金为3500万元C.丙企业出以非专利技术出资,其比例超过了规定D.合资第三年,如果项目经营获得可分配利润700万元,乙企业可从中分得300万元参考答案:C参考解析:①该项目资本金占该项目总投资的比例=(1500+1500+500)/1000=35;②项目资本金是指在项目总投资中由投资者认缴的出资额,该项目资本金=1500+1500+500=3500(万元);③以工业产权、非专利技术作价出资的比例不得超过投资项目资本金总额的20,丙企业以非专利技术出资比例=500/(1500+1500+500)=14.29<20,其比例未超过规定;④合资第三年,如果项目经营获得可分配利润700万元,乙企业可从中分得利润=700×1500/(1500+1500+500)=300(万元)。
2以欺骗、贿赂等不正当手段取得工程造价咨询企业资质的,由资质许可机关予以警告,并处一定数额的罚款,申请人在规定期限内不得再次申请工程造价点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森咨询企业资质。
其罚款的数额和规定期限分别是( )。
A.500以上2万元以下和3年B.1万元以上3万元以下和3年C.1万元以上3万元以下和1年D.500以上2万元以下和1年参考答案:B参考解析:主要考核造价咨询企业的法律责任,是一个难点,因为很难记忆。
这里给大家总结一下:造价咨询企业的法律责任需要注意两类问题:①时间:申请人隐瞒有关晴况或者提供虚假材料申请工程造价咨询企业资质的,1年内不得再次申请工程造价咨询企业资质;以欺骗、贿赂等不正当手段取得工程造价咨询企业资质的,申请人3年内不得再次申请。
第四节工程建设其他费用的构成和计算【习题】关于建设用地的取得及使用年限,下列说法正确的是()。
A.获取建设用地使用权的方式可以是租赁或转让B.通过协议出让获取土地使用权的方式分为投标、拍卖、挂牌三种C.城市公益事业用地不得以划拨方式取得D.将土地使用权无偿交付使用者的,其土地使用年限最高为70年【答案】A【解析】选项A正确,获取国有土地使用权的基本方法有两种:一是出让方式,二是划拨方式。
建设土地取得的基本方式还包括租赁和转让方式。
选项B错误,通过竞争出让方式获取国有土地使用权包括三种:投标、拍卖和挂牌。
选项C错误,下列建设用地,经县级以上人民政府依法批准,可以以划拨方式取得:1)国家机关用地和军事用地;2)城市基础设施用地和公益事业用地;3)国家重点扶持的能源、交通、水利等基础设施用地;4)法律、行政法规规定的其它用地。
选项D错误,依法以划拨方式取得土地使用权的,除法律、行政法规另有规定外,没有使用期限的限制。
【习题】关于征地补偿费用,下列表述中正确的是()。
A.地上附着物补偿应根据协调征地方案前地上附着物的实际情况确定B.土地补偿和安置补偿费的总和不得超过土地被征用前三年平均产值的15倍C.征用未开发的规划菜地按一年只种一茬收取新菜地基金D.征收耕地占用税时,对于占用前三年曾用于种植农作物的土地不得视为耕地【答案】A【解析】选项A正确,地方附着物是指房屋、水井、树木、涵洞、桥梁、公路、水利设施、林木等地面建筑物、构筑物、附着物等。
视协商征地方案前地上附着物价值与折旧情况确定,应根据“拆什么、补什么;拆多少,补多少,不低于原来水平”的原则确定。
选项B错误,土地补偿和安置补偿费的总和不得超过土地被征用前三年平均产值的30倍。
选项C错误,征用尚未开发的规划菜地,不缴纳新菜地开发建设基金。
选项D错误,占用前三年曾用于种植农作物的土地也视为耕地。
【习题】下列与建设用地有关的费用中,归农村集体经济组织所有的是()。
第五节工程计价定额【习题】在计算预算定额人工工日消耗量时,包含在人工幅度差内的用工是()。
A.超运距用工B.材料加工用工C.机械土方工程的配合用工D.工种交叉作业相互影响的停歇用工【答案】D【解析】人工幅度差内容包括:1)各工种间的工序搭接及交叉作业相互配合或影响所发生的停歇用工;2)施工过程中,移动临时水电线路而造成的影响工人操作的时间;3)工程质量检查和隐蔽工程验收工作而影响工人操作的时间;4)同一现场内单位工程之间因操作地点转移而影响工人操作的时间;5)工序交接时对前一工序不可避免的修整用工;6)施工中不可避免的其他零星用工。
【习题】完成某分部分项工程1m³,需基本用工0.5工日,超运距用工0.05工日,辅助用工0.1工日,如人工幅度差系数为10%,则该工程预算定额人工工日消耗量为()工日/10m³。
A.6.05B.5.85C.7.00D.7.15【答案】D【解析】人工消耗量=(基本用工+辅助用工+超运距用工)×(1+人工幅度差系数)=(0.5+0.05+0.1)×(1+10%)=0.715工日/ m³=7.15工日/10m³。
因此,选项D正确。
【习题】确定预算定额人工工日消耗量过程中,应计入其他用工的有()。
A.材料二次搬运用工B.电焊点火用工C.按劳动定额规定应增(减)计算的用工D.临时水电线路移动造成的停工E.完成某一分项工程所需消耗的技术工种用工【答案】BD【解析】材料二次搬运用工属于二次搬运费, C、E属于基本用工。
【习题】关于概算指标的编制,下列说法中正确的是()。
A.概算指标分为建筑安装工程概算指标和设备工器具概算指标B.综合概算指标的准确性高于单项概算指标C.单项形式的概算指标对工程结构形式可不作说明D.构筑物的概算指标以预算书确定的价值为准,不必进行建筑面积换算【答案】D【解析】选项A错误,概算指标可分为两大类,一类是建筑工程概算指标,另一类是设备及安装工程概算指标。
第二章建设工程计价方法及计价依据第一节工程计价方法【习题】下列说法中,符合工程计价基本原理的是()。
A.工程计价的基本原理在于项目划分与工程量计算B.工程计价分为项目的分解与组合两个阶段C.工程计价包括工程单价的确定和总价的计算D.工程单价包括生产要素单价、工料单价和综合单价【答案】C【解析】工程计价的基本原理就在于项目的分解与组合,选项A错误;工程计价包括工程单价的确定和总价的计算,选项B错误,选项C正确;工程单价包括工料单价和综合单价,选项D错误。
【习题】作为工程定额体系的重要组成部分,预算定额是()。
A.完成一定计量单位的某一施工过程所需消耗的人工、材料和机械台班数量标准B.完成一定计量单位合格分项工程或结构构件所需消耗的人工、材料、施工机械台班数量及其费用标准C.完成单位合格扩大分项工程所需消耗的人工、材料和施工机械台班数量及其费用标准D.完成一个规定计量单位建筑安装产品的费用消耗标准【答案】B【解析】预算定额是在正常的施工条件下,完成一定计量单位合格分项工程或结构构件所需消耗的人工、材料、施工机具台班数量及其费用标准,选项B正确。
【习题】下列定额中,项目划分最细的计价定额是()。
A.材料消耗定额B.劳动定额C.预算定额D.概算定额【答案】C【解析】【习题】关于工程定额,下列说法正确的是()。
A.劳动定额主要表现形式为时间定额,机械消耗定额主要表现形式为产量定额B.企业定额是企业内部使用的预算定额C.补充定额只能在指定范围内使用D.地区统一定额应依据地区工程技术特点、施工生产和管理水平独立编制【答案】C【解析】劳动定额的主要表现形式是时间定额,机械消耗定额的主要表现形式是机械时间定额,同时也以产量定额表现,故A错误;施工定额是施工企业(建筑安装企业)组织生产和加强管理在企业内部使用的一种定额,属于企业定额的性质,故B错误;补充定额只能在指定的范围使用,可以作为以后修订定额的基础,故选项C正确;地区统一定额主要是考虑地区性特点和全国统一定额水平作适当调整和补充编制,故D错误。
【习题】施工合同履行期间,关于计日工费用的处理,下列说法中正确的是()。
A.已招标价工程量清单中无某项计日工单价时候,应按工程变更有关规定商定计日工单价B.承包人通知发包人以计日工方式实施的零星工作,双方应按计日工方式予以结算C.现场签证的计日工数量与招标工程量清单中所列不同时,应按工程变更有关规定进行价款调整D.施工各期间发生的计日工费用应在竣工结算时一并支付【答案】A【解析】选项A正确,已标价工程量清单中没有该类计日工单价的,由发承包双方按工程变更的有关的规定商定计日工单价计算。
选项B错误,发包人通知承包人以计日工方式实施的零星工作,承包人应予执行。
选项C错误,任一计日工项目实施结束。
承包人应按照确认的计日工现场签证报告核实该类项目的工程数量,并根据核实的工程数量和承包人已标价工程量清单中的计日工单价计算,提出应付价款。
选项D错误,每个支付期末,承包人应与进度款同期向发包人提交本期间所有计日工记录的签证汇总表,以说明本期间自己认为有权得到的计日工金额,调整合同价款,列入进度款支付。
【习题】下列在施工合同履行期间由不可抗力造成的损失中,应有承包人承担是()。
A.因工程损害导致的第三方人员伤亡B.因工程损害导致的承包人人员伤亡C.工程设备的损害D.应监理人要求承包人照管工程的费用【答案】B【解析】选项A错误,选项C错误,合同工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担。
选项B正确,发包人、承包人人员伤亡由其所在单位负责,并承担相应费用。
选项D错误,停工期间,承包人应发包人要求留在施工场地的必要的管理人员及保卫人员的费用由发包人承担。
【习题】工程在施工合同履行期间发生共同延误时间,正确的处理方式是()。
A.按照延误时间的长短,由责任方共同分担延误带来的损失B.发包人是初始延误者,承包人可得到工期和费用补偿,但得不到利润补偿C.承包人是初始延误者,承包人只能得到工期的补偿,但得不到费用补偿D.客观原因造成的初始延误,承包人可得到工期补偿,但很难到费用补偿【答案】D【解析】选项A错误,首先判断造成拖期的哪一种原因是最先发生的,即确定“初始延误”者,它应对工程拖期负责。
2018年造价工程师《计价控制》考试重点15月13日2018年造价工程师《计价控制》考试重点1财务评价指标体系与方法建设项目财务评价方法是与财务评价的目的和内容相联系的。
财务评价的主要内容包括:盈利能力评价和清偿能力评价。
财务评价的方法有:以现金流量表为基础的动态获利性评价和静态获利性评价、以资产负债表为基础的财务比率分析和考虑项目风险的不确定性分析等。
(一)建设项目财务评价指标体系建设项目财务评价指标体系根据不同的标准,可作不同的分类形式。
1.根据是否考虑时间价值分类可分为静态经济评价指标和动态经济评价指标。
2.根据指标的性质分类可以分为时间性指标、价值性指标、比率性指标。
(二)建设项目财务评价方法1.财务盈利能力评价财务盈利能力评价主要考察投资项目投资的盈利水平。
为此目的,需编制全部投资现金流量表、自有资金现金流量表和损益表三个基本财务报表。
计算财务内部收益率、财务净现值、投资回收期、投资收益率等指标。
(1)财务净现值(FNpV)。
财务净现值是指把项目计算期内各年的财务净现金流量,按照一个给定的标准折现率(基准收益率)折算到建设期初(项目计算期第一年年初)的现值之和。
财务净现值是考察项目在其计算期内盈利能力的主要动态评价点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森指标。
如果项目建成投产后,各年净现金流量不相等,则财务净现值只能按照公式计算。
财务净现值表示建设项目的收益水平超过基准收益的额外收益。
该指标在用于投资方案的经济评价时,财务净现值大于等于零,项目可行。
(2)财务内部收益率(FIRR)。
财务内部收益率是指项目在整个计算期内各年财务净现金流量的现值之和等于零时的折现率,也就是使项目的财务净现值等于零时的折现率。
财务内部收益率是反映项目实际收益率的一个动态指标,该指标越大越好。
一般情况下,财务内部收益率大于等于基准收益率时,项目可行。
财务内部收益率的计算过程是解一元n次方程的过程,只有常规现金流量才能保证方程式有唯一解。
【习题】关于竣工结算的编制与审查的说法中,错误的是()。
A.单位工程竣工结算由承包人编制B.建设项目竣工总结算经发承包人签字盖章后有效C.竣工结算的编制依据包括工程合同、投标文件等D.结算中的暂列金额应减去工程价款调整与索赔、现场签证金额,若有余款归承包人【答案】D【解析】选项A说法正确,单位工程竣工结算由承包人编制,发包人审查。
选项B说法正确,单项工程竣工结算或建设项目竣工总结算经发承包人签字盖章后有效。
选项C说法正确,竣工结算的编制依据包括建设工程工程量清单计价规范、工程合同、发承包双方实施过程中已确认的工程量及其结算的合同价款、发承包双方实施过程中已确认调整后追加(减)的合同价款、建设工程设计文件及相关资料、投标文件等。
选项D说法错误,暂列金额应减去工程价款调整(包括索赔、现场签证)金额计算,如有余额归发包人。
【习题】某工程承包人向发包人递交了200万元的进度款支付申请,下列关于进度款支付的说法中,正确的是()。
A.向承包人支付不少于180万元的进度款B.向承包人支付不少于120万元的进度款C.向承包人支付不少于150万元的进度款D.向承包人支付不少于100万元的进度款【答案】B【解析】进度款支付比例按照合同约定,按期中结算价款总额计,不低于60%,不高于90%。
因此,选项B正确。
【习题】关于合同价款纠纷的处理,下列说法中正确的有()。
A.借用有资质的建筑施工企业名义与他人签订建设工程施工合同的行为无效B.当事人对垫资利息有约定且约定的利息高于同期同类贷款利率的应予支持C.当事人对建筑工程的计价标准或计价方法有约定的按约定结算工程价款D.对于阴阳合同,其价款结算应以备案的中标合同作为依据E.建设工程未交付,工程价款也未结算的,则工程欠款的计算日为当事人的起诉之日【答案】ACDE【解析】选项A正确,承包人非法转包、违法分包建设工程或者没有资质的实际施工人借用有资质的建筑施工企业名义与他人签订建设工程施工合同的行为无效。
选项B错误,当事人对垫资和垫资利息有约定,承包人请求按照约定返还垫资及其利息的,应予支持,但是约定的利息计算标准高于中国人民银行发布的同期同类贷款利率的部分除外。
选项C正确,当出现设计变更时,当事人对建设工程的计价标准或者计价方法有约定的,按照约定结算工程价款。
选项D正确,当事人就同一建设工程另行订立的建设工程施工合同与经过备案的中标合同实质性内容不一致的,应当以备案的中标合同作为结算工程价款的根据。
选项E正确,利息从应付工程价款之日计付。
当事人对付款时间没有约定或者约定不明的,下列时间视为应付款时间:①建设工程已实际交付的,为交付之日;②建设工程没有交付的,为提交竣工结算文件之日;③建设工程未交付,工程价款也未结算的,为当事人起诉之日。
【习题】下列关于预付款担保的说法中,正确的是()。
A.预付款担保应在施工合同签订后,预付款支付前提供B.预付款担保必须采用银行保函的形式C.承包人中途毁约,中止工程,发包人有权从预付款担保金额中获取预付款补偿D.发包人应在预付款扣完后将预付款保函退还承包人E.在预付款全部扣回之前,预付款保函应始终保持有效,且担保金额应保持不变【答案】ACD【解析】选项A正确,预付款担保是指承包人与发包人签订合同后领取预付款前,承包人正确、合理使用发包人支付的预付款而提供的担保。
选项B错误,预付款担保的主要形式为银行保函。
选项C正确,如果承包人中途毁约,中止工程,使发包人不能在规定期限内从应付工程款中扣除全部预付款,则发包人有权从预付款担保金额中获得补偿。
选项D正确,承包人还清全部预付款后,发包人应退还预付款担保,承包人将其退回银行注销,解除担保责任。
选项E错误,预付款担保的担保金额通常与发包人的预付款是等值的。
预付款一般逐月从工程预付款中扣除,预付款担保的担保金额也相应逐月减少。
【习题】关于建设工程竣工结算的办理,下列说法中正确的有()。
A.竣工结算文件经发承包人双方签字确认的,应当作为工程结算的依据B.竣工结算文件由发包人组织编制,承包人组织核对C.工程造价咨询机构审核结论与申报人竣工结算文件不一致时,以造价咨询机构审核意见为准D.合同双方对复核后的竣工结算有异议时,可以就无异议部分的工程办理不完全竣工结算E.承包人对工程造价咨询企业的审核意见有异议的,可以向工程造价管理机构申请调解【答案】ADE【解析】选项A正确,工程竣工结算文件经发承包双方签字确认的,应当作为工程结算的依据。
选项B错误,单位工程竣工结算由承包人编制,发包人审查;实行总承包的工程,由具体承包人编制,在总包人审查的基础上,发包人审查。
选项C错误,选项D正确,发包人委托工程造价咨询机构核对竣工结算的,工程造价咨询机构应在规定期限内核对完毕,核对结论与承包人竣工结算文件不一致的,应提交给承包人复核,承包人应在规定期限内将同意核对结论或不同意见的说明提交工程造价咨询机构。
复核后仍有异议的,对于无异议部分办理不完全竣工结算。
选项E正确,承包人对发包人提出的工程造价咨询企业竣工结算审核意见有异议的,在接到该审核意见后一个月内,可以向有关工程造价管理机构或者有关行业组织申请调解。
第三节工程总承包和国际工程合同价款结算【习题】根据《建设项目工程总承包合同示范文本》(GF-2011-2016),下列属于施工变更的是()。
A.对区域内标准标高的调整B.对备品备件采购数量的增减C.发包人对竣工试验合格的项目重新进行竣工试验D.因发包人原因暂停工程超过45天,调减受影响的部分工程【答案】C【解析】选项A属于设计变更,选项B属于采购变更,选项C属于施工变更,选项D属于调减部分工程。
因此,选项C正确。
【习题】根据《建设项目工程总承包合同示范文本》(GF-2011-0126),发包人按付款计划表付款时,如承包人的实际进度比约定的目标进度落后30日及以上,发包人有权()。
A.停止当期结算B.自行调整付款计划表C.与承包人商定减少当期付款额D.与承包人协商递减合同总额【答案】C【解析】发包人按付款计划表付款时,承包人的实际工作和(或)实际进度比付款计划表约定的关键路径的目标任务落后30日及以上时,发包人有权与承包人商定减少当期付款金额,并有权与承包人共同调整付款计划表。
承包人以后各期的付款申请及发包人的付款,以调整后的付款计划表为依据。
因此,选项C正确。
【习题】在FIDIC合同条件中,工程师确认用于永久工程的材料和设备符合预支条件,在确定其实际费用后,期中支付证书中应增加费用的()作为工程材料和设备预支款。
A.50%B.60%C.70%D.80%【答案】D【解析】工程师确认用于永久工程的材料和设备符合预支条件后,应当根据审查承包商提交的相关文件确定此类材料和设备的实际费用(包括运至现场的费用),期中支付证书中应增加的款额为该费用的80%。
因此,选项D正确。
【习题】根据《建设项目工程总承包合同示范文本GF-2011-2016》,下列说法正确的是()。
A.预付款支付的时间和额度在通用条款中约定B.预付款抵扣完后,承包人应及时向发包人退还预付款保函C.发包人延误付款20 天以上经催告仍不付款的,承包人即可停工D.合同解除发包人有权要求承包人支付尚未扣完的预付款【答案】D【解析】选项A错误,发包人按合同价格的一定比例支付预付款金额,具体金额由双方在合同专用条款中约定。
选项B错误,预付款抵扣完后,发包人应及时向承包人退还预付款保函。
选项C错误,发包人延误付款15天以上,承包人有权向发包人发出要求付款的通知,发包人收到通知后仍不能付款的,承包人可暂停部分工作,视为发包人导致的暂停,并按合同中关于发包人暂停的约定执行。
选项D正确,在发包人签发工程接收证书或合同解除时,预付款尚未抵扣完时,发包人有权要求承包人支付尚未抵扣完的预付款。
【习题】国际工程中,当承包商提交书面结清单后的一定期限内,由工程师向业主发出的证书是()。
A.期中支付证书B.最终支付证书C.履约证书D.工程接收证书【答案】B【解析】在提交最终报表时,承包商还应提交一份书面的结清单,在收到最终报表及书面结清单后28天内,工程师应向业主发出一份最终支付证书。
因此,选项B正确。
【习题】根据《建设项目工程总承包合同示范文本》(GF-2011-2016),以下情形中,属于应对合同价款进行调整的有()。
A.合同变更B.法律法规变化影响的合同价格调减C.工程造价管理部门公布的价格调整造成工程成本增减D.一周内停水、停电等造成累计停工超过8小时E.发包人批准的变更估算的增减【答案】BE【解析】选项A错误,合同价格的调整不包括合同变更。
选项B正确,选项C错误,选项D错误,选项E正确,合同价格调整包括以下情形:1)合同签订后,因法律、行政法规、国家政策和需遵守的行业规定,影响合同价格增减的;2)合同执行过程中,工程造价管理部门公布的价格调整,涉及承包人投入成本增减的;3)一周内非承包人原因的停水、停电、停气、道路中断等,造成工程现场停工累计超过8小时的(承包人须提交报告并提供可证实的证明和估算);4)发包人批准的变更估算的增减;5)本合同约定的其他增减的款项调整。
第六章建设项目竣工决算的编制和竣工后质量保证金的处理第一节竣工验收【习题】大中型和限额以上建设项目及技术改造项目,工程整体验收的组织单位可以是()。
A.监理单位B.业主单位C.使用单位D.国家发改委【答案】D【解析】大中型和限额以上建设项目及技术改造项目,由国家发改委或国家发改委委托项目主管部门、地方政府部门组织验收;小型和限额以下项目及技术改造项目,由项目主管部门或地方政府部门组织验收。
第二节竣工决算【习题】完整的竣工决算所包含的内容是()。
A.竣工财务决算说明书、竣工财务决算报表、工程竣工图、工程竣工造价对比分析B.竣工财务决算报表、竣工决算、工程竣工图、工程竣工造价对比分析C.竣工财务决算说明书、竣工决算、竣工验收报告、工程竣工造价对比分析D.竣工财务决算报表、工程竣工图、工程竣工造价对比分析【答案】A【解析】根据财政部、国家发改委和住房和城乡建设部的有关文件规定,竣工决算是由竣工财务决算说明书、竣工财务决算报表、工程竣工图和工程竣工造价对比分析四部分组成。
【习题】建设项目竣工财务决算应编制基本建设项目概况表,下列选项中应计入基本建设项目概况表“非经营性项目转出投资”的是()。
A.水土保持、城市绿化费用B.产权不归属本单位的专用道路建设费C.报废工程建设费D.产权归本单位的地下管道建设费【答案】B【解析】非经营性项目转出投资支出是指非经营项目为项目配套的专用设施投资,包括专用道路、专用通信设施、送变电站、地下管道等,其产权不属于本单位的投资支出,对于产权归属本单位,应计入交付使用资产价值。
