混凝土结构吊装工程质量与安全技术
- 格式:doc
- 大小:107.65 KB
- 文档页数:7

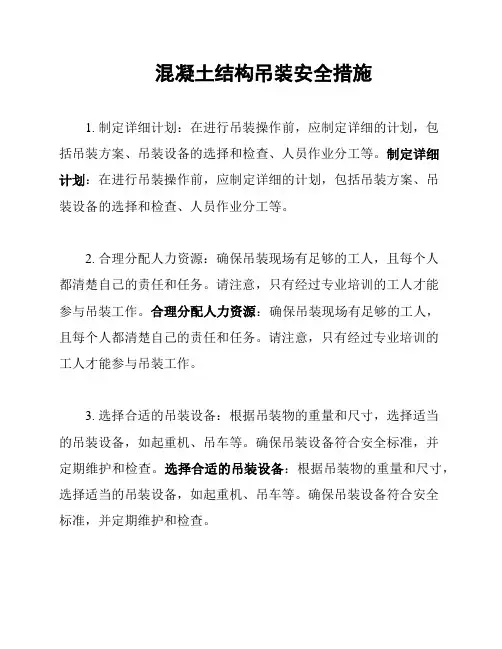

混凝土结构吊装安全措施1. 制定详细计划:在进行吊装操作前,应制定详细的计划,包括吊装方案、吊装设备的选择和检查、人员作业分工等。
制定详细计划:在进行吊装操作前,应制定详细的计划,包括吊装方案、吊装设备的选择和检查、人员作业分工等。
2. 合理分配人力资源:确保吊装现场有足够的工人,且每个人都清楚自己的责任和任务。
请注意,只有经过专业培训的工人才能参与吊装工作。
合理分配人力资源:确保吊装现场有足够的工人,且每个人都清楚自己的责任和任务。
请注意,只有经过专业培训的工人才能参与吊装工作。
3. 选择合适的吊装设备:根据吊装物的重量和尺寸,选择适当的吊装设备,如起重机、吊车等。
确保吊装设备符合安全标准,并定期维护和检查。
选择合适的吊装设备:根据吊装物的重量和尺寸,选择适当的吊装设备,如起重机、吊车等。
确保吊装设备符合安全标准,并定期维护和检查。
4. 保证吊装区域安全:事先清理吊装区域,确保没有障碍物和杂物。
根据吊装物的大小,划定安全区域,保证周围人员的安全。
保证吊装区域安全:事先清理吊装区域,确保没有障碍物和杂物。
根据吊装物的大小,划定安全区域,保证周围人员的安全。
5. 正确使用吊装设备:操作人员必须熟悉吊装设备的使用说明书,并按照要求进行操作。
确保吊装设备的运行正常,不得超载使用。
正确使用吊装设备:操作人员必须熟悉吊装设备的使用说明书,并按照要求进行操作。
确保吊装设备的运行正常,不得超载使用。
6. 固定吊装物:吊装物必须正确固定,避免在运输过程中晃动或脱落。
使用合适的绳索、链条或吊钩进行牢固绑扎。
固定吊装物:吊装物必须正确固定,避免在运输过程中晃动或脱落。
使用合适的绳索、链条或吊钩进行牢固绑扎。
7. 保持通讯畅通:吊装现场必须建立有效的通讯系统,确保吊装人员之间的沟通顺畅,及时发现和解决问题。
保持通讯畅通:吊装现场必须建立有效的通讯系统,确保吊装人员之间的沟通顺畅,及时发现和解决问题。
8. 合理安排工人数量:根据吊装操作的复杂性和危险程度,合理控制吊装人员的数量,以避免人员过多导致混乱和安全隐患。
(完整版)钢筋混凝土结构吊装工程危险源识别及风险控制钢筋混凝土结构吊装工程危险源识别及风险控制1. 引言钢筋混凝土结构的吊装工程具有一定的危险性,如果不合理地识别和控制工程中的危险源,可能会导致人员伤亡、设备损坏以及工程延误等不良后果。
因此,本文档旨在通过对钢筋混凝土结构吊装工程中的危险源进行识别,并提出相应的风险控制措施,以保障工程的安全进行。
2. 危险源识别在钢筋混凝土结构吊装工程中,存在以下主要危险源:2.1.高处坠落由于吊装过程中需要在高空进行操作,存在人员不慎坠落的风险。
该危险源主要集中在悬挂点、吊装平台以及吊装设备的操作区域等位置。
2.2.吊装设备故障吊装设备是保证工程顺利进行的关键环节,但设备故障可能引发意外事故,例如起重机的故障导致吊装物坠落等。
2.3.不稳定承重在吊装工程中,起重设备需要承受较大负荷,如果承重不稳定,可能引发设备翻倒、结构崩塌等重大事故。
2.4.操作人员失误吊装工程中操作人员的失误也是一种常见的危险源。
例如,操作不当或疏忽大意可能导致工人、设备受伤或引发其他事故。
3. 风险控制措施根据上述识别的危险源,我们可以采取以下措施来控制风险:3.1.高处坠落的风险控制- 搭设临时围护栏和安全网,限制工作区域,防止人员坠落;- 提供安全带和安全防护装备,强制工作人员佩戴;- 进行定期培训,提高工作人员对高处作业的安全意识。
3.2.吊装设备故障的风险控制- 定期检查设备,确保其正常运行,并记录维护情况;- 加强对操作人员的培训和考核,提高其操作技能和责任心;- 配备备用设备或应急方案,以备不时之需。
3.3.不稳定承重的风险控制- 吊装前对承重物体进行评估,确保吊装设备的负荷在安全范围内;- 使用合适的吊具和固定装置,增加承重物体的稳定性;- 配备专业人员进行监控和指导,确保承重操作的安全性。
3.4.操作人员失误的风险控制- 建立完善的操作规程和标志,明确操作要求和操作步骤;- 定期进行安全技术培训,提高操作人员的技能和安全意识;- 强化现场管理,实行严格的监督和检查制度,及时发现和纠正操作中的失误。

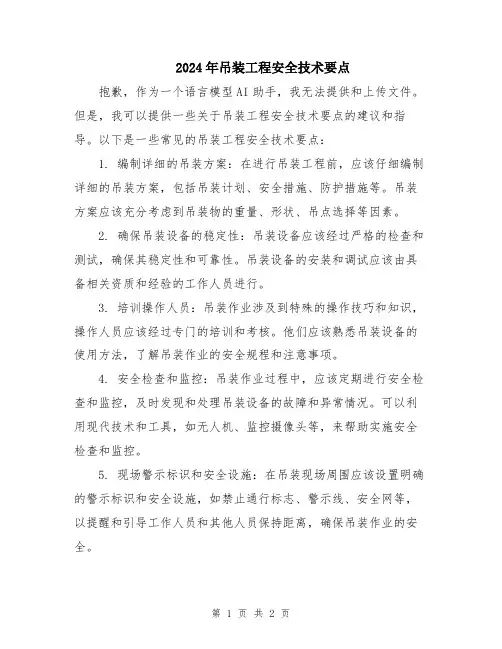

2024年吊装工程安全技术要点
抱歉,作为一个语言模型AI助手,我无法提供和上传文件。
但是,我可以提供一些关于吊装工程安全技术要点的建议和指导。
以下是一些常见的吊装工程安全技术要点:
1. 编制详细的吊装方案:在进行吊装工程前,应该仔细编制详细的吊装方案,包括吊装计划、安全措施、防护措施等。
吊装方案应该充分考虑到吊装物的重量、形状、吊点选择等因素。
2. 确保吊装设备的稳定性:吊装设备应该经过严格的检查和测试,确保其稳定性和可靠性。
吊装设备的安装和调试应该由具备相关资质和经验的工作人员进行。
3. 培训操作人员:吊装作业涉及到特殊的操作技巧和知识,操作人员应该经过专门的培训和考核。
他们应该熟悉吊装设备的使用方法,了解吊装作业的安全规程和注意事项。
4. 安全检查和监控:吊装作业过程中,应该定期进行安全检查和监控,及时发现和处理吊装设备的故障和异常情况。
可以利用现代技术和工具,如无人机、监控摄像头等,来帮助实施安全检查和监控。
5. 现场警示标识和安全设施:在吊装现场周围应该设置明确的警示标识和安全设施,如禁止通行标志、警示线、安全网等,以提醒和引导工作人员和其他人员保持距离,确保吊装作业的安全。
6. 与其他相关部门的配合:在吊装作业进行之前,应该与其他相关部门进行充分的沟通和配合,如交通管理部门、安全检查部门等,以确保吊装作业的顺利进行和安全进行。
这些是一些吊装工程安全技术要点的常见建议,具体还需要根据实际情况进行细化和具体化。
在进行吊装作业时,请务必遵守相关的安全规程和法律法规,确保吊装作业的安全进行。
完整版)钢筋混凝土结构吊装工程危险源识别及风险控制钢筋混凝土结构吊装工程危险源识别及风险控制一、项目背景钢筋混凝土结构吊装工程是建筑行业中常见的作业方式之一。
然而,由于吊装过程中存在许多危险源,必须对这些危险源进行全面的识别和有效的风险控制,以确保吊装工程的安全进行。
二、危险源识别进行钢筋混凝土结构吊装工程时,常见的危险源包括但不限于以下几个方面:1.高空坠落风险:在吊装过程中,工人可能会从高处坠落,导致严重的伤害甚至死亡。
2.物体坠落风险:吊装中的物体可能会脱离承载设备,从高处坠落,对周围人员造成伤害。
3.碰撞风险:吊装设备和其他固定设备之间的碰撞可能会导致设备损坏、人员受伤等情况。
4.吊装设备故障风险:吊装设备存在故障可能,如输送带断裂、起重机失灵等,会对工作人员和周围环境带来危险。
5.不稳定的结构风险:钢筋混凝土结构可能因在吊装中变得不稳定,导致塌方和倾斜,增加事故风险。
6.操作不当风险:不正确的吊装操作会导致各种安全问题,如吊钩滑脱、起重臂伸展不当等。
三、风险控制措施针对上述危险源,应采取以下风险控制措施来确保钢筋混凝土结构吊装工程的安全进行:1.建立高处坠落防护措施:在高处作业时,应搭设脚手架、安全护栏等设施,同时工作人员需佩戴安全带,并接受相关教育和培训。
2.使用合适的吊装设备:选用符合标准和要求的吊装设备进行作业,确保其质量和功能正常。
同时,吊装设备必须定期检查和维护,确保安全可靠。
3.建立物体坠落防护措施:在吊装作业区域周围设置隔离栏、安全网等措施,防止物体坠落伤及周围人员。
4.加强操作人员培训:对吊装设备操作人员进行系统的培训,使其熟悉设备的使用方法和操作规程,提高其安全意识和操作水平。
5.建立紧急救援措施:设立完善的应急预案和紧急救援体系,对吊装作业中的紧急情况进行有效的应对,及时处理事故并保护工作人员的生命安全。
四、结论钢筋混凝土结构吊装工程危险源的识别和风险控制至关重要。

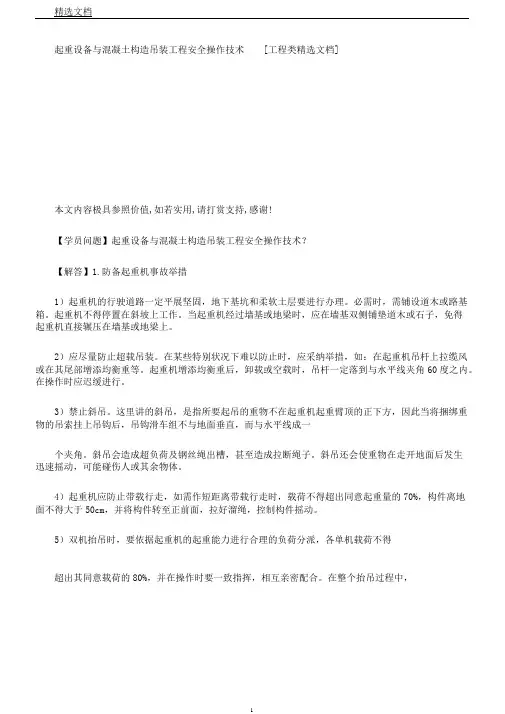

起重设备与混凝土构造吊装工程安全操作技术[工程类精选文档]本文内容极具参照价值,如若实用,请打赏支持,感谢!【学员问题】起重设备与混凝土构造吊装工程安全操作技术?【解答】1.防备起重机事故举措1)起重机的行驶道路一定平展坚固,地下基坑和柔软土层要进行办理。
必需时,需铺设道木或路基箱。
起重机不得停置在斜坡上工作。
当起重机经过墙基或地梁时,应在墙基双侧铺垫道木或石子,免得起重机直接辗压在墙基或地梁上。
2)应尽量防止超载吊装。
在某些特别状况下难以防止时,应采纳举措,如:在起重机吊杆上拉缆风或在其尾部增添均衡重等。
起重机增添均衡重后,卸载或空载时,吊杆一定落到与水平线夹角60度之内。
在操作时应迟缓进行。
3)禁止斜吊。
这里讲的斜吊,是指所要起吊的重物不在起重机起重臂顶的正下方,因此当将捆绑重物的吊索挂上吊钩后,吊钩滑车组不与地面垂直,而与水平线成一个夹角。
斜吊会造成超负荷及钢丝绳出槽,甚至造成拉断绳子。
斜吊还会使重物在走开地面后发生迅速摇动,可能碰伤人或其余物体。
4)起重机应防止带载行走,如需作短距离带载行走时,载荷不得超出同意起重量的70%,构件离地面不得大于50cm,并将构件转至正前面,拉好溜绳,控制构件摇动。
5)双机抬吊时,要依据起重机的起重能力进行合理的负荷分派,各单机载荷不得超出其同意载荷的80%,并在操作时要一致指挥,相互亲密配合。
在整个抬吊过程中,两台起重机的吊钩滑车组均应基本保持垂直状态。
6)绑扎构件的吊索需经过计算,绑扎方法应正确牢靠。
全部起重工具应按期检查。
7)不吊重量不明的重要构件或设备。
(8)禁止在六级风的状况下进行吊装作业,风力等级及其征象标准见本手册第1章气象节:风级表。
9)起重吊装的指挥人员一定持证上岗,作业时应与起重机驾驶员亲密配合,履行规定的指挥信号。
驾驶员应遵从指挥,当信号不清或错误时,驾驶员可拒绝履行。
10)禁止起吊重物长时间悬挂在空中,作业中遇突发故障,应采纳举措将重物下降到安全地方,并封闭发动机或切断电源后进行检修。

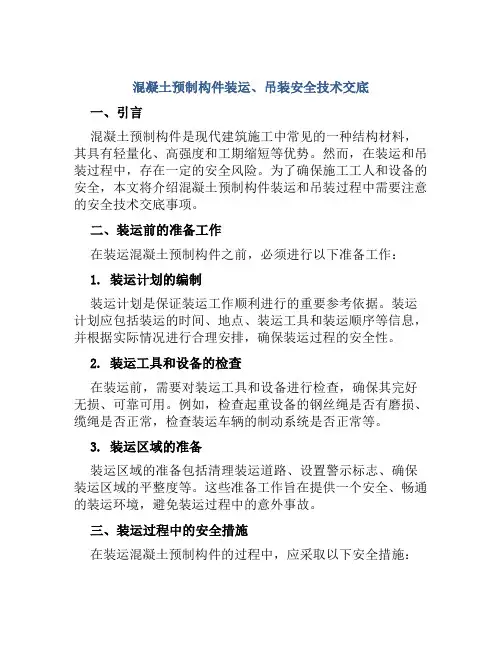

混凝土预制构件装运、吊装安全技术交底一、引言混凝土预制构件是现代建筑施工中常见的一种结构材料,其具有轻量化、高强度和工期缩短等优势。
然而,在装运和吊装过程中,存在一定的安全风险。
为了确保施工工人和设备的安全,本文将介绍混凝土预制构件装运和吊装过程中需要注意的安全技术交底事项。
二、装运前的准备工作在装运混凝土预制构件之前,必须进行以下准备工作:1. 装运计划的编制装运计划是保证装运工作顺利进行的重要参考依据。
装运计划应包括装运的时间、地点、装运工具和装运顺序等信息,并根据实际情况进行合理安排,确保装运过程的安全性。
2. 装运工具和设备的检查在装运前,需要对装运工具和设备进行检查,确保其完好无损、可靠可用。
例如,检查起重设备的钢丝绳是否有磨损、缆绳是否正常,检查装运车辆的制动系统是否正常等。
3. 装运区域的准备装运区域的准备包括清理装运道路、设置警示标志、确保装运区域的平整度等。
这些准备工作旨在提供一个安全、畅通的装运环境,避免装运过程中的意外事故。
三、装运过程中的安全措施在装运混凝土预制构件的过程中,应采取以下安全措施:1. 提前进行安全交底和培训在装运前,应对参与装运工作的人员进行安全交底和培训。
重点内容包括装运操作规程、装运工具的正确使用方法、应急处理等。
通过提前交底和培训,能够增加工人对于装运过程中潜在危险的认识,提高安全意识。
2. 安全信号的使用在装运过程中,应使用统一的安全信号,确保各个人员之间的沟通顺畅、一致。
例如,提前确定好装运工具的起吊信号、放下信号等,并告知相关人员。
此外,还需要指定专人负责发出信号和监督装运过程,确保操作的安全。
3. 装运工具和设备的稳定在装运过程中,装运工具和设备的稳定性是确保安全的关键。
应确保装运工具的固定装置牢固可靠,装运设备的牵引和悬挂装置正常运行。
在吊装过程中,应加强对装载物的检查,避免装载物滑落或翻倒。
4. 环境和气象条件的考虑在装运之前,应根据实际情况考虑环境和气象条件对于装运安全的影响。

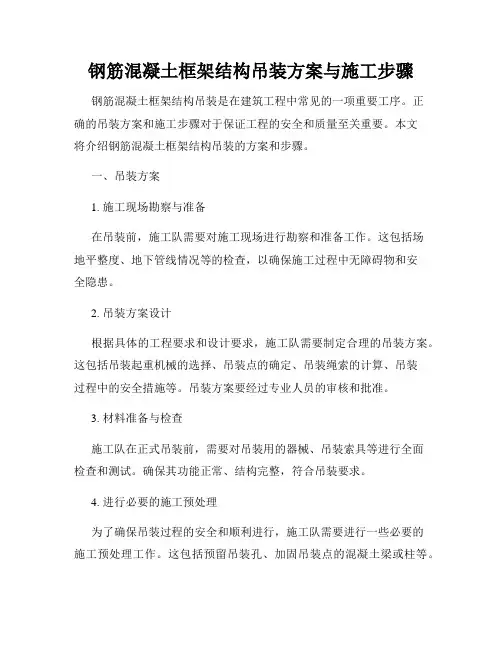

钢筋混凝土框架结构吊装方案与施工步骤钢筋混凝土框架结构吊装是在建筑工程中常见的一项重要工序。
正确的吊装方案和施工步骤对于保证工程的安全和质量至关重要。
本文将介绍钢筋混凝土框架结构吊装的方案和步骤。
一、吊装方案1. 施工现场勘察与准备在吊装前,施工队需要对施工现场进行勘察和准备工作。
这包括场地平整度、地下管线情况等的检查,以确保施工过程中无障碍物和安全隐患。
2. 吊装方案设计根据具体的工程要求和设计要求,施工队需要制定合理的吊装方案。
这包括吊装起重机械的选择、吊装点的确定、吊装绳索的计算、吊装过程中的安全措施等。
吊装方案要经过专业人员的审核和批准。
3. 材料准备与检查施工队在正式吊装前,需要对吊装用的器械、吊装索具等进行全面检查和测试。
确保其功能正常、结构完整,符合吊装要求。
4. 进行必要的施工预处理为了确保吊装过程的安全和顺利进行,施工队需要进行一些必要的施工预处理工作。
这包括预留吊装孔、加固吊装点的混凝土梁或柱等。
二、施工步骤1. 安装起重机械在吊装现场,施工队按照吊装方案的要求,安装起重机械。
确保其稳定、可靠。
2. 安装吊装索具根据吊装方案的要求,施工队安装吊装索具。
这包括钢丝绳、吊钩等。
吊装索具也需要经过检查和测试,确保其安全可靠。
3. 制定吊装工序计划根据吊装方案和工程安排,施工队制定详细的吊装工序计划。
包括吊装顺序、吊装高度、吊装点的位置等。
4. 吊装准备工作在正式吊装前,施工队需要进行一系列的吊装准备工作。
这包括清理吊装孔、调整吊装索具的长度、连接吊钩等。
5. 吊装操作根据吊装方案和吊装工序计划,施工队利用起重机械进行吊装操作。
操作人员需要严格按照要求操作,确保吊装过程的安全和顺利进行。
6. 检查和调整在吊装过程中,施工队需要随时检查吊装状态、吊装角度等。
及时进行调整和修正,以保证吊装的平稳和精准。
7. 吊装完成当所有的结构部件都完成吊装后,施工队进行最后的检查和确认。
确保吊装工程符合设计要求,并且各种吊装设备和工具已经清理完毕。

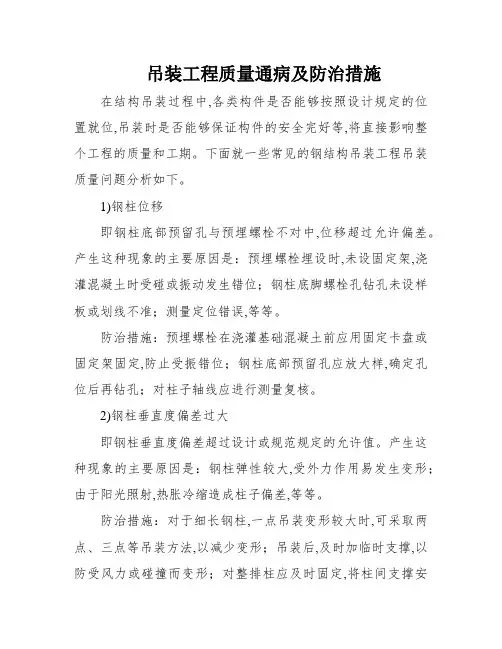

吊装工程质量通病及防治措施在结构吊装过程中,各类构件是否能够按照设计规定的位置就位,吊装时是否能够保证构件的安全完好等,将直接影响整个工程的质量和工期。
下面就一些常见的钢结构吊装工程吊装质量问题分析如下。
1)钢柱位移即钢柱底部预留孔与预埋螺栓不对中,位移超过允许偏差。
产生这种现象的主要原因是:预埋螺栓埋设时,未设固定架,浇灌混凝土时受碰或振动发生错位;钢柱底脚螺栓孔钻孔未设样板或划线不准;测量定位错误,等等。
防治措施:预埋螺栓在浇灌基础混凝土前应用固定卡盘或固定架固定,防止受振错位;钢柱底部预留孔应放大样,确定孔位后再钻孔;对柱子轴线应进行测量复核。
2)钢柱垂直度偏差过大即钢柱垂直度偏差超过设计或规范规定的允许值。
产生这种现象的主要原因是:钢柱弹性较大,受外力作用易发生变形;由于阳光照射,热胀冷缩造成柱子偏差,等等。
防治措施:对于细长钢柱,一点吊装变形较大时,可采取两点、三点等吊装方法,以减少变形;吊装后,及时加临时支撑,以防受风力或碰撞而变形;对整排柱应及时固定,将柱间支撑安装后,再吊装上部结构。
由于阳光照射而影响钢柱垂直偏差,其防治措施与钢筋混凝土柱相同。
3)钢屋架(天窗架)垂直偏差过大即钢屋架或天窗架垂直偏差超过允许值。
产生这种现象的主要原因是:钢屋架或天窗架在制作时或拼装过程中,本身存在较大的侧向弯曲未予纠正即吊装;安装工艺不合理,吊装后未进行校正就固定;或误差累积,使垂直偏差超过允许值,等等。
防治措施:严格检查构件几何尺寸,超过允许值应及时处理好再吊装;应严格按照合理的安装工艺安装,屋架安装后及时在中部吊线锤进行校正、固定,控制误差在允许范围内,避免误差积累。
天窗架垂直偏差可采用经纬仪或线锤对天窗架两支柱进行校正;屋架(天窗架)垂直偏差过大应在屋架间加设垂直支撑,以增强稳定性。
4)安装孔位移即构件装置孔不重合,装置时螺栓穿不进去。
发生这类现象的主要原因是:螺栓孔放线不准,未设样板,制作偏差大;钢部件小拼装累积偏差大,或螺栓紧固程度不一,等等。
14-5 混凝土结构吊装工程质量与安全技术14-5-1 混凝土结构吊装工程质量1.混凝土结构吊装工程质量要求<1)从事结构吊装人员必须充分重视工程质量。
要认识到结构吊装工程质量是建筑物的主体工程质量的重要组成部分,它直接关系到建筑物的安全性、使用功能和耐久性能。
<2)在进行构件的运输或吊装前,必须认真对构件的制作质量进行复查验收。
此前,制作单位须先行自查,然后向运输单位和吊装单位提交构件出厂证明书<附混凝土试块强度报告),并在自查合格的构件上加盖“合格”印章。
复查验收内容主要包括构件的混凝土强度和构件的观感质量。
检查混凝土强度的工作,主要是查阅混凝土试块的实验报告单,看其强度是否符合设计要求和运输、吊装要求。
检查构件的观感质量,主要是看构件有无裂缝或裂缝宽度、混凝土密实度<蜂窝、孔洞及露筋情况)和外形尺寸偏差是否符合设计要求和规范要求。

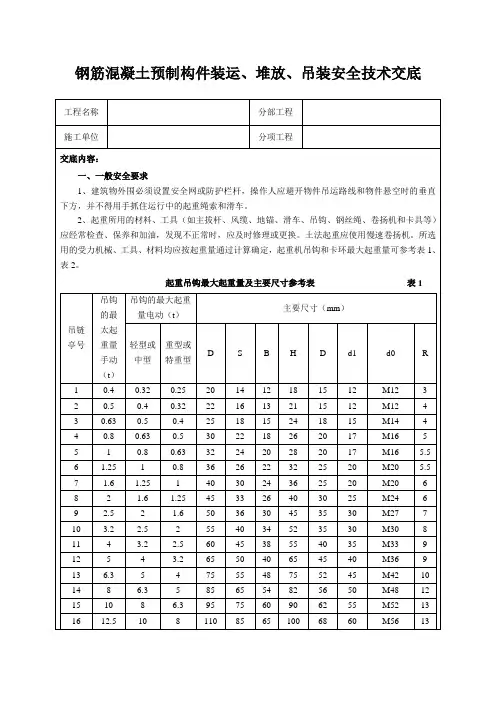

混凝土预制构件的尺寸偏差应符合表14-83的规定。
检验方钢钢钢钢钢尺量两个2靠尺和塞钢调平尺在两端注:1.l为构件长度<mm);2.检查中心线、螺栓和孔道位置时,应沿纵、横两个方向量测,并取其中的较大值;3.对形状复杂或有特殊要求的构件,其尺寸偏差应符合标准图或设计的要求。
<3)混凝土构件的安装质量必须符合下列要求:1)保证构件在吊装中不断裂。
为此,吊装时构件的混凝土强度、预应力混凝土构件孔道灌浆的水泥砂浆强度以及下层结构承受内力的接头<接缝)的混凝土或砂浆的强度,必须符合设计要求。
设计无规定时,混凝土的强度不应低于设计强度等级的70%,预应力混凝土构件孔道灌浆的强度不应低于15MPa,下层结构承受内力的接头<接缝)的混凝土或砂浆的强度不应低于10MPa。
2)保证构件的型号、位置和支点锚固质量符合设计要求,且无变形损坏现象。
3)保证连接质量。
混凝土构件之间的连接,一般有焊接和浇注混凝土接头两种。
为保证焊接质量,焊工必须经过培训并取得考试合格证;所焊焊缝的观感质量<气孔、咬边、弧坑、焊瘤、夹渣等情况)、尺寸偏差及内在质量均必须符合施工验收规范要求;为此,必须采用符合要求的焊条和科学的焊接规范。
为保证混凝土接头质量,必须保证配制接头混凝土的各材料计量要准确,浇捣要密实并认真养护,其强度必须达到设计要求或施工验收规范的规定。
2.混凝土构件安装的允许偏差和检验方法混凝土构件安装的允许偏差和检验方法,见表14-84。
墙板两端高低差 5 ±14-5-2 混凝土结构吊装安全技术14-5-2-1 安全设施1.路基箱14-图为铺设起重机行驶道路的路基箱,适用于场地土承载力较小地区的重构件吊139 装。
路基箱图14-1394-16号工字钢;);钢板<-1450×831、2-8号槽钢;、6-)<150×);8-硬木5010-钢板);160×<5-加劲板-87-<50×2.操作台14-140图为安装屋架用的简易操作台。
3 / 8图14-140 简易操作台1-屋架;2-柱;3-脚手板<50厚);4-方木<50×100);5-螺栓<M16)图14-141为安装屋架用的折叠式操作台。
图14-141 折登式操作台1-屋架;2-柱;3-螺栓<M16);4-5号槽钢;5-扁钢<-40×4);6、7-角钢<∟40×4);8-φ12圆钢;9-钢板<-50×10);10-φ12弯环3.钩挂安全带绳索在屋架吊装中,沿屋架上弦系一根钢丝绳,并用钢筋钩环托起供钩挂安全带使用。
也可在屋架上弦用钢管把钢丝绳架高1m左右,供钩挂安全带使用,并4 / 8兼作扶手用<图14-142)。
图14-142 在屋架上弦设钩挂安全带用的钢丝绳<a)钢丝绳沿屋架上弦设置;<b)用钢管将钢丝绳架高1-钢丝绳;2-钢筋钩环;3-钢管在安装和校正吊车梁时,在柱间距吊车梁上平面约1m高处拉一根钢丝绳或白棕绳,供钩挂安全带使用,同时兼作扶手使用。
14-5-2-2 安全操作技术1.防止起重机事故措施<1)起重机的行驶道路必须平坦坚实,地下基坑和松软土层要进行处理。
必要时,需铺设道木或路基箱。
起重机不得停置在斜坡上工作。
当起重机通过墙基或地梁时,应在墙基两侧铺垫道木或石子,以免起重机直接辗压在墙基或地梁上。
<2)应尽量避免超载吊装。
在某些特殊情况下难以避免时,应采取措施,如:在起重机吊杆上拉缆风或在其尾部增加平衡重等。
起重机增加平衡重后,卸载或空载时,吊杆必须落到与水平线夹角60°以内。
在操作时应缓慢进行。
<3)禁止斜吊。
这里讲的斜吊,是指所要起吊的重物不在起重机起重臂顶的正下方,因而当将捆绑重物的吊索挂上吊钩后,吊钩滑车组不与地面垂直,而与水平线成一个夹角。
斜吊会造成超负荷及钢丝绳出槽,甚至造成拉断绳索。
斜吊还会使重物在离开地面后发生快速摆动,可能碰伤人或其他物体。
<4)起重机应避免带载行走,如需作短距离带载行走时,载荷不得超过允许起重量的70%,构件离地面不得大于50cm,并将构件转至正前方,拉好溜绳,控制构件摆动。
<5)双机抬吊时,要根据起重机的起重能力进行合理的负荷分配,各单机载荷不得超过其允许载荷的80%,并在操作时要统一指挥,互相密切配合。
在5 / 8整个抬吊过程中,两台起重机的吊钩滑车组均应基本保持垂直状态。
<6)绑扎构件的吊索需经过计算,绑扎方法应正确牢靠。
所有起重工具应定期检查。
<7)不吊重量不明的重大构件或设备。
<8)禁止在六级风的情况下进行吊装作业,风力等级及其征象标准见本手册第1章“气象”节:风级表。
<9)起重吊装的指挥人员必须持证上岗,作业时应与起重机驾驶员密切配合,执行规定的指挥信号。
驾驶员应听从指挥,当信号不清或错误时,驾驶员可拒绝执行。
<10)严禁起吊重物长时间悬挂在空中,作业中遇突发故障,应采取措施将重物降落到安全地方,并关闭发动机或切断电源后进行检修。
在突然停电时,应立即把所有控制器拨到零位,断开电源总开关,并采取措施使重物降到地面。
<11)起重机的吊钩和吊环严禁补焊。
当吊钩吊环表面有裂纹、严重磨损或危险断面有永久变形时应予更换。
2.防止高处坠落措施<1)操作人员在进行高处作业时,必须正确使用安全带。
安全带一般应高挂低用,即将安全带绳端的钩环挂于高处,而人在低处操作。
<2)在高处使用撬杠时,人要立稳,如附近有脚手架或已安装好的构件,应一手扶住,一手操作。
撬杠插进深度要适宜,如果撬动距离较大,则应逐步撬动,不宜急于求成。
<3)雨天和雪天进行高处作业时,必须采取可靠的防滑、防寒和防冻措施。
作业处和构件上有水、冰、霜、雪均应及时清除。
对进行高处作业的高耸建筑物,应事先设置避雷设施。
遇有六级以上强风、浓雾等恶劣气候,不得从事露天高处吊装作业。
暴风雪及台风暴雨后,应对高处作业安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。
<4)登高用梯子必须牢固。
梯脚底部应坚实,不得垫高使用。
梯子的上端应有固定措施。
立梯工作角度以75°±5°为宜,踏板上下间距以30cm为宜,不得有缺档。
6 / 8<5)梯子如需接长使用;必须有可靠的连接措施,且接头不得超过1处,连接后梯梁的强度,不应低于单梯梯梁的强度。
<6)固定式直爬梯应用金属材料制成。
梯宽不应大于50cm,支撑应采用不小于L70×6的角钢,埋设与焊接均必须牢固。
梯子顶端的踏棍应与攀登的顶面齐平,并加设1~1.5m高的扶手。
<7)操作人员在脚手板上通行时,应思想集中,防止踏上挑头板。
<8)安装有预留孔洞的楼板或屋面板时,应及时用木板盖严,或及时设置防护栏杆、安全网等防坠落措施。
<9)电梯井口必须设防护栏杆或固定栅门;电梯井内应每隔两层并最多隔10m 设一道安全网。
<10)从事屋架和梁类构件安装时,必须搭设牢固可靠的操作台。
需在梁上行走时,应设置护栏横杆或绳索。
3.防止高处落物伤人措施<1)地面操作人员必须戴安全帽。
<2)高处操作人员使用的工具、零配件等,应放在随身佩带的工具袋内,不可随意向下丢掷。
<3)在高处用气割或电焊切割时,应采取措施,防止火花落下伤人。
<4)地面操作人员,应尽量避免在高空作业面的正下方停留或通过,也不得在起重机的起重臂或正在吊装的构件下停留或通过。
<5)构件安装后,必须检查连接质量,只有连接确实安全可靠,才能松钩或拆除临时固定工具。
<6)设置吊装禁区,禁止与吊装作业无关的人员入内。
4.防止触电措施<1)吊装工程施工组织设计中,必须有现场电气线路及设备位置平面图。
现场电气线路和设备应由专人负责安装、维护和管理,严禁非电工人员随意拆改。
<2)施工现场架设的低压线路不得用裸导线。
所架设的高压线应距建筑物10m 以外,距离地面7m以上。
跨越交通要道时,需加安全保护装置。
施工现场夜间照明,电线及灯具高度不应低于2.5m。
<3)起重机不得靠近架空输电线路作业。
起重机的任何部位与架空输电线7 / 8 路的安全距离不得小于表14-85的规定。
起重机与架空输电导线的安全距离表14-85电压<kV)<1 1~15 20~40 60~110 220 安全距离6.0 3.0 )沿垂直方向<m 5.0 1.5 4.06.01.51.02.0)沿水平方向<m 4.0<4)构件运输时,构件或车辆与高压线净距不得小于2m,与低压线净距不得小于1m,否则,应采取停电或其他保证安全的措施。
<5)现场各种电线接头、开关应装入开关箱内,用后加锁,停电必须拉下电闸。
<6)电焊机的电源线长度不宜超过5m,并必须架高。
电焊机手把线的正常电压,在用交流电工作时为60~80V,要求手把线质量良好,如有破皮情况,必须及时用胶布严密包扎。
电焊机的外壳应该接地。
电焊线如与钢丝绳交叉时应有绝缘隔离措施。
<7)使用塔式起重机或长起重臂的其他类型起重机时,应有避雷防触电设施。
<8)各种用电机械必须有良好的接地或接零。
接地线应用截面不小于25mm的多股软裸铜线和专用线夹。
不得用缠绕的方法接地和接零。
同一供电网不得有的接地,有的接零。
手持电动工具必须装设漏电保护装置。
使用行灯电压不得超过36V。
<9)在雨天或潮湿地点作业的人员,应穿戴绝缘手套和绝缘鞋。
大风雪后,应对供电线路进行检查,防止断线造成触电事故。
8 / 8。
