压力管道压力容器基本知识与告知监检流程
- 格式:ppt
- 大小:441.50 KB
- 文档页数:24

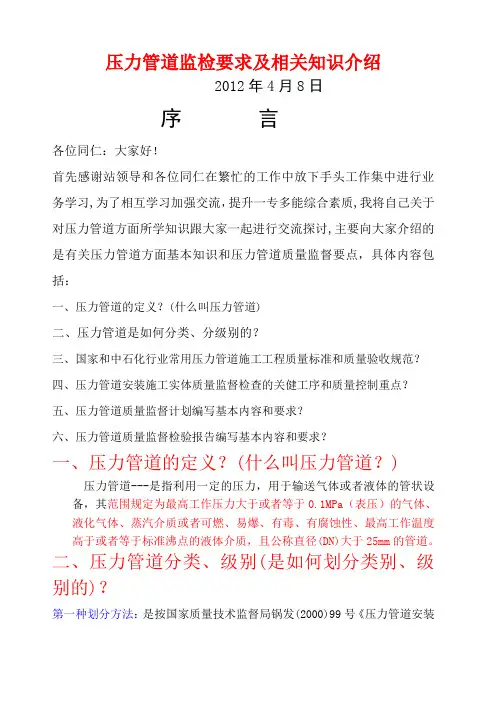

压力管道监检要求及相关知识介绍2012年4月8日序言各位同仁:大家好!首先感谢站领导和各位同仁在繁忙的工作中放下手头工作集中进行业务学习,为了相互学习加强交流,提升一专多能综合素质,我将自己关于对压力管道方面所学知识跟大家一起进行交流探讨,主要向大家介绍的是有关压力管道方面基本知识和压力管道质量监督要点,具体内容包括:一、压力管道的定义?(什么叫压力管道)二、压力管道是如何分类、分级别的?三、国家和中石化行业常用压力管道施工工程质量标准和质量验收规范?四、压力管道安装施工实体质量监督检查的关健工序和质量控制重点?五、压力管道质量监督计划编写基本内容和要求?六、压力管道质量监督检验报告编写基本内容和要求?一、压力管道的定义?(什么叫压力管道?)压力管道---是指利用一定的压力,用于输送气体或者液体的管状设备,其范围规定为最高工作压力大于或者等于0.1MPa(表压)的气体、液化气体、蒸汽介质或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体介质,且公称直径(DN)大于25mm的管道。
二、压力管道分类、级别(是如何划分类别、级别的)?第一种划分方法:是按国家质量技术监督局锅发(2000)99号《压力管道安装单位资格认可实施细则》划分的,分为:长输管道(代号GA类)、公用管道(代号GB类)、工业管道(代号GC类)这三种类别管道根据不同的工况条件又分为若干不同的级别,具体情况如下:长输(油、气)管道:(G A类)、公用管道:是指城市或者乡镇范围内的用于公用事业或者民用的燃气管道和热力管道(划分为GB1级和GB2级)、工业管道:(指企业、事业单位所属的用于输送工艺介质的工艺管道、公用工程管道及其他辅助管道,(划分为GC1级、GC2级、GC3级)等。
因为我们主要监督的是工业管道(GC类)、所以重点介绍工业管道分级:工业管道分级划分为GC1级、GC2级、GC3级。
GC1级符合下列条件之一的工业管道为GC1级:(1)输送GB 5044—1985《职业接触毒物危害程度分级》中规定的毒性程度为极度危害介质、高度危害气体介质和工作温度高于其标准沸点的高度危害液体介质的管道;(三个条件只要满足其中一个条件即为GC1级) (2)输送GB 50160—2008《石油化工企业设计防火规范》与GB 50016 —2006《建筑设计防火规范》中规定的火灾危险性为甲、乙类可燃气体或者甲类可燃液体(包括液化烃),并且设计压力大于或者等于4.0MPa的管道;(注:两种可燃气体、一种可燃液体,并且设计两种压力等级条件)(3)输送流体介质,并且设计压力大于或者等于10.0MPa,或者设计压力大于或者等于4.0MPa且设计温度大于或者等400℃的管道。

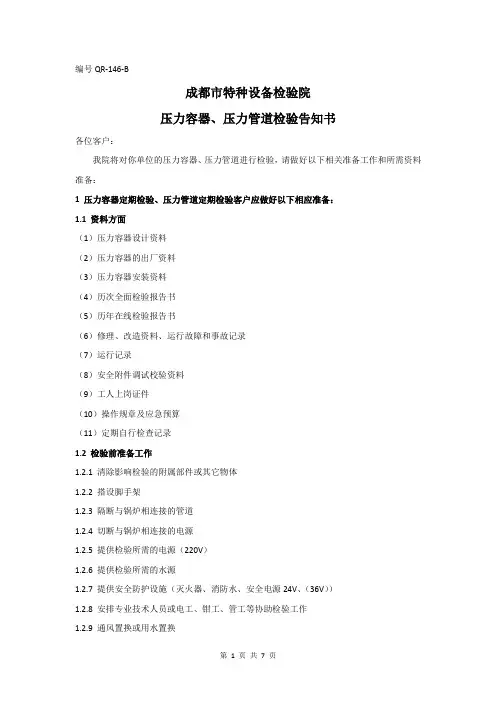

编号QR-146-B成都市特种设备检验院压力容器、压力管道检验告知书各位客户:我院将对你单位的压力容器、压力管道进行检验,请做好以下相关准备工作和所需资料准备:1 压力容器定期检验、压力管道定期检验客户应做好以下相应准备:1.1 资料方面(1)压力容器设计资料(2)压力容器的出厂资料(3)压力容器安装资料(4)历次全面检验报告书(5)历年在线检验报告书(6)修理、改造资料、运行故障和事故记录(7)运行记录(8)安全附件调试校验资料(9)工人上岗证件(10)操作规章及应急预算(11)定期自行检查记录1.2 检验前准备工作1.2.1 清除影响检验的附属部件或其它物体1.2.2 搭设脚手架1.2.3 隔断与锅炉相连接的管道1.2.4 切断与锅炉相连接的电源1.2.5 提供检验所需的电源(220V)1.2.6 提供检验所需的水源1.2.7 提供安全防护设施(灭火器、消防水、安全电源24V、(36V))1.2.8 安排专业技术人员或电工、钳工、管工等协助检验工作1.2.9 通风置换或用水置换1.2.10 分析化验2 压力管道安装监督检验:2.1 压力管道安装开工前,安装单位应提供以下资料(安装单位根据实际安装的管道类型提供):2.1.1 设计文件(1)设计单位资格(2)设计文件、工程规定/设计说明(3)设计、施工、验收主要引用标准(4)管道类别、品种划分(5)管子、法兰、阀门等组成件选用(6)焊接(包括返修)方法选择(7)无损检测等级、方法、比例、时机2.1.2 安装单位管理(1)安装告知书办理与安装资质(2)现场施工质量管理体系建立健全与实施(3)安装施工组织方案和耐压试验方案(4)调试和试运行工艺(5)现场责任人员配备与任命(6)焊机等机具设备、校准标定等管理(7)工艺文件(焊评资料、焊接工艺、热处理工艺、检测工艺)的制订(8)焊接、无损检测人员持证情况(9)无损检测、热处理等分包方资质2.2压力管道安装监检验竣工验收所需资料清单(监检人员现场复核项目及实际没有的检验项目可不提供)(由压力管道安装单位提供)2.2.1设计文件(1)设计单位资格(2)设计文件、工程规定/设计说明(3)设计、施工、验收主要引用标准(4)管道类别、品种划分(5)管子、法兰、阀门等组成件选用(6)焊接(包括返修)方法选择(7)无损检测等级、方法、比例、时机2.2.2安装单位管理(1)安装告知书办理与安装资质(2)现场施工质量管理体系建立健全与实施(3)安装施工组织方案和耐压试验方案(4)调试和试运行工艺(5)现场责任人员配备与任命(6)焊机等机具设备、校准标定等管理(7)工艺文件(焊评资料、焊接工艺、热处理工艺、检测工艺)的制订(8)焊接、无损检测人员持证情况(9)无损检测、热处理等分包方资质2.2.3 管道组成件支承件焊材(1)管道元件、焊接材料等材料标记、质量证明书与入库验收检查记录文件(2)材料编码、色标与材料标记移植(3)合金(铬钼)钢、(含钼)不锈钢、含镍低温钢等管道组成件材质复验(4)输送极度危害介质或设计压力≥10WPa的GC1管子、管件管子外表面NT/PT检测及报告检查(5)阀门压力试验(壳体、上密封、密封)记录检查(6)合金钢螺栓螺母材质复验报告(7)管道元件外观质量、几何尺寸检查2.3管道安装(1)管道弯管加工、管道预制记录(2)高温(工作≥250℃)或低温(≤-20℃)管道法兰螺栓热或冷态紧固施工记录(3)高温管道的膨胀指示器、蠕胀测点、监察段施工记录(4)合金钢管道安装完毕后材质标记(5)管道预拉伸或压缩施工记录(6)法兰选用与安装记录(7)支、吊架安装与记录(8)膨胀弯管(II/Q)、补偿器装置安装(形式、位置)与记录(9)连接动设备管道安装记录(10)阀门选用与安装记录(11)静电接地保护装置测试记录(12)埋地管道防腐层、隐蔽工程记录(13)安全阀/压力表安装及校验报告2.4 焊接与热处理(1)焊材烘干、领用、回收记录(2)坡口形式和尺寸、加工、清理检查(3)焊缝组对(对接、支管接头)检查(4)焊缝布置检查(5)焊接材料选用(6)规范标准要求氩弧焊打底焊缝核查(7)要求充气保护防氧化焊接工艺核查(8)低温钢、奥氏体不锈钢、双相钢、耐热耐蚀高合金钢、奥氏体与非奥氏体异种钢接头的小参数焊接工艺要求核查(9)奥氏体钢、双相钢焊缝酸洗钝化(10)要求焊前预热的工艺、记录(11)要求后热缓冷的工艺、记录(12)要求热处理的工艺、记录与硬度检测(13)管道元件、焊缝合金元素等理化检测报告(14)施焊记录、焊接检查记录、返修记录(15)材料标记移植、焊缝附近焊工标记2.5 无损检测(1)无损检测检查等级(2)焊缝表面外观质量检查(3)检测方法、比例、有延迟或再热裂纹倾向材料的检测时机(4)MT/PT报告(5)RT/UT报告(6)RT底片抽查2.6 燃气埋地管道专项(1)工作压力>1.6MPa管道地区等级划分(2)与建(构)筑物、相邻管道距离(3)管道材质、壁厚选择(4)管沟开挖、回填记录(5)管道布置符合性(6)管道防腐等级是否满足设计要求(7)下沟前防腐层100%外观检查记录(8)回填前防腐层100%电火花检漏记录(9)回填后防腐层完整性全线记录(10)警示带敷设与地面标志设置(11)管道附件(阀门、凝水缸等)安装记录(12)GB1-I、Ⅱ(高压)分段阀门设置(13)牺牲阳极阴极保护设置与安装记录(14)强制电流阴极保护设置与安装记录2.7 PE燃气管道专项(1)严禁用于室内地上和室外明设燃气管道(2)聚乙烯的管子、管件、阀门质量(3)复合管的管子、管件质量(4)PE管最大工作压力(5)PE管连接方式(6)热熔焊机、电熔焊机性能符合性(7)热熔对接焊接工艺参数符合性(8)热熔接头翻边切除(≥10%)检查记录(9)与金属管道的法兰连接、钢塑转换连接(10)PE管示踪带导电性能检查记录2.8 氨制冷管道专项(1)管端(回气集管等)是否采用成型封头(2)氨压缩机排/吸气管出/进口止逆阀设置(3)氨专用阀门与过滤器选用符合性及安装(4)电磁阀、液位计等自控元件及仪表安装(5)热氨融霜防止产生超压、液击控制装置(6)氨制冷系统抽真空试验、充氨试验(7)灌注液氨质量证明(GB536一等品)(8)氨制冷系统试运转记录2.9 吹扫、清洗(或脱脂)记录2.10 有害介质的排放处理2.11 管道轴测图及竣工图2.12安装竣工资料安装单位在安装现场提供条件和材料和相关资料,并做好专人配合工作。

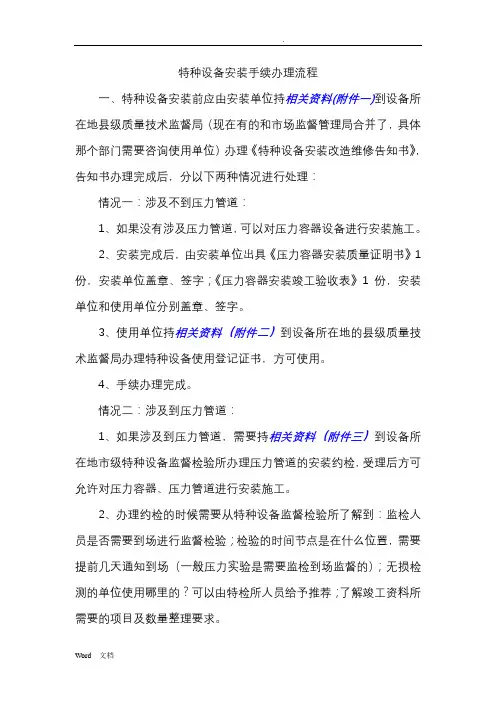

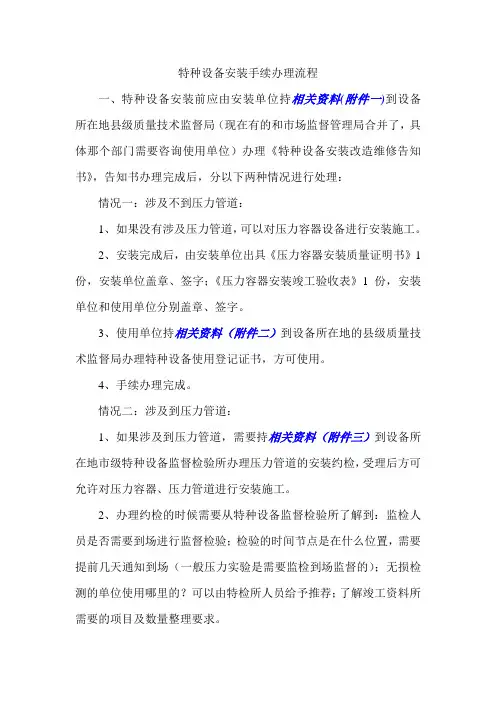

特种设备安装手续办理流程一、特种设备安装前应由安装单位持相关资料(附件一)到设备所在地县级质量技术监督局(现在有的和市场监督管理局合并了,具体那个部门需要咨询使用单位)办理《特种设备安装改造维修告知书》,告知书办理完成后,分以下两种情况进行处理:情况一:涉及不到压力管道:1、如果没有涉及压力管道,可以对压力容器设备进行安装施工。
2、安装完成后,由安装单位出具《压力容器安装质量证明书》1份,安装单位盖章、签字;《压力容器安装竣工验收表》1份,安装单位和使用单位分别盖章、签字。
3、使用单位持相关资料(附件二)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
4、手续办理完成。
情况二:涉及到压力管道:1、如果涉及到压力管道,需要持相关资料(附件三)到设备所在地市级特种设备监督检验所办理压力管道的安装约检,受理后方可允许对压力容器、压力管道进行安装施工。
2、办理约检的时候需要从特种设备监督检验所了解到:监检人员是否需要到场进行监督检验;检验的时间节点是在什么位置,需要提前几天通知到场(一般压力实验是需要监检到场监督的);无损检测的单位使用哪里的?可以由特检所人员给予推荐;了解竣工资料所需要的项目及数量整理要求。
3、施工过程中对于特检所人员需要到场查看的项目,应提前2-3天通知特检所人员,安装单位提前做好试验并自检合格,确保监检项目一次通过。
施工顺序:备料—焊接—无损检测—压力试验—油漆。
4、压力管道安装监检完成后,整理管道安装的竣工资料(附件四),到设备所在地市特种设备监督检验所办理压力管道安装监督,取得压力管道安装监督检验报告和压力管道安装监督检验证书。
5、使用单位持相关资料(五)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
二、特种设备安装告知和压力管道的约检一定是安装前办理的,特种设备使用证办理时间我记得好像是使用后3个月内办理即可,需要再查看资料和规定。
附件一:办理压力容器和压力管道安装告知应提供的资料(通用)1、特种设备安装改造维修告知书(4份、盖安装单位公章)2、使用单位营业执照复印件(3份、盖安装单位公章)3、安装单位营业执照复印件(3份、盖安装单位公章)4、安装单位安装资质复印件(3份、盖安装单位公章)5、安装单位特种作业人员证书(焊工2-4人)复印件(3份、盖安装单位公章)6、产品质量证明书里面特种设备制造证、合格证、数据表、监检证复印件(3份、查看原件)7、DN50以上管子、管件(法兰、三通、弯头、异径接头)的材质单复印件。
压力管道及压力容器告知事宜

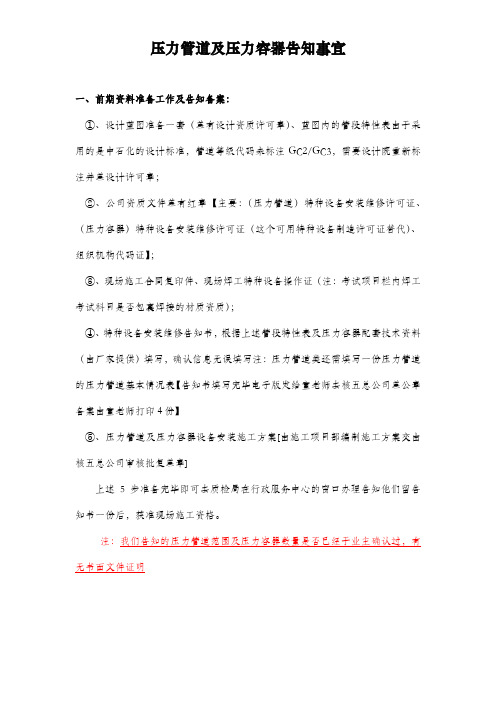

一、前期资料准备工作及告知备案:
①、设计蓝图准备一套(盖有设计资质许可章)、蓝图内的管段特性表由于采用的是中石化的设计标准,管道等级代码未标注GC2/GC3,需要设计院重新标注并盖设计许可章;
②、公司资质文件盖有红章【主要:(压力管道)特种设备安装维修许可证、(压力容器)特种设备安装维修许可证(这个可用特种设备制造许可证替代)、组织机构代码证】;
③、现场施工合同复印件、现场焊工特种设备操作证(注:考试项目栏内焊工考试科目是否包裹焊接的材质资质);
④、特种设备安装维修告知书,根据上述管段特性表及压力容器配套技术资料(由厂家提供)填写,确认信息无误填写注:压力管道类还需填写一份压力管道的压力管道基本情况表【告知书填写完毕电子版发给童老师去核五总公司盖公章备案由童老师打印4份】
⑤、压力管道及压力容器设备安装施工方案[由施工项目部编制施工方案交由核五总公司审核批复盖章]
上述5步准备完毕即可去质检局在行政服务中心的窗口办理告知他们留告知书一份后,获准现场施工资格。
注:我们告知的压力管道范围及压力容器数量是否已经于业主确认过,有无书面文件证明。

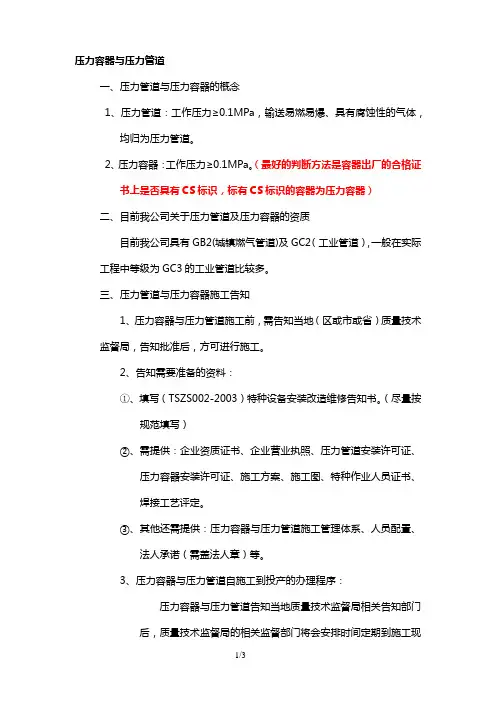

压力容器与压力管道一、压力管道与压力容器的概念1、压力管道:工作压力≥0.1MPa,输送易燃易爆、具有腐蚀性的气体,均归为压力管道。
2、压力容器:工作压力≥0.1MPa。
(最好的判断方法是容器出厂的合格证书上是否具有CS标识,标有CS标识的容器为压力容器)二、目前我公司关于压力管道及压力容器的资质目前我公司具有GB2(城镇燃气管道)及GC2(工业管道),一般在实际工程中等级为GC3的工业管道比较多。
三、压力管道与压力容器施工告知1、压力容器与压力管道施工前,需告知当地(区或市或省)质量技术监督局,告知批准后,方可进行施工。
2、告知需要准备的资料:①、填写(TSZS002-2003)特种设备安装改造维修告知书。
(尽量按规范填写)②、需提供:企业资质证书、企业营业执照、压力管道安装许可证、压力容器安装许可证、施工方案、施工图、特种作业人员证书、焊接工艺评定。
③、其他还需提供:压力容器与压力管道施工管理体系、人员配置、法人承诺(需盖法人章)等。
3、压力容器与压力管道自施工到投产的办理程序:压力容器与压力管道告知当地质量技术监督局相关告知部门后,质量技术监督局的相关监督部门将会安排时间定期到施工现场检查(具体检查容器的壁厚、管道焊接探伤等),施工结束检验合格后将会出具监督检验报告,整理交工资料(含施工过程资料及监督检验报告),凭交工资料办理使用证,原件交建设方办理生产安全许可证,压力容器与压力管道方可投入使用。
4、注意事项:①、在实际施工过程中,准备完整的压力容器与压力管道告知资料非常困难,往往施工开始甚至结束后才能正式书面告知。
为了避免不必要的麻烦,需要提前与质量技术监督局相关部门口头告知。
②、国家规定压力容器与压力管道施工时,质量技术监督局相关部门将收取一定的监督检查费用:碳钢管一般为8元/米,有色金属管12元/米等,此笔费用在工程造价中不容忽视。
为降低工程造价,一般不按实际施工数量告知。
国家规定DN25以上(含DN25)的压力管道必须告知当地质量技术监督局,但实际施工过程一般DN32(含DN32)才会告知。

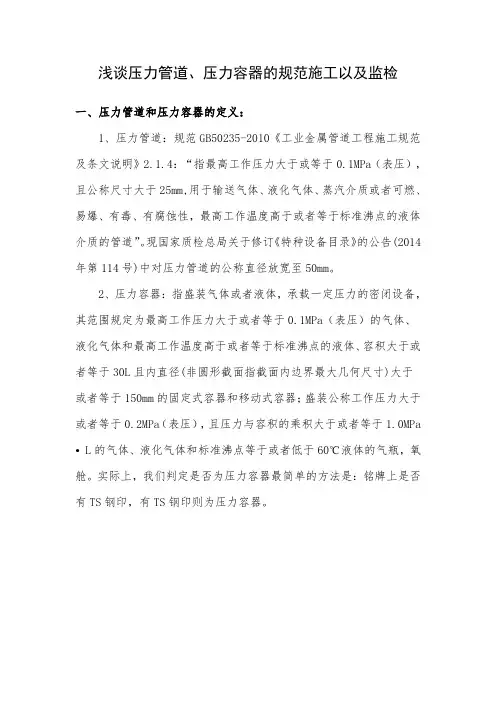

浅谈压力管道、压力容器的规范施工以及监检一、压力管道和压力容器的定义:1、压力管道:规范GB50235-2010《工业金属管道工程施工规范及条文说明》2.1.4:“指最高工作压力大于或等于0.1MPa(表压),且公称尺寸大于25mm,用于输送气体、液化气体、蒸汽介质或者可燃、易爆、有毒、有腐蚀性,最高工作温度高于或者等于标准沸点的液体介质的管道”。
现国家质检总局关于修订《特种设备目录》的公告(2014年第114号)中对压力管道的公称直径放宽至50mm。
2、压力容器:指盛装气体或者液体,承载一定压力的密闭设备,其范围规定为最高工作压力大于或者等于0.1MPa(表压)的气体、液化气体和最高工作温度高于或者等于标准沸点的液体、容积大于或者等于30L且内直径(非圆形截面指截面内边界最大几何尺寸)大于或者等于150mm的固定式容器和移动式容器;盛装公称工作压力大于或者等于0.2MPa(表压),且压力与容积的乘积大于或者等于1.0MPa •L的气体、液化气体和标准沸点等于或者低于60℃液体的气瓶,氧舱。
实际上,我们判定是否为压力容器最简单的方法是:铭牌上是否有TS钢印,有TS钢印则为压力容器。
二、压力管道准备阶段工作:1、告知材料准备特种设备安装改造维修告知书填写完整(需加盖公章,告知书编号组成为:设备或管道编号+施工单位工号或公司组织机构代码证+年份)、特种设备安装改造维修许可证(需加盖公章),并依据公司《特种设备体系申请开工告知需提交资料一览表》准备相关材料。
2、告知在拿到压力管道完整的图纸后进行告知,而压力管道的完整图纸必须包括:设计与施工说明、平面布置图、管道设计特性表,告知结束后一周内,锅检院会安排人员到现场检查,亦可告知结束后自行联系锅检院工作人员到场检查。
3、压力管道施工前准备依据压力管道设计说明与管道特性表采购管材及管件,管道进场前通知锅检院人员进行材料检查,管材与管件需附带压力管道合格证、质检报告、压力管道或管件生产许可证(皆需盖公章),合格证需与现场管材及管件对应。

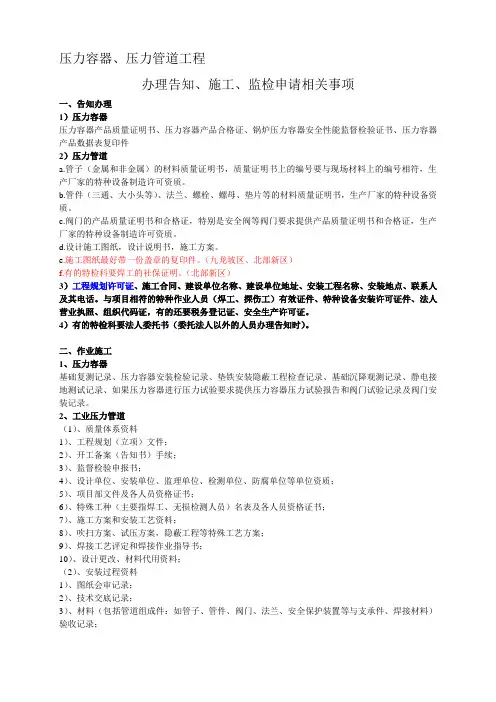

压力容器、压力管道工程办理告知、施工、监检申请相关事项一、告知办理1)压力容器压力容器产品质量证明书、压力容器产品合格证、锅炉压力容器安全性能监督检验证书、压力容器产品数据表复印件2)压力管道a.管子(金属和非金属)的材料质量证明书,质量证明书上的编号要与现场材料上的编号相符,生产厂家的特种设备制造许可资质。
b.管件(三通、大小头等)、法兰、螺栓、螺母、垫片等的材料质量证明书,生产厂家的特种设备资质。
c.阀门的产品质量证明书和合格证,特别是安全阀等阀门要求提供产品质量证明书和合格证,生产厂家的特种设备制造许可资质。
d.设计施工图纸,设计说明书,施工方案。
e.施工图纸最好带一份盖章的复印件。
(九龙坡区、北部新区)f.有的特检科要焊工的社保证明。
(北部新区)3)工程规划许可证、施工合同、建设单位名称、建设单位地址、安装工程名称、安装地点、联系人及其电话。
与项目相符的特种作业人员(焊工、探伤工)有效证件、特种设备安装许可证件、法人营业执照、组织代码证,有的还要税务登记证、安全生产许可证。
4)有的特检科要法人委托书(委托法人以外的人员办理告知时)。
二、作业施工1、压力容器基础复测记录、压力容器安装检验记录、垫铁安装隐蔽工程检查记录、基础沉降观测记录、静电接地测试记录、如果压力容器进行压力试验要求提供压力容器压力试验报告和阀门试验记录及阀门安装记录。
2、工业压力管道(1)、质量体系资料1)、工程规划(立项)文件;2)、开工备案(告知书)手续;3)、监督检验申报书;4)、设计单位、安装单位、监理单位、检测单位、防腐单位等单位资质;5)、项目部文件及各人员资格证书;6)、特殊工种(主要指焊工、无损检测人员)名表及各人员资格证书;7)、施工方案和安装工艺资料;8)、吹扫方案、试压方案,隐蔽工程等特殊工艺方案;9)、焊接工艺评定和焊接作业指导书;10)、设计更改、材料代用资料;(2)、安装过程资料1)、图纸会审记录;2)、技术交底记录;3)、材料(包括管道组成件:如管子、管件、阀门、法兰、安全保护装置等与支承件、焊接材料)验收记录;4)、材料复验记录(主要针对不锈钢、高压合金钢);5)、绝热(保温、保冷)材料、防腐材料的验收记录;6)、管沟开挖、回填记录;7)、焊接材料烘干、发放、回收记录;8)、管道加工记录;9)、每个焊口(包括角接接头)组对、施焊、外观检查记录;10)、焊缝热处理及硬度检查记录;11)、无损检测记录及报告(报告中要明确每条管道编号、管道规格、焊口总数、探伤焊口数量及探伤比例、合格标准、探伤位置或布片示意图等);12)、阀门试压记录;13)、防腐、脱脂等检查记录或报告;14)、埋地管道的防腐及隐蔽工程检查记录;15)、管道预拉伸或预压缩记录;16)、膨胀指示器、监察管段、管道蠕胀测点的安装记录;17)、补偿器安装记录;18)、阀门安装与安全保护装置安装记录;19)、支、吊架的安装记录;20)、法兰间电阻、静电接地检查记录;21)、压力试验和泄漏性试验记录和报告;22)、各种管道组成件和焊接材料质量证明书;23)、压力管道单线图和压力管道安装竣工图;24)、试压用压力表校验报告复印件。

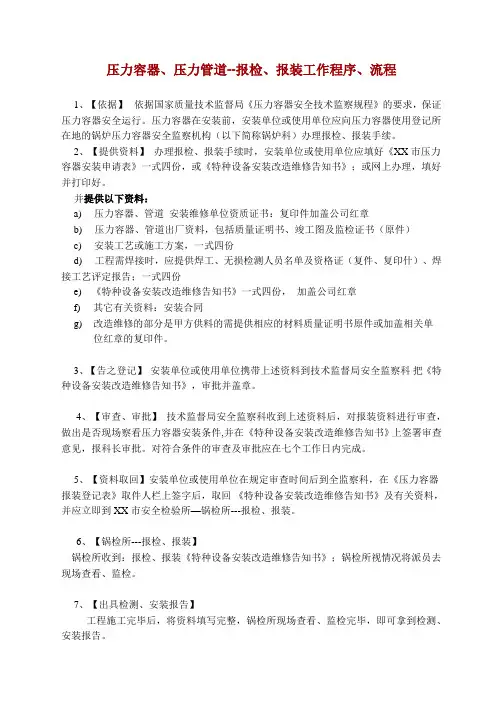

压力容器、压力管道--报检、报装工作程序、流程1、【依据】依据国家质量技术监督局《压力容器安全技术监察规程》的要求,保证压力容器安全运行。
压力容器在安装前,安装单位或使用单位应向压力容器使用登记所在地的锅炉压力容器安全监察机构(以下简称锅炉科)办理报检、报装手续。
2、【提供资料】办理报检、报装手续时,安装单位或使用单位应填好《XX市压力容器安装申请表》一式四份,或《特种设备安装改造维修告知书》;或网上办理,填好并打印好。
并提供以下资料:a) 压力容器、管道安装维修单位资质证书:复印件加盖公司红章b) 压力容器、管道出厂资料,包括质量证明书、竣工图及监检证书(原件)c) 安装工艺或施工方案,一式四份d) 工程需焊接时,应提供焊工、无损检测人员名单及资格证(复件、复印什)、焊接工艺评定报告;一式四份e) 《特种设备安装改造维修告知书》一式四份,加盖公司红章f)其它有关资料:安装合同g)改造维修的部分是甲方供料的需提供相应的材料质量证明书原件或加盖相关单位红章的复印件。
3、【告之登记】安装单位或使用单位携带上述资料到技术监督局安全监察科把《特种设备安装改造维修告知书》,审批并盖章。
4、【审查、审批】技术监督局安全监察科收到上述资料后,对报装资料进行审查,做出是否现场察看压力容器安装条件,并在《特种设备安装改造维修告知书》上签署审查意见,报科长审批。
对符合条件的审查及审批应在七个工作日内完成。
5、【资料取回】安装单位或使用单位在规定审查时间后到全监察科,在《压力容器报装登记表》取件人栏上签字后,取回《特种设备安装改造维修告知书》及有关资料,并应立即到XX市安全检验所—锅检所---报检、报装。
6、【锅检所---报检、报装】锅检所收到:报检、报装《特种设备安装改造维修告知书》;锅检所视情况将派员去现场查看、监检。
7、【出具检测、安装报告】工程施工完毕后,将资料填写完整,锅检所现场查看、监检完毕,即可拿到检测、安装报告。

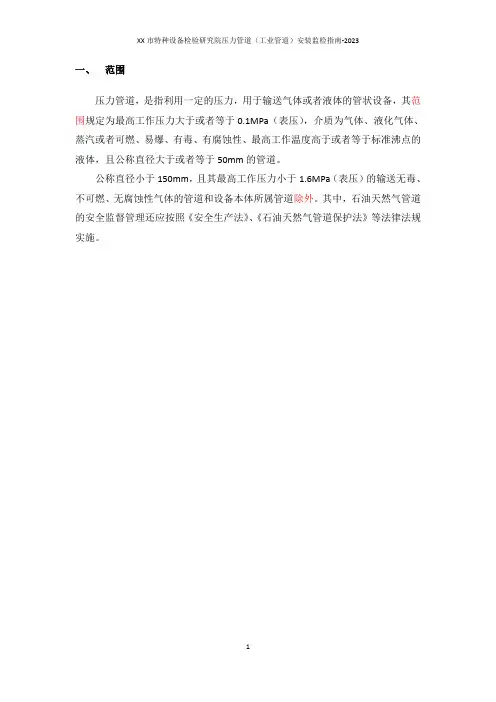

一、范围压力管道,是指利用一定的压力,用于输送气体或者液体的管状设备,其范围规定为最高工作压力大于或者等于0.1MPa(表压),介质为气体、液化气体、蒸汽或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体,且公称直径大于或者等于50mm的管道。
公称直径小于150mm,且其最高工作压力小于1.6MPa(表压)的输送无毒、不可燃、无腐蚀性气体的管道和设备本体所属管道除外。
其中,石油天然气管道的安全监督管理还应按照《安全生产法》、《石油天然气管道保护法》等法律法规实施。
二、工业管道安装监检流程三、说明:注1:压力管道安装单位通过网上告知压力管道安装项目,经XX市市场监督局特种设备安全监察处(以下简称当地特种设备安全监察机构)受理后,应及时到我院网上申报平台()办理监检手续。
我院将在报检后2个工作日内下达监检任务单,指派监检员。
监检员接到任务单后会及时通过电话联系受检单位,监检员未介入安装项目前,不得开始材料验收、防腐、焊接、检测等施工。
无损检测单位如果不隶属于安装单位,并且不是由安装单位直接委托的,承担该项目无损检测的单位也应在项目无损检测工作开展前,通过网上或书面告知当地特种设备安全监察机构,并且按照规定接受监督检验。
对于首次在XX开展压力管道安装业务的安装单位,应到当地特种设备安全监察机构(XX市市场监督局特种设备安全监察处),实地现场办理压力管道安装告知手续,经同意受理后到我院办理压力管道安装监检手续。
注2:对于成套石油、化工装置中的工业管道,建设单位应组织设计交底会,设计单位、安装单位、无损检测单位、监理单位、监检单位、安全监察机构(必要时)参加。
设计单位应针对工程特点,明确设计文件所采用设计标准、设计规定、设计文件组成以及材料、焊接、热处理、检验及试验等内容应符合国家现行的有关压力管道法规、安全技术规范、施工验收规范要求,同时介绍主要工艺流程、工艺介质的特性,工程中有采用特殊材料、特殊工艺以及质量检验要求的,应加以说明。
