压力管道压力容器基本知识及告知监检流程
- 格式:ppt
- 大小:531.50 KB
- 文档页数:24

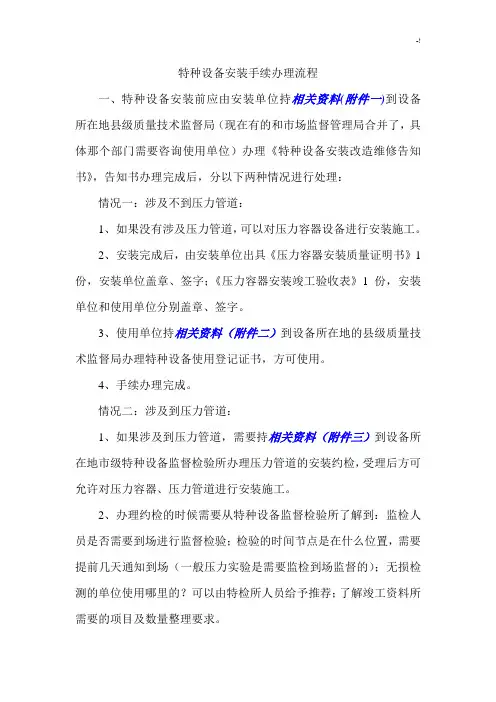

特种设备安装手续办理流程一、特种设备安装前应由安装单位持相关资料(附件一)到设备所在地县级质量技术监督局(现在有的和市场监督管理局合并了,具体那个部门需要咨询使用单位)办理《特种设备安装改造维修告知书》,告知书办理完成后,分以下两种情况进行处理:情况一:涉及不到压力管道:1、如果没有涉及压力管道,可以对压力容器设备进行安装施工。
2、安装完成后,由安装单位出具《压力容器安装质量证明书》1份,安装单位盖章、签字;《压力容器安装竣工验收表》1份,安装单位和使用单位分别盖章、签字。
3、使用单位持相关资料(附件二)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
4、手续办理完成。
情况二:涉及到压力管道:1、如果涉及到压力管道,需要持相关资料(附件三)到设备所在地市级特种设备监督检验所办理压力管道的安装约检,受理后方可允许对压力容器、压力管道进行安装施工。
2、办理约检的时候需要从特种设备监督检验所了解到:监检人员是否需要到场进行监督检验;检验的时间节点是在什么位置,需要提前几天通知到场(一般压力实验是需要监检到场监督的);无损检测的单位使用哪里的?可以由特检所人员给予推荐;了解竣工资料所需要的项目及数量整理要求。
3、施工过程中对于特检所人员需要到场查看的项目,应提前2-3天通知特检所人员,安装单位提前做好试验并自检合格,确保监检项目一次通过。
施工顺序:备料—焊接—无损检测—压力试验—油漆。
4、压力管道安装监检完成后,整理管道安装的竣工资料(附件四),到设备所在地市特种设备监督检验所办理压力管道安装监督,取得压力管道安装监督检验报告和压力管道安装监督检验证书。
5、使用单位持相关资料(五)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
二、特种设备安装告知和压力管道的约检一定是安装前办理的,特种设备使用证办理时间我记得好像是使用后3个月内办理即可,需要再查看资料和规定。
附件一:办理压力容器和压力管道安装告知应提供的资料(通用)1、特种设备安装改造维修告知书(4份、盖安装单位公章)2、使用单位营业执照复印件(3份、盖安装单位公章)3、安装单位营业执照复印件(3份、盖安装单位公章)4、安装单位安装资质复印件(3份、盖安装单位公章)5、安装单位特种作业人员证书(焊工2-4人)复印件(3份、盖安装单位公章)6、产品质量证明书里面特种设备制造证、合格证、数据表、监检证复印件(3份、查看原件)7、DN50以上管子、管件(法兰、三通、弯头、异径接头)的材质单复印件。
特种设备(压力管道、压力容器、锅炉)报验流程及所需资料压力容器及压力管道在安装前,安装单位(或使用单位)应向压力容器、管道使用所在地的安全检查机构(特种设备监督检验院)办理安装告知-报检-报装手续。
一、安装告知:1.电话咨询当地监检机构询问网上填报告知网址填报,填好纸质版(一式四份)、携带办理告知所需资料,审核通过后可进行报检。
2.告知所需的文件材料:(1)纸质版告知书。
(2)压力容器、管道安装维修单位营业执照安装资质证书:复印件加盖公司鲜章。
(3)压力容器、管道出厂资料,包括质量证明书、材料清单等。
(锅炉等压力容器直接携带蓝本。
)(4)使用单位营业执照,加盖鲜章。
(5)安装单位负责人不能到场需加一份委托书,委托人与被委托人签字,安装单位盖鲜章。
(6)GC类管道,开工前由区县市场监管局办理告知;GB类管道,开工前由区县住房和城乡建设行政主管部门办理告知或开工许可。
注:告知随地方要求不同,一般只需要这几类基础资料,具体视地方要求而定。
二、报验1.压力管道开工前报验应提供的资料(1)按当地要求(一般差别不大)携带纸质版告知书,填好的【锅炉安装维修改造监督检验申请书】【压力管道安装安全质量监督检验申报书】,以及当地机构需要的其他资料到特检所报检盖章,资料审核及现场审核查看通过后方可施工。
(2)特种设备安装改造维修告知书。
(GC类管道,开工前由区县市场监管局办理告知;GB类管道,开工前由区县住房和城乡建设行政主管部门办理告知或开工许可。
)(3)安装合同、无损检测合同(含特种设备检验检测机构核准证及工艺文件)。
(4)压力管道安装安全质量监督检验申报书。
(三份)(5)压力管道安装许可证。
(原件及复印件)(6)监理单位及个人资质证书。
(无监理单位可不提供)(7)焊工、无损检测人员资格证(所用的每种检测方法Ⅱ级或Ⅲ级人员不少于2人)。
(8)设计资料(包括:特种设备设计许可证、图纸目录和管道材料等级表、管道数据表和设备布置图、管道平面布置图、轴测图、强度计算书、管道应力分析书、施工安装说明书等)。
压力管道、容器告知、验收手续办理流程(总13页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--特种设备安装手续办理流程一、特种设备安装前应由安装单位持相关资料(附件一)到设备所在地县级质量技术监督局(现在有的和市场监督管理局合并了,具体那个部门需要咨询使用单位)办理《特种设备安装改造维修告知书》,告知书办理完成后,分以下两种情况进行处理:情况一:涉及不到压力管道:1、如果没有涉及压力管道,可以对压力容器设备进行安装施工。
2、安装完成后,由安装单位出具《压力容器安装质量证明书》1份,安装单位盖章、签字;《压力容器安装竣工验收表》1份,安装单位和使用单位分别盖章、签字。
3、使用单位持相关资料(附件二)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
4、手续办理完成。
情况二:涉及到压力管道:1、如果涉及到压力管道,需要持相关资料(附件三)到设备所在地市级特种设备监督检验所办理压力管道的安装约检,受理后方可允许对压力容器、压力管道进行安装施工。
2、办理约检的时候需要从特种设备监督检验所了解到:监检人员是否需要到场进行监督检验;检验的时间节点是在什么位置,需要提前几天通知到场(一般压力实验是需要监检到场监督的);无损检测的单位使用哪里的?可以由特检所人员给予推荐;了解竣工资料所需要的项目及数量整理要求。
3、施工过程中对于特检所人员需要到场查看的项目,应提前2-3天通知特检所人员,安装单位提前做好试验并自检合格,确保监检项目一次通过。
施工顺序:备料—焊接—无损检测—压力试验—油漆。
4、压力管道安装监检完成后,整理管道安装的竣工资料(附件四),到设备所在地市特种设备监督检验所办理压力管道安装监督,取得压力管道安装监督检验报告和压力管道安装监督检验证书。
5、使用单位持相关资料(五)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。

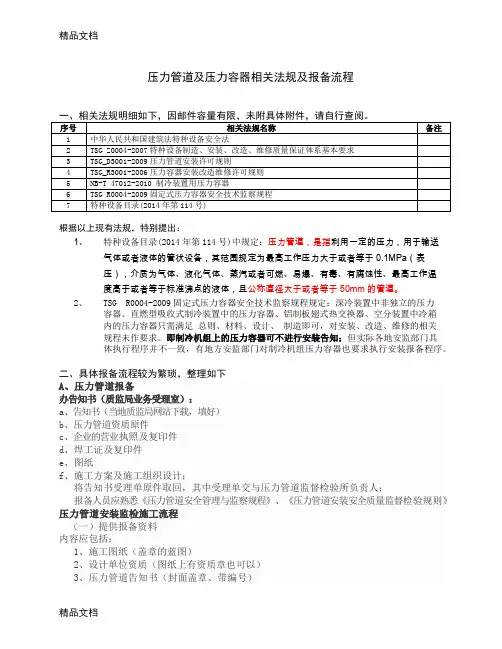

压力管道及压力容器相关法规及报备流程一、相关法规明细如下,因邮件容量有限,未附具体附件,请自行查阅。
序号相关法规名称备注1 中华人民共和国建筑法特种设备安全法2 TSG Z0004-2007特种设备制造、安装、改造、维修质量保证体系基本要求3 TSG_D3001-2009压力管道安装许可规则4 TSG_R3001-2006压力容器安装改造维修许可规则5 NB-T 47012-2010 制冷装置用压力容器6 TSG R0004-2009固定式压力容器安全技术监察规程7 特种设备目录(2014年第114号)根据以上现有法规,特别提出:1、特种设备目录(2014年第114号)中规定:压力管道,是指利用一定的压力,用于输送气体或者液体的管状设备,其范围规定为最高工作压力大于或者等于0.1MPa(表压),介质为气体、液化气体、蒸汽或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体,且公称直径大于或者等于50mm的管道。
2、TSG R0004-2009固定式压力容器安全技术监察规程规定:深冷装置中非独立的压力容器、直燃型吸收式制冷装置中的压力容器、铝制板翅式热交换器、空分装置中冷箱内的压力容器只需满足总则、材料、设计、制造即可,对安装、改造、维修的相关规程未作要求。
即制冷机组上的压力容器可不进行安装告知;但实际各地安监部门具体执行程序并不一致,有地方安监部门对制冷机组压力容器也要求执行安装报备程序。
二、具体报备流程较为繁琐,整理如下A、压力管道报备办告知书(质监局业务受理室):a、告知书(当地质监局网站下载,填好)b、压力管道资质原件c、企业的营业执照及复印件d、焊工证及复印件e、图纸f、施工方案及施工组织设计;将告知书受理单原件取回,其中受理单交与压力管道监督检验所负责人;报备人员应熟悉《压力管道安全管理与监察规程》、《压力管道安装安全质量监督检验规则》压力管道安装监检施工流程(一)提供报备资料内容应包括:1、施工图纸(盖章的蓝图)2、设计单位资质(图纸上有资质章也可以)3、压力管道告知书(封面盖章、带编号)4、安装单位资质5、施工人员资质6、施工方案及施工组织设计7、单线图8、管道压力试验及气密性试验记录9、阀门强度及严密性试验记录10、管道吹扫记录11、隐蔽工程检查记录12、阀门试验(密封性能)报告13、压力表检定证书14、无损检测报告15、各种变更单(若有)16、焊接工艺评定17、焊接工艺指导书18、施焊记录19、焊条、焊丝烘干记录20、焊条、焊丝发放回收记录21、焊条、焊丝质量证明书22、管道安装工程自检记录23、材料生产厂家质量证明书(管材、热镀锌管、弯头、钢制法兰)24、涂料产品出厂质量检验单(底漆)(若有)25、涂料产品出厂质量检验单(面漆)(若有)26、涂料合格证(若有)(二)将管道探伤底片交到相关监检人那里,看过后取回;(三)压力表、安全阀、及承压阀门到技术监督局检验,并取证。
特种设备安装手续办理流程一、特种设备安装前应由安装单位持相关资料(附件一)到设备所在地县级质量技术监督局(现在有的和市场监督管理局合并了,具体那个部门需要咨询使用单位)办理《特种设备安装改造维修告知书》,告知书办理完成后,分以下两种情况进行处理:情况一:涉及不到压力管道:1、如果没有涉及压力管道,可以对压力容器设备进行安装施工。
2、安装完成后,由安装单位出具《压力容器安装质量证明书》1份,安装单位盖章、签字;《压力容器安装竣工验收表》1份,安装单位和使用单位分别盖章、签字。
3、使用单位持相关资料(附件二)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
4、手续办理完成。
情况二:涉及到压力管道:1、如果涉及到压力管道,需要持相关资料(附件三)到设备所在地市级特种设备监督检验所办理压力管道的安装约检,受理后方可允许对压力容器、压力管道进行安装施工。
2、办理约检的时候需要从特种设备监督检验所了解到:监检人员是否需要到场进行监督检验;检验的时间节点是在什么位置,需要提前几天通知到场(一般压力实验是需要监检到场监督的);无损检测的单位使用哪里的?可以由特检所人员给予推荐;了解竣工资料所需要的项目及数量整理要求。
3、施工过程中对于特检所人员需要到场查看的项目,应提前2-3天通知特检所人员,安装单位提前做好试验并自检合格,确保监检项目一次通过。
施工顺序:备料—焊接—无损检测—压力试验—油漆。
4、压力管道安装监检完成后,整理管道安装的竣工资料(附件四),到设备所在地市特种设备监督检验所办理压力管道安装监督,取得压力管道安装监督检验报告和压力管道安装监督检验证书。
5、使用单位持相关资料(五)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
二、特种设备安装告知和压力管道的约检一定是安装前办理的,特种设备使用证办理时间我记得好像是使用后3个月内办理即可,需要再查看资料和规定。
附件一:办理压力容器和压力管道安装告知应提供的资料(通用)1、特种设备安装改造维修告知书(4份、盖安装单位公章)2、使用单位营业执照复印件(3份、盖安装单位公章)3、安装单位营业执照复印件(3份、盖安装单位公章)4、安装单位安装资质复印件(3份、盖安装单位公章)5、安装单位特种作业人员证书(焊工2-4人)复印件(3份、盖安装单位公章)6、产品质量证明书里面特种设备制造证、合格证、数据表、监检证复印件(3份、查看原件)7、DN50以上管子、管件(法兰、三通、弯头、异径接头)的材质单复印件。
压力容器与压力管道一、压力管道与压力容器的概念1、压力管道:工作压力≥0.1MPa,输送易燃易爆、具有腐蚀性的气体,均归为压力管道。
2、压力容器:工作压力≥0.1MPa。
(最好的判断方法是容器出厂的合格证书上是否具有CS标识,标有CS标识的容器为压力容器)二、目前我公司关于压力管道及压力容器的资质目前我公司具有GB2(城镇燃气管道)及GC2(工业管道),一般在实际工程中等级为GC3的工业管道比较多。
三、压力管道与压力容器施工告知1、压力容器与压力管道施工前,需告知当地(区或市或省)质量技术监督局,告知批准后,方可进行施工。
2、告知需要准备的资料:①、填写(TSZS002-2003)特种设备安装改造维修告知书。
(尽量按规范填写)②、需提供:企业资质证书、企业营业执照、压力管道安装许可证、压力容器安装许可证、施工方案、施工图、特种作业人员证书、焊接工艺评定。
③、其他还需提供:压力容器与压力管道施工管理体系、人员配置、法人承诺(需盖法人章)等。
3、压力容器与压力管道自施工到投产的办理程序:压力容器与压力管道告知当地质量技术监督局相关告知部门后,质量技术监督局的相关监督部门将会安排时间定期到施工现场检查(具体检查容器的壁厚、管道焊接探伤等),施工结束检验合格后将会出具监督检验报告,整理交工资料(含施工过程资料及监督检验报告),凭交工资料办理使用证,原件交建设方办理生产安全许可证,压力容器与压力管道方可投入使用。
4、注意事项:①、在实际施工过程中,准备完整的压力容器与压力管道告知资料非常困难,往往施工开始甚至结束后才能正式书面告知。
为了避免不必要的麻烦,需要提前与质量技术监督局相关部门口头告知。
②、国家规定压力容器与压力管道施工时,质量技术监督局相关部门将收取一定的监督检查费用:碳钢管一般为8元/米,有色金属管12元/米等,此笔费用在工程造价中不容忽视。
为降低工程造价,一般不按实际施工数量告知。
国家规定DN25以上(含DN25)的压力管道必须告知当地质量技术监督局,但实际施工过程一般DN32(含DN32)才会告知。
压力容器压力管道报检报装工作程序流程 The latest revision on November 22, 2020压力容器、压力管道--报检、报装工作程序、流程1、【依据】依据国家质量技术监督局《压力容器安全技术监察规程》的要求,保证压力容器安全运行。
压力容器在安装前,安装单位或使用单位应向压力容器使用登记所在地的锅炉压力容器安全监察机构(以下简称锅炉科)办理报检、报装手续。
2、【提供资料】办理报检、报装手续时,安装单位或使用单位应填好《XX市压力容器安装申请表》一式四份,或《特种设备安装改造维修告知书》;或网上办理,填好并打印好。
并提供以下资料:a) 压力容器、管道安装维修单位资质证书:复印件加盖公司红章b) 压力容器、管道出厂资料,包括质量证明书、竣工图及监检证书(原件)c) 安装工艺或施工方案,一式四份d) 工程需焊接时,应提供焊工、无损检测人员名单及资格证(复件、复印什)、焊接工艺评定报告;一式四份e)《特种设备安装改造维修告知书》一式四份,加盖公司红章f)其它有关资料:安装合同g)改造维修的部分是甲方供料的需提供相应的材料质量证明书原件或加盖相关单位红章的复印件。
3、【告之登记】安装单位或使用单位携带上述资料到技术监督局安全监察科把《特种设备安装改造维修告知书》,审批并盖章。
4、【审查、审批】技术监督局安全监察科收到上述资料后,对报装资料进行审查,做出是否现场察看压力容器安装条件,并在《特种设备安装改造维修告知书》上签署审查意见,报科长审批。
对符合条件的审查及审批应在七个工作日内完成。
5、【资料取回】安装单位或使用单位在规定审查时间后到全监察科,在《压力容器报装登记表》取件人栏上签字后,取回《特种设备安装改造维修告知书》及有关资料,并应立即到XX市安全检验所—锅检所---报检、报装。
6、【锅检所---报检、报装】锅检所收到:报检、报装《特种设备安装改造维修告知书》;锅检所视情况将派员去现场查看、监检。
压力容器压力管道报检报装工作程序流程集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]压力容器、压力管道--报检、报装工作程序、流程1、【依据】依据国家质量技术监督局《压力容器安全技术监察规程》的要求,保证压力容器安全运行。
压力容器在安装前,安装单位或使用单位应向压力容器使用登记所在地的锅炉压力容器安全监察机构(以下简称锅炉科)办理报检、报装手续。
2、【提供资料】办理报检、报装手续时,安装单位或使用单位应填好《XX市压力容器安装申请表》一式四份,或《特种设备安装改造维修告知书》;或网上办理,填好并打印好。
并提供以下资料:a) 压力容器、管道安装维修单位资质证书:复印件加盖公司红章b) 压力容器、管道出厂资料,包括质量证明书、竣工图及监检证书(原件)c) 安装工艺或施工方案,一式四份d) 工程需焊接时,应提供焊工、无损检测人员名单及资格证(复件、复印什)、焊接工艺评定报告;一式四份e)《特种设备安装改造维修告知书》一式四份,加盖公司红章f)其它有关资料:安装合同g)改造维修的部分是甲方供料的需提供相应的材料质量证明书原件或加盖相关单位红章的复印件。
3、【告之登记】安装单位或使用单位携带上述资料到技术监督局安全监察科把《特种设备安装改造维修告知书》,审批并盖章。
4、【审查、审批】技术监督局安全监察科收到上述资料后,对报装资料进行审查,做出是否现场察看压力容器安装条件,并在《特种设备安装改造维修告知书》上签署审查意见,报科长审批。
对符合条件的审查及审批应在七个工作日内完成。
5、【资料取回】安装单位或使用单位在规定审查时间后到全监察科,在《压力容器报装登记表》取件人栏上签字后,取回《特种设备安装改造维修告知书》及有关资料,并应立即到XX市安全检验所—锅检所---报检、报装。
6、【锅检所---报检、报装】锅检所收到:报检、报装《特种设备安装改造维修告知书》;锅检所视情况将派员去现场查看、监检。
压力管道及压力容器相关法规及报备流程一、相关法规明细如下,因邮件容量有限,未附具体附件,请自行查阅。
1、特种设备目录(2014年第114号)中规定:压力管道,是指利用一定的压力,用于输送气体或者液体的管状设备,其范围规定为最高工作压力大于或者等于0.1MPa(表压),介质为气体、液化气体、蒸汽或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体,且公称直径大于或者等于50mm的管道。
2、TSG?R0004-2009固定式压力容器安全技术监察规程规定:深冷装置中非独立的压力容器、直燃型吸收式制冷装置中的压力容器、铝制板翅式热交换器、空分装置中冷箱内的压力容器只需满足总则、材料、设计、制造即可,对安装、改造、维修的相关规程未作要求。
即制冷机组上的压力容器可不进行安装告知;但实际各地安监部门具体执行程序并不一致,有地方安监部门对制冷机组压力容器也要求执行安装报备程序。
二、具体报备流程较为繁琐,整理如下A、压力管道报备办告知书(质监局业务受理室):a、告知书(当地质监局网站下载,填好)b、压力管道资质原件c、企业的营业执照及复印件d、焊工证及复印件e、图纸f、施工方案及施工组织设计;? 将告知书受理单原件取回,其中受理单交与压力管道监督检验所负责人;? 报备人员应熟悉《压力管道安全管理与监察规程》、《压力管道安装安全质量监督检验规则》压力管道安装监检施工流程?(一)提供报备资料内容应包括:???1、施工图纸(盖章的蓝图)?????????2、设计单位资质(图纸上有资质章也可以)?????????3、压力管道告知书(封面盖章、带编号)?????????4、安装单位资质????????5、施工人员资质????????6、施工方案及施工组织设计????????7、单线图8、管道压力试验及气密性试验记录???????9、阀门强度及严密性试验记录10、管道吹扫记录????????11、隐蔽工程检查记录?12、阀门试验(密封性能)报告?????????13、压力表检定证书?????????14、无损检测报告????????15、各种变更单(若有)?????????16、焊接工艺评定?????????17、焊接工艺指导书?????????18、施焊记录?????????19、焊条、焊丝烘干记录?????????20、焊条、焊丝发放回收记录?????????21、焊条、焊丝质量证明书?????????22、管道安装工程自检记录?????????23、材料生产厂家质量证明书(管材、热镀锌管、弯头、钢制法兰)?????24、涂料产品出厂质量检验单(底漆)(若有)????????25、涂料产品出厂质量检验单(面漆)(若有)????????26、涂料合格证(若有)(二)将管道探伤底片交到相关监检人那里,看过后取回;(三)压力表、安全阀、及承压阀门到技术监督局检验,并取证。
特种设备安装手续办理流程一、特种设备安装前应由安装单位持相关资料(附件一)到设备所在地县级质量技术监督局(现在有的和市场监督管理局合并了,具体那个部门需要咨询使用单位)办理《特种设备安装改造维修告知书》,告知书办理完成后,分以下两种情况进行处理:情况一:涉及不到压力管道:1、如果没有涉及压力管道,可以对压力容器设备进行安装施工。
2、安装完成后,由安装单位出具《压力容器安装质量证明书》1份,安装单位盖章、签字;《压力容器安装竣工验收表》1份,安装单位和使用单位分别盖章、签字。
3、使用单位持相关资料(附件二)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
4、手续办理完成。
情况二:涉及到压力管道:1、如果涉及到压力管道,需要持相关资料(附件三)到设备所在地市级特种设备监督检验所办理压力管道的安装约检,受理后方可允许对压力容器、压力管道进行安装施工。
2、办理约检的时候需要从特种设备监督检验所了解到:监检人员是否需要到场进行监督检验;检验的时间节点是在什么位置,需要提前几天通知到场(一般压力实验是需要监检到场监督的);无损检测的单位使用哪里的?可以由特检所人员给予推荐;了解竣工资料所需要的项目及数量整理要求。
3、施工过程中对于特检所人员需要到场查看的项目,应提前2-3天通知特检所人员,安装单位提前做好试验并自检合格,确保监检项目一次通过。
施工顺序:备料—焊接—无损检测—压力试验—油漆。
4、压力管道安装监检完成后,整理管道安装的竣工资料(附件四),到设备所在地市特种设备监督检验所办理压力管道安装监督,取得压力管道安装监督检验报告和压力管道安装监督检验证书。
5、使用单位持相关资料(五)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
二、特种设备安装告知和压力管道的约检一定是安装前办理的,特种设备使用证办理时间我记得好像是使用后3个月内办理即可,需要再查看资料和规定。
附件一:办理压力容器和压力管道安装告知应提供的资料(通用)1、特种设备安装改造维修告知书(4份、盖安装单位公章)2、使用单位营业执照复印件(3份、盖安装单位公章)3、安装单位营业执照复印件(3份、盖安装单位公章)4、安装单位安装资质复印件(3份、盖安装单位公章)5、安装单位特种作业人员证书(焊工2-4人)复印件(3份、盖安装单位公章)6、产品质量证明书里面特种设备制造证、合格证、数据表、监检证复印件(3份、查看原件)7、DN50以上管子、管件(法兰、三通、弯头、异径接头)的材质单复印件。

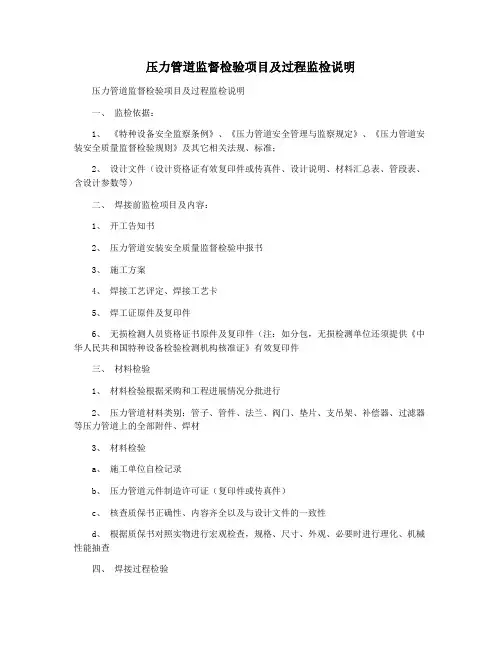

压力管道监督检验项目及过程监检说明压力管道监督检验项目及过程监检说明一、监检依据:1、《特种设备安全监察条例》、《压力管道安全管理与监察规定》、《压力管道安装安全质量监督检验规则》及其它相关法规、标准;2、设计文件(设计资格证有效复印件或传真件、设计说明、材料汇总表、管段表、含设计参数等)二、焊接前监检项目及内容:1、开工告知书2、压力管道安装安全质量监督检验申报书3、施工方案4、焊接工艺评定、焊接工艺卡5、焊工证原件及复印件6、无损检测人员资格证书原件及复印件(注:如分包,无损检测单位还须提供《中华人民共和国特种设备检验检测机构核准证》有效复印件三、材料检验1、材料检验根据采购和工程进展情况分批进行2、压力管道材料类别:管子、管件、法兰、阀门、垫片、支吊架、补偿器、过滤器等压力管道上的全部附件、焊材3、材料检验a、施工单位自检记录b、压力管道元件制造许可证(复印件或传真件)c、核查质保书正确性、内容齐全以及与设计文件的一致性d、根据质保书对照实物进行宏观检查,规格、尺寸、外观、必要时进行理化、机械性能抽查四、焊接过程检验1、确认首批材料检验合格资料;2、单线图(含管线号、焊口位置描述、探伤位置描述、静电位置、材料汇总等3、对应单线图的施焊记录和焊检记录4、无损检查记录五、热处理记录;六、强度及气密性试验前检验记录再次核查与设计要求的一致性以及确认是否满足强度试验要求的全部准备工作完成(核查单线图与实物的一致性等)七、强度试验及气密性试验八、如果有隐蔽工程,则应在隐蔽前完成全部检查项目且得到业主和锅检所的确认签字。
九、其它项目检查(可确认施工资料)如吹扫、通球、绝热、色标等。
十、竣工验收报告十一、竣工资料汇总、审查十二、签发压力管道安装监检证书。
十三、为密切配合工作,保证工程顺畅进展,各单位明确对应人员(业主、施工单位、监理单位、锅检所)。
资料整理要求要求提供下列资料,且按下列顺序整理a、资料封面;b、目录;c、监督检验报告d、压力管道安装安全质量监督检验申报书1、监检联络单汇总(如有);2、开工告知(附各类资格证:安装公司资格证、焊工、监理单位资格证、无损检测人员及单位资格证);3、设计说明(如有设计更改,应包含在内),设计图样应提交审查(可不装订在竣工资料中),设计单位资格证;4、合同文件;5、施工方案(包含管道基本情况);6、完整的焊接工艺评定(包括:焊接作业指导书、焊接工艺评定报告、各类检验记录、探伤报告、理化试验报告、材料质量证明书)及焊接工艺卡;7、材料检验记录及质量证明书,应分门别类整理,检验记录中的顺序与附后的材料质量证明书顺序相同。
压力管道监检要求及相关知识介绍2012年4月8日序言各位同仁:大家好!首先感谢站领导和各位同仁在繁忙的工作中放下手头工作集中进行业务学习,为了相互学习加强交流,提升一专多能综合素质,我将自己关于对压力管道方面所学知识跟大家一起进行交流探讨,主要向大家介绍的是有关压力管道方面基本知识和压力管道质量监督要点,具体内容包括:一、压力管道的定义?(什么叫压力管道)二、压力管道是如何分类、分级别的?三、国家和中石化行业常用压力管道施工工程质量标准和质量验收规范?四、压力管道安装施工实体质量监督检查的关健工序和质量控制重点?五、压力管道质量监督计划编写基本内容和要求?六、压力管道质量监督检验报告编写基本内容和要求?一、压力管道的定义?(什么叫压力管道?)压力管道---是指利用一定的压力,用于输送气体或者液体的管状设备,其范围规定为最高工作压力大于或者等于0.1MPa(表压)的气体、液化气体、蒸汽介质或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体介质,且公称直径(DN)大于25mm的管道。
二、压力管道分类、级别(是如何划分类别、级别的)?第一种划分方法:是按国家质量技术监督局锅发(2000)99号《压力管道安装单位资格认可实施细则》划分的,分为:长输管道(代号GA类)、公用管道(代号GB类)、工业管道(代号GC类)这三种类别管道根据不同的工况条件又分为若干不同的级别,具体情况如下:长输(油、气)管道:(G A类)、公用管道:是指城市或者乡镇范围内的用于公用事业或者民用的燃气管道和热力管道(划分为GB1级和GB2级)、工业管道:(指企业、事业单位所属的用于输送工艺介质的工艺管道、公用工程管道及其他辅助管道,(划分为GC1级、GC2级、GC3级)等。
因为我们主要监督的是工业管道(G C类)、所以重点介绍工业管道分级:工业管道分级划分为GC1级、GC2级、GC3级。
GC1级符合下列条件之一的工业管道为GC1级:(1)输送GB 5044—1985《职业接触毒物危害程度分级》中规定的毒性程度为极度危害介质、高度危害气体介质和工作温度高于其标准沸点的高度危害液体介质的管道;(三个条件只要滿足其中一个条件即为GC1级)(2)输送GB 50160—2008《石油化工企业设计防火规范》与GB 50016—2006《建筑设计防火规范》中规定的火灾危险性为甲、乙类可燃气体或者甲类可燃液体(包括液化烃),并且设计压力大于或者等于4.0MPa的管道;(注:两种可燃气体、一种可燃液体,并且设计两种压力等级条件)(3)输送流体介质,并且设计压力大于或者等于10.0MPa,或者设计压力大于或者等于4.0MPa且设计温度大于或者等400℃的管道。

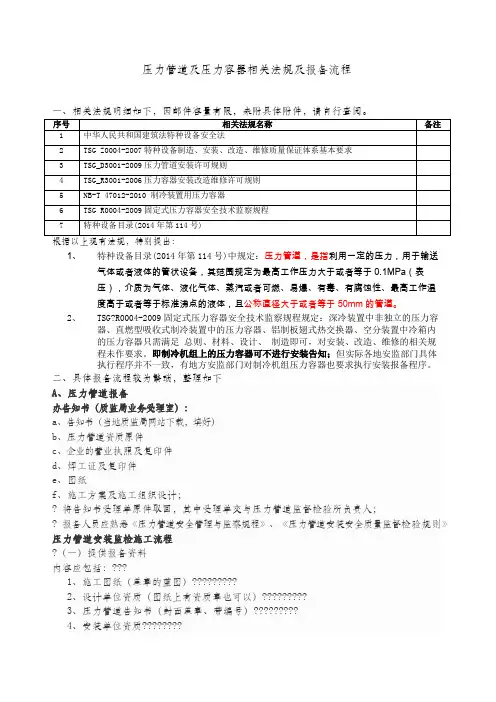

压力管道及压力容器相关法规及报备流程一、相关法规明细如下,因邮件容量有限,未附具体附件,请自行查阅。
序号相关法规名称备注1 中华人民共和国建筑法特种设备安全法2 TSG Z0004—2007特种设备制造、安装、改造、维修质量保证体系基本要求3 TSG_D3001-2009压力管道安装许可规则4 TSG_R3001—2006压力容器安装改造维修许可规则5 NB—T 47012-2010 制冷装置用压力容器6 TSG R0004—2009固定式压力容器安全技术监察规程7 特种设备目录(2014年第114号)根据以上现有法规,特别提出:1、特种设备目录(2014年第114号)中规定:压力管道,是指利用一定的压力,用于输送气体或者液体的管状设备,其范围规定为最高工作压力大于或者等于0。
1MPa(表压),介质为气体、液化气体、蒸汽或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体,且公称直径大于或者等于50mm的管道。
2、TSG R0004-2009固定式压力容器安全技术监察规程规定:深冷装置中非独立的压力容器、直燃型吸收式制冷装置中的压力容器、铝制板翅式热交换器、空分装置中冷箱内的压力容器只需满足总则、材料、设计、制造即可,对安装、改造、维修的相关规程未作要求.即制冷机组上的压力容器可不进行安装告知;但实际各地安监部门具体执行程序并不一致,有地方安监部门对制冷机组压力容器也要求执行安装报备程序。
二、具体报备流程较为繁琐,整理如下A、压力管道报备办告知书(质监局业务受理室):a、告知书(当地质监局网站下载,填好)b、压力管道资质原件c、企业的营业执照及复印件d、焊工证及复印件e、图纸f、施工方案及施工组织设计;将告知书受理单原件取回,其中受理单交与压力管道监督检验所负责人;报备人员应熟悉《压力管道安全管理与监察规程》、《压力管道安装安全质量监督检验规则》压力管道安装监检施工流程(一)提供报备资料内容应包括:1、施工图纸(盖章的蓝图)2、设计单位资质(图纸上有资质章也可以)3、压力管道告知书(封面盖章、带编号)4、安装单位资质5、施工人员资质6、施工方案及施工组织设计7、单线图8、管道压力试验及气密性试验记录9、阀门强度及严密性试验记录10、管道吹扫记录11、隐蔽工程检查记录12、阀门试验(密封性能)报告13、压力表检定证书14、无损检测报告15、各种变更单(若有)16、焊接工艺评定17、焊接工艺指导书18、施焊记录19、焊条、焊丝烘干记录20、焊条、焊丝发放回收记录21、焊条、焊丝质量证明书22、管道安装工程自检记录23、材料生产厂家质量证明书(管材、热镀锌管、弯头、钢制法兰)24、涂料产品出厂质量检验单(底漆)(若有)25、涂料产品出厂质量检验单(面漆)(若有)26、涂料合格证(若有)(二)将管道探伤底片交到相关监检人那里,看过后取回;(三)压力表、安全阀、及承压阀门到技术监督局检验,并取证.(四)带技术监督局的人去现场查看,特别是气密性实验一定要请人去看。
压力管道及压力容器相关法规及报备流程一、相关法规明细如下,因邮件容量有限,未附具体附件,请自行查阅。
序号相关法规名称备注1 中华人民共和国建筑法特种设备安全法2 TSG Z0004—2007特种设备制造、安装、改造、维修质量保证体系基本要求3 TSG_D3001—2009压力管道安装许可规则4 TSG_R3001—2006压力容器安装改造维修许可规则5 NB—T 47012—2010 制冷装置用压力容器6 TSG R0004—2009固定式压力容器安全技术监察规程7 特种设备目录(2014年第114号)根据以上现有法规,特别提出:1、特种设备目录(2014年第114号)中规定:压力管道,是指利用一定的压力,用于输送气体或者液体的管状设备,其范围规定为最高工作压力大于或者等于0。
1MPa(表压),介质为气体、液化气体、蒸汽或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体,且公称直径大于或者等于50mm的管道.2、TSG R0004—2009固定式压力容器安全技术监察规程规定:深冷装置中非独立的压力容器、直燃型吸收式制冷装置中的压力容器、铝制板翅式热交换器、空分装置中冷箱内的压力容器只需满足总则、材料、设计、制造即可,对安装、改造、维修的相关规程未作要求。
即制冷机组上的压力容器可不进行安装告知;但实际各地安监部门具体执行程序并不一致,有地方安监部门对制冷机组压力容器也要求执行安装报备程序.二、具体报备流程较为繁琐,整理如下A、压力管道报备办告知书(质监局业务受理室):a、告知书(当地质监局网站下载,填好)b、压力管道资质原件c、企业的营业执照及复印件d、焊工证及复印件e、图纸f、施工方案及施工组织设计;将告知书受理单原件取回,其中受理单交与压力管道监督检验所负责人;报备人员应熟悉《压力管道安全管理与监察规程》、《压力管道安装安全质量监督检验规则》压力管道安装监检施工流程(一)提供报备资料内容应包括:1、施工图纸(盖章的蓝图)2、设计单位资质(图纸上有资质章也可以)3、压力管道告知书(封面盖章、带编号)4、安装单位资质5、施工人员资质6、施工方案及施工组织设计7、单线图8、管道压力试验及气密性试验记录9、阀门强度及严密性试验记录10、管道吹扫记录11、隐蔽工程检查记录12、阀门试验(密封性能)报告13、压力表检定证书14、无损检测报告15、各种变更单(若有)16、焊接工艺评定17、焊接工艺指导书18、施焊记录19、焊条、焊丝烘干记录20、焊条、焊丝发放回收记录21、焊条、焊丝质量证明书22、管道安装工程自检记录23、材料生产厂家质量证明书(管材、热镀锌管、弯头、钢制法兰)24、涂料产品出厂质量检验单(底漆)(若有)25、涂料产品出厂质量检验单(面漆)(若有)26、涂料合格证(若有)(二)将管道探伤底片交到相关监检人那里,看过后取回;(三)压力表、安全阀、及承压阀门到技术监督局检验,并取证。
压力容器、压力管道--报检、报装工作程序、流程1、【依据】依据国家质量技术监督局《压力容器安全技术监察规程》的要求,保证压力容器安全运行。
压力容器在安装前,安装单位或使用单位应向压力容器使用登记所在地的锅炉压力容器安全监察机构(以下简称锅炉科)办理报检、报装手续。
2、【提供资料】办理报检、报装手续时,安装单位或使用单位应填好《XX市压力容器安装申请表》一式四份,或《特种设备安装改造维修告知书》;或网上办理,填好并打印好。
并提供以下资料:a) 压力容器、管道安装维修单位资质证书:复印件加盖公司红章b) 压力容器、管道出厂资料,包括质量证明书、竣工图及监检证书(原件)c) 安装工艺或施工方案,一式四份d) 工程需焊接时,应提供焊工、无损检测人员名单及资格证(复件、复印什)、焊接工艺评定报告;一式四份e) 《特种设备安装改造维修告知书》一式四份,加盖公司红章f)其它有关资料:安装合同g)改造维修的部分是甲方供料的需提供相应的材料质量证明书原件或加盖相关单位红章的复印件。
3、【告之登记】安装单位或使用单位携带上述资料到技术监督局安全监察科把《特种设备安装改造维修告知书》,审批并盖章。
4、【审查、审批】技术监督局安全监察科收到上述资料后,对报装资料进行审查,做出是否现场察看压力容器安装条件,并在《特种设备安装改造维修告知书》上签署审查意见,报科长审批。
对符合条件的审查及审批应在七个工作日内完成。
5、【资料取回】安装单位或使用单位在规定审查时间后到全监察科,在《压力容器报装登记表》取件人栏上签字后,取回《特种设备安装改造维修告知书》及有关资料,并应立即到XX市安全检验所—锅检所---报检、报装。
6、【锅检所---报检、报装】锅检所收到:报检、报装《特种设备安装改造维修告知书》;锅检所视情况将派员去现场查看、监检。
7、【出具检测、安装报告】工程施工完毕后,将资料填写完整,锅检所现场查看、监检完毕,即可拿到检测、安装报告。
