二级建造师市政工程的笔记
- 格式:docx
- 大小:14.32 KB
- 文档页数:3
2024二级建造师市政实务学霸笔记在2024年的二级建造师市政实务考试中取得高分,需要有一定的学习方法和复习策略。
下面是2024年二级建造师市政实务的学霸笔记,以供参考。
1.阅读理解篇市政实务考试中的阅读理解部分,在复习过程中需要注意以下几点:-阅读题目前先读文章,了解文章大意和段落结构;-理清文章中的主要观点和论据;-学会运用排除法,剔除与问题无关的选项;-在考试中注意时间的分配,优先解答自己熟悉的问题。
2.名词解释篇市政实务考试中的名词解释部分,要求考生对专业术语进行准确的定义。
复习时,可以:-制作专业术语表,包括重要的概念和具体的讲解;-多查阅相关资料,理解名词解释的背后的原理和应用;-运用联想记忆法,将名词与实际应用场景联系起来,加深记忆。
3.综合分析篇市政实务考试中的综合分析部分,要求考生综合运用专业知识,分析和解决实际问题。
复习时,可以:-多做综合分析题的模拟题,提高自己的分析和解决问题的能力;-认真阅读历年真题和答案解析,了解考题的命题思路和解题方法;-多在群里讨论和交流,结合他人的观点和思路,拓宽自己的思维方式。
4.计算和应用篇市政实务考试中的计算和应用部分,要求考生熟悉市政工程的设计和施工计算方法。
复习时,可以:-重点学习市政工程中常见的设计和施工计算方法,如道路设计、下水道设计、排水工程计算等;-制作计算公式和示意图的思维导图,帮助记忆和理解;-多练习计算题和应用题,提高计算和解决实际问题的能力。
5.法规和规范篇市政实务考试中的法规和规范部分,要求考生熟悉市政工程相关的法律法规和规范标准。
复习时,可以:-重点学习《建筑法》、《市政工程施工及质量管理规范》、《市政工程设计标准》等相关法规和规范;-制作法规和规范的摘要和索引,方便查阅和复习;-多做相关法规和规范的应用题,加深对法规和规范的理解和运用。
这些笔记只是一些复习的方法和策略,建议考生结合自己的实际情况进行调整和完善。
希望以上的建议能够对考生在2024年的二级建造师市政实务考试中取得优异的成绩有所帮助。
二级建造师《市政公用工程管理与实务》核心考点笔记一、城镇道路工程1. 城镇道路分类:按地位、交通功能、服务功能分类。
分级:快速路、主干路、次干路及支路。
2. 沥青路面结构组成:基本原则:强度、稳定性、耐久性、表面功能。
路基与填料:高液限黏土、高液限粉土及含有机质细粒土,不适用做路基填料。
基层与材料:应根据道路交通等级和路基抗冲刷能力来选择基层材料。
湿润和多雨地区,繁重交通路段宜采用排水基层。
面层与材料:高等级路面可包括磨耗层、面层上层、面层下层,或称之为上面层、中面层、下面层。
沥青路面面层类型:热拌沥青混合料面层、冷拌沥青混合料面层、温拌沥青混合料面层、沥青贯入式面层、沥青表面处治面层。
3. 水泥混凝土路面构造特点:垫层:在温度和湿度状况不良的环境下,水泥混凝土道路应设置垫层,以改善路面结构的使用性能。
基层:特重交通宜选用贫混凝土、碾压混凝土或沥青混凝土;重交通道路宜选用水泥稳定粒料或沥青稳定碎石;中、轻交通道路宜选择水泥或石灰粉煤灰稳定粒料或级配粒料。
湿润和多雨地区,繁重交通路段宜采用排水基层。
面层:普通混凝土板一般采用矩形板,其板的长度和宽度取决于道路的交通量。
4. 城镇道路路基施工:填土路基:不得使用腐殖土、生活垃圾土、淤泥、冻土块或盐渍土。
填土内不得含有草、树根等杂物,粒径超过100mm 的土块应打碎。
挖土路基:当原地面标高低于设计路基标高时,需要填筑土方(即填方路基)。
石方路基:修筑填石路堤应进行地表清理,先码砌边部,然后逐层水平填筑石料,确保边坡稳定。
5. 城镇道路基层施工:石灰稳定土基层与水泥稳定土基层:宜在春末和气温较高季节施工,施工最低气温为5℃。
石灰工业废渣(石灰粉煤灰)稳定砂砾(碎石)基层(也可称二灰混合料):宜在春末和夏季施工,施工最低气温为5℃。
级配砂砾(碎石)、级配砾石(碎砾石)基层:宜采用机械摊铺且级配良好的材料。
级配砂石基层:宜采用洒水车洒水养护。
6. 城镇道路面层施工:沥青混合料面层施工:城市主干路、快速路的沥青混合料面层不宜用轮胎压路机碾压,以防沥青混合料被搓擦挤压上浮,造成构造深度降低或泛油。

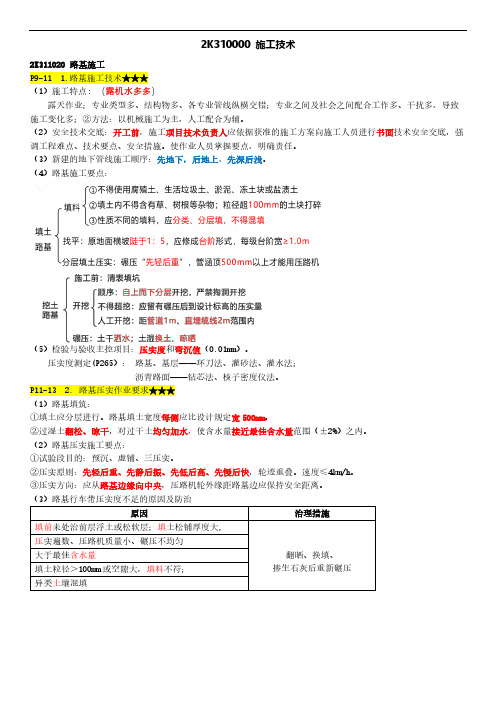

2K310000 施工技术2K311020 路基施工P9-11 1.路基施工技术★★★(1)施工特点:(露机水多多)露天作业;专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多;②方法:以机械施工为主,人工配合为辅。
(2)安全技术交底:开工前,施工项目技术负责人应依据获准的施工方案向施工人员进行书面技术安全交底,强调工程难点、技术要点、安全措施。
使作业人员掌握要点,明确责任。
(3)新建的地下管线施工顺序:先地下,后地上、先深后浅。
(4)路基施工要点:(5)检验与验收主控项目:压实度和弯沉值(0.01mm)。
压实度测定(P265):路基、基层——环刀法、灌砂法、灌水法;沥青路面——钻芯法、核子密度仪法。
P11-13 2.路基压实作业要求★★★(1)路基填筑:①填土应分层进行。
路基填土宽度每侧应比设计规定宽500mm。
②过湿土翻松、晾干,对过干土均匀加水,使含水量接近最佳含水量范围(±2%)之内。
(2)路基压实施工要点:①试验段目的:预沉、虚铺、三压实。
②压实原则:先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。
速度≤4km/h。
③压实方向:应从路基边缘向中央,压路机轮外缘距路基边应保持安全距离。
(3)路基行车带压实度不足的原因及防治原因治理措施填前未处治前层浮土或松软层;填土松铺厚度大,翻晒、换填、掺生石灰后重新碾压压实遍数、压路机质量小、碾压不均匀大于最佳含水量填土粒径>100mm或空隙大,填料不符;异类土壤混填2K311030 基层施工P16-18 1.基层施工技术★★★P257-259 2.无机结合料稳定基层施工质量检查与验收★★(1)原材料:水泥初凝3h以上终凝6h以上,超过3个月或受潮应进行性能试验,合格后使用。
(2)粒径:快速路主干路基层、底基层及次干路基层≤37.5mm,次干路底基层≤53mm。
(3)无机类基层主控项目:原材料、压实度、7d无侧限抗压;级配类基层主控项目:集料级配、压实度、弯沉值。
市政实务第一记:沥青的性能【速记方法】口诀:一瓶稠的温汽水;温水平在发(滑)声【速记内容】沥青的性能:一瓶稠的温汽水(1)具有适当的稠度:表征粘结性大小,即一定温度条件下的粘度。
(2)具有较大的塑性:以“延度”表示,即在一定温度和外力作用下变形又不开裂的能力。
(3)具有足够的温度稳定性:即要求沥青对温度敏感度低,夏天不软,冬天不脆裂。
(4)具有较好的大气稳定性:抗热、抗光、抗老化能力较强。
(5)具有较好的水稳性:抗水损害能力较强。
沥青面层的性能要求:平整度、承载能力、温度稳定性、抗滑能力、透水性、噪声量温水平在发(滑)声。
-1-第二记:路基试验段的目的【速记方法】口诀:预机(后)厚方(便)遍【速记内容】路基填土宽度每侧应比设计规定宽500mm。
1)确定路基预沉量值。
2)合理选用压实机具;选用压实机具应综合考虑道路不同等级、地质条件、工程量大小、工期要求、作业环境等。
3)按压实度要求,确定压实遍数。
4)确定路基宽度内每层虚铺厚度。
5)根据土的类型、湿度、设备及场地条件,选择压实方式。
-2-第三记:桥梁的基本组成【速记方法】口诀:上下支付【速记内容】1.上部结构桥跨结构:线路跨越障碍(如江河、山谷或其他线路等)的结构物。
2.下部结构(1)桥墩:是在河中或岸.上支承桥跨结构的结构物。
(2)桥台:设在桥的两端;一边与路堤相接,以防止路堤滑塌;另一边则支承桥跨结构的端部。
为保护桥台和路堤填土,桥台两侧常做锥形护坡、挡土墙等防护工程。
(3)墩台基础:是保证桥梁墩台安全并将荷载传至地基的结构。
3.支座系统在桥跨结构与桥墩或桥台的支承处所设置的传力装置。
它不仅要传递很大的荷载,并且还要保证桥跨结构能产生一定的变位。
-3-第四记:城镇道路分级【速记方法】关键词:快速路、主干路、次干路、支路【速记内容】-4-第五记:路面按力学特性分类【速记方法】关键词:柔、变、刚、强【速记内容】-5-第六记:路基行车带压实度不足的原因及防治【速记方法】关键词:压实遍数、松铺厚度【速记内容】1.原因分析(1)压实遍数不合理。
二建知识点总结市政市政工程是指城市道路、桥梁、给水、排水、燃气、电力、通信、市政绿地、市容环境等公共设施的建设和维护工程,以及乡村和特殊地区基础设施、市政综合设施的建设和维护。
市政工程的建设和维护对于城市规划和未来发展具有重要意义,也是国家和地方政府重点扶持的领域。
二级建造师在市政工程领域的知识点是十分重要的,下面将对市政工程领域的知识点进行总结和归纳。
一、市政工程的概念和特点市政工程是指城市基础设施建设维护领域内的工程项目,其范围包括道路、桥梁、给水、排水、燃气、电力、通信等公共设施的建设和维护工程。
市政工程的特点主要包括:1. 公共性强:市政工程是为城市公共利益服务的,具有公共设施的特点,对城市的公共生活和经济发展具有重要影响。
2. 长期性强:市政工程的建设和维护具有长期性和持续性,需要考虑到未来城市发展的需求。
3. 多学科交叉:市政工程的建设需要涉及多个学科的知识,包括土木工程、给排水工程、交通工程、环境工程等。
4. 技术含量高:市政工程的建设需要运用高端的技术和设备,对工程管理人员的专业水平要求较高。
二、市政工程设计的原则和方法市政工程设计的原则主要包括:1. 适用性原则:市政工程设计应当根据城市规划和发展需求,满足城市公共利益和市民生活需要。
2. 经济性原则:市政工程设计应当尽可能减少建设成本,提高资源利用效率,保证工程质量的同时降低工程成本。
3. 安全性原则:市政工程设计应当注重工程的安全性和可靠性,保障市民的生命财产安全。
4. 环保性原则:市政工程设计应当符合环保要求,减少对自然环境的破坏,保护生态环境。
市政工程设计的方法包括:1. 确定设计标准和规范:市政工程设计需要遵守国家和地方的相关标准和规范,根据实际情况确定适用的设计标准。
2. 撰写设计方案:市政工程设计需要编写设计方案,包括工程概况、技术方案、设计计算等内容,为后续的施工和监理提供依据。
3. 综合考虑各方面因素:市政工程设计需要充分考虑给水排水、道路交通、环境保护等方面的因素,保证设计方案的全面性和完整性。
二建市政考点速记市政工程是城市建设中非常重要的一环,涉及到城市的基础设施建设,包括道路、桥梁、水利、供热、供水、供电等方面,对于保障城市的正常运转,提高城市各项服务质量,具有至关重要的作用。
为了顺利通过市政工程考试,考生需要熟悉市政工程中的相关考点,下面是二建市政考点速记,各位考生可以参考一下。
1.市政工程施工管理市政工程施工管理包括项目管理、任务分工、计划控制、成本控制、质量保证等方面。
其中,项目管理是施工管理的核心,要求施工单位必须将施工过程视作协调统一的整体,精心设计施工方案并严格执行,以确保施工顺利进行。
同时,施工过程中需要注重成本控制,精打细算地按照合同约定,管理好项目预算,保证资金使用效率和成本控制合理。
2.市政工程规划设计市政工程规划设计主要涉及城市道路、桥梁、河道、排水管道、供水管道、供热设备等方面,要求设计单位能够深入挖掘城市自然环境和社会需求,全面考虑地理、气象等因素,设计合理、安全、节能的工程方案,并明确实际意义和现实作用。
此外,设计单位还需要充分考虑建设成本,并合理使用先进技术手段来推进工程设计,提高工程质量。
3.市政道路建设与维护市政道路作为城市主要交通枢纽,起着极为重要的作用。
在道路建设中,需要注重道路设计、建造和维护,在设计上,要求设计单位具备高水平的专业技术,精准把握交通流量、行车速度等因素,以及环境保护、节约资源等方面的要求,在建造过程中注重工程质量,制定合理的施工方案,确保工程实施的质量和时限。
在道路维护过程中,要及时发现道路隐患,及时处理,增强道路使用寿命。
4.市政给排水工程建设及管理市政给排水工程包括自来水、管道、供电设备等方面,要求设备优化、能效高、运行安全、质量可靠、维护方便。
在工程建设中,需要注重管道连接、管道走向、管道接口等方面的设计,同时注意选用高质量的管材和种类,确保水质安全和环境保护。
在运行过程中,要保持设备清洁和维护,增强设备的可靠性,避免设备因老化和磨损而影响运行效率。
公用工程施工项目成本管理掌握市政公用工程施工项目目标成本责任制内容一、预算、计划、统计、合同人员的管理责任内容; 1.全面、合理编制分析施工项目直接成本,为确定施工项目目标成本提供依据;2.了解工程形象进度,及时按规定计量,定期对已完工程产值进行计划成本与实际成本的分析工作,提出纠偏意见3.研究合同的不确定项目,与项目管理人员配合,增加工程收入;4.及时反馈和研究工程发生的变更,做好索赔,保证工程收入;5.参加对外经济合同的谈判和决策,严格控制分包。
二、材料人员的管理责任内容1.材料采购和构件加工,择优选择。
正确计量,认真验收,降低采购成本,减少管理损耗,合理安排材料储存,减少资金占用。
2.根据施工进度计划,及时组织材料供应,防止停工待料。
3.施工过程中,严格执行限额领料制度,控制消耗,做好余料回收和利用4.周转材料及时回收、进退场,节省租费,提高利用率。
三、机械设备人员的管理责任内容 1.根据施工方案,合理选择机械;2.配合项目成本核算人员做好机械设备折旧、摊销分析。
四、工程技术人员的管理责任内容1.合理安排进度计划,严格执行技术规范,确保工程质量,消灭质量事故,降低质量成本2.运用自身技术优势,采用实用的有效技术措施和合理方案,走经济和技术相结合的道路3.严格执行安全操作规程,减少一般事故,消灭重大人身伤亡事故和设备事故,降低事故成本。
五、行政管理人员的管理责任内容1.合理安排后勤人员,节约工资性支出,控制非生产性开支;2.管理好行政办公财产物资,防止损坏和流失;3.安排好后勤服务,确保工程施工需要。
六、财务成本人员的管理责任内容1.严格审核各项成本费用,控制成本支出;2.建立月报财务收支计划制度,根据生产需要,平衡调度资金3.建立辅助制度,及时向项目经理和有关管理人员反馈信息,以对资源消耗进行有效控制;4.定期开展成本分析,及时向项目经理反映成本情况,以便及时采取针对性措施纠正项目成本的偏差;5.协助项目经理检查、考核各部门、班组的责任成本执行情况,落实责权利的有关规定。
2024年二级建造师《市政公用工程管理与实务》核心考点笔记一、项目管理:1. 项目管理的基本概念和原则:- 项目管理是指对项目进行组织、计划、实施、控制和评估的过程。
- 项目管理的原则包括目标导向、结果导向、资源导向、风险导向以及团队合作等。
2. 项目管理中常用的工具和技术:- 甘特图:用于显示项目中各个任务的起止时间、进度和依赖关系。
- 网络图:用于描述项目中各个任务之间的逻辑关系和依赖关系,包括关键路径、总时长等。
- 里程碑:用于标志项目中的重要节点,如项目启动、关键任务完成等。
- 绩效评估:用于评估项目的工作绩效和成果,如进度、质量、成本等。
二、工程预算和造价控制:1. 工程预算的编制和审核:- 工程预算是指根据设计方案和施工图纸编制的工程项目所需费用的预估。
- 工程预算的编制包括确定工程量、计算单价、计算总价和编制预算表等。
- 工程预算的审核主要包括对工程量计算的正确性、单价的合理性和预算总价的合理性等的审查。
2. 造价控制的方法和措施:- 造价控制是指在项目实施过程中,通过采取一定的措施和方法,保证工程项目的预算控制在合理范围内。
- 造价控制的方法包括工程变更控制、材料采购控制、施工进度控制等。
- 造价控制的措施包括制定合理的工程进度计划、加强供应链管理、优化人力资源配置等。
三、建设工程合同管理:1. 合同类型和特点:- 建设工程合同包括总包合同、分包合同、采购合同和劳务合同等。
- 建设工程合同的特点包括复杂性、长周期性、合同主体多样性和双方权利义务均衡等。
2. 合同管理的基本要点:- 合同管理的基本要点包括合同签订、履行、变更和索赔等。
- 合同签订时应明确合同条款、标的、价格、质量、期限、责任等内容。
- 合同履行时应按照约定的要求进行工程施工、质量检查、付款等程序。
- 合同变更时应根据实际情况进行变更协商和签订变更合同。
- 合同索赔时应根据合同约定和法律法规进行索赔和争议解决。
四、工程施工管理:1. 施工组织设计和施工进度计划:- 施工组织设计是指在施工前根据工程特点和要求制定的施工组织方案。
二建市政口诀总结及记忆要点为了帮助大家更好地学习和记忆二建市政知识,下面将介绍一些与市政相关的口诀总结及记忆要点。
一、市政工程施工技术1.基础工程:承接上层荷载,要牢固、坚实、可靠。
2.土石方工程:挖土填方,要对称平整,场地清井要合理。
3.道路工程:路面平坦,交通便利,要规划合理,使用材料要环保。
4.桥梁工程:结构稳定,梁面平整,桥基坚固,桥面宽敞。
5.给水工程:供水安全,管网畅通,水质清洁,节约用水。
6.排水工程:防止积水,提高排水,污水处理,净化环境。
7.络筒工程:绳索牢固,提升平稳,减少摇摆,提高效率。
二、市政设计原则1.结构合理:符合使用功能,适应周边环境,经济、美观。
2.绿色节能:选取环保材料,节约能源,减少污染,注重生态。
3.安全可靠:防止地震、火灾,考虑自然灾害,遵守规范。
4.人性化:符合人体工程学,方便使用,提高居住舒适度。
5.周边协调:与周边环境协调,遵循城市规划,改善居住环境。
6.可持续发展:注重长期利益,资源循环利用,可持续发展。
三、市政工程施工方法1.挖土填方:按图施工,土石混合,排水处理,路基夯实。
2.基础工程:按图施工,基桩浇筑,检查合格,才能进行。
3.土石方工程:挖土探坑,填方夯实,土石平整,达到设计要求。
4.道路工程:打击碎石,平整路面,铺设沥青,保持平整。
5.桥梁工程:钢筋混泥土,按设计施工,合理拼接,检查质量。
6.给水工程:选取质量好的材料,严格施工规范,确保水质。
7.排水工程:选择合适的排水管材,施工整齐,排水通畅。
8.络筒工程:使用优质钢丝绳,检查固定情况,确保安全。
四、市政工程管理要点1.施工管理:合理安排工序,制定施工计划,确保工期。
2.安全管理:规划安全措施,培训施工人员,做好防护措施。
3.质量管理:严格按设计要求施工,把关施工质量。
4.环境保护:减少噪音污染,控制扬尘,做好卫生管理。
5.成本控制:合理选材,节约用料,提高投资回报率。
6.档案管理:记录工程施工过程,整理完善工程档案。
2024二级建造师《市政工程实务》必背考点2024二级建造师《市政工程实务》必背考点一、确定文章类型本文为说明文,旨在向读者介绍2024二级建造师《市政工程实务》考试中必须掌握的考点。
二、梳理关键词关键词:2024二级建造师、市政工程实务、必背考点三、制定文章结构1、引言:介绍二级建造师考试的整体情况和市政工程实务科目的重要性。
2、考点1:工程测量与施工放样。
(1)工程测量的基本原理和方法。
(2)施工放样的技术和方法。
(3)测量误差的分析和处理方法。
3、考点2:道路工程施工技术。
(1)道路工程的基本构造和分类。
(2)道路工程施工前的准备工作。
(3)路面施工方法和技术要求。
(4)路基施工方法和技术要求。
(5)道路排水设施的施工方法和技术要求。
4、考点3:管道工程施工技术。
(1)给水排水管道的分类和特点。
(2)管道工程施工前的准备工作。
(3)管道工程施工方法和技术要求。
(4)管道工程的试验与验收。
5、考点4:桥梁工程施工技术。
(1)桥梁的分类和构造特点。
(2)桥梁工程施工前的准备工作。
(3)桥梁下部结构的施工方法和技术要求。
(4)桥梁上部结构的施工方法和技术要求。
(5)桥梁工程的试验与验收。
6、考点5:市政公用设施设计与施工。
(1)城市给水排水系统的设计和施工。
(2)城市供热管网的设计和施工。
(3)城市燃气管道的设计和施工。
(4)城市公交车辆停车场的设计和施工。
(5)城市道路照明设施的设计和施工。
7、结论:总结市政工程实务科目的重要性和必备考点,提醒考生注意复习和备考。
四、选用合适的语言风格本文采用说明文的语言风格,用简洁明了的语言阐述市政工程实务科目的必备考点,避免过于专业化或晦涩难懂的表达方式。
五、注意文章细节1、在文章中使用图表或示意图,形象地展示考点涉及的技术和方法。
2、引用相关法规、规范和标准,确保文章内容准确可靠。
3、使用逻辑清晰、条理分明的段落结构,便于读者理解和掌握考点内容。
二级建造师市政工程的笔记
2018年二级建造师市政工程的笔记
第一章城市道路工程
填方段内应事先找平,当地面坡度陡于1:5时,需修成台阶形式,宽度不应小于 1.0m,顶面应向内倾斜;在沙土地段可不做台阶,但应翻松表层土。
分层填土,压实。
填土长度达50m左右时,检查铺筑土层的宽度与厚度,合格后即可碾压,碾压先轻后重,最后碾压不应小于12t级压路机。
填方高度内的管涵顶面还土500mm以上才能用压路机碾压。
如不足则对管道加固。
修建小型构造物与埋设地下管线。
必须遵循“先地下,后地上”、“先深后浅”的原则。
石灰稳定土施工技术要求
1.粉碎土块,最大尺寸不应大于15mm。
生石灰在使用前2-3d需
要消解,并用10mm方孔筛筛除未消解灰块。
工地上消解石灰的`方
法有:花管射水和坑槽注水消解法两种。
为提高强度减少裂缝,可
掺加最大粒径不超过0.6倍(且不大于10cm)石灰土厚度的粗集料。
2.拌合应均匀,摊铺厚度虚厚不宜超过20cm。
场景(一)(08考点)
某市政公司承建某城市道路工程,该道路基层结构为200mm石灰土和400mm水泥稳定碎石,面层为150mm沥青混凝土。
在
K14+500~K14+580区段内,道路有一小半径曲线。
道路施工逢雨季。
沥青面层施工过程中,项目经理发现压路机驾驶员王某有如下行为:①在未碾压成型路面上驾驶压路机转向、掉头;②施工间歇期间,将压路机停放在未成型路面上;③工休期间,将压路机停放在刚成型
路面上;④碾压过程中,驾驶压路机缓慢倒退碾压路面。
考点及延伸:
沥青类面层属于柔性面层、水泥混凝土类面层属于刚性面层
沥青类面层
碾压和成型:摊铺后紧跟碾压工序,压实分初压、复压、终压(包括成型)三个阶段。
开始温度取值范围为120~150℃,终了温度
不低于55~85℃。
初压时料温较高,不得产生推移、开裂。
初压应
采用轻型钢筒式压路机碾压1~2遍。
压路机应从外侧向中心碾压,
碾压速度应稳定而均匀。
碾压时应将驱动轮面向摊铺机。
复压采用
重型轮胎压路机或振动压路机,不宜少于4-6遍,达到要求的压实度。
终压可用重型轮胎压路机或停振的振动压路机,不宜少于2遍,相邻碾压带重叠宽度宜为10~20cm,直至无轮迹。
在连续摊铺后的
碾压中,压路机不得随意停顿。
为防止碾轮粘沥青,可将掺洗衣粉
的水喷洒碾轮,严禁涂刷柴油。
压路机不得在未碾压成型并冷却的路面上转向、调头或停车等候。
也不得在成型路面上停放任何机械设备或车辆,不得散落矿料、油
料等杂物,加强成品保护意识。
碾压的最终目的是保证压实度和平
整度达到规范要求。
接缝:摊铺梯队作业时的纵缝应采用热接缝。
上下层的纵缝应错开150mm以上。
上面层的纵缝宜安排在车道线上。
相邻两幅及上下
层的横接缝应错位1m以上。
中、下层可采用斜接缝,上层可用平接缝。
接缝应粘结紧密、压实充分,连接平顺。
考点及延伸
根据水泥初凝时间、施工气温和摊铺工艺确定。
城市道路施工中,一般采用连续搅拌车运送。
运输车辆要防止漏浆、离析,夏季要遮盖,冬季要保温。
振捣:在同一位置振动时间,应以拌合物停止下沉、不再冒气泡并泛出水泥浆为准,不宜过振。
砼整平时严禁用纯砂浆找平。
插入式振捣器→平板式振动器→振动梁→钢滚筒提浆赶浆
缩缝采用切缝法施工,当混凝土强度达到设计强度的25%~30%时用切缝机切割,宽度宜为4-6mm。
切缝深度:设传立杆时,深度不宜小于板厚的1/3,且不得小于70mm,不设传立杆时,不应小于板厚的1/4,且不得小于60mm。
切缝应做到宁早不晚,宁深不浅。
纵缝有平缝、企口缝等形式。
一般采用平缝加拉杆形式。
灌填缝料时,缝壁必须干燥、粗糙。
软基处理的基本方法:换填、排水等
考点与延伸:
垫层的宽度应与路基宽度相同,其最小厚度为150mm;防冻垫层和排水垫层宜采用砂、砂砾等颗粒材料。
普通混凝土的配合比设计应满足抗弯强度、工作性、耐久性三项指标要求。
以150×150×550mm作配合比设计,以
150×150×150mm作强度检验。
拌合物坍落度范围0-65mm。
最大水灰比应不大于0.48.粗集料最大公称粒径,碎石不应大于31.5mm,碎砾石不应大于26.5mm,砾石不宜大于19mm。
在施工时,理论配合比根据现场集料的含水率,换算成施工配合比。
考点及延伸:按作用机理,大致分为:土质改良、土的置换、土的补强等三类。
各自定义的含义应注意。
考点及延伸:
水泥混凝土面层应具有足够的强度、耐久性(抗冻性),。
