桥台施工技术交底(三级)
- 格式:doc
- 大小:249.00 KB
- 文档页数:12
一、交底目的为确保桥台台身施工过程中的安全,提高施工人员的安全意识,降低安全事故的发生,特进行本次安全技术交底。
二、施工人员所有参与桥台台身施工的施工人员及管理人员。
三、施工内容桥台台身施工主要包括台身混凝土浇筑、模板安装及拆除、钢筋绑扎等工序。
四、安全注意事项1. 人员安全1.1 作业人员必须经过专业培训,了解和掌握桥台台身施工的相关安全知识。
1.2 作业人员应穿戴好个人防护用品,如安全帽、安全带、防护眼镜、手套等。
1.3 施工现场严禁酒后作业、疲劳作业。
2. 机械安全2.1 施工机械必须符合国家相关安全标准,并定期进行维护保养。
2.2 作业人员必须熟悉施工机械的操作规程,严禁违章操作。
2.3 机械设备操作人员必须持证上岗。
3. 材料安全3.1 施工材料应按照设计要求选用,确保材料质量符合标准。
3.2 施工材料应堆放整齐,不得占用消防通道。
3.3 材料堆场应设置明显的警示标志。
4. 施工环境安全4.1 施工现场应保持整洁,不得随意堆放杂物。
4.2 施工现场应设置消防设施,并定期检查。
4.3 施工现场应保持良好的通风、排水条件。
5. 施工工序安全5.1 台身混凝土浇筑前,应检查模板支撑系统是否稳固,钢筋绑扎是否符合要求。
5.2 浇筑过程中,应确保混凝土均匀浇筑,防止发生蜂窝、麻面等现象。
5.3 浇筑完成后,应及时进行养护,防止出现裂缝、变形等问题。
6. 应急措施6.1 施工现场应制定应急预案,并定期进行演练。
6.2 作业人员应熟悉应急预案,并能够迅速采取应急措施。
五、交底内容1. 施工人员安全培训1.1 施工人员应接受桥台台身施工安全知识培训,包括安全操作规程、安全防护措施等。
1.2 施工人员应熟悉施工现场的消防、用电、高空作业等安全规定。
2. 施工机械安全操作2.1 机械设备操作人员应持证上岗,并熟悉机械设备的操作规程。
2.2 机械设备操作人员应定期进行体检,确保身体健康。
3. 施工材料质量检查3.1 施工材料应按照设计要求选用,并经过严格的质量检验。
止漏浆。
检查模板支撑是否牢固,防止跑模。
模板涂以优质隔离剂,保证基础混凝土表面光洁平整。
(3)肋板混凝土浇筑采用商品混凝土,砼运输车运输,严格按配合比施工,且精确计量。
浇筑时采用分层连续浇筑办法,每层厚为30cm。
振捣要求:振动移动间距不应超过振动器作用半径的1.5倍,与侧模应保持5~10cm的距离,插入下一层混凝土±5~10cm,使上下层混凝土结合牢固。
(4)肋板混凝土养护采用土工布覆盖,洒水养护,养护时间不得少于7天。
砼抗压强度达到2.5Mpa,且能保证其表面及棱角不致因拆模而受损时方可拆除侧模。
2、台帽、挡块、垫石施工,施工台帽前先进行台背透水性材料分层回填,并碾压夯实,回填至台帽底高程以下5cm,作为台帽施工时的平台。
在台帽底部铺设5cm厚C20素混凝土作为底模,垫层宽度比台帽一端宽10cm。
肋板顶应进行凿毛,要求凿除砼表面浮浆、及松散层直至见到碎石,并用水冲洗干净。
(1)钢筋制作、安装台帽钢筋骨架按设计制作,采用吊车将骨架提起,就位,人工进行调整。
安装应防止扭转变形,根据规定加焊点进行吊装。
应注意布设台帽内的垫石钢筋,当挡块、垫石钢筋与台帽钢筋相干扰时,应先保证台帽钢筋位置的正确,可适当挪动挡块、垫石钢筋。
钢筋加工要求如下:①根据图纸设计要求,钢筋工长应熟悉图纸进行钢筋抽样,抽样完毕后,方可交付钢筋工下料。
②在钢筋下料过程中,应严把质量关。
而且质检员应不定期抽查后台下料长度与钢筋工长料单长度比较,误差大于规范要求的应重新制作。
③成品堆放应标明所用部位、长度、规格。
钢筋绑扎要求:①钢筋在支架施工完成铺好底模后就可进行。
②钢筋绑扎时,箍筋应与受力钢筋垂直,箍筋弯钩应箍牢纵向钢筋,相邻箍筋的弯钩接头在纵向位置应交替布置。
区段内有接头的受力钢筋截面面积不应超过主筋的50%。
③多层钢筋应采用侧面焊缝形成骨架。
侧面焊缝设在弯起钢筋的起弯点前的水平直线段上,直线叠置部位适当设置短焊缝。
④绑扎钢筋时应满绑,不得缺扣或漏绑。
桥台施工技术交底桥台施工技术交底一、背景介绍桥台是桥梁工程中的重要组成部分,其施工质量的优劣直接关系到桥梁的整体稳定性和安全性。
为了确保桥台施工的顺利进行,提高施工质量,本文将详细阐述桥台施工技术交底的要点和注意事项。
二、桥台施工流程及要点1、桥台地基处理桥台施工前,必须对地基进行处理,确保地基的稳定性和承载力满足设计要求。
处理方法可根据地质条件和工程要求选择,如夯实、碾压、换填等。
2、桥台模板安装桥台模板安装是施工过程中的重要环节,必须严格按照设计要求进行。
模板的强度、刚度和稳定性应满足要求,安装时应确保位置准确、衔接紧密。
3、桥台钢筋绑扎桥台钢筋绑扎应严格按照设计图纸进行,确保钢筋的种类、规格、数量及位置符合要求。
钢筋绑扎完毕后,应进行质量检查,确保满足设计及规范要求。
4、桥台混凝土浇筑桥台混凝土浇筑前,应做好准备工作,如确定混凝土配合比、准备好浇筑工具等。
浇筑时应注意分层进行,并加强振捣,确保混凝土密实度。
浇筑完成后应及时养护,防止出现裂缝。
三、桥台施工注意事项1、桥台施工时应严格按照设计图纸和施工规范进行,确保施工质量。
2、地基处理时应充分考虑地质条件和工程要求,确保地基的稳定性和承载力。
3、模板安装时应确保位置准确、衔接紧密,防止出现漏浆现象。
4、钢筋绑扎时应严格按照设计图纸进行,防止出现错绑、漏绑等现象。
5、混凝土浇筑时应确保密实度,防止出现空洞、裂缝等现象。
浇筑完成后应及时养护,防止出现裂缝。
四、总结本文详细阐述了桥台施工的流程及要点,并提出了相应的注意事项。
施工人员应充分了解和掌握这些要点和注意事项,严格按照设计图纸和施工规范进行施工,确保桥台施工质量和桥梁整体稳定性。
加强施工现场管理,提高施工人员的安全意识和质量意识,确保桥台施工的顺利进行。
技术交底书
进行复核,并按不同批次、规格、炉号及不同厂家的原材进行外观和物
理性能的检测,严禁使用不符合要求的原材。
(2)钢筋保护层垫块选用同标号混凝土垫块。
矩形空心桥台施工工艺流程图(3)模板:模板已运输至现场,现场的安全防护材料已准备齐全
4、施工工艺
4.1测量放样
采用全站仪在承台基础顶面放出桥台中线、角点,测定桥台立模角点标高。
将承台顶面混凝土接茬位置凿毛,并清洗干净。
桥台施工前先
模。
当新浇结构物与流动水接触时,采取防水措施,保证混凝土在规定的养护期之内不受水的冲刷。
5.质量标准
5.1钢筋加工允许偏差和检查方法
钢筋加工允许偏差和检验方法
钢筋安装及钢筋保护层厚度允许偏差与检验方法
钢筋安装及钢筋保护层厚度允许偏差与检验方法
5.3模板安装允许偏差
6安全、环保、文明施工等技术措施;
6.1安全用电措施。
桥台技术交底—.施工准备:1、修便道,将原有桥台挖除,以利机械通行,将现场场地平整.2、提交材料用量及进场时间,每个工序进度计划,并及时通知试验室进行取样.3、做好施工现场的机械设备,材料的进场堆放整齐。
4、布置施工现场时每个构造物必须有工程概况牌。
5、进场人员齐备后通知施工科进行技术,质量安全文明现场施工,环保等进行口头及书面技术交底.二.技术准备1、根据施工科放样首先将护桩全部进行碎保护。
并插入明显标识。
如:小红旗,彩带等。
2、熟悉图纸。
将图纸中存在的问题及搞不清楚的地方记录下来报施工科进行解答.桥台基坑开挖1、定位放线,将护桩用混凝土护好,用白灰撒出中心线,边线及开挖线。
2、基坑开挖采用机械开挖,距基底预留15~20厘米,人工清理,不得超挖。
挖基时,注意原桥台基础,不得扰动原桥台基础混凝土,采用人工清理。
3、基底底部留出工作面不得小于50厘米,弃土运至弃土场,不得随意弃土。
4、基坑四周做好防护、栏杆围护,栏杆刷成红白相间的颜色。
路边用沙袋防护,并设工程概况牌。
模板施工技术交底一、材料准备、1、模板采用新模板,竹胶板及松木,对拉螺杆,山型扣,钢管台钻、电刨。
2、模板安装前,模板安装前,模板必须用砂轮机打平打光,不得有铁锈。
3、脱模剂应选用同一品种机油,禁止使用废机油。
二、施工要求1、弹出模板边线,中心线,符合尺寸后,方可进行支模。
2、桥台模板一次性设到台帽底部,模板安装采用侧立,侧墙模板一次性支到顶。
3、木模必须用电刨平,表面刷脱模剂,严禁在安装成型的模板上刷脱模板剂。
4、竹胶板背面,背钢模,以增加其刚性。
5、桥台底部模板采用横立,可用小型模板及木模,以拼成其上大模板整数。
模板拼缝处应加双面密封胶条。
6、台身支设前,先搭施工架后支模,施工架为双排架。
7、大模板相邻处,设小型模板,小模板上每60厘米打眼,穿对拉螺杆,螺杆为。
14,外套不少于3个山型扣,不少于2个螺帽。
8、钢管加固时,钢管背杆采用双杆,间距不得大于70厘米,水平杆间距不得大于70厘米,支撑墙壁上的钢管根部应垫方木。
桥台施工技术交底1、测量放线:由测量工程师根据坐标准确出桥台中线和边线后,放出基坑四周边桩(外移50cm),有红油漆作出标记,固定牢固。
2、基坑开挖:基坑采用挖掘机开挖,人工配合修整。
基坑基底尺寸比设计宽出50~100 cm,并在基坑底四周设汇水沟和集水坑,用潜水泵及时把坑内积水排出,确保坑底干燥。
3、混凝土浇筑:当基底为非粘性土或干土时,应将其湿润;如为过湿时,应在基底设计标高下夯填一层10~15 cm 厚片石或碎(卵)石层;基底面为岩石时,应加以湿润,铺一层厚2~3 cm厚水泥砂浆,在水泥砂浆凝结前浇筑第一层砼。
桥台设计为C20片石砼,填充片石的数量按规范要求不宜超过砼体积的20%,片石厚度不小于15cm。
片石抗压强度应不小于30MPa,片石在使用前应清扫、冲洗干净。
片石应均匀放置在刚浇筑的混凝土上,其净距不小于100mm,片石不得接触钢筋或预埋件。
桥台模板采用大块钢模板,砼采用搅拌站集中搅拌,罐车运至工地,溜槽或地泵入模;在施工中砼采用分层边续筑,采用插入或振动棒振捣,振动棒插入下层砼5~10cm,插入间隔小于振动棒振作用半径,不得漏捣和过捣。
振捣时观察到砼不再下沉,表面开始泛浆时,即可缓慢抽出振捣棒。
砼浇筑时要确保坑底无水,砼终凝后,方可停止抽水。
砼浇筑完毕后,及时用麻袋覆盖洒水养护。
4、砌筑(1)片石砌筑片石应分层砌筑,一般2~3层组成一个工作层,每一个工作层应大致找平。
应选用具有比较整齐表面的大尺寸石块用为角隅石及镶面石。
相对长和短的石块应交错铺在同一层并和帮衬石或腹石交错锁结。
竖缝应与邻层的竖缝错开,一般平缝宽度,当用水泥砂浆砌筑时不大于40mm,当用小石子混凝土砌筑时为30~70mm。
可以用厚度不比缝宽大的石片填塞宽的竖缝,且石片应被砂浆包裹。
(2)块石砌筑块石砌体应成行铺砌,并砌成大致水平层次。
镶面石应一丁一顺或一丁二顺砌筑。
任何层次石块高水平与邻层石块搭接至少80mm。
砂浆砌筑缝宽应不大于30mm。

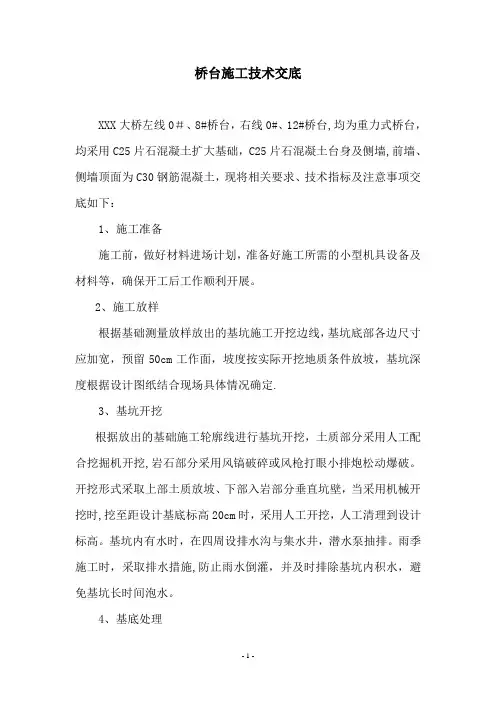

桥台施工技术交底XXX大桥左线0#、8#桥台,右线0#、12#桥台,均为重力式桥台,均采用C25片石混凝土扩大基础,C25片石混凝土台身及侧墙,前墙、侧墙顶面为C30钢筋混凝土,现将相关要求、技术指标及注意事项交底如下:1、施工准备施工前,做好材料进场计划,准备好施工所需的小型机具设备及材料等,确保开工后工作顺利开展。
2、施工放样根据基础测量放样放出的基坑施工开挖边线,基坑底部各边尺寸应加宽,预留50cm工作面,坡度按实际开挖地质条件放坡,基坑深度根据设计图纸结合现场具体情况确定.3、基坑开挖根据放出的基础施工轮廓线进行基坑开挖,土质部分采用人工配合挖掘机开挖,岩石部分采用风镐破碎或风枪打眼小排炮松动爆破。
开挖形式采取上部土质放坡、下部入岩部分垂直坑壁,当采用机械开挖时,挖至距设计基底标高20cm时,采用人工开挖,人工清理到设计标高。
基坑内有水时,在四周设排水沟与集水井,潜水泵抽排。
雨季施工时,采取排水措施,防止雨水倒灌,并及时排除基坑内积水,避免基坑长时间泡水。
4、基底处理基底为岩层时,将岩层上松散碎石块、淤泥等清除干净,岩面凿成平面或台阶,为防止基底岩面风化,基坑要及时封闭。
基底为干土时,将其湿润。
过湿土地基要按照相关设计及规范要求进行换填处理.基底为碎砾石和砂卵石类地层时,基底应修整平整。
粘土类地基,铲平不得用回填土夯实办法处理,修整后迅速灌注基础混凝土,开挖好的基坑不得暴露过久。
基底有泉眼时,进行防渗混凝土堵塞,不得任其浸泡,无法堵塞的可在基坑底做暗沟将水引出。
此外,对土质和砂卵砾石基底应进行地基承载力试验,符合设计和规范要求后方可施工.5、基底检验浇筑基础混凝土前,对基底进行检查,主要为:基底平面位置、平面尺寸、标高,基底地质是否与设计相符,承载力是否满足设计要求;基底有无积水、杂物、松散土质,是否清洁、平整,自检合格报监理工程师检查,经检验合格后方可立模。
6、模板安装a、基础模板采用定型钢模板或竹胶板,对于台身和侧墙可采用钢模板结合竹胶板,钢模采用纵横向间距50cm双排Φ50钢管进行加固,竹胶板加固采用方木、Φ50钢管及扣件进行,竖向采用方木,间距为30㎝,横向采用双排钢管,间距为50㎝,并且在模板上设置横向拉杆,拉杆可用Φ14钢筋,两端加工成螺杆,按横方向间隔70㎝设置一道,拉杆用PVC管加套,以便拆除利用,加固一定要牢固可靠,扣件一定要扭紧,防止模板跑模。
桥台施工技术交底桥台施工技术交底1. 概述本文档旨在详细介绍桥台施工技术,并提供相关的操作指导和安全注意事项。
桥台施工是桥梁建设中的重要环节,包括基础施工、支撑结构的建设和梁体施工等多个阶段。
本文将对每个阶段进行细化的介绍。
2. 基础施工2.1 地基处理2.1.1 扫除地表杂物详细说明在施工前如何对桥台基础所在地进行地表杂物的扫除工作,包括清除草坪、移除垃圾等。
2.1.2 土层处理详细介绍基础施工中土层处理的方法和步骤,如土壤的挖掘、夯实和加固等。
2.2 基础浇筑2.2.1 基础模板安装描述在浇筑基础前的模板安装过程,包括模板的选择、定位和安装方法。
2.2.2 混凝土浇筑详细介绍混凝土浇筑的步骤,包括搅拌、运输、浇筑、振捣和养护等。
3. 支撑结构建设3.1 支撑体系安装3.1.1 设备选择说明选择支撑体系所需的设备、工具和材料,以确保施工的可靠性和安全性。
3.1.2 支撑体系组装详细描述支撑体系的组装过程,包括支撑柱、横梁和连接件的安装步骤和注意事项。
3.2 支撑调试3.2.1 水平调整详细说明在支撑体系安装后如何进行水平调整,以确保支撑结构的平稳和稳定。
3.2.2 垂直调整详细介绍支撑体系的垂直调整方法,包括调整螺栓和千斤顶等工具的使用。
4. 梁体施工4.1 梁体制作4.1.1 钢筋加工详细介绍钢筋的加工工艺,包括钢筋尺寸的测量、切割、弯曲和焊接等。
4.1.2 模板安装描述梁体制作中模板安装的过程,包括模板的选择、固定和支撑等。
4.2 梁体吊装4.2.1 吊装设备说明梁体吊装所需的设备、工具和材料,如吊车、起重索等。
4.2.2 吊装作业详细介绍梁体的吊装作业步骤,包括吊装计划、吊装方案和吊装控制等。
5. 安全注意事项5.1 施工现场安全详细介绍桥台施工中的安全注意事项,包括现场周边的安全防护、施工作业的安全操作等。
5.2 设备操作安全说明桥台施工中所用设备的安全操作规范和注意事项,如吊装设备、混凝土搅拌机等。
桥台施工技术交底1、施工准备施工前,做好材料进场计划,准备好施工所需的小型机具设备及材料等,确保开工后工作顺利开展。
2、模板安装a、基础模板采用定型钢模板,对于台身和侧墙可采用钢模板结合酚醛树脂板,钢模采用纵横向间距 50cm 双排Φ50 钢管进行加固,酚醛树脂板加固采用方木、Φ50 钢管及扣件进行,竖向采用方木,间距为 30 ㎝,横向采用双排钢管,间距为 50 ㎝,并且在模板上设置横向拉杆,拉杆可用Φ14 钢筋,两端加工成螺杆,按横方向间隔 70 ㎝设置一道,拉杆用 PVC 管加套,以便拆除利用,加固一定要牢固可靠,扣件一定要扭紧,防止模板跑模。
b、模板在安装前应进行试拼,钢模板必须打磨,接缝处粘贴双面胶条,确保接缝严密平整,不漏浆,在混凝土浇筑前应将模板刷好脱模剂,以便拆模。
c、根据测量班定好的边线结合施工图纸安装、定位并加固模板,确保模板的刚度和稳定性能够满足施工要求,线形顺直。
d、桥台施工时应搭设脚手架工作平台,上铺木板,下挂安全网,周围设扶手栏杆。
脚手架应具有足够的刚度和强度,以保证操作人员的安全,及当台身浇筑到一定高度后,脚手架可以捆绑振动棒。
7、片石混凝土浇筑a、在浇筑混凝土前根据测量高程确定好混凝土顶面标高,用钢丝线挂线,作为混凝土浇筑标高的控制点。
b、采用片石混凝土时,可在混凝土中掺入不多于其体积20%的片石,片石的抗压强度等级不低于MU40。
片石无裂纹、无夹层且未被火烧过的、具有抗冻性能的片石。
片石石料要求坚硬、密实、耐久,质地适当细致、色泽均匀,禁止使用风化岩石、水锈石和凸凹片石。
卵石和薄片石(厚度小于150mm)不得使用。
片石应清洗干净使其完全饱和,应在捣实的混凝土中埋入一半左右。
片石应分布均匀,净距不小于150mm,片石边缘距结构侧面和顶面的净距不小于150mm,片石不得触及到构造钢筋和预埋件。
混凝土浇筑时应采用分层浇筑的方式,每层混凝土的厚度不得超过300mm,大致水平,分层振捣,边振捣边加片石c、混凝土采用商混,用罐车运送至施工现场,台身及侧墙采用吊车加料斗吊运混凝土或直接用输送泵泵送混凝土,禁止混凝土直接冲击模板,造成模板偏位或倾斜等。

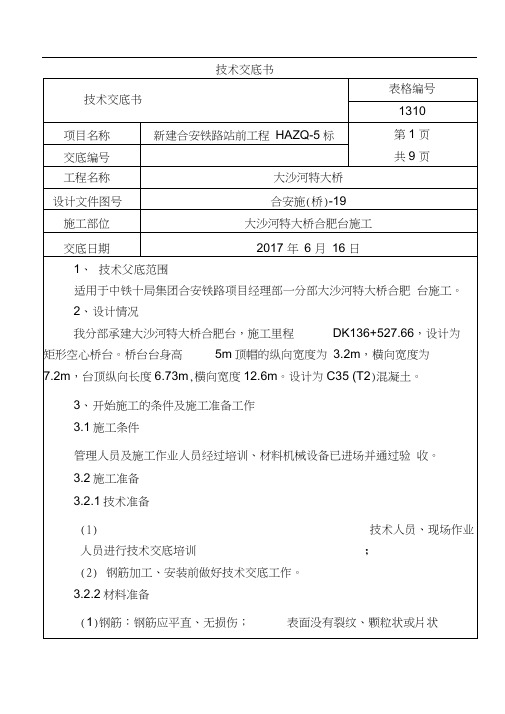

技术交底书
技术交底书表格编号1310
项目名称新建合安铁路站前工程HAZQ-5标第 1 页
共9 页交底编号
工程名称大沙河特大桥
设计文件图号合安施(桥)-19
施工部位大沙河特大桥合肥台施工
交底日期2017年 6 月16 日
1、技术交底范围
适用于中铁十局集团合安铁路项目经理部一分部大沙河特大桥合肥台施工。
2、设计情况
我分部承建大沙河特大桥合肥台,施工里程DK136+527.66,设计为矩形空心桥台。
桥台台身高5m,顶帽的纵向宽度为3.2m,横向宽度为7.2m,台顶纵向长度6.73m,横向宽度12.6m。
设计为C35(T2)混凝土。
3、开始施工的条件及施工准备工作
3.1施工条件
管理人员及施工作业人员经过培训、材料机械设备已进场并通过验收。
3.2施工准备
3.2.1技术准备
(1)技术人员、现场作业人员进行技术交底培训;
(2)钢筋加工、安装前做好技术交底工作。
3.2.2材料准备
(1)钢筋:钢筋应平直、无损伤;表面没有裂纹、颗粒状或片状老锈。
钢筋原材进场后,必须对到场钢筋的质量保证书、出厂合格证等进行复核,并按不同批次、规格、炉号及不同厂家的原材进行外观和物理性能的检测,严禁使用不符合要求的原材。
(2)钢筋保护层垫块选用同标号混凝土垫块。
(3)模板:模板已运输至现场,现场的安全防护材料已准备齐全。
4、施工工艺
矩形空心桥台施工工艺流程图
4.1测量放样
采用全站仪在承台基础顶面放出桥台中线、角点,测定桥台立模角点标高。
将承台顶面混凝土接茬位置凿毛,并清洗干净。
桥台施工前先对承台基坑进行回填并夯实,使之与原地面平齐,便于承台四周脚手架的搭设。
4.2钢筋加工
钢筋统一在1#钢筋加工场内加工完成,用平板车运至施工现场。
对加工出来的半成品进行挂牌标识、分类堆放,下垫上盖防止生锈。
感谢您的支持与配合,我们会努力把内容做得更好!
.。
