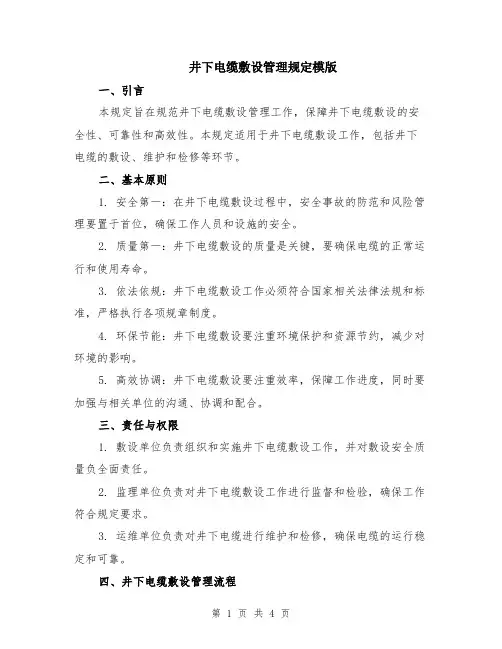

当前位置:文档之家› 井下电缆敷设管理规定标准版本

井下电缆敷设管理规定标准版本

井下电缆敷设管理规定标准版本
井下电缆敷设管理规定标准版本

文件编号:RHD-QB-K8870 (管理制度范本系列)

编辑:XXXXXX

查核:XXXXXX

时间:XXXXXX

井下电缆敷设管理规定

标准版本

井下电缆敷设管理规定标准版本操作指导:该管理制度文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。

1、井下所有掘进巷,回采巷的电缆均敷设在巷道上帮,所有斜巷的电缆均敷设在巷道水沟侧;

2、井下电缆敷设时必须使用电缆钩吊挂,电缆钩悬挂点间距为1m,同钩电缆驰度一致,电缆钩悬挂点必须保持在同一水平线上,且同一巷道内的电缆钩的规格尺寸必须保持一致;电缆吊挂高度,最下面一根电缆的钩头距轨道面的距离为1.8m;敷设的电缆距轨道水平距离不得低于600mm;

3、井下敷设的电缆、通讯信号电缆不得吊挂在风水管路上,电缆与风水管路敷设在巷道同一侧时,必须敷设在管路上方0.3m以上的位置,敷设的

电缆必须与巷道内的瓦斯抽放管路分挂在巷道的两侧,井下带电电缆不得盘圈或盘“8”字形;电缆钩内电缆的排列:由上到下按照最上面的钩头为通信和信号等小电缆线,其次为高压电缆,低压电缆顺序,不得随意窜钩吊挂;

4、井下高、低压电缆敷设在巷道同一侧时,高、低压电缆之间的距离应大于0.1m,高压电缆之间、低压电缆之间的距离不得小于50mm;

5、井下巷道内敷设的电缆,沿线每隔200m、拐弯处、分岔处以及连接不同直径电缆的接线盒两端、穿墙电缆的墙的两边均应悬挂电缆标志牌,并注明电缆编号、电压等级、截面积、长度、用途等项目;

6、井下敷设的通讯和信号电缆必须使用吊皮吊挂统一刷白漆(吊皮白漆每季度重新刷一次),吊

皮使用上下钢绞线固定,悬挂点间距为600mm,悬挂位置在巷道内电力电缆上方并保持0.1m以上距离,吊皮悬挂点必须保持在同一水平线上,且同一巷道内的吊皮的规格尺寸必须保持一致;

7、吊挂通讯信号电缆的吊皮吊挂眼孔数无法满足现场通讯信号电缆吊挂时,多余通讯信号电缆需统一捆扎,吊挂在固定吊皮的上钢绞线上;

8、井下各巷道电缆及通讯信号电缆必须保持表面清洁卫生,且每周必须进行不低于一次的电缆表面卫生清理工作;在喷浆施工段的电缆必须加设有效保护,避免被浆料覆盖;现场实际施工时开关负荷线需落地的,落地电缆必须加设套管进行有效保护;

9、井下各巷道迎头综掘机随机电缆必须加设不低于30米、耙矸机随机电缆必须加设不低于15米的套管进行有效保护;

10、井下各配电点电缆吊挂:吊挂电缆至开关或电机的电源线以及各种通信、信号电缆,必须从巷道内整体敷设的电缆里侧沿巷道帮部进行敷设,各种负荷线、信号监测线必须从串线下方至电缆钩敷设,杜绝交叉缠绕现象;

11、井下过笼门电缆,应使用电缆钩托至巷道顶部沿弧形吊挂,过笼门通讯及信号电缆,应将通讯及信号电缆放入开口的橡胶软管内,并将橡胶软管沿巷道顶部弧形吊挂;

12、岩巷开拓进尺电缆钩必须使用开叉螺栓上下固定;

13、煤巷综掘进尺电缆钩使用上下钢绞线拉平敷设;

14、井下皮带机头、刮板机头等处信号线必须沿拉直钢绞线吊挂;

15、电缆、通讯及信号电缆必须吊挂整齐,不交叉,不落地,应有适当的弛度;

16、电缆接线盒应打眼平直固定或使用横杆架设两个电缆钩间平直吊挂,两端电缆留有的弧度保持一致,并使接线盒与主线路整体保持一致;

17、遇特殊情况如巷道断面不能满足上述规定时,以总工办提供的巷道布置图为准;

18、对于违反上述管理规定的按刘庄煤矿机电管理规定给予处罚。

这里写地址或者组织名称

Write Your Company Address Or Phone Number Here

井下电缆吊挂规范标准(正式)

编订:__________________ 单位:__________________ 时间:__________________ 井下电缆吊挂规范标准 (正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-9289-28 井下电缆吊挂规范标准(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 1、现场电缆管理遵循“谁使用,谁负责安装、吊挂、维护”的原则,新敷设的电缆应经机电科组织验收合格后方可投入使用。 2、电缆悬挂必须符合规程规定,做到整齐不交叉、不缠绕、不盘圈、不挤压、不落地、不粘灰积尘。 3、巷道内的电缆(电力电缆)沿线每隔200米的距离,拐弯或分支点,以及连接不同直径电缆的接线盒两端、穿墙电缆的墙两边都应设置注有电缆的规格型号、编号、长度、用途、负责人的标志牌,并且内容要填写正确、完整。 4、敷设在巷道内的电缆,必须采用电缆钩分钩悬挂,且要悬挂整齐,电缆钩统一使用宽底板树脂电缆钩。运输大巷电缆钩小钩为15个,皮带大巷电缆钩小钩为9个,掘进巷电缆钩小钩为6个,大钩按所需安

井下电缆、风水管路吊挂标准

井下风水管路吊挂标准 1、压风管、供水管、排水管、瓦斯抽放管等管路应和电缆分别敷设在巷道的两侧。 2、巷道内风水管路的铺设应满足设备、行人的安全需要;巷帮要预留出防止巷道变形损坏风水管路的间距。 3、铺设管路的巷道出现冒顶、地鼓、片帮时应即时修护。 4、巷道内从迎头向外100米后的管路必须进行刷漆防腐。刷漆的颜色遵照如下规定:供风管路黄色,供水管路蓝色,注浆管路铁红色,排水管路绿色、瓦斯抽风管黑色。刷漆必须保证均匀,鲜艳美观。 5、巷道内管路,应有标明用途、管径、长度、流体方向等的标识,管路标识应规范、清晰。标识箭头用白色油漆标注,指示风、水的流向。平直管道15~20米一个箭头,拐弯及过墙两则均要标注箭头;4寸以下的管道,箭头长度是管道直径的2倍,4寸以上的管道,箭头长度是管道直径的1.5倍。同一趟管道的箭头长短大小要一致。 6、不论何种管道,要求在箭头尾端用汉语拼音首字母标示介质种类,例如排水管路用字母“PS”表示,从压风管路用字母“YF”表示,供水管路用“GS”表示,注浆管路用“ZJ”,瓦斯抽放管路用”CF”表示等。用阿拉巴数字标注距离,距离以米为单位,用字母“m”表示,例如:“YF-φ50-200”(φ50代表管路内径,单位mm。200代表管路长度,单位m)。字母、数字高度与箭头最宽的宽度相一致,字母、数字颜色为白色“宋体”。

7、供风、供水管路每隔50米应加装一组分支三通和截止阀,管路要求密封完好,无跑、冒、滴、漏现象。 8、风水管路敷设时,在巷道的拐弯、车场等处需要圆弧处理时,应用同型号的管路加工弯头、龙门架等进行过渡连接,严禁使用软管和规格较小的管路与主管路连接。由风水管路引出的支管要和主管平行布置,拐弯处应用弯头,引出处应用快速接头、法兰或专用卡箍固定,严禁用铁丝绑扎,并用规范的塑料钩或铁钩吊挂,吊钩间距必须均匀一致。 9、排水管路在巷道掘进施工时,就应根据掘进期间和工作面形成后的的实际涌水量铺设,避免重复建设,并需在巷道的低洼处应设置三通和放淤阀。采掘工作面巷道单侧有钻场的,排水管路应分布在钻场侧;无钻场或两边都有钻场的,应布置在运输线侧,且每个钻场处需安装一个三通和闸阀。风水管路过钻场处应用弯头平滑过渡,严禁直角连接。 钻场 10、顶底板稳定的巷道,排水管路要铺设在巷道运输线一侧的底部或吊挂在顶部。铺设在底部时要有牢固的底座支撑和固定;吊挂在

110kv交联电缆敷设安装规范及注意事项

110kV交联电缆敷设安装规范及注意事项 1 电缆敷设前应按下列要求进行检查: 1.1 电缆通道畅通,排水良好。金属部分的防腐层完整。隧道内照明、通风符合要求。 1.2 电缆型号、电压、规格应符合设计。 1.3 电缆外观应无损伤,当对电缆的密封有怀疑时,应进行潮湿判断;直埋电缆应经试验合格。 1.4 电缆放线架应放置稳妥,钢轴的强度和长度应与电缆盘重量和宽度相配合。 1.5 敷设前应按设计和实际路径计算每根电缆的长度,合理安排每盘电缆,减少电缆接头。 1.7 在带电区域内敷设电缆,应有可靠的安全措施。 2 电缆敷设时,不应损坏电缆沟、隧道、电缆井和人井的防水层。 3 电力电缆在终端头与接头附近宜留有备用长度。 4 电缆各支持点间的距离应符合设计规定。当设计无规定时,不应大于表7中所列数值。 表5 电缆各支持点间的距离 mm 5 电缆的最小弯曲半径不小于25(D+d)。 6 电缆敷设时,不应使电缆在支架上及地面上摩擦拖拉。电缆上不

得有铠装压扁、电缆扭结、护层破裂等未消除的机械损伤。 7 用机械敷设电缆时的最大牵引强度宜符合表8的规定。 表6 电缆最大牵引强度(N/mm2) 8 机械敷设电缆的速度不宜超过15m/min。 9 电缆转弯处的侧压力:滑动敷设时不应大于3 kN/ m;滚动敷设时,每只滚轮铅套电缆不大于0.5K N,皱纹铝套电缆不大于2 K N。 10 敷设电缆时,电缆允许敷设最低温度,在敷设前24h内的平均温度以及敷设现场的温度不应低于0℃。 11 电缆敷设时应排列整齐,不宜交叉,加以固定,并及时装设标志牌。 12 电缆进入电缆沟、隧道、坚井、建筑物、盘(柜)以及穿入管子时,出入口应封闭,管口应密封。 13 生产厂房内及隧道、沟道内电缆的敷设 13.1 电缆的排列,应符合相关规定。 13.2 电缆与热力管道、热力设备之间的净距,平行时应不小于1m,交叉时应不小于0.5m,当受条件限制时,应采取隔热保护措施。电缆通道应避开锅炉的看火孔和制粉系统的防爆门;当受条件限制时,应采取穿管或封闭槽盒等隔热防火措施。电缆不宜平行敷设于热力设备和热力管道的上部。

电缆敷设标准规范要求

5 电缆敷设 5.1 一般规定 5.1.1电缆的路径选择,应符合下列规定: 1应避免电缆遭受机械性外力、过热、腐蚀等危害。 2 满足安全要求条件下,应保证电缆路径最短。 3 应便于敷设、维护。 4 宜避开将要挖掘施工的地方。 5 充油电缆线路通过起伏地形时,应保证供油装置合理配置。 5.1.2 电缆在任何敷设方式及其全部路径条件的上下左右改变部位,均应满足电缆允许弯曲半径要求。 电缆的允许弯曲半径,应符合电缆绝缘及其构造特性要求。对自容式铅包充油电缆,其允许弯曲半径可按电缆外径的20倍计算。 5.1.3同一通道内电缆数量较多时,若在同一侧的多层支架上敷设,应符合下列规定: 1 应按电压等级由高至低的电力电缆、强电至弱电的控制和信号电缆、通讯电缆“由上而下”的顺序排列。 当水平通道中含有35kV以上高压电缆,或为满足引入柜盘的电缆符合允许弯曲半径要求时,宜按“由下而上”的顺序排列。 在同一工程中或电缆通道延伸于不同工程的情况,均应

按相同的上下排列顺序配置。 2 支架层数受通道空间限制时,35kV及以下的相邻电压级电力电缆,可排列于同一层支架上,1kV及以下电力电缆也可与强电控制和信号电缆配置在同一层支架上。 3 同一重要回路的工作与备用电缆实行耐火分隔时,应配置在不同层的支架上。 5.1.4同一层支架上电缆排列的配置,宜符合下列规定: 1 控制和信号电缆可紧靠或多层叠置。 2 除交流系统用单芯电力电缆的同一回路可采取品字形(三叶形)配置外,对重要的同一回路多根电力电缆,不宜叠置。 3 除交流系统用单芯电缆情况外,电力电缆相互间宜有1倍电缆外径的空隙。 5.1.5交流系统用单芯电力电缆的相序配置及其相间距离,应同时满足电缆金属护层的正常感应电压不超过允许值,并宜保证按持续工作电流选择电缆截面小的原则确定。 未呈品字形配置的单芯电力电缆,有两回线及以上配置在同一通路时,应计入相互影响。 5.1.6交流系统用单芯电力电缆与公用通讯线路相距较近时,宜维持技术经济上有利的电缆路径,必要时可采取下列抑制感应电势的措施: 1 使电缆支架形成电气通路,且计入其他并行电缆抑制因素的影响。

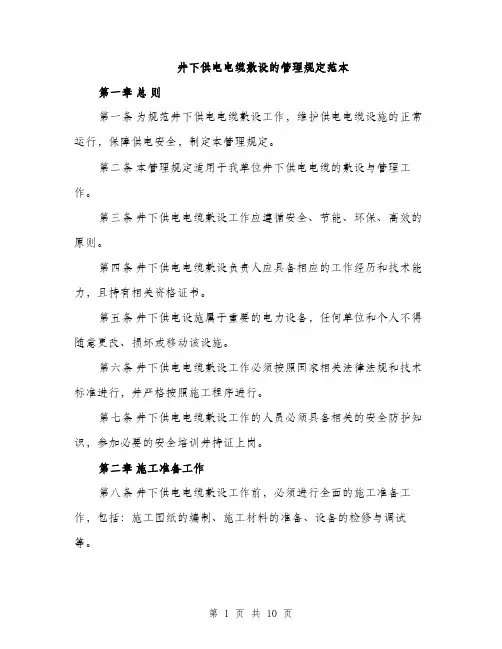

井下供电电缆敷设的管理规定(2020年)
