钻井质量要求及管理办法钻井工程技术要求及管理办法根据各钻井队伍的施工情况,以及施工过程中出现的问题,为确保今年在施工管理上,钻井质量上,能上一个新的台阶,对各作业队伍实行如下管理:(一):钻前验收钻机安装完毕,钻前工作就绪后,由井队自己组织技术人员,实行自检验收,满足要求后,方可开钻,钻前验收结果应在井史和地质日志中进行记录(二):钻井液钻井液本着保护油气层,缩短钻井周期为目的。
一开要用澎润土—聚合物钻井液。
二开录井段钻井液应做到如下要求1、密度应控制在1.03-1.07g/cm²2、澎润土含量应控制在1.5-2.0%3、漏性粘度应控制在19-21s(马氏)、31-33s(范氏)4、PH值应控制在7-9之间。
5、API失水量应小于8ml,泥饼厚度小于4mm6、加强钻井液性能的调整和测定,每班必须进行钻井液的全性能测定,钻达目的层位应加密测点,连续测量钻井液粘度,密度,失水量,直到完钻,都有详细记录。
7、进入录井段后钻井液不得混原油,(除油基钻井液),不得使用防碍油层鉴定或影响后期工程质量的钻井液处理剂。
8、岩屑录井段,振动筛使用率必须达到100%,并且使用的筛布必须在80目以上。
三、钻井工程1、井深数据误差标准,钻井过程中每接一根单根校正一次井深,误差小于0.10m,主要油层中部,换钻头取心前后,完钻下套管前均应进行井深校正,误差小于0.5%,钻具长度和组合变化均有原始记录,井深做到工程地质两对口。
2、井深结构符合工程设计要求。
3、直井段井斜不超过3º,油层段不超过1º,定向井最大井斜应在15º-30º之间。
4、井径要规则,要求不出现键槽,大肚子,狗腿井段,直井扩径率不超过10%,定向井扩径率不超过15%。
5、直井井底水平位移要求:井底水平位移小于30米。
(水平位移的位置指的是该井最后一个目的层顶部的实钻位置与井口垂线之间的水平距离)6、定向井应按要求中靶,中靶半径小于30m。
程序十完井作业1目的 (3)2适用范围 (3)3完井井口装置组成 (3)3.1井口装置 (3)3.2规格选择 (3)4完井井口装置选择 (3)4.1套管头 (3)4.2油管头 (133)4.3采油树及油管头 (14)5套管头清单 (166)6套管头和采油树安装 (20)6.1套管头和采油树安装 (20)6.2套管坐挂吨位的确定方法 (322)6.3卡瓦式套管头安装程序和要求 (322)6.4螺纹悬挂式套管头的安装 (366)7完井井口装置试压 (377)7.1完井井口装置 (377)7.2套管柱试压 (377)8洗井 (38)8.1洗井液 (38)8.2洗井方式 (39)8.3洗井施工 (39)9弃井作业 (39)9.1裸眼井(未下技术套管) (39)9.2技术套管井 (400)9.3尾管完成井 (400)9.4试油作业 (400)9.5浅海钻井弃井 (411)9.6探塞及试压 (411)9.7施工要求 (411)9.8资料记录要求 (411)10引用文件 (422)程序十完井作业1目的本程序为股份公司钻井监督提供完井作业的监督检查程序。
2适用范围本程序适用于股份公司钻井监督对日费和总包制油气井完井作业的监督检查。
3完井井口装置组成3.1井口装置完井井口装置是安装在地面(或海床)上、用以悬挂和固定井内的各种管柱和控制、引导井内油气流的设备,通常包括套管头、油管头和采油(气)树三大部件。
3.2规格选择完井井口装置规格的选择,应根据油气井的特点确定,必须要有足够的耐压强度、耐腐蚀性和可靠的密封性能。
4完井井口装置的选择4.1套管头4.1.1套管头型号表示方法见图10-1、图10-2、图10-3。
4.1.1.1套管头尺寸代号(包括连接套管和悬挂套管)是用套管外径的英寸值表示;本体间连接型式代号是用汉语拼音字母表示,F表示法兰连接,Q表示卡箍连接(图10-1)。
最大工作压力,MPa悬挂套管尺寸代号,in连接套管尺寸代号,in本体间连接型式代号套管头代号图10-1 套管头表示方法4.1.1.2 双级套管头表示方法见图10-2。
煤层气钻井工程作业规程1 范围本规程规定了煤层气钻井工程设计的指导原则、作业程序和要求。
包括钻井工程设计、钻前准备及验收、钻井施工作业、取心施工作业、固井施工作业、健康、安全与环境管理(HSE)要求、钻井工程资料汇交要求及钻井完井交接验收等十项内容。
本标准适用于煤层气勘探开发过程中的参数井、试验井、生产井等钻井工程的设计、施工作业、资料汇交和验收。
2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
GB/T 8979 污水排放要求GB/T 1165l 劳动保护用品SY/T 5172 直井下部钻具组合设计方法SY/T 5272 常规钻井安全技术规程SY/T 5322 套管柱强度设计推荐方法SY/T 5334 套管扶正器安装间距计算方法SY/T 5396 石油套管现场验收方法SY/T 5411 固井设计格式SY/T 5412 下套管作业规程SY/T 5526 钻井设备安装技术、正确操作和维护SY/T 5431-1996 井身结构设计方法SY/T 5618 套管用浮箍、浮鞋SY/T 5672 钻井井下事故处理基本规则SY/T 5724 套管串结构设计SY/T 5876-93 石油钻井队安全生产检查规定SY/T 5957-94 井场电器安装技术要求SY/T 5958 井场布置原则和技术要求SY/T 5964 钻井井控装置组合配套规范SY/T 6228-1996 油气井钻井及修井作业职业安全的推荐方法中第八章和第、款SY/T 6283-1997 石油天然气钻井健康、安全与环境管理体系指南SY 5974-94 钻井作业安全规程Q/CUCBM 0301-2002 煤层气钻井工程作业规程3 钻井工程设计钻井工程设计原则钻井是为了达到一定的地质或工程目的,钻井工程设计是根据“地质或工程目的”作出的。
第一章技术规范第一章技术规范 TECHNICAL SEPCIFICATION (1)1.1概述G ENERAL (1)1.1.1工程范围S COPE OF WORK (1)1.1.2施工计划C ONTRACTOR’S W ORK P ROGRAM (2)1.1.3地层分类C LASSIFICATION OF F ORMATIONS (3)1.1.4施工现场详情W ORKING S ITE D ETAILS (3)1.1.5套管和滤管C ASTINS AND FILTER TUBE (4)1.1.6专用工具、使用说明书和施工图纸Special tools, Operating Manuals, and shop Drawings (5)1.1.7责任L IABILITIES (6)1.1.8钻井、井设计和施工方法的变更C HANGE OF DRILLING ,WELL DESIGN AND CONSTRUTION METHODS . 61.2钻井和试验 DRILLING AND TESTING (7)1.2.1概述 GENERAL (7)1.2.2工艺 WORKMANSHIP (9)1.2.3井口密封 SEAL FOR THE WELL (20)1.2.4水井竣工报告C OMPLETION OF WELL REPORT (20)1.2.5水井竣工 COMPLIETION OF WELL (21)1.2.6现场清理 CLEANESS OF SITE (21)1.2.7水井保护措施 PROTECTION OF WELL (21)1.2.8终止钻井 ULTIMATE DRILLING WELL (22)1.2.9失败井 ABORTIVE WELL (22)1.2.10报废井A BONDAND WELL (23)1.2.11废弃或失败井回填密封S EALING OF A BANDONED OR A BORTIVE B OREHOLES (23)1.2.12井标识W ELL L ABELING (23)1.1 概述 General1.1.1工程范围 Scope of work依据本规范,本工程包括钻井、井管的安装、砾石的充填、洗井、抽水试验和竣工。
ICS点击此处添加中国标准文献分类号a Q/SY 中国石油天然气集团公司企业标准Q/SY XXXXX—2012b钻井井控技术规范Specification for well control technology of drilling点击此处添加与国际标准一致性程度的标识c 文稿版次选择d 报批稿图1 2012-XX-XX发布2012-XX-XX实施目次前言 (II)1 范围 (1)2 规范性引用文件 (1)3 术语和定义 (1)4 井控设计 (2)5 井控装置 (4)6 钻开油气层前的准备和检查验收 (7)7 油气层施工中的井控作业 (8)8 欠平衡钻井井控要求 (10)9 防火、防爆、防硫化氢措施和井喷失控的处理 (12)10 井控培训 (14)附录A(规范性附录) 井口装置组合图 (17)附录B(规范性附录) 井控管汇布置图 (21)附录C(资料性附录) 钻开油气层检查验收书格式 (25)附录D(资料性附录) 井控停钻通知书格式 (32)附录E(资料性附录) 钻开油气层批准书格式 (33)附录F(规范性附录) 关井操作程序 (34)附录G(资料性附录) 防喷演习记录表格式 (36)附录H(资料性附录) 坐岗记录表格式 (37)附录I(资料性附录) 钻井井喷失控事故报告信息收集表格式 (38)前言本标准依据GB/T 1.1—2009《标准化工作导则 第1部分:标准的结构和编写》起草。
本标准由中国石油天然气集团公司石油工程技术专业标准化技术委员会钻井分标委提出。
本标准归口中国石油天然气集团公司石油工程技术专业标准化技术委员会钻井分技术委员会。
本标准起草单位:川庆钻探工程有限公司钻采工程技术研究院、工程技术分公司。
本标准主要起草人:李强、晏凌、杨令瑞、郑述全、王增年、付强、杨开雄、高碧桦、陈友斌、晏国秀、周颖。
钻井井控技术规范1 范围本标准规定了钻井井控设计、井控装置、钻开油气层前的准备和检查验收、油气层施工中的井控作业、欠平衡钻井井控要求、防火防爆防硫化氢措施和井喷失控的处理、井控培训应遵循的基本准则;各油气田应根据本标准,结合本地区油气井钻井作业的特点,制订相应实施细则。
Q/SH 0164-2008陆上井控装置判废技术条件范围:标准规定了井控装置的判废条件,适用于陆上钻井用各类防喷器、钻井四通、井控管汇、控制装置及泥浆气体分离器。
1、防喷器1.1、防喷器符合下列条件之一者,应判废。

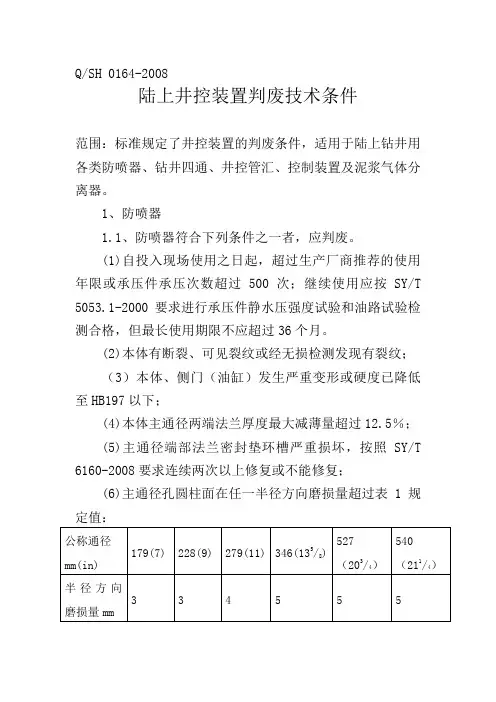

(1)自投入现场使用之日起,超过生产厂商推荐的使用年限或承压件承压次数超过500次;继续使用应按SY/T 5053.1-2000要求进行承压件静水压强度试验和油路试验检测合格,但最长使用期限不应超过36个月。
(2)本体有断裂、可见裂纹或经无损检测发现有裂纹;(3)本体、侧门(油缸)发生严重变形或硬度已降低至HB197以下;(4)本体主通径两端法兰厚度最大减薄量超过12.5%;(5)主通径端部法兰密封垫环槽严重损坏,按照SY/T 6160-2008要求连续两次以上修复或不能修复;(6)主通径孔圆柱面在任一半径方向磨损量超过表1规定值:(7)本体主通径端部连接螺纹孔严重损坏,无法修复;(8)本体内部油路窜、漏,经修理后试验不合格1.2、环形防喷器符合1.1或下列条件之一者,应判废;(1)顶盖采用大螺纹连接的环形防喷器,连接螺纹粘扣或失效;(2)顶盖内球面、液缸、活塞、壳体密封槽严重损坏,且无法修复;(3)顶盖与本体连接内螺纹失效。
1.3、闸板防喷器符合1.1或下列条件之一者,应判废;(1)本体侧门螺栓连接内螺纹失效;(2)本体闸板室顶部密封、本体侧门密封部位严重损坏,按照SY/T6160-2008要求连续两次以上修复或不能修复;(3)侧门变形、密封圈槽边缘严重损坏,按照SY/T 6160-2008要求连续两次以上修复或不能修复;(4)本体闸板室下部导向筋或支承筋磨损量大于3mm,连续两次以上修复或不能修复。
2、钻井四通钻井四通符合防喷器条件1.1或下列条件之一者,应判废:2.1、自投入现场使用之日起,超过生产厂商推荐的使用年限或承压次数超过500次;2.2、本体有断裂、可见裂纹或经无损检测发现有裂纹;2.3、本体连接内螺纹失效,不能修复;2.4、主通径孔圆柱面在任一半径方向磨损量超过表1规定值。
ICS 75.020
E90
Q/SH
钻井完井工程质量技术规范
Technical specifications of quality of drilling and completion
中国石油化工集团公司 发布
前 言
本标准由中国石油化工集团公司油田企业经营管理部提出。
本标准由中国石油化工股份有限公司科技开发部归口。
本标准起草单位:胜利油田分公司采油工艺研究院。
本标准主要起草人:皇甫洁、张全胜、王桂英、李玉宝、孙骞。
钻井完井工程质量技术规范
1 范围
本标准规定了钻井完井过程中井眼轨迹质量、油层套管、油层保护、固井、井口装置及测井的技术要求。
本标准适用于陆上和浅海油、气、水井的钻井完井。
2 规范性引用文件
下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
SY/T 5127 井口装置和采油树规范
SY/T 5322 套管柱强度设计方法
SY/T 5328 热采井口装置
SY/T 5334 套管扶正器安装间距计算方法
SY/T 5374.1 固井作业规程 第1部分:常规固井
SY/T 5374.2 固井作业规程 第2部分:特殊固井
SY/T 5467 套管柱试压规范
SY/T 5600 裸眼井、套管井的测井作业技术规程
SY/T 5729—1995 稠油热采井固井作业规程
SY/T 5792—2003 侧钻井施工作业及完井工艺要求
SY/T 5955—2004 定向井井身轨迹质量
SY/T 6030 水平井测井作业技术规范
SY/T 6268 油套管选用推荐作法
SY/T 6464-2000 水平井完井工艺技术要求
SY/T 6540 钻井液完井液损害油层室内评价方法
SY/T 6592 固井质量评价方法
3 完井工艺总体要求
3.1完井应立足于保护油气层,减少对油气层的伤害。
3.2各油、气、水层之间应有效地封隔,防止气窜或水窜。
3.3有效地控制油层出砂,防止井壁坍塌,确保油气井长期生产。
3.4应便于修井和井下作业,能够进行各种采油工艺增产措施及各种井下测试。
3.5有利于保护油套管,延长油气井使用寿命。
3.6稠油开采能达到热采的要求。
3.7海上井应满足海上生产作业的安全及环境保护的要求。
3.8完井工艺应简便、安全、可靠。
4 技术要求
4.1 井眼轨迹质量
Q/SH 0165—2008
4.1.1 井眼结构设计应考虑钻井、完井、采油及各种增产措施的工艺、强度及安全起下要求。
井眼轨迹应符合设计要求。
4.1.2 定向井的井眼轨迹质量应符合SY/T 5955—2004中第4、5章的规定。
4.1.3 侧钻井的井眼轨迹质量应符合SY/T 5792—2003中第7章的规定。
4.1.4 水平井的井眼轨迹质量应符合SY/T 6464—2000中第6章的规定。
4.2 油层套管
4.2.1油层套管尺寸确定原则:根据油气层压力、产量、流体的粘度、增产措施和开采方式等方面综合分析选定油管直径,根据油管尺寸去选定油层套管尺寸。
特殊情况下可根据钻井装备能力及工艺水平确定油层套管尺寸。
4.2.2根据油田开发方案或钻井设计的要求,采用油层套管尺寸确定原则来设计油层套管、完井衬管、防砂完井管柱,并符合SY/T 6268的相关规定。
其中强度设计在符合SY/T 5322规定的基础上,还应进行弯曲强度校核。
注蒸汽热采井应进行热应力计算。
4.2.3 出砂井、稠油热采井、高凝油井、新油田开发井和老油田调整井中的监测井、最终产液量大于300 m3/d的油井以及井下情况复杂的井,在强度满足的前提下,宜采用外径Ф177.8 mm及以上的油层套管。
4.2.4 注蒸汽热采井、高压气井应采用连接强度高、密封性能好的特殊螺纹类型的套管,下井时应涂相应的螺纹密封脂。
4.2.5 低渗透油气田进行压裂、酸化等增产措施的井,高压注水井,深井,超深井,地区地应力对套管强度影响较大或存在较厚的盐岩地层的井,根据井下套管受力状态设计选用高强度的厚壁套管。
4.2.6 天然气中H2S或CO2含量较高和地层水矿化度较高的油气井,应采用抗腐蚀套管或采取其它保护套管措施。
4.2.7 按设计钻井靶点位置,完钻口袋深度一般应在30 m~50 m,完井深度有特殊要求的,按开发方案或钻井设计执行。
4.2.8 采用尾管固井完井的井,尾管与上层套管的重叠长度控制在60 m~200 m。
4.3 油层保护
4.3.1 钻井完井液
4.3.1.1 应选用有利于保护油、气层的钻井完井液体系,滤液对地层、流体、岩石配伍性良好。
极强水敏或强水敏性储层,宜采用油基钻井完井液;中水敏或弱水敏性储层,宜采用聚合物聚合醇钻井完井液或黑色正电胶钻井完井液等强抑制水基钻井完井液。
4.3.1.2 钻井完井液损害油层的评价应符合SY/T 6540的规定。
4.3.1.3 油层部位应实现近平衡压力钻井。
在安全钻进的前提下,尽量降低钻井完井液的密度,钻井完井液的密度应以最高地层压力为计算基准,再增加一个附加值,其附加值推荐为:油水井为0.05
g/cm3~0.10 g/cm3,气井为0.07 g/cm3~0.15 g/cm3。
4.3.1.4 打开油气层时,推荐采用屏蔽暂堵和非渗透技术保护油气层。
选用孔喉尺寸2/3粒径的暂堵剂架桥,配合小颗粒的暂堵剂填充。
4.3.1.5 对裂缝性产层,渗透率较高且速敏效应严重的油气层宜采用屏蔽暂堵技术,减少滤失量。
在条件允许的情况下,推荐采用泡沫泥浆和欠平衡钻井工艺。
4.3.1.6 缩短完井液对油层浸泡时间。
除裸眼完井的井外,完井液浸泡油气层时间不超过本地区从钻开油层至完钻平均钻井时间的1.5倍。
4.3.2 固井水泥浆及冲洗液、隔离液
4.3.2.1 固井用冲洗液、隔离液应与钻井完井液、油气层岩石及流体相容和配伍。
4.3.2.2 固井用水泥浆及冲洗液、隔离液应严格控制对油气层滤失量,减少对油气层伤害。
其中,油井水泥浆滤失量≤150 mL(6.9 MPa压差,30 min)。
气井水泥浆滤失量≤100 mL(6.9 MPa压差,30 min)。
4.4 固井
4.4.1固井工艺应满足生产要求。
4.4.2 常规固井按SY/T 5374.1执行,特殊固井按SY/T 5374.2执行,稠油热采井的固井按SY/T 5729—1995中第6章规定执行。
4.4.3依据电测井径及固井工艺选择扶正器的尺寸及类型,安装间距应符合SY/T 5334的规定。
4.4.4固井水泥返高至最上部油、气层顶界以上200 m,热采井、高压气井水泥应返至地面。
4.4.5固井水泥浆中加入添加剂调整水泥浆性能,热采井和高温度井应添加石英砂等强度稳定剂,保证水泥浆性能稳定。
提高固井水泥顶替效率,保证固井质量,有效地封隔油、气、水层,应满足生产及增产措施的要求。
4.4.6固井质量评价应符合SY/T 6592的规定。
4.4.7套管柱试压应符合SY/T 5467的规定。
4.5 井口装置
4.5.1油层套管接箍顶面应高于自然地面0.2 m,整拖井井口低于自然地面0.2 m,并依次确定技术套管和表层套管的联入。
4.5.2 表层套管内的各层套管应居中,不得偏斜。
4.5.3 深井、超深井、高压油气井、含H2S、CO2气体的井应安装套管头,并符合SY/T 5127的有关规定;低压油气井装简易套管头;采用套管固井射孔完井的热采稠油井,其表层套管或技术套管不得与油层套管联在一起,应允许油层套管受热膨胀引起的管柱伸长。
4.5.4采油、气井口装置应符合SY/T 5127的相关规定,热采井井口装置应符合SY/T 5328的相关规定,含酸性介质油气井应安装防腐蚀井口。
4.5.5 废弃井及常停井应去掉井口装置和割掉一定深度以上的表层套管以便恢复地貌。
个别地区要求在井眼位置安装一个可供识别的标志。
4.6 测井
裸眼和套管完井的直井测井应符合SY/T 5600的规定,水平井的测井应符合SY/T 6030的规定。
5 资料交接要求
由各作业承包方向项目发包方提供下列有关资料:
a)钻井工程井史(包括钻井及完井工程总结、套管记录等);
b)钻井地质总结(包括各类录井、取芯资料等);
c)测井资料(包括声、放、磁、成像资料等);
d)钻井完井交接书。
Q/SH 0165—2008
中国石油化工集团公司
企业标准
钻井完井工程质量技术规范
Q/SH 0165—2008
*
中国石化出版社出版发行
中国石化出版社出版发行
地址:北京市东城区安定门外大街58号
邮编:100011 电话:(010)84271850
读者服务部电话:(010)84289974
E-mail:press@
北京金明盛印刷有限公司印刷
版权专有不得翻印
*
开本880×1230 1/16 印张0.5 字数9千字2008年3月第1版2008年3月第1次印刷
*
书号:1580229·158
定价:15.00元。
