隧道光面爆破控制技术
- 格式:doc
- 大小:100.50 KB
- 文档页数:8
关于隧道全断面开挖中光面爆破技术的应用探讨1. 引言1.1 研究背景隧道施工是隧道工程建设的关键环节,而针对隧道全断面开挖中的光面爆破技术的应用研究,则成为了当前隧道工程领域的热点之一。
隧道全断面开挖中的光面爆破技术能够有效提高爆破效率,减少对周边环境的影响,降低施工成本,因此备受工程实践者的关注。
目前对于隧道全断面开挖中光面爆破技术的研究仍处于初级阶段,有待深入挖掘和实践。
本文旨在通过深入的探讨和分析,全面了解光面爆破技术在隧道工程中的应用现状,为推动这一领域的发展贡献力量。
的探讨将有助于我们更加深入地理解光面爆破技术在隧道全断面开挖中的作用和意义。
1.2 研究意义隧道全断面开挖中光面爆破技术的应用探讨是当前隧道工程领域的研究热点之一。
研究该技术的意义主要包括以下几个方面:光面爆破技术可以提高工程施工效率。
传统的隧道爆破技术存在安全隐患、成本较高等问题,而光面爆破技术可以有效减少作业时间、降低工程成本,从而提高施工效率。
光面爆破技术能够减少对周边环境的影响。
隧道开挖过程中常常伴随着噪音、震动等环境污染问题,而光面爆破技术可以减少爆破震动、噪音等对周边环境的影响,有利于保护周边生态环境。
光面爆破技术还可以提高施工质量。
该技术可以控制爆破适应面的几何形状和平整度,使得开挖断面更平整、更规整,有利于后续施工工序的进行,提高工程质量。
深入研究隧道全断面开挖中光面爆破技术的应用是十分重要和必要的,可以有效推动隧道工程领域的发展和进步。
1.3 研究目的本文旨在探讨隧道全断面开挖中光面爆破技术的应用情况及效果,从而为该技术在隧道工程中的推广和运用提供理论支持和实践指导。
具体研究目的如下:1. 分析光面爆破技术在隧道全断面开挖中的基本原理和特点,探讨其适用性和优势;2. 借助实际案例,评估光面爆破技术在不同工程条件下的应用效果,总结成功经验和不足之处;3. 深入分析影响隧道全断面开挖中光面爆破技术效果的关键因素,提出相应的解决方案;4. 对比光面爆破技术与传统爆破技术的优缺点,为工程实践提供技术选择的参考依据;5. 展望隧道全断面开挖中光面爆破技术的发展趋势,为今后的研究和应用提供指导和思路。
隧道光面爆破及微振动爆破技术一、隧道光面爆破技术1、光面爆破技术概述从上个世纪末,西安安康铁路工程建设开始,光面爆破就成为一项强制性考核指标,被写进各条新线铁路工程的招标文件中,成为隧道工程诸多技术要求中的一个重要内容。
到目前为止,在各种地质条件下,用不同方法施工建成的新线隧道工程,绝大多数施工单位都能较好地应用光面爆破技术施工。
但是光面爆破技术的发展却是十分缓慢的。
通常所说的光面爆破,从技术上说也包括了预裂爆破技术。
光面爆破技术的在1950年发源于瑞典,1952年在加拿大首次应用。
1965年起在我国包括铁路工程中获得推广。
预裂爆破是由光面爆破演变而来的。
1958年加拿大工业有限公司在11月出版的一本小册子里,介绍了一项水利工程取得光面岩壁的“光面爆破”一书。
在这本书里第一次记载有由缓冲爆破演变出的预裂爆破技术。
半个世纪以来,光面爆破和预裂爆破技术已在世界范围内受到日益广泛的重视。
在各种地质条件下开挖的各种用途的、露天和地下建筑施工中,都得到推广应用,并取得了良好的效果。
在这个过程中,国内外对光面爆破和预裂爆破技术有过繁多而不一致的名称和分类。
如控制爆破、周边爆破、缓冲爆破等等。
但就其技术内容的实质来看,都是防止开挖边界以外围岩超挖和控制爆破对保留岩体破坏程度的爆破技术。
直到1970年前后,人们才比较趋于一致地认为可以用“光面爆破”一词,作为以前所说的所有这类方法及其变化的总称。
我国一度曾将光面爆破和预裂爆破列入控制爆破技术。
但由于“控制爆破”含义甚广,如爆破振动控制,光面爆破块度和抛掷方向的控制等等。
而光面爆破和预裂爆破无论其原理,应用范围、技术内容等都和一般的控制爆破有明显区别。
最终,我国在工程实践中,包括相关的规范,规则中均把所有这类有实用价值的技术统称为光面爆破。
传统的爆破方法,爆破轮廓不平整,产生许多一直伸入岩体内部的裂隙,有时还会造成相当大的超挖。
而这样不合理的状况,长期以来在岩石爆破技术中,却理所当然地为人们所默许。
2.1隧道光面爆破周边眼钻孔精度控制技术2.11.1技术产生背景我国青岛沿海一带地区,云集众多微风化花岗岩、微风化闪长岩、微风化安山岩及微风化泥质砂岩,地质条件好,岩体完整性较好,大部分围岩等级为Ⅱ~Ⅱ级,地铁矿山法隧道开挖多数采用光面爆破施工,如果周边眼精度控制不到位易造成光爆效果不佳,超欠挖较多。
地铁隧道施工,开挖是整个施工组织、进度及质量控制的关键,而开挖施工中钻爆又是关键工序,因此如何提高光爆周边眼钻孔精度控制成为工程亟待解决的问题。
2.11.2技术内容(1)针对周边眼放样,使用定制的塑料模具快速放样,测量时间由1h缩短到20min左右。
模具采用轻质塑料材质分三段制作(每段长度约为2m),模具宽度设置为50mm,厚度为20mm。
施工放样时只需对模具两端头进行放样,共计放样7个点,大大减少工作量。

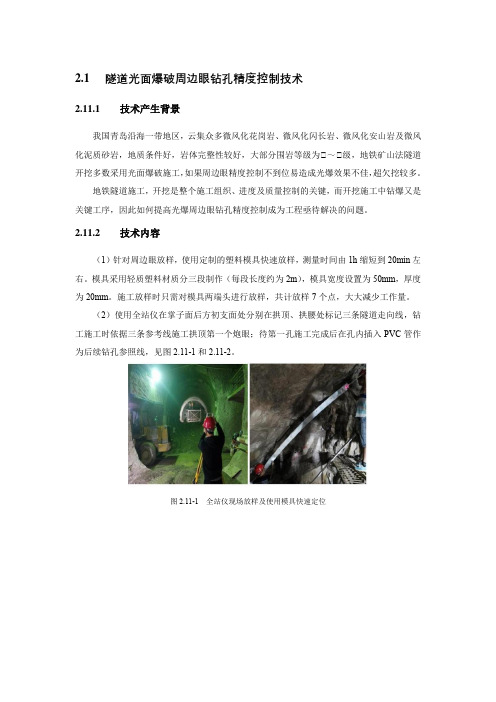

(2)使用全站仪在掌子面后方初支面处分别在拱顶、拱腰处标记三条隧道走向线,钻工施工时依据三条参考线施工拱顶第一个炮眼;待第一孔施工完成后在孔内插入PVC管作为后续钻孔参照线,见图2.11-1和2.11-2。
图2.11-1 全站仪现场放样及使用模具快速定位图2.11-2 标记隧道走向线及炮孔内插入PVC管作为参照线(3)光面爆破施工中外插角直接影响到光面爆破效果,为了控制外插角,由技术员根据现场钻杆长度计算出钻杆端头与喷射混凝土面距离进行控制,钻进过程中利用坡度尺复核炮孔角度。
针对掌子面不平整情况,根据掌子面情况现场使用钻杆进行标记及时调整钻孔深度,见图2.11-3和2.11-4。
2.11.3主要技术性能和技术特点(1)采用特制塑料模具放样,代替传统施工放样,提高施工放样效率。
在前一循环炮孔内设置PVC管作为后续钻孔参照线,精准方便,且可重复使用。
(2)适用于围岩整体性较好的城市地铁隧道开挖施工,周边眼钻孔精度的控制,不仅有效控制超欠挖,并且提高开挖进度,为后续施工组织起到关键作用,具有很强的针对性。
隧道光面爆破及超欠挖现象分析与控制技术
措施
隧道挖掘是一种复杂的地质工程技术,它涉及对复杂地质条件和
强烈的地质环境作用下的隧道施工施工现场管理。
随着地质条件复杂化,工程技术复杂化,隧道爆破及超欠挖现象日益严重。
在此情况下,如何合理分析及控制超欠挖现象就变得格外重要。
为此,本文将对隧
道爆破及超欠挖现象进行深入的分析,提出有效的防治控制技术措施,以实现高效、安全的隧道施工。
首先,本文将对隧道爆破及超欠挖现象进行深入分析,分析超欠
挖现象的起因,主要是由于爆破技术的局限性,以及施工公司在隧道
施工中缺乏认真熟悉地质条件及隧道爆破方面的专业技术准备造成的。
此外,地质条件复杂和施工熟悉度不足也是造成超欠挖现象的重要原因。
其次,为了防止和控制超欠挖现象,本文提出了一些有效的技术
措施。
包括:1)在爆破前结合参与施工的单位熟悉地质条件,选择合
适的采矿方法;2)在爆破过程中,加强施工现场管理,科学精确施工;3)在监测过程中,定期进行爆破前位移点监测,把握爆破效果;4)
使用正确的支护方法,减小支护结构变形,防止坚固体爆破效果不理想。
以上技术措施可以有效地防止和控制超欠挖现象,有助于营造安全、可靠的施工环境。
隧道光面爆破分析与控制隧道光面爆破是一种常用的隧道掘进方法,它利用高速爆破产生的冲击波和剪切力来破碎和移动岩石,从而完成隧道的挖掘工作。
在实际施工中,正确的分析和控制隧道光面爆破过程对确保施工质量和提高施工效率具有重要意义。
本文将从爆破原理、爆破参数和控制措施等方面进行详细阐述。
首先,爆破原理是隧道光面爆破分析与控制的基础。
隧道光面爆破是利用高能量爆炸物在密闭空间中瞬间释放能量,产生冲击波和高温气体来破碎和移动岩石。
冲击波和剪切力是主要的破碎力量,同时爆破产生的气体也能在爆破过程中起到冲击和破碎的作用。
因此,爆破参数的选择对爆破效果具有决定性的影响。
其次,爆破参数的确定是隧道光面爆破分析与控制的重点。
爆破参数包括药量、药包排布、装药密度和装药方式等。
药量的大小和爆破的频率直接影响到爆破的效果,药包排布的合理性和均匀性决定了爆破的均匀性和安全性,装药密度的大小对爆破的冲击力和破碎效果有直接影响,而装药方式则影响到冲击波的传播路径和破碎范围。
因此,在实际施工中,必须根据隧道的具体情况和需要,选择合适的爆破参数,以确保施工的安全性和效率。
最后,控制措施是实施隧道光面爆破分析与控制的关键。
正确的控制措施能够控制冲击波和剪切力的传播路径和范围,减少爆破对隧道结构和周围环境的影响。
常见的控制措施包括挡破、挡破爆破、分段爆破和预裂缝爆破等。
挡破是在岩石预留厚度的一定范围内进行钢管隔离层或其他基坑支护结构的施工,以保护隧道结构和控制爆破冲击波的传播,挡破爆破则是在挡破上进行爆破,以进一步减小冲击波和剪切力的传播范围。
分段爆破是将爆破工作按照隧道分段进行,以减小单次爆破的冲击力和剪切力,预裂缝爆破是通过预制裂缝,使岩石在爆破过程中沿着预定的裂缝面破碎,减小冲击波和剪切力的影响。
通过合理选择控制措施,可以有效减小隧道光面爆破的影响,保证施工的质量和进度。
综上所述,隧道光面爆破分析与控制是一项复杂的工作,需要的不仅是理论知识的运用,更需要施工人员的经验和实际操作技巧。
隧道工程光面爆破控制措施(一)一、光面爆破效果要求1、轮廓整齐、美观圆顺,不欠挖,平均线性超挖小于10cm;2、炮眼痕迹保存率大于85%,每循环炮眼对齐大致一条线;3、两茬炮衔接台阶平均值小于10cm。
二、钻爆施工工艺钻孔采用自制钻孔台车配合气腿式凿岩机,为了保证开挖轮廓圆顺、准确,维护围岩自身承载能力,减少对围岩扰动,为下步工序创造有利条件,III级、IV级围岩采用光面爆破,V级围岩采用松动爆破。
1、钻爆设计(1)爆破器材选择用Φ35mm2#岩石硝铵炸药,有水地段则选用Φ35mm防水乳化炸药,周边眼则采用Φ22mm的小药卷,并采用导爆索绑小药卷空气间隔不连续装药结构,隧道爆破采用非电毫秒雷管起爆系统。
(2)掏槽形式掏槽选用直眼掏槽,采用五孔梅花型中空孔掏槽。
(3)光面爆破参数III、IV级围岩光面爆破参数见下表围岩类别周边眼间距E(cm)周边眼抵抗线W(cm)相对距离E/W装药集中度(kg/m)IV级围岩45600.750.15III级围岩54650.830.212、钻爆作业钻爆作业必须按照爆破设计进行钻眼、装药、接线和引爆。
开挖条件出现变化,需要变更设计时,由主管技术人员或领工员确定。
(1)测量测量是控制开挖轮廓线精度关键,每循环在工作面标出开挖轮廓和炮孔位置,钻眼前绘出开挖断面中线、水平线和断面轮廓线,并根据爆破设计标示出炮孔位置,经检查符合设计要求后才可钻眼。
钻孔时要做到准(位置)、平(平行)、直(方向)、齐(孔底),具体应符合下列要求:(2)钻孔①按照炮眼布置图正确钻孔;②掏槽眼眼口间距误差和眼底间距误差不大于5cm;③辅助眼深度、角度按设计施工,眼口排距、行距误差不得大于10cm;④周边眼位置在设计断面轮廓线上,允许沿轮廓线调,其误差不大于5cm,眼底不超出开挖断面轮廓线10cm;⑤内圈炮眼至周边眼排距误差不大于5cm;⑥当开挖面凸凹面较大时,应按实际情况,调整炮眼深度,力求所有炮眼(除掏槽眼和底板眼外)眼底在同一垂直面上。
隧道的光面爆破光面爆破是先爆除主体开挖部位的岩体,然后再起爆布置在设计轮廓线上的周边孔药包,将光爆层炸除,形成一个平整的开挖面,是通过正确选择爆破参数和合理的施工方法,达到爆后壁面平整规则、轮廓线符合设计要求的一种控制爆破技术。
隧道全断面开挖光面爆破,是应用光面爆破技术,对隧道实施全断面一次开挖的一种施工方法。
它与传统的爆破法相比,最显著的优点是能有效地控制周边眼炸药的爆破作用,从而减少对围岩的扰动,保持围岩的稳定,确保施工安全,同时,又能减少超、欠挖,提高工程质量和进度。
一、光面爆破作用原理光面爆破的破岩机理是一个十分复杂的问题,目前仍在探索之中。
尽管在理论上还不甚成熟,但在定性分析方面已有共识。
一般认为,炸药起爆时,对岩体产生两种效应;二是爆炸气体膨胀做功所起的作用。
光面爆破是周边眼同时起爆,各炮眼的冲击波向其四周作径向传播,相邻炮眼的冲击相遇,则产生应力波的叠加,并产生切向拉力,拉力的最大值发生在相邻炮眼中心连线的中点,当岩体的极限抗拉强度小于此拉力时,岩体便被拉裂,在炮眼中心连线上形成裂缝,随后,爆炸气的膨胀合裂缝进一步扩展,形成平整的爆裂面。
二、光面爆破的技术要点要使光面爆破取得良好效果,一般需掌握以下技术要点:1、根据围岩特点,合理选定周边眼的间距和最小抵抗线,尽最大努力提高钻眼质量。
2、严格控制周边眼的装药量,尽可能将药量沿眼长均匀分布。
3、周边眼宜使用小直径药卷和低猛度、低爆速的炸药。
为满足装结构要求,可借助导爆索(传爆线)来实现空气间隔装药。
4、采用毫秒微差有序起爆。
要安排好开挖程序,使光面爆破具有良好的临空面。
5、边孔直径小于等于50mm。
三、预裂爆破和光面爆破为保证保留岩体按设计轮廓面成型并防止围岩破坏,须采用轮廓控制爆破技术。
常用的轮廓控制爆破技术包括预裂爆破和光面爆破。
所谓预裂爆破,就是首先起爆布置在设计轮廓线上的预裂爆破孔药包,形成一条沿设计轮廓线贯穿的裂缝,再在该人工裂缝的屏蔽下进行主体开挖部位的爆破,保证保留岩体免遭破坏;光面爆破是先爆除主体开挖部位的岩体,然后再起爆布置在设计轮廓线上的周边孔药包,将光爆层炸除,形成一个平整的开挖面。
隧道光面爆破施工技术光面爆破受多种因素影响,包括围岩强度、整体性、节理、层理等地质因素,现场围岩地质结构千变万化,要想取得理想的光爆效果,爆破参数必须进行现场设计动态调整。
同一类围岩经试爆取得的技术参数,作为初步依据,每一循环爆破作业都要由有经验的爆破工程师根据上一循环爆破效果,以及本循环围岩特征进行适当调整,选择一组最佳技术参数,取得本循环理想的光爆效果,上一循环是下一循环的预设计和试爆破。
爆破参数应根据围岩变化及时调整。
钻爆设计a.爆破设计型式根据标段内隧道的地质特性和设计要求, 爆破设计采用光面爆破。
b.火工器材的选择炸药:乳化炸药(规格:¯32mm×200mm,每卷180克)雷管:电雷管,1~15段非电毫秒雷管。
其它:竹片等。
c.掏槽型式和堵孔上台阶开挖掏槽形式采用斜眼掏槽(详见爆破设计图中掏槽眼布置示意图),为确保循环进尺,掏槽眼深于其它眼10cm。
炮眼堵塞长度不小于40cm,炮泥堵塞。
d.参数选择光爆参数选择见下表e.装药结构周边眼采用空气柱间隔不耦合装药形式,为保证周边眼同时起爆,须使用导爆索连结各药卷。
除周边眼采用空气柱间隔装药外,其余各炮眼均采用孔底大药卷连续装药,雷管置于孔底第二节药卷上进行反向起爆。
周边眼装药结构见下图并加强炮泥的堵塞质量。
④按设计装药,并顺序起爆。
⑤不断总结、修正爆破参数使之达到最佳效果。
(3)保证钻孔质量①炮孔间距应符合钻爆设计。
周边眼间距的误差不大于5cm,辅助眼间距的误差不大于10cm,周边眼的外插角不大于3度。
②除掏槽眼、周边眼、底板眼外的其它眼孔方向应与隧道方向平行,要求孔底在同一平面上。
③钻孔结束后要清孔,炮眼用炮泥堵塞,确保单孔装药质量。
④定人定位,明确分工,明确责任,不得混岗乱位。
(4)建立严格的激励、约束机制实行超欠挖奖罚制度,将奖罚数量与炮眼残留痕迹、超欠挖范围、超欠挖数量、炸药用量等直接挂钩,形成一套强有力的控制超欠挖管理办法。
中梁山隧道光面爆破控制技术杨平摘要:本文通过对隧道光面爆破控制的钻爆设计、施工工艺、超欠挖原因的分析及施工效果的介绍,着重说明中梁山隧道的光面爆破控制技术。
关键词:中梁山爆破控制工艺1 工程概况华福中梁山隧道为重庆市华岩至巴福一级公路改建工程的控制工程,位于九龙坡和大渡口两区境内。
隧道左线全长3561.593m,右线全长3555.00m,为分离式双向四车道公路隧道,左、右线轴线间距35.00m。
隧道穿越的中梁山山脉沿四川盆地东部呈北东向展布,南北长80.00Km,东西长3.0~5.0Km,为条带状低山。
山丘相对高差100.00m左右,为典型的川东平行岭谷地貌,发育有“一山两岭三槽”特征,属构造-剥蚀地貌。
隧址区位于中梁山南段、山体狭长、且相对低缓,岩体以长石石英砂岩、灰岩、白云岩、钙质泥岩等为主。
隧道部分洞身穿越溶洞、煤层采空区和瓦斯地段。
主要施工方法为:Ⅱ、Ⅲ类围岩采用半断面施工;Ⅳ、Ⅴ围岩采用全断面施工,全隧采用光面爆破技术,模板台车衬砌。
2 对光面爆破的认识隧道爆破往往不能得到表面平整的坑道轮廓线,常常出现事以愿违的超挖和欠挖,这造成了很大的工程浪费,也直接影响施工的速度。
如何使用新机具、新材料、优化爆破设计,努力提高爆破质量是钻爆法施工永远要探索的课题,光面爆破技术就是其中之一。
光面爆破顾名思义就是爆破成型好,超欠挖少。
它是通过调整周边眼的各爆破参数,使爆破面沿周边眼劈裂开来,从而避免周边眼以外的围岩受到破坏,并使坑道周边达到光面的效果。
主要技术参数及措施如下:2.1 适当加密周边眼间距,调整间距抵抗比E/W值减少周边眼间距要视岩石的抗爆性、炸药性能、炮眼直径和装药量而定,一般可取E=(8~18)D=40cm~70cm。
选择时,对于硬岩和破碎岩石宜取较小E值;对于软质或完整性好的岩石宜取较大的E值。
为了保证孔间贯通裂缝优先形成,必须使周边眼的最小抵抗线大于炮眼间距,通常取E/W=0.8为宜,即W≈50~90cm。
2.2 选择合理的炸药品种、炸药量和装药结构用于光面爆破的炸药应选用爆速较低、猛度较低、爆力较大、传爆性能良好的炸药;底板眼则宜选用高爆力炸药,即可以克服上覆石碴的压制,又可以起到翻碴作用。
周边眼装药量应既具有破岩所需的应力能,又不致造成对围岩的严重破坏,施工中要根据孔距E、光爆层厚度W、石质及炸药种类等因素综合考虑和调整。
一般地装药密度控制在0.04kg/m~0.4kg/m。
周边眼的装药结构,一般采用小直径药卷连续或间隔装药。
炮眼、药卷直径不偶合系数λ可控制在1.25~2.0之间。
但药卷直径不小于炸药的临界直径,以保证稳定传爆。
必要时用导爆索传爆,孔内串联。
2.3 保证周边眼同时起爆用导爆索或即发雷管同时起爆所有周边眼的药包,尽量使用高精度迟发雷管或导爆索作为孔内传爆。
2.4 严格掌握炮眼方向钻眼方向的准确与否,直接影响光面爆破的效果。
钻眼前要认真定准炮位,确定炮眼的方向,控制钻眼的角度,确保周边眼落在同一铅垂平面上。
3 钻爆设计中梁山隧道岩体以长石石英砂岩、灰岩、白云岩、钙质泥岩等为主,按围岩类别区分有Ⅱ、Ⅲ、Ⅳ、Ⅴ类,其中以Ⅳ、Ⅴ类围岩居多,下面着重介绍中梁山隧道Ⅳ、Ⅴ类围岩钻爆设计过程。
3.1 岩石的抗爆性及分级本隧道Ⅳ、Ⅴ类围岩主要是灰岩,节理较发育,整体性稍好,但裂隙水发育。
岩石单轴抗压强度在30~45Mpa之间,软化系数0.82,根据工程类比可判定其抗爆破性指数N为Ⅲ级,属中等爆破程度。
3.2 炸药品种选择考虑岩石的抗爆性、裂隙水、重庆市场炸药性能和价格,决定采用药卷直径为θ=φ35mm的2#岩石炸药(有水孔采用乳化炸药),炸药单耗量k值确定在0.9~1.2之间。
周边眼采用小药卷直径为θ=φ25mm的2#岩石炸药。
药卷直径大于炸药的临界直径15mm。
3.3 循环进尺l和炸药用量Q根据进度计划安排,并结合使用的凿岩设备,综合考虑后确定循环进尺l=3.5m;每循环的总装药量为Q=klS=1.04×3.5×75=274.2kg3.4 开挖面的支承作用距离T根据量测数据反映,开挖面的支承作用,可以持续达到3倍洞径,也就是说开挖面距离初期支护的距离可达到T=3×12=36m。
3.5 炮眼直径D根据使用的YT-28型风动凿岩机的性能及工作效率,采用φ38mm钻头成眼φ40mm,不偶合系数λ=D/θ=1.14 ,以免发生管道效应,导致药卷拒爆;对于周边眼可采用较大的λ值(1.2~1.3),以减少对围岩的破坏。
3.6 炮眼数目N及比钻眼数n3.6.1 根据各炮眼平均分配炸药量的原则计算炮眼数目:N=Q/q=kS/αβ=152个。
(装药系数α=0.53, 药卷单位长度质量β=0.96kg/m。
)3.6.2 单位开挖断面的平均钻眼数目:n=N/S=2.03。
3.7 炮眼布置首先确定施工开挖轮廓线,然后进行炮眼布置。
全断面一次爆破开挖分区为:掏槽眼、辅助眼和周边眼。
3.7.1 炮眼深度根据每掘进循环所要求的进尺量和炮眼实际利用率确定:L=l/η=3.7m,其中η=94.6%。
3.7.2 开挖轮廓线及预留变形量按设计要求,岩石预留变形量为3cm;因考虑隧道净空需要和施工误差的存在,开挖轮廓线放大5cm。
3.7.3 掏槽眼的布置本隧道采用双楔形掏槽,掏槽眼位于断面的中部,掏槽区尺寸为4.32m2。
掏槽炮先行爆破掏出一个小型槽口,以形成新的临空面。
由于受围岩的夹制作用,采用较大的炸药单耗k=7.8kg/m3和较大的装药系数α=0.6~0.8。
为保证掏槽炮有效将石碴抛出槽口,掏槽眼比设计掘进进尺加深20cm,并采用孔底反向连续装药和双雷管起爆。
3.7.4 辅助眼的布置辅助眼由内向外,逐层布置,逐层起爆,逐步接近开挖轮廓形状。
辅助眼间距E=60~90cm,采用孔底连续装药。
3.7.5 周边眼的布置周边眼间距E=60cm,采用串联间隔装药。
周边眼方向以3%~5%的斜率外插,眼底落在设计轮廓线以外10cm~15cm,前后两排炮眼的限界台阶高度控制在10cm之内。
3.7.6 装药结构和堵塞掏槽眼和辅助眼采用连续装药结构,周边眼采用间隔装药结构,起爆药包按反向装药包设置。
堵塞材料用粘土和砂按3:1混合,在加2~3%的食盐,堵塞长度约为1/3的炮眼长度。
但通过实践,炮眼深度大于2.5m同时采用反向装药,可对炮眼不堵塞。
3.7.7 起爆方法和起爆顺序起爆方法采用非电导爆管法起爆,导爆管由8号火雷管发爆。
起爆顺序为:掏槽眼---辅助眼---底眼---周边眼,采用迟发毫秒非电雷管控制延期时间,跳段使用。
3.7.8 实例爆破图表爆破设计图表详见<<中梁山隧道爆破设计图实例>>。
4 施工工艺4.1 放样布眼钻眼前,测量人员要用红铅油准确绘出开挖面的中线和轮廓线,标出炮眼位置,其误差不得超过5cm。
在直线段,可用3 台激光准直仪控制开挖方向和开挖轮廓线。
4.2 定位开眼采用钻孔台车钻眼时,台车与隧道轴线要保持平行。
台车就位后按炮眼布置图正确钻孔。
对于掏槽眼和周边眼的钻眼精度要求比其他眼要高,开眼误差要控制在3cm 和5cm 以内。
4.3 钻眼钻工要熟悉炮眼布置图,要能熟练地操纵凿岩机械,特别是钻周边眼,一定要有丰富经验的老钻工司钻,台车下面有专人指挥,以确保周边眼有准确的外插角(眼深3m 时,外插角小于3°;眼深5m 时,外插角小于2°),尽可能使两茬炮交界处台阶小于15cm。
同时,应根据眼口位置及掌子面岩石的凹凸程度调整炮眼深度,以保证炮眼底在同一平面上。
4.4 清孔装药前,必须用由钢筋弯制的炮钩和小于炮眼直径的高压风管输入高压风将炮眼石屑刮出和吹净。
4.5 装药装药需分片分组按炮眼设计图确定的装药量自上而下进行,雷管要“对号入座”。
所有炮眼均以炮泥堵塞,堵塞长度不小于20cm。
4.6 联结起爆网路起爆网路为复式网路,以保证起爆的可靠性和准确性。
联结时要注意:导爆管不能打结和拉细;各炮眼雷管连接次数应相同;引爆雷管应用黑胶布包扎在离一簇导爆管自由端10cm 以上处。
网路联好后,要有专人负责检查。
4.7 瞎炮的处理发现瞎炮,应首先查明原因。
如果是孔外的导爆管损坏引起的瞎炮,则切去损坏部分重新连接导爆管即可;但此时的接头应尽量靠近炮眼。
如因孔内导爆管损坏或其本身存在问题造成瞎炮,则应参照《隧道爆破安全规程》有关条款处理。
4.8 质量检验标准4.8.1 超欠挖。
爆破后的围岩面应圆顺平整无欠挖,超挖量(平均线性超挖)应控制在10cm(眼深3m)。
4.8.2 开挖轮廓圆顺,开挖面平整。
4.8.3 炮眼痕迹保存率。
围岩为整体性好的坚硬岩石时保存率应大于80%,中硬岩石应大于60%,软岩应大于50%。
4.8.4 两次爆破的衔接台阶尺寸不大于15cm。
5 超欠挖原因5.1 隧道方向垂直于岩层走向,则破裂是整体的,超挖一般较少;但当平行岩层走向时,则超挖较多;若遇软弱或完整性差的围岩,更易产生超挖。
5.2 周边眼外插角过大,则产生超挖偏差。
5.3 周边眼布置及周边眼排距设计不当,超欠挖严重。
5.4 少打眼,擅自减少钻孔深度,装药量过大,钻孔方向偏差等都会产生不必要的超欠挖。
6 施工效果中梁山隧道采用光面爆破技术,平均月开挖进尺162m ,最高开挖进尺310m ,有效缩短工期三个月,并且光爆效果良好,炮眼痕迹保存率达90%以上,得到业主和兄弟单位的好评。
178.27m/m50.67个/m 78.34kg/m 7~10个/台2.03个/m2534.8m 3.5m 0.946274.2kg 3Φ35×165(150g)mm毫秒非电雷管1.04kg/m硝铵炸药1523.5m,掏槽3.7m 18台275mⅤ类掘进每米的炮眼消耗量炸药总耗量炮眼利用系数每循环进尺炮眼总长度每平方开挖面炮眼个数每台凿岩机钻凿炮眼个数掘进每米的炸药消耗量掘进每米的雷管消耗量单位炸药消耗量雷管种类药卷规格炸药种类炮眼数目炮眼深度凿岩机台数开挖断面积岩石级别爆破条件和预期效果1.951.951.951.951.951.953.53.53.53.53.53.53.53.533.6段装药量(kg)9.7525.3531.215.637.0544.8536.038.851.95起爆段别14炮眼数量单孔装药量(kg)2.4MS-11MS-14MS-13MS-12MS-16MS-15MS-18MS-1751613819231637 2.251.051 1.95MS-9MS-(1-7)3.7炮眼编号1-3掏槽眼炮眼名称71311915172119辅助眼底板眼周边眼5 3.5周边眼装药结构炮眼布置立面图炮眼深度(m)果地质变化和爆破效果作相应调整。
