隧道防排水施工工法隧道是现代交通建设中不可或缺的一环,而隧道施工中的防排水工作则至关重要。
隧道的防排水施工工法旨在确保隧道的安全和正常运行,防止水体渗入隧道内部,保障隧道的结构完整性和使用寿命。
本文将介绍几种常用的隧道防排水施工工法。
一、外部排水系统外部排水系统是隧道防排水的基本手段之一,主要包括排水管道、雨水排放装置和防渗墙等设施。
该系统通过将隧道周围的地下水引导至排水管道,再通过雨水排放装置将水体排放至外部环境,以避免地下水对隧道产生不良影响。
防渗墙则用于阻止地下水渗入隧道内部,保护隧道的稳定性。
二、排水井和泵站排水井和泵站是隧道防排水施工中的关键设施,用于收集和排除隧道内部的积水。
排水井通常位于隧道最低点,通过管道引入泵站进行排水处理。
泵站则负责将积水抽出隧道,并将其排放至安全地点或处理设施。
排水井和泵站的设置合理与否直接影响到隧道的排水效果。
三、防渗涂层和防水堵漏隧道防渗工法的关键在于防渗涂层和防水堵漏技术的应用。
防渗涂层是一种涂覆在隧道内部表面的特殊材料,具有优异的防渗性能。
它能有效阻止地下水的渗透,保护隧道结构不受侵蚀。
而防水堵漏技术则是在隧道施工过程中,对可能渗漏的部位进行堵漏处理,确保隧道的防水效果。
四、监测系统监测系统是隧道防排水工程中的重要组成部分,通过感知隧道内部的水位、水压等参数,实时监测水体的运行状态。
一旦出现异常情况,系统会及时报警,以便采取相应的措施进行修补和处理。
监测系统的准确性和可靠性对于隧道防排水工程的成功至关重要。
五、维护与保养隧道防排水工程的维护与保养是确保工程长期有效运行的关键。
维护包括定期巡检,发现和处理排水系统中的故障或漏水情况,及时进行修补和更换设备。
保养则包括隧道清洁、防腐保护等,以延长隧道的使用寿命和保证正常运行。
总结隧道防排水施工工法是隧道工程中不可忽视的一环。
通过外部排水系统、排水井和泵站、防渗涂层和防水堵漏、监测系统以及维护与保养等工法的应用,可以有效地防止水体渗入隧道内部,保障隧道的安全和正常运行。

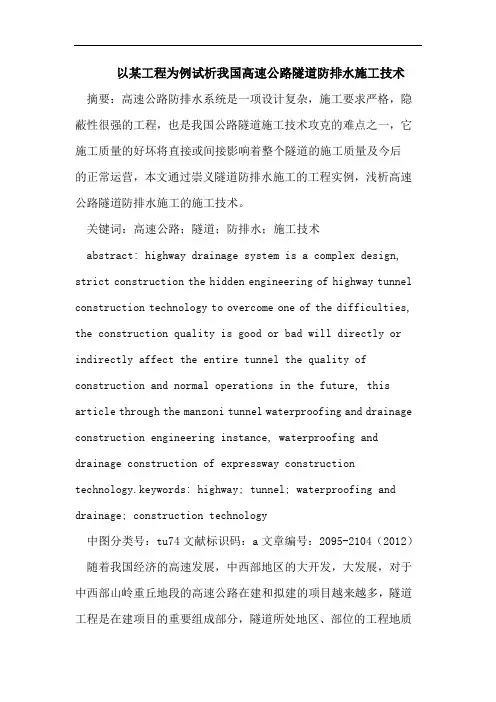

以某工程为例试析我国高速公路隧道防排水施工技术摘要:高速公路防排水系统是一项设计复杂,施工要求严格,隐蔽性很强的工程,也是我国公路隧道施工技术攻克的难点之一,它施工质量的好坏将直接或间接影响着整个隧道的施工质量及今后的正常运营,本文通过崇义隧道防排水施工的工程实例,浅析高速公路隧道防排水施工的施工技术。
关键词:高速公路;隧道;防排水;施工技术abstract: highway drainage system is a complex design, strict construction the hidden engineering of highway tunnel construction technology to overcome one of the difficulties, the construction quality is good or bad will directly or indirectly affect the entire tunnel the quality of construction and normal operations in the future, this article through the manzoni tunnel waterproofing and drainage construction engineering instance, waterproofing and drainage construction of expressway construction technology.keywords: highway; tunnel; waterproofing and drainage; construction technology中图分类号:tu74文献标识码:a文章编号:2095-2104(2012)随着我国经济的高速发展,中西部地区的大开发,大发展,对于中西部山岭重丘地段的高速公路在建和拟建的项目越来越多,隧道工程是在建项目的重要组成部分,隧道所处地区、部位的工程地质及水文地质情况将直接影响着隧道的施工进度、施工质量及隧道的安全及运营。
高速铁路隧道防排水设计及措施摘要:防排水设计是高速铁路隧道设计中的重点内容,发挥着不可替代的关键性作用。
如若发生渗漏水问题于隧道之中,就会严重影响车辆的安全行驶,不仅如此,还会降低通风系统和隧道照明系统的工作效率,减少隧道使用的时间。
基于此,笔者针对于高速铁路隧道防排水设计及措施进行了深入分析与探讨,以此为相关学者以及从业人员提供有价值的参考依据。
关键词:高速铁路;隧道防排水;设计;措施高速铁路的修建范围越来越广泛,不单单会涉及沿海地带、平原地区,还包括山岭等复杂地势,在其土建工程中,隧道工程占有较大比例,而对于铁路建设来说,隧道防水问题一直都是较为难处理的问题。
为此,在实际施工中,相关工作人员要高度重视高速铁路隧道防排水设计工作,保障其工作的顺利实施,推动高速铁路行业的健康发展。
本文将从高速铁路隧道防排水设计要点、高速铁路隧道防排水设计的完善措施两大方面来进行深入剖析。
一、高速铁路隧道防排水设计要点针对于高速铁路隧道防排水设计要点,笔者整理了三点,分别是:堵防水设计、截防水设计、排水设计,本章将一一进行论述。
(一)堵防水设计当隧道需要经过各种复杂地势地形时,包括:水田、湿地、井、泉、高压、洞顶时,需要应用堵的方法,将隧道中可能流出地下水的通路进行堵防,避免隧道中流出大量的地下水。
当围岩存在较多裂缝或者是岩体破碎时,将单液水泥浆或者水泥砂浆压入隧道之中,能够有效对围岩进行加固,避免发生渗漏。
通过使用化学浆液或者水泥-水玻璃双液浆来处理局部水量较大的情况,对胶凝时间进行优化,避免出现浆液流散的情况。
在应用堵防水设计后,在水文地质条件不同的情况下,都不需要施作抗水压二次衬砌于隧道中。
按照隧道的实际埋深,经过相关技术的研究和分析发现,注浆堵水方法较为适用。
如若隧道埋深大于50米时,可以应用洞内帷幕注浆,如隧道埋深小于50m时,可以应用地表注浆[1]。
(二)截防水设计在实施开展明洞法隧道施工,或者是隧道埋深较浅时,可以采用截的方法。

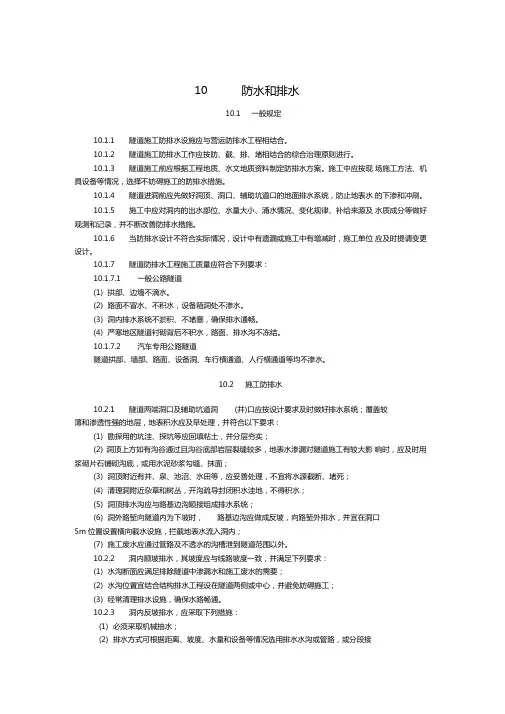

10 防水和排水10.1一般规定10.1.1隧道施工防排水设施应与营运防排水工程相结合。
10.1.2隧道施工防排水工作应按防、截、排、堵相结合的综合治理原则进行。
10.1.3隧道施工前应根据工程地质、水文地质资料制定防排水方案。
施工中应按现场施工方法、机具设备等情况,选择不妨碍施工的防排水措施。
10.1.4隧道进洞前应先做好洞顶、洞口、辅助坑道口的地面排水系统,防止地表水的下渗和冲刷。
10.1.5施工中应对洞内的出水部位、水量大小、涌水情况、变化规律、补给来源及水质成分等做好观测和记录,并不断改善防排水措施。
10.1.6当防排水设计不符合实际情况,设计中有遗漏或施工中有增减时,施工单位应及时提请变更设计。
10.1.7隧道防排水工程施工质量应符合下列要求:10.1.7.1一般公路隧道(1)拱部、边墙不滴水。
(2)路面不冒水、不积水,设备箱洞处不渗水。
(3)洞内排水系统不淤积、不堵塞,确保排水通畅。
(4)严寒地区隧道衬砌背后不积水,路面、排水沟不冻结。
10.1.7.2汽车专用公路隧道隧道拱部、墙部、路面、设备洞、车行横通道、人行横通道等均不渗水。
10.2施工防排水10.2.1隧道两端洞口及辅助坑道洞(井)口应按设计要求及时做好排水系统;覆盖较薄和渗透性强的地层,地表积水应及早处理,并符合以下要求:(1)勘探用的坑洼、探坑等应回填粘土,并分层夯实;(2)洞顶上方如有沟谷通过且沟谷底部岩层裂缝较多,地表水渗漏对隧道施工有较大影响时,应及时用浆砌片石铺砌沟底,或用水泥砂浆勾缝、抹面;(3)洞顶附近有井、泉、池沼、水田等,应妥善处理,不宜将水源截断、堵死;(4)清理洞附近杂草和树丛,开沟疏导封闭积水洼地,不得积水;(5)洞顶排水沟应与路基边沟顺接组成排水系统;(6)洞外路堑向隧道内为下坡时,路基边沟应做成反坡,向路堑外排水,并宜在洞口5m位置设置横向截水设施,拦截地表水流入洞内;(7)施工废水应通过管路及不透水的沟槽泄到隧道范围以外。
隧道施工中的排水与防涌处理方法在隧道施工过程中,排水与防涌是非常关键的一项工作。
隧道地下环境潮湿,水分会对施工过程和隧道的使用安全造成一定的影响。
因此,合理的排水与防涌处理方法尤为重要。
一、排水处理方法隧道施工过程中,因为地下水位的存在,会出现大量的积水问题,如果不及时处理,会影响施工的正常进行。
针对这个问题,有几种常见的排水处理方法。
首先,常用的方法是通过井口排水。
在隧道挖掘过程中,将井内的积水抽出,通过排水泵和排水管道将积水抽到井口,并进行处理。
这种方法简单高效,可以快速降低隧道内的水位,确保施工安全。
其次,可以采用封门防渗排水的方法。
即在隧道出口设置水闸门,通过控制水闸门的开闭来防止地下水的渗入。
这种方法对于地下水压力较大的地区非常有效,能够保持隧道内的干燥状况。
还有一种较为常见的方法是利用管道进行排水。
在隧道地基中设置排水管道,通过收集地下水,再经过分流系统排出。
这种方法适用于隧道施工过程中存在大量的地下水的情况,可以减少水与土的接触,保持隧道的稳定性。
二、防涌处理方法在进行隧道挖掘时,地下水的涌出是一大难题。
涌水的情况可能会导致隧道坍塌、设备损坏等严重后果。
因此,防涌处理是施工中的重要环节。
常见的防涌处理方法之一是预喷混凝土。
在挖掘前,通过喷射混凝土的方式来加固地层,封住地下水的涌出,确保施工的安全进行。
这种方法适用于地层较松散、地下水位较高的情况,可以有效控制涌水问题。
另外,可以采用注浆技术进行防涌处理。
通过钻孔注浆的方式,将浆液注入地层,形成坚固的浆体,阻止地下水的涌出。
这种方法的优势在于可以根据实际情况调整注浆浓度和压力,使防涌效果更加稳定可靠。
此外,选择合适的防涌材料也是防涌处理的重要环节。
目前市场上有多种专业的防渗材料,可以根据隧道地质条件和涌水情况选择最适合的材料,提高防涌效果。
综上所述,排水与防涌是隧道施工中非常重要的环节。
正确选择和使用排水与防涌处理方法,可以保证施工的顺利进行,有效控制水分对隧道的影响。
随着我国交通建设的快速发展,隧道工程在公路、铁路等交通领域发挥着越来越重要的作用。
然而,由于地质条件复杂,隧道排水问题成为制约隧道工程质量和安全的关键因素。
为提高隧道排水治理效果,确保隧道安全运营,特制定本施工方案。
二、施工目标1. 消除隧道内积水,确保隧道内无积水现象。
2. 防止地下水侵入隧道,降低隧道内湿度。
3. 保证隧道排水系统畅通,提高隧道排水效率。
4. 确保隧道排水治理工程质量和安全。
三、施工方法1. 隧道排水系统改造(1)在隧道内增设排水沟、排水井、集水坑等设施,形成完善的排水系统。
(2)对原有排水设施进行修复、加固,提高其排水能力。
(3)对隧道衬砌进行防水处理,降低地下水侵入隧道。
2. 隧道内积水排除(1)利用水泵、排水管道等设备,将隧道内积水及时排除。
(2)对隧道内排水沟、排水井进行清淤、疏通,确保排水畅通。
3. 隧道排水监测(1)在隧道内设置水位监测仪、流量计等设备,实时监测隧道内水位和排水流量。
(2)对监测数据进行分析,及时发现问题并采取措施。
四、施工步骤1. 施工准备(1)编制施工组织设计,明确施工方案、施工工艺、质量控制要点等。
(2)组织施工人员、设备、材料进场,进行技术交底。
2. 隧道排水系统改造(1)开挖排水沟、排水井、集水坑等设施,确保施工质量。
(2)安装排水管道、水泵等设备,确保排水系统畅通。
3. 隧道内积水排除(1)利用水泵、排水管道等设备,将隧道内积水排除。
(2)对隧道内排水沟、排水井进行清淤、疏通。
4. 隧道排水监测(1)安装水位监测仪、流量计等设备,实时监测隧道内水位和排水流量。
(2)对监测数据进行分析,及时发现问题并采取措施。
5. 施工验收(1)对隧道排水系统改造、积水排除、排水监测等工作进行验收。
(2)确保隧道排水治理工程质量和安全。
五、施工保障措施1. 严格施工管理,确保施工质量。
2. 加强施工人员培训,提高施工技能。
3. 优化施工方案,确保施工进度。

公路隧道结构防排水
防排水设施示意图:环向排水管、初期支护、土工布、防水板、模筑混凝土衬砌;纵向排水管,横向引水管,中心排水管沟。
1、隧道防水应提高混凝土自防水性能,防水混凝土抗渗等级应符合设计要求。
在有冻害地区,防水混凝土的抗渗等级应适当提高。
2、纵向、横向、环向盲管、中心排水管沟的施工应符合:
(1)排水管系统应按设计连通形成完整的排水系统。
(2)中心排水管沟设在仰拱下时; 应和仰拱、底板同步施工。
3、防水板选用高分子材料,幅宽2-4米,厚度不小于1.5mm,并应符合设计要求,耐刺穿性好,柔性好,耐久性好。
防水板铺设应超前二次衬砌施工1-2个衬砌段,并应与开挖掌子面保持一定距离。
初期支护表面应平整,无空鼓、裂缝、松酥,对支护表面外露的坚硬物和局部渗漏水处应先进行处理,不平处用喷射混凝土或砂浆找平。
【例题案例节选】[2015]
【背景资料】
某高速公路隧道为双向四车道分离式隧道,隧道右线长1618米,左线长1616米,设计净空宽度10.8米,净空高度6.6米,设计车速80km/h。
该隧道围岩主要为IV级,采用复合式衬砌,衬砌断面设计如图所示:
【问题】写出图中构造物A、B、C、D的名称。
【参考答案】构造物A是二次衬砌,B是纵向排水盲管,C是中心排水管沟,D是仰拱。
浅谈隧道工程防排水施工技术简介:本文结合***高速公路***隧道防排水施工实例,介绍了高速公路隧道防排水施工过程中对防排水施工的一些具体作法。
关键字:防水工程防水板抗渗公路隧道工作的防排水工程对隧道使用寿命正常运营和安全起着举足轻重作用,现将***高速公路***隧道防排水施工工艺作一介绍并对一些重点进行分析探索。
1工程概况***高速公路***隧道为双线隧道,左线长1070m,又线长1030m,位于**省**县***镇,地处**山区。
属低山丘陵区,山势陡峻,地表植被发育。
年降水量865~1203mm,地下水主要接受大气降水补给。
主要地址为下元古界**群**组三段千枚岩,洞身设计位置均在地下水位以下。
在隧道开挖过程中,断裂带、节理裂隙发育会有滴水或渗水现象,局部有小股涌水。
2隧道防排水施工要点为了能做好***隧道的防排水工程,我们通过熟悉设计图纸,充分理解防排水设计意图和设计目的,根据以排为主、堵、截、引相结合的设计思路,并结合以往排水施工的经验和教训,除按设计布置排水设施外,还在地下水多的地方增设排水设施,同时认真按设计做好三道防水屏障,使水顺利排到洞外。
为克服以往施工中存在重主体轻防水的思想,定期对干部职工进行思想质量意识教育、提高全员质量意识,实行逐级岗位责任制,并认真落实“三检”制,严格过程控制,消除质量隐患。
2 1初期支护时通过“引、截、排”相结合作好的第一道防排水防线根据开挖时围岩的实际涌水情况,详细作好记录,并作相应的引、排措施。
当涌水较集中时,喷锚前先用开缝磨擦锚杆进行导水,当涌水面积较大时,喷锚前设置树枝状软式透水管排水,当涌水严重时设置汇水孔,边排水边喷射。
喷锚完成后,使开挖岩石面与喷射混凝土之间形成排水用的汇水孔,使围岩涌水、渗漏水通过设置的汇水孔等排水装置流向墙脚纵向软式透水管,再由引水管排到隧道中心排水沟内。
初期支护通过引水导管的引导及喷射混凝土的堵截作用形成永久性地下水排水设施。
本文结合**高速公路**隧道防排水施工实例,介绍了高速公路隧道防排水施工过程中对防排水施工的一些具体作法。
根据施工经验要做好隧道防排水,必须从隧道施工过程的每一道工序做起,超前小导管预注浆、初期支护、防水板铺设、二次防水衬砌、排水设施等每道工序的施工质量都对隧道防排水效果产生很大的影响。
公路隧道工作的防排水工程对隧道使用寿命正常运营和安全起着举足轻重作用,现将**高速公路**隧道防排水施工工艺作一介绍并对一些重点进行分析探索。
一、工程概况
**高速公路**隧道为双线隧道,左线长1070m,又线长1030m,位于辽宁省本溪满族自治县**镇,地处辽东山区。
属低山丘陵区,山势陡峻,地表植被发育。
年降水量865~1203mm,地下水主要接受大气降水补给。
主要地址为下元古界辽河群盖县组三段千枚岩,洞身设计位置均在地下水位以下。
在隧道开挖过程中,断裂带、节理裂隙发育会有滴水或渗水现象,局部有小股涌水。
二、隧道防排水施工要点
为了能做好**隧道的防排水工程,我们通过熟悉设计图纸,充分理解防排水设计意图和设计目的,根据以排为主、堵、截、引相结合的设计思路,并结合以往排水施工的经验和教训,除按设计布置排水设施外,还在地下水多的地方增设排水设施,同时认真按设计做好三道防水屏障,使水顺利排到洞外。
为克服以往施工中存在重主体轻防水的思想,定期对干部职工进行思想质量意识教育、提高全员质量意识,实行逐级岗位责任制,并认真落实“三检”制,严格过程控制,消除质量隐患。
2.1初期支护时通过“引、截、排”相结合作好的第一道防排水防线
根据开挖时围岩的实际涌水情况,详细作好记录,并作相应的引、排措施。
当涌水较集中时,喷锚前先用开缝磨擦锚杆进行导水,当涌水面积较大时,喷锚前设置树枝状软式透水管排水,当涌水严重时设置汇水孔,边排水边喷射。
喷锚完成后,使开挖岩石面与喷射混凝土之间形成排水用的汇水孔,使围岩涌水、渗漏水通过设置的汇水孔等排水装置流向墙脚纵向软式透水管,再由引水管排到隧道中心排水沟内。
初期支护通过引水导管的引导及喷射混凝土的堵截作用形成永久性地下水排水设施。
经过这样的处理,使围岩的大部分地下水通过排水设施排出洞外,喷混凝土后混凝土表面渗水现象很少,真正起到了防水作用。
2.2通过初砌柔性防水和背面排水工程的设置,形成防排水第二道防线
2.2.1面排水管安装
二次衬砌前,先对初期支护喷锚混凝土表面的锚杆和钢筋网断头及凹凸不平的部位进行修凿、喷补,使混凝土表面平顺,符合铺挂柔性防水的要求。
然后按设计要求在拱部和边墙环向挂设Φ50mm软式透水管。
喷混凝土表面有渗漏水时,根据渗漏水的多少采用透水管引导,或再增加环向软式排水管,并用塑料锚固螺栓绑牢。
2.2.2水板安装
LDRE软式放水板铺设前,应先检查防水板的质量,检查背面排水管安装是否符合设计要求。
安装LDRE放水板时,应先根据防水板的尺寸,布置好塑料锚固螺栓的位置,用电钻钻孔安装塑料锚固螺栓,用螺钉和垫圈环向整体铺挂防水板,用专用塑料焊接机及时焊接,保证拱接宽度和焊缝宽度,根据喷射混凝土面的平顺程度在每两个加固点都留有一定的富余量,衬砌时才能使防水板喷射混凝土面密贴。
铺设防水板施工工艺如图。
(1)准备工作:检查喷射混凝土及背后排水管,检查防水板质量。
(2)焊接工艺
A 焊接温度应控制在200~270℃为宜,并保持适当的速度即控制在0 1~0
15m/min范围内;
B 搭接尺寸:搭接尺寸为10cm;
C 焊缝宽度:焊缝宽度一般为2.5cm;
D 焊接作业:在铺设防水板时,固定工序必须和焊接工序紧密配合。
铺挂固定应超前于焊接工作。
a)采用焊接双缝焊接开始前,应在小块塑料片上试温。
b)焊缝若有漏焊、假焊应予补焊;若有烤焦、焊穿处以及外露的固定点,必须用塑料片焊接覆盖。
c)焊接接头应平整,不得有气泡折皱及空隙。
(3)防水板施工注意事项:
A 绑扎钢筋和安装模板及台车时,应防止碰撞和刮破防水板;挡头板的支撑在接触到防水板处必须加设橡皮垫层;
B 浇筑混凝土时,应防止碰击防水板,二次衬砌中埋设的管料与防水板间距不少于5cm,以防止破损防水板,浇注时应有专人观察,发现损伤应立即修补;
C 安装孔位要严格控制方向和排列距离,避免安装时搭接困难。
(4)特殊情况下的处理办法:
A 在浇灌混凝土过程中若发现防水板铺设绷得过紧,为避免破裂,可根据范围大小,将该处塑料防水板破开,另裁一块防水板插进破口内使其紧贴岩壁,然后再将新旧两块防水板焊接成整体;
B 大面积漏水或有股水的地段必须先用油布、薄膜、塑料布等材料,将水引离施工工作面,待防水板铺设到适当位置时,再行拆除,引水顺防水板后流下。
2.3浇注抗渗混凝土及埋设沉降缝和施工缝止水带构筑防水第三道防线
防水衬砌既在拌制的混凝土中添加防渗防裂的BR-3膨胀剂,增加混凝土的抗渗能力,衬砌模板使用简易衬砌台车,保证砼的供给。
2.3.1灌注方法
(1)每组衬砌的灌筑工作应从离开混凝土泵的最远处开始,这样有利于连续作业。
(2)为了使混凝土输送管路安设后不再移动,靠近灌筑工作面的输送管接有软管,并在作业窗口设有漏斗。
(3)灌注时左、右侧应分层平衡施工,每灌一层,应用振捣器捣固密实。
(4)为了便于拱圈封顶密实,我们在台车顶部预留5个作业窗口。
在每个作业窗口上焊有封顶时压时混凝土的管道。
封顶时把作业窗上压时混凝土管口与混凝土输送管连接,用输送泵直接给压把混凝土压入拱圈顶,当输送泵的工作压升到正常工作压2倍甚至更高时,停止加压,并把作业窗口混凝土管封闭。
然后再把混凝土输送管接到下一个窗口,直到全部作业窗口都压混凝土完毕。
2.3.2及注意事项
(1)混凝土拌和时要按配合比严格计算。
(2)混凝土衬砌用输送泵作业。
因此,粗骨料最大料径宜于30mm以下,水灰比为0.51,坍落度控制在7~10cm。
(3)防水混凝土施工,每组尽可能一次灌筑完成。
(4)灌注混凝土的入模自落高度超过1.5m时应设有串筒将混凝土送入。
(5)施工中预留的施工缝要留有凹槽和安装止水带,为了使接缝紧密结合,灌筑前均将接缝表面凿毛,清理杂质,用水冲洗干净,并保持湿润,再铺上厚20~55mm厚的同配比水泥砂浆。
(6)防水混凝土必须振捣密实,插入式振捣器插入间距不超过其有效半径的1 5倍,避免欠振、漏振和过振现象,施工缝和预埋部位尤需注意振捣密实,要防止振捣器触及模板、止水带及预埋件。
2.4作好排水设施,确保排水畅通
按设计要求埋设横向排水管,安装好中心保温沟、边沟,保证设计顺坡和接缝密实。
施工要点:
2.4.1中心保温沟、边沟等预制件安装时,预制件接头要用沥青麻絮填塞密实,外面用灌涂热沥青的油毛毡围裹两道,以防漏水,并确保设计坡度以便流水顺畅。
2.4.2埋设的离心花管上半面布有梅花形孔眼,在盖好无纺布后用炉渣填满压实。
2.4.3中心排水管出口要按设计要求做好保暖措施。
三、结语
根据施工经验要做好隧道防排水,必须从隧道施工过程的每一道工序做起,超前小导管预注浆、初期支护、防水板铺设、二次防水衬砌、排水设施等每道工序的施工质量都对隧道防排水效果产生很大的影响,施工中的一点疏忽可能造成渗漏水隐患。
因此,每道工序的施工质量都要达到设计预期的效果,才能使隧道防排水工程质量有保证。
