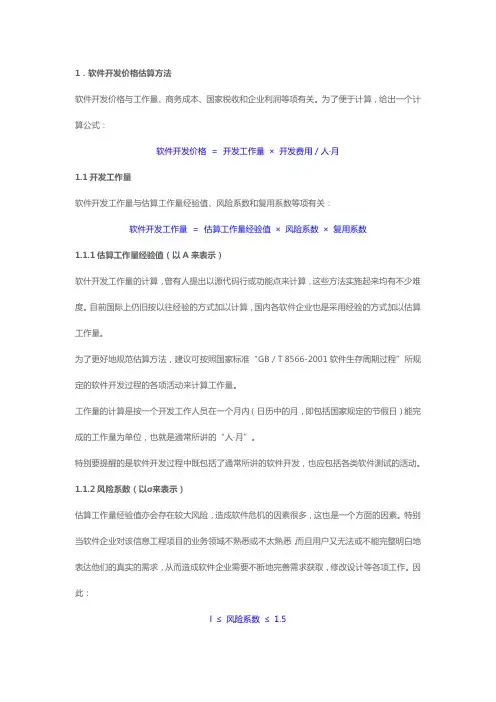

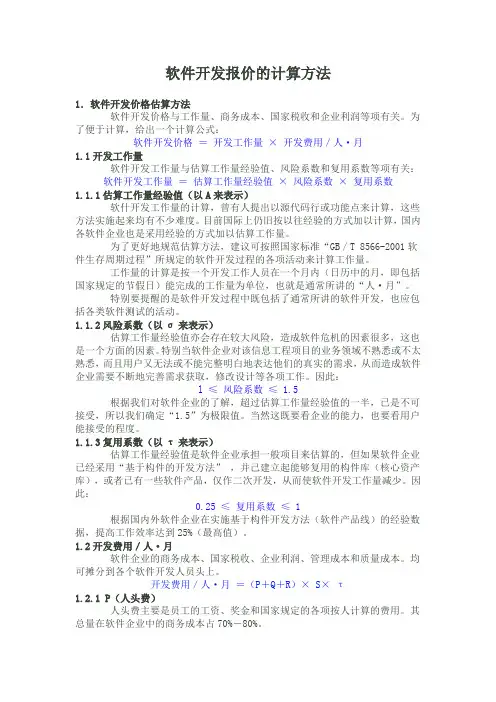

软件开发报价的计算方法1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量× 开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值× 风险系数× 复用系数估算工作量经验值〔以A来表示〕软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规X估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程〞所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内〔日历中的月,即包括国家规定的节假日〕能完成的工作量为单位,也就是通常所讲的“人·月〞。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数〔以σ来表示〕估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤ 风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5〞为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
复用系数〔以τ来表示〕估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法〞,并己建立起能够复用的构件库〔核心资产库〕,或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0.25 ≤ 复用系数≤ 1根据国内外软件企业在实施基于构件开发方法〔软件产品线〕的经验数据,提高工作效率达到25%〔最高值〕。
软件开发报价的计算方法1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量× 开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值× 风险系数× 复用系数1.1.1估算工作量经验值(以A来表示)软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数(以σ来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤ 风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3复用系数(以τ来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
软件开发报价的计算方法1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关.为了便于计算,给出一个计算公式:软件开发价格=开发工作量× 开发费用/人·月1。
1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值× 风险系数× 复用系数1.1。
1估算工作量经验值(以A来表示)软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量.为了更好地规范估算方法,建议可按照国家标准“GB/T 8566—2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量.工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”.特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1。
1.2风险系数(以σ来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤ 风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5"为极限值。
当然这既要看企业的能力,也要看用户能接受的程度.1.1.3复用系数(以τ来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
软件开发报价的计算方法1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量× 开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值× 风险系数× 复用系数1.1.1估算工作量经验值(以A来表示)软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数(以σ来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤ 风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3复用系数(以τ来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量×开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数1.1.1估算工作量经验值(以A来表示)软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数(以σ来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤风险系数≤1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3复用系数(以τ来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法”,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0.25 ≤复用系数≤1根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值)。
软件开发报价含软件开发项目工作量及报价模板的计算方法在软件开发领域,项目报价是一项关键任务,需要准确计算软件开发项目的工作量以及报价模板。
本文旨在介绍软件开发报价的计算方法,包括软件开发工作量的评估和报价模板的制定。
1. 项目概述在开始计算软件开发报价之前,首先需要对软件开发项目进行详细的概述。
项目概述应包括项目的背景、目标和技术需求。
通过理解项目的特点和需求,可以更好地估计工作量和制定报价模板。
2. 工作量评估工作量评估是软件开发报价中至关重要的一步。
以下是一些常见的评估方法:2.1 功能点分析法功能点分析法是一种基于软件功能的评估方法。
它通过识别和计算软件的功能点数量来评估工作量。
功能点分析法通常根据以下几个方面进行评估:输入、输出、查询、文件和接口。
2.2 用例点分析法用例点分析法是一种基于系统用例的评估方法。
它通过识别和计算各个用例的复杂度来评估工作量。
用例点分析法通常根据以下几个方面进行评估:用例的复杂度、输入和输出量、外部接口等。
2.3 计算机辅助软件估算方法计算机辅助软件估算方法是利用计算机工具进行工作量评估的方法。
这些工具通常基于历史数据和统计模型,能够更准确地评估工作量。
常用的计算机辅助软件估算方法包括COCOMO模型和基于函数点的软件估算方法。
3. 报价模板制定制定报价模板是为了使报价过程更加规范和高效。
以下是一些常见的报价模板要素:3.1 项目概述项目概述部分应包括对项目的背景、目标和需求的清晰描述。
这一部分应该具体、准确,并能够帮助客户全面了解项目。
3.2 工作范围在报价模板中,需要明确规定软件开发项目的工作范围。
工作范围可以包括需求分析、系统设计、编码、测试等方面的任务描述。
3.3 工时估算在报价模板中,需要准确估算各个任务的工时。
工时估算可以根据前文所述的工作量评估方法来确定,以确保报价的准确性。
3.4 人工成本在报价模板中,需要列出参与软件开发项目的人员及其对应的人工成本。
1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量×开发费用/人·月开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤风险系数≤根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法”,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:≤复用系数≤1根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值)。
开发费用/人·月软件企业的商务成本、国家税收、企业利润、管理成本和质量成本。
软件开发报价的计算方法(完整版)1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量×开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数1.1.1估算工作量经验值(以A来表示)软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数(以σ来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3复用系数(以τ来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法”,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
软件开发报价的计算方法1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量× 开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值× 风险系数× 复用系数1.1.1估算工作量经验值(以A来表示)软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数(以σ来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤ 风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3复用系数(以τ来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
软件开发工作量估算和报价文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出软件开发价格=开发工作量×开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l≤风险系数≤1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法”,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0.25≤复用系数≤1根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值)。
软件开发报价的计算方法1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量×开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数1.1.1估算工作量经验值(以A来表示)软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数(以σ来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3复用系数(以τ来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法”,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0.25 ≤复用系数≤ 1根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值)。
软件开发报价的计算方法1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量× 开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值× 风险系数× 复用系数1.1.1估算工作量经验值(以A来表示)软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数(以σ来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤ 风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3复用系数(以τ来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
软件开发报价计算方法:1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
即:软件开发价格=开发工作量×开发费用/人·天1。
1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数1.1.1估算工作量经验值软什开发工作量的计算,目前国际上以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程"所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·天"。
软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动.1.1。
2风险系数估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤ 风险系数≤ 1。
51.1.3复用系数估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0。
25 ≤ 复用系数≤ 1根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值)。
1.2开发费用/人·天软件企业的商务成本、国家税收、企业利润、管理成本和质量成本。
均可摊分到各个软件开发人员头上。
开发费用/人·天=(人头费+办公费+国家税收和企业利润)×管理系数×优质系数1。
软件开发报价的计算方法(完整版)阅读使人充实,会谈使人敏捷,写作使人精确。
培根软件开发报价的计算方法(完整版)1 .软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格 =开发工作量x开发费用/人?月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值X风险系数x复用系数软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/ T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人?月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
厅来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:阅读使人充实,会谈使人敏捷,写作使人精确。
——培根l <风险系数<1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“ 1.5 ”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
T来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
