一、工程概况本工程为某地铁线路的暗挖区间,全长约1000米,采用单洞双线马蹄形矿山大断面结构,结构宽度为12.2m,高约10.3m。
暗挖区间地质条件复杂,地下水位较高,施工过程中需采取特殊措施确保施工安全、质量和进度。
二、施工平面布置1. 拟建工程区域:包括暗挖区间、辅助通道、通风井等。
2. 生活区与办公区:设置在暗挖区间附近的临时设施内。
3. 道路:在施工区域内设置临时道路,保证施工车辆的通行。
4. 加工区域:设置在暗挖区间附近的临时设施内,用于材料加工、钢筋绑扎等。
5. 材料堆场:设置在施工区域附近,用于存放混凝土、钢筋等材料。
6. 机械设备:包括挖掘机、运输车、搅拌站等,按照施工进度进行配置。
7. 临水、临电:按照施工需求进行布置,确保施工过程中的供电、供水需求。
8. 消防:在施工区域设置消防设施,包括消防水池、消防栓等。
三、施工方法及工艺1. 暗挖施工:采用双侧壁六导坑法进行暗挖施工,按照地质条件及设计要求,合理划分导坑,确保施工安全。
2. 初支施工:在暗挖施工过程中,对初支进行及时支护,确保施工安全。
3. 防水施工:在暗挖施工过程中,对地下水位进行控制,采用防水材料对暗挖区间进行防水处理。
4. 二衬施工:二衬施工分为仰拱、边墙、拱顶三部分浇筑,采用临时换撑工艺,确保施工质量。
5. 质量控制:严格控制混凝土强度、钢筋保护层厚度等指标,确保施工质量。
四、安全措施1. 人员培训:对施工人员进行安全技术交底,提高安全意识。
2. 施工现场安全防护:设置安全警示标志,加强现场安全管理。
3. 防尘、防噪:采取有效措施,降低施工现场的粉尘和噪音。
4. 防止坍塌:对暗挖区间进行实时监测,及时发现并处理安全隐患。
5. 防止触电:对施工现场进行定期检查,确保电气设备安全可靠。
五、进度安排1. 施工准备阶段:完成施工图纸、施工组织设计等编制工作。
2. 暗挖施工阶段:按照施工进度,分阶段进行暗挖施工。
3. 初支施工阶段:在暗挖施工过程中,及时进行初支施工。
地下室基坑防水做法
地下室基坑防水做法主要包括以下几个步骤:
1. 基层清理:在阴阳角、后浇带、集水坑等节点细部将基层清扫干净。
涂刷基层处理剂部分的基层要求干燥。
基层应坚实、平整、洁净,无空鼓、起砂、裂缝、松动和凹凸不平的现象。
防水施工之前基层含水率不大于8%。
2. 涂刷基层处理剂:选用长柄滚刷将基层处理剂涂刷在已处理好的基层表面,要涂刷均匀,不得漏刷或露底。
基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行附加卷材的热熔施工。
3. 附加层处理:在转角处、变形缝、施工缝、后浇带,穿墙管等部位应铺贴卷材加强层,加强层宽度不应小于500mm。
建议电梯井、积水坑斜面的防水卷材采用带有砂粒的,以便于防水保护层的施工。
4. 铺贴卷材:先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材的底面用火焰加热器烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。
铺贴后卷材应平整、顺直,搭接尺寸正确,不得扭曲。
5. 垫层施工:分区分块施工,避免基底暴露时间长。
二次收光,打磨机磨光。
6. 倒角抹灰:基层阴阳角应做成圆弧或45°坡角,其尺寸应根据卷材品种确定。
以上是地下室基坑防水做法的步骤,仅供参考,建议咨询专业防水施工人员获取更准确的信息。
区间暗挖施工安全技术方案随着城市发展和城市化进程的加速,地下空间的开发利用需求越来越大。
在地下空间开发过程中,区间暗挖施工是一种常用的施工方法。
为确保区间暗挖施工安全,制定合理的安全技术方案显得尤为重要。
本文将对区间暗挖施工安全技术方案进行探讨,希望对相关从业人员提供帮助。
一、施工前准备工作1. 整理施工现场在开始施工前,需要对施工现场进行整理。
首先,应清理现场内的杂物和垃圾,保持施工现场干净整洁。
其次,应检查区间内各种设备的安全性,如检测隧洞支护、水雾灭火等设备,确保其能够正常工作。
同时,应确保现场的通风和照明设施满足要求,充分保障工人的安全。
2. 制定安全方案在安全方案中,需要充分考虑施工需要和施工现场条件,合理规划施工工期和作业过程,并确定必要的安全防范措施,以确保施工的安全性。
比如,必须对隧道进行支护,防止坍塌;必须确保施工场地的排水设备可靠,并且需要安装必要的监控和安全防护设施等。
3. 编制施工方案和风险评估针对不同的区间暗挖施工工程,需要编制详细的施工方案和风险评估,并进行详细的施工计划编制、施工现场布置方案等。
同时需要认真分析施工过程中的风险和可能出现的安全问题,并制定相应的应急预案。
二、区间暗挖施工的安全措施1.设计合理的通风系统区间暗挖施工由于所处密闭环境,通风条件十分重要。
为此,在施工区域内需要安装合理的通风系统,保障施工人员的安全。
通风系统应当能够确保足够的氧气供应,消除有害物质,控制空气中的各种有害气体浓度和温度,确保施工人员的安全。
2. 合理的废水处理在区间暗挖施工过程中,废水处理需要特别关注。
施工现场应当配备合适的废水处理设备,包括来自施工现场的污水和残渣水处理。
废水处理设备应当能够完全去除有害废水,避免对环境造成污染,同时不影响施工现场人员的安全。
3. 进行防火安全工作在区间暗挖施工过程中,火灾是一个非常危险的因素。
为此,需要对施工现场进行防火安全工作,包括设置火灾报警系统、消防器材和紧急灭火设备等。
暗挖施工方案及施工方法一、施工前准备工作1.安全保障:确定作业区域的围挡、标示,设置必要的警告标志,保证施工区域的安全;2.清理现场:清除作业区域内的杂物和障碍物,确保施工的顺利进行;3.仔细勘察:对施工地点进行详细勘察,了解地下管线的情况,确定暗挖方案;4.布置设备:根据施工方案,摆放好所需设备和工具,确保施工的顺利进行。
二、暗挖施工方案1.确定施工目标:明确施工的目标,例如挖掘管道、安装管道或修复管道;2.确定挖掘深度和尺寸:根据设计要求和实际情况,确定挖掘的深度和尺寸,并合理安排施工序列;3.确定施工时间:根据施工的紧急程度和周围的环境条件,合理安排施工时间;4.确定施工方法:根据挖掘的具体要求,选择适当的施工方法,包括手挖、机械挖掘、水压挖掘等;5.安全考虑:在暗挖施工过程中,要严格注意安全,遵守施工规程和操作规程,确保施工人员的安全。
三、施工方法1.手挖施工:适用于较小范围和浅层的挖掘工作,通过人工使用铁锹、镐等工具进行挖掘;2.机械挖掘:适用于大范围和深层的挖掘工作,通过挖掘机、挖掘装载机等机械设备进行挖掘;3.水压挖掘:适用于需要对地下管线进行修复的情况,通过高压水射流将土壤冲刷开挖,然后进行修复;4.爆破挖掘:适用于岩石或坚固地层的挖掘工作,通过爆破方法破坏地层,再进行挖掘;5.震动挖掘:适用于需要对地下管线进行修复或更换的情况,通过震动机具将土壤松动,再进行挖掘。
四、安全保障措施1.培训施工人员:对施工人员进行专业培训,掌握挖掘和施工的技巧和规范;2.穿戴防护装备:施工人员必须穿戴安全帽、防护服、安全鞋等防护装备,提高施工安全性;3.建立安全警示系统:在作业区域设置安全警示标志、警示牌和警示线,引导行人绕行,确保施工区域的安全;4.管控施工现场:对施工现场进行管控,设置专人负责维护施工现场的安全秩序,防止无关人员进入;5.定期检查施工设备:定期检查施工设备和工具的使用状况,防止因设备故障导致的安全事故发生。
第十五章防水工程一、暗挖电力沟(隧道)防水施工技术标准。
1.一般规定1.1浅埋暗挖电力沟(隧道)必须进行防水设计,防水设计应定级准确、方案可靠、施工简便、经济合理。
1.2浅埋暗挖电力沟(隧道)防水设计,应考虑地表水、地下水、毛细管水等的作用,以及由于人为因素引起的附近水文地质改变的影响。
附建式的全地下或半地下工程防水设防高度应高出室外地坪高程500mm以上。
1.3浅埋暗挖电力沟(隧道)的钢筋混凝土结构应采用防水混凝土,并根据防水等级的要求采用其他防水措施。
1.4浅埋暗挖电力沟(隧道)的变形缝、施工缝、预埋件、预留通道接头、桩头等细部构造应加强防水措施。
1.5浅埋暗挖电力沟(隧道)排水管沟、地漏、出入口、风井等,应设有防倒灌措施,寒冷及严寒地区的排水沟应有防冻措施。
1.6浅埋暗挖电力沟(隧道)的防水设计,应根据工程的特点和需要搜集有关资料:1.6.1最高地下水位的高程、出现的年代、近今年的实际水位高程和季节变化情况;1.6.2地下水类型、补给来源、水质、流量、流向、压力;1.6.3工程地质构造,包括岩层走向、倾角、节理及裂隙,含水地层的特性、分布情况和渗透系数、溶洞及陷穴、填土区、湿陷性土和膨胀土层的情况;1.6.4历年气温变化情况、降水量、地层冻结深度;1.6.5区域地形、地貌、天然水流、水库、废弃坑井及地表水、洪水和给排水系统资料;1.6.6工程所在区域的地震烈度、地热、含瓦斯等有害物质的资料;1.6.7施工技术水平和材料来源。
(一)防水混凝土自防水1.1概述防水混凝土适用于电力沟(隧道)的防水混凝土施工。
依靠电力沟(隧道)的结构自防水性能是电力沟(隧道)结构的重要方面,影响混凝土防水性能的主要因素有:混凝土材料、混凝土浇筑、混凝土细部防水构造(主要有对拉螺栓、支撑钢筋、施工缝和变形缝)等。
1.2材料要求(防水混凝土)1.2.1水泥:宜采用强度等级为32.5以上的硅酸盐水泥,、普通硅酸盐水泥或矿渣硅酸盐水泥,使用矿渣硅酸盐水泥一般需要添加高效减水剂。
第1篇一、施工原理地下浅埋暗挖工程施工主要基于新奥法原理,通过边开挖边支护,约束围岩变形,使围岩与支护结构共同形成稳定的支护环,实现人工掘进作业的稳定进行。
二、施工方法1. 工程前期准备:对地下管线、地下水位、地质条件等进行详细调查,制定合理的施工方案,包括开挖、支护、防水、排水等。
2. 施工步骤:(1)开挖:采用正台阶法、全断面法等,根据地质条件和工程需求选择合适的开挖方法。
(2)支护:初期支护主要由超前小导管注浆、钢筋网、喷射混凝土、钢拱架等组成,形成联合支护体系。
(3)防水:采用注浆、防水板、防水混凝土等手段,确保隧道结构的防水效果。
(4)排水:设置排水沟、集水井等,及时排除隧道内的地下水。
(5)二衬施工:在初期支护的基础上,进行钢筋混凝土结构的二次衬砌,提高隧道的整体稳定性。
三、施工要点1. 施工前,对地下管线、地下水位等进行详细调查,确保开挖范围内没有使用管线及地下水位高度处于开挖底部以下。
2. 制定合理的施工方案,充分考虑地质条件、工程需求、施工技术等因素。
3. 严格控制开挖断面尺寸,不得欠挖、超挖,确保隧道结构的稳定性。
4. 加强初期支护,确保支护结构的强度和刚度。
5. 做好防水、排水工作,防止地下水对隧道结构的侵蚀。
6. 严格执行施工规范,确保施工质量。
7. 加强施工过程中的监测,及时发现并处理问题,确保工程安全、顺利进行。
四、施工优势1. 适用于城市中心区域,减少对地面交通的影响。
2. 可有效利用地下空间,提高城市空间利用率。
3. 施工速度快,缩短工期。
4. 施工质量可靠,使用寿命长。
总之,地下浅埋暗挖工程施工在城市地下空间开发中具有重要意义。
通过合理的施工方法、严格的施工管理和先进的技术手段,地下浅埋暗挖工程能够为城市发展提供有力支持。
第2篇随着我国城市化进程的加快,地下空间资源开发利用成为城市发展的必然趋势。
地下浅埋暗挖工程作为一种重要的地下空间开发方式,广泛应用于地铁、隧道、地下车库等基础设施建设中。
暗挖隧道渗漏水处治施工技术方案一、前期准备工作1.了解隧道渗漏水情况:对隧道的渗漏水情况进行详细的调查和分析,包括渗漏水的位置、流量和水质等信息。
2.确定施工方案:根据渗漏水情况制定合理的施工方案,包括使用的材料、施工工艺和工期等。
3.采购材料和设备:根据施工方案,采购所需的材料和设备,包括堵漏材料、施工工具和安全设备等。
4.制定安全预案:针对施工过程中可能出现的安全问题,制定详细的安全预案,保障工作人员的安全。
二、施工工艺1.挖掘隧道:根据施工方案,使用适当的挖掘机械进行挖掘工作,将渗漏水处的土壤和岩石清理出来,确保施工空间的充足。
2.清理渗漏水处:使用高压水枪清洗渗漏水处的表面,去除污垢和附着物,为后续施工做好准备。
3.修复渗漏水处:对渗漏水处采用特殊的堵漏材料进行修复,如水泥浆、聚合物材料或混凝土等。
根据渗漏水的情况和材料特性选择合适的堵漏材料。
4.加固渗漏水处:对渗漏水处进行加固处理,如使用钢筋混凝土和支撑材料等,以增强渗漏水处的承载能力和稳定性。
5.防水处理:对修复后的渗漏水处进行防水处理,如涂刷防水涂料、铺设防水板材等,以防止再次渗水和加固修复效果。
6.水密性测试:对修复后的渗漏水处进行水密性测试,确保修复效果符合设计要求。
7.清理施工区域:施工完成后,对施工区域进行清理,确保施工区域整洁和安全。
三、安全措施1.施工现场的安全防护:在施工现场设置必要的安全警示标志和告示牌,指导工作人员正确使用工具和设备,遵守安全操作规程。
2.工作人员的防护:对工作人员进行岗前培训,提高其安全意识和操作技能。
在施工过程中,工作人员必须佩戴安全帽、防护眼镜、防尘口罩和耐酸碱手套等个人防护装备。
3.通风和排水:为了确保施工现场的空气流通和排水通畅,必要时需要设置通风设备和排水沟渠。
4.施工设备的安全性能:施工设备必须符合安全要求,经过定期维护和检修,确保其正常运行和使用安全。
四、施工注意事项1.根据渗漏水的位置和性质选择合适的堵漏材料,保证堵漏效果。

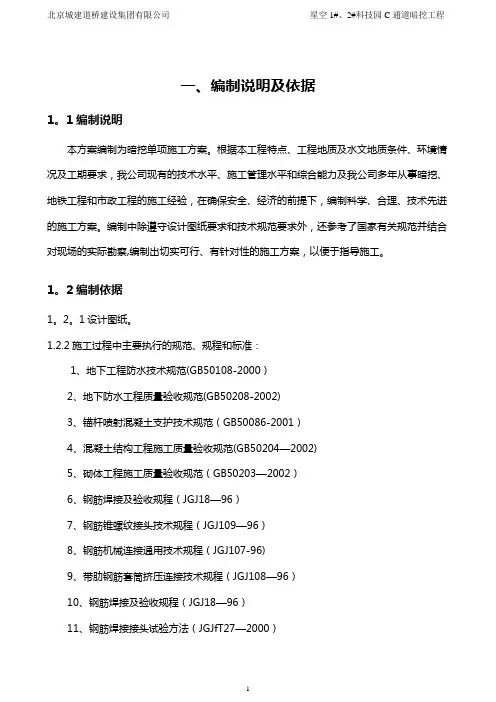

一、编制说明及依据1。
1编制说明本方案编制为暗挖单项施工方案。
根据本工程特点、工程地质及水文地质条件、环境情况及工期要求,我公司现有的技术水平、施工管理水平和综合能力及我公司多年从事暗挖、地铁工程和市政工程的施工经验,在确保安全、经济的前提下,编制科学、合理、技术先进的施工方案。
编制中除遵守设计图纸要求和技术规范要求外,还参考了国家有关规范并结合对现场的实际勘察,编制出切实可行、有针对性的施工方案,以便于指导施工。
1。
2编制依据1。
2。
1设计图纸。
1.2.2施工过程中主要执行的规范、规程和标准:1、地下工程防水技术规范(GB50108-2000)2、地下防水工程质量验收规范(GB50208-2002)3、锚杆喷射混凝土支护技术规范(GB50086-2001)4、混凝土结构工程施工质量验收规范(GB50204—2002)5、砌体工程施工质量验收规范(GB50203—2002)6、钢筋焊接及验收规程(JGJ18—96)7、钢筋锥螺纹接头技术规程(JGJ109—96)8、钢筋机械连接通用技术规程(JGJ107-96)9、带肋钢筋套筒挤压连接技术规程(JGJ108—96)10、钢筋焊接及验收规程(JGJ18—96)11、钢筋焊接接头试验方法(JGJfT27—2000)12、砌筑砂浆配合比设计规程(JGJ98—2000)13、建筑施工安全检查标准(JGJ59-99)14、建筑机械使用安全技术规程(JGJ33—2001)15、施工现场临时用电安全技术规程。
GJ46—88)16、混凝土质量控制标准(GB50164—92)17、混凝土强度检验评定标准(GBJ107—87)18、回弹法检测混凝土抗压强度技术规程(JGJ厅23—200019、人防工程施工及验收规范(GBJ134-90)20、建筑工程质量检验评定标准(GB50210-2001)二工程概况2。
1概况星空1#、2#科技园C通道暗挖工程位于星空科技园1#、2#主体连接通道,通道纵贯丰茂南路,该主通道全长60。
天津地铁2号线工程第十二合同段翠阜新村站3号出入口暗挖施工组织设计一、工程概况1、工程概况采用暗挖后,在3号出入口弯头处做竖井,由竖井创造的工作面开挖进洞。
暗挖施工采用超前大管棚注浆及超前小导管注浆支护。
超前小导管注浆支护只是在人防部分采用。
开挖采用CRD工法分步开挖。
施工依据新奥法的原理,严格遵循“管超前、严注浆、短进尺、强支护、快封闭、勤量测”的原则。
1.1竖井围护结构设计工作竖井设计断面尺寸为8米×7米,其围护结构设计采用内排Ф800@1000㎜钻孔灌注桩,外排采用Ф800@600水泥搅拌桩做止水帷幕的围护型式,桩顶设1000mm压顶圈梁。
竖井开挖时,设2道I32型钢支撑支撑于压顶圈梁及钢腰梁上。
竖井封底采用200mmC20砼,竖井底设1500(长、宽)×1300mm(高)斗坑。
基坑降水采用φ600大口井降水,降水井长度为基坑开挖底标高下5.5米,降水深度在竖井基底2米以下。
1.2暗挖段超前支护设计3号出入口暗挖隧道拱部和边墙超前支护采用全长Ф108×6㎜@200mm 大管棚注浆。
底板和局部不能施作大管棚部位设计采用Ф42×3㎜@150mmL=3m超前小导管注浆支护。
掌子面采用Ф42×3.5㎜L=*******×0.8 m超前小导管注浆加固,小导管梅花型布置,每循环小导管长3m,循环之间搭接长度为1.5m。
小导管施工前掌子面采用0.3m厚C20喷射砼封闭。
1.3暗挖段初期支护隧道初期支护采用I20a格栅拱架+300mm厚喷射砼+φ25连接筋+φ8钢筋网,中隔墙采用I20a拱架+200mm厚喷射砼+φ22连接筋+φ8钢筋网。
喷射砼采用C20砼,潮喷法施工。
1.4结构防水在初支与二衬之间做高分子柔性防水层,防水层采用无钉铺设,连接部位用热合焊接。
2、工程地质及水文地质2.1工程地质本地区位于华北平原东北部,紧临勃海,地层属海陆相交替沉积层。
暗挖隧洞HDPE防水板施工方案技术总结隧洞施工是一项复杂而危险的工程,特别是在地下水位高或地质条件复杂的情况下,水防措施显得尤为重要。
HDPE(高密度聚乙烯)防水板是一种常用的水防材料,具有良好的耐水性能和高强度特点,以下是关于暗挖隧洞HDPE防水板施工方案技术总结。
一、施工前准备1.调查勘测:了解隧道的地质情况、地下水位和周边环境等关键信息,对施工方案进行合理设计。
2.材料采购:根据设计要求和施工规模,采购足够数量的HDPE防水板以及必要的辅助材料,如焊接材料和工具等。
3.人员配备:合理组织施工团队,包括专业的施工人员和质量管理人员,确保施工的顺利进行。
4.机械设备:配备必要的机械设备,如焊接机、空气压缩机和电源等,为施工提供必要的条件。
二、施工工艺1.基础处理:清理隧道基础的杂物和沉积物,确保基础表面干净平整。
2.防水板安装:根据设计要求将HDPE防水板按照一定的覆盖率均匀铺设在隧道基础上,并确保相邻板材之间有足够的重叠和接缝。
3.接缝处理:对HDPE防水板的接缝进行处理,一般采用热熔焊接的方式,通过热熔焊接机对接缝进行加热并压紧,确保接缝处牢固密封。
4.固定围护:在HDPE防水板的四周围护,可以采用混凝土围护、钢板夹围护或其他防护材料围护等方式,增强隧道结构的稳定性和防水效果。
5.检测验收:在施工完成后,进行必要的检测和验收工作,包括防水层的厚度、接缝处理的质量以及施工质量等方面,确保施工的合格和耐久。
三、质量控制1.材料质量:严格把关HDPE防水板的质量,确保其达到设计要求和标准。
2.施工质量:加强对施工过程中每个环节的质量控制和检查,确保施工规范、合理。
3.工艺操作:操作人员应熟悉施工工艺,正确操作焊接设备和其他工具,确保施工的准确性和安全性。
4.质量验收:对施工过程进行全程监督和质量把关,对施工结果进行全面的检测和验收,确保工程质量符合要求。
四、安全控制1.安全教育:对施工人员进行必要的安全教育和培训,强调施工过程中的安全意识和安全技能。
新建铁路珠机城际轨道交通工程拱北至横琴段湾仔站至3号井段暗挖区间防水施工方案编制:审核:批准:中交珠海城际轨道交通项目二工区项目经理部2015年6月目录1、工程概况 (1)1.1、工程简介 (1)1.2、施工环境及条件 (1)1.2.1、3号工作井 (1)1.2.2、湾仔站至3号井区间 (3)1.3、隧道防水设计 (7)1.3.1、防水设计原则 (7)1.3.2、防水标准 (7)1.3.3、混凝土结构防水体系 (7)1.4、工程目标及管理要求 (9)1.4.1、安全目标 (9)1.4.2、质量目标 (9)1.4.3、工期及节点目标 (10)1.4.4、成本控制 (10)1.5、适用技术标准、规范及验收标准 (10)2、环境因素、危险源及风险分析、评估 (10)2.1、环境因素、危险源辨识 (10)2.2、风险分析、评估 (11)2.3、对风险控制和保证技术措施 (11)2.3.2、应急处理措施 (12)3、主要施工工艺方案 (12)3.1、施工组织及施工顺序 (12)3.2、施工工艺流程及施工方法 (12)3.2.1、施工工艺流程图3-1。
(12)3.2.2、施工方法 (12)3.3、施工进度保证措施 (19)3.4、主要资源配置方案及使用计划 (19)3.4.1、机械设备情况 (19)3.4.2、施工人员准备情况 (19)3.4.3、材料供应计划 (20)3.4.4、材料选型原则 (20)3.4.5、防水材料技术指标 (20)4、职业健康安全、环境保护、质量保证技术措施 (22)4.1、职业健康安全保障技术措施 (22)4.1.1、安全技术保障措施 (22)4.1.2、安全用电 (23)4.2、环境保护保障技术措施 (24)4.3、质量保证技术措施 (24)4.3.1防水混凝土 (24)4.3.2各类接缝 (24)4.3.3附加防水卷材铺设 (25)4.3.4衬砌背后注浆 (27)5、其他注意事项 (27)1、工程概况1.1、工程简介新建铁路珠海市区至珠海机场城际轨道交通工程拱北至横琴段,橫琴隧道湾仔站至十字门站区间,位于珠海市市区南湾大道,前接湾仔站,后接十字门站,线路临海,左侧为北大希望之星学校及在建十字门中央商务区。
隧道起迄里程:DK5+913.9~DK6+887,全长973.1m,双洞单线,采用矿山法施工。
矿山法隧道施工Ⅱ、Ⅲ级围岩采用全断面法开挖、Ⅳ级Ⅴ级及Ⅵ级围岩采用三台阶法开挖,十字门站矿山法起始段进口采取大管棚支护,部分洞身采用洞身长管棚支护。
2号竖井右线中心里程为DK6+305.547,左线中心里程为DK6+305,深度为24.266m。
位于银湾路南侧。
十字门站~3号工作井矿山法区间:隧道起迄里程为DK7+154.09~DK7+937.500;3号工作井起点里程DK7+937.500,终点里程为DK7+957.5,位于十字门站~金融岛站区间的工作井。
3号工作井的功能为:十字门站~3号工作井矿山法的施工工作井和金融岛站~3号工作井区间的盾构吊出井。
竖井东侧正对原棠兴海景酒家,施工场地位于鱼塘范围内。
十金区间:全长812m,双洞单线。
矿山法隧道采用高分子复合单面自粘防水卷材全包柔性防水,结构自防水采用C45P10混凝土,接缝防水分为施工缝和变形缝两种。
图1-1 隧道平面位置图1.2、施工环境及条件1.2.1、3号工作井1.2.1.1、工程地质本段位于海积平原与鱼塘交汇处。
从上到下依次为(1)人土填土层(Q4ml)(1)人工填土,杂色,潮湿,松散~稍密,成分复杂,主要为黏性土、花岗岩碎块石、砂类土等等,部分地段表层有薄层混凝土。
广泛分布于隧道范围内,揭示层厚1.2~10.3m,平均层厚4.29m。
(2)第四系全新统海陆相交互沉积层(Q4mc)(1)1-1 淤泥(Q4mc),淤泥,灰褐色,流塑,土质均匀,有少许土腥味。
主要分布于浅海海底,广泛分布于隧道范围内,揭示层厚0.5~19.0m,平均层厚6.98m;埋深0~30.7m,平均埋深7.09m。
推荐地基基本承载力σ0=40kPa。
(1)1-2 淤泥质黏土、粉质黏土(Q4mc),灰色~灰褐色,软塑,土质均匀、细腻,局部夹腐殖物、中粗砂、贝壳渣、花岗岩碎石等,主要分布于隧道大里程段,揭示层厚1.1~8.6m,平均层厚4.8m;埋深10.1~30.5m,平均埋深19.12m。
推荐地基基本承载力σ0=60kPa。
(1)2-2 粉质黏土、黏土(Q4mc),褐黄色~灰色,局部夹棕红等杂色,软塑,土质均匀、细腻,局部夹砾砂等。
仅局部钻孔揭示,揭示层厚2.1m,埋深24.4m,推荐地基基本承载力σ0=100kPa。
(1)3-4 粉质黏土 (Q4el+dl),褐黄色,硬塑,夹碎石,分布于丘陵缓坡,揭示层厚1.0~4.3m,平均层厚2.5m。
推荐地基基本承载力σ0=180kPa。
(2)1-1 粉砂(Q4mc),灰色、灰绿色、褐黄色等,饱和、松散,主要成分为石英,局部夹有黏性土,主要分布于地表。
揭示层厚0.5~7.6m,平均层厚3.08m;埋深0~3.8m,平均埋深0.78m。
推荐地基基本承载力σ0=70kPa。
(3)基岩场区下伏基岩为燕山期侵入岩——花岗岩(γ52-3),岩性较为简单,性质差异相对较小。
基岩根据岩石风化程度及强度的差异可分为全风化带、强风化带、弱风化带。
各风化带岩性特征如下:(5)1、花岗岩(γ52-3),全风化(W4),灰白色、褐黄色、褐灰色等,岩芯已风化成砂土状,矿物成分主要为石英、长石和云母。
岩面起伏较大,分布不连续,揭示层厚1.0~27.6m,平均层厚7.51m;埋深0~47.6m,平均埋深23.05m。
推荐地基基本承载力σ0=200kPa。
(5)3、花岗岩(γ52-3),弱风化(W2),灰白色夹灰黑色、褐红色等,弱风化,中粗颗粒结构,块状构造,节理裂隙较发育,岩质坚硬,层面埋深起伏较大,分布不连续,揭示层厚1.7~46.5m,平均层厚15.94m;埋深0~55.3m,平均埋深20.52m。
推荐地基基本承载力σ0=1000kPa。
1.2.1.2、水文特征地下水位+2.6m,本段地下水可划分为松散岩类孔隙水和基岩裂隙水两大类。
1.松散岩类孔隙水主要分布于三角洲平原区和山间谷地地带,因地势较低,地下水位高,埋深约1.0~5.0m,水量丰富,主要为第四系孔隙潜水,局部具承压性。
覆盖地层主要为淤泥、淤泥质土、粉质黏土、黏土及砾砂、中粗砂等,其中淤泥、淤泥质土、透水性极弱,为相对隔水层,富水性差,而下伏花岗岩的风化残积土与风化岩带透水性弱,因而地下水主要贮存于中部砾砂、粗砂土层中,成为沿线主要含水层,其粒度较粗,孔隙较大,透水性及贮水性较好,水量较丰富,并具弱承压性。
2.基岩裂隙水基岩裂隙水主要赋存于下伏基岩强~弱风化带裂隙中,其透水性、富水性差,地下水埋深随基岩面起伏而不同。
根据赋存岩性条件,沿线基岩裂隙水可分为层状岩类裂隙水和块状岩类裂隙水两个亚类,分述如下:⑴.层状岩类裂隙水分布于碎屑岩区,地层岩性包括寒武系、泥盆系的变质砂岩、泥岩、粉砂岩、细砂岩、石英砂岩、泥质粉砂岩、砂质泥岩及砂砾岩等,受构造影响,裂隙发育。
⑵.块状岩类裂隙水分布于花岗岩区,受构造和风化作用影响,节理裂隙发育,透水性较好。
1.2.2、湾仔站至3号井区间1.2.2.1、工程地质1、湾仔站~十字门根据收集资料和本次勘察揭露的地层结构,岩性特征、埋藏条件、物理力学性质,以及原位测试成果、室内土工实验成果,结合区域地质材料,勘探深度范围内共揭示12套地层。
现将各岩层分布及特征分述如下:ml)(1)人土填土层(Q4(1)0人工填土(杂填土,素填土),杂色,潮湿,松散~稍密,成分复杂,表层多有20-40cm道路泵,主要成分为黏性土、少量中粗砂,花岗岩碎块石、局部含建筑垃圾,局部夹花岗岩片石等。
广泛分布于隧道范围内,揭示层厚1.8~8.5m,平均层厚4.19m。
mc)(2)第四系全新统海陆相交互沉积层(Q4mc),灰色、深灰色,土质均匀、细腻,局部富集贝壳碎屑,(1)1-1 淤泥(Q4呈饱和,流塑状态,部分有腐臭味。
平原地区广泛分布,揭示层厚0.4~4.9m,平均层厚 2.76m;埋深 3.3~21.9m,平均埋深8.39m。
推荐地基基本承载力σ=40kPa。
mc),褐黄色、棕红色等,可塑,局部夹有砂类土及砾石。
(1)2-3 粉质黏土(Q4全线平原地段有分布,揭示层厚1.0~9.3m,平均层厚3.36m;埋深3.0~21.9m,平均埋深11.54m。
推荐地基基本承载力σ=120kPa。
mc),灰白、青灰、黄褐色、硬塑,局部夹大量石英砂。
(1)2-4 粉质黏土(Q4分布于基岩面之上,揭示层厚1.6~12.5m,平均层厚6.02m;埋深9.0~26.80m,=150kPa。
平均埋深17.45m。
推荐地基基本承载力σmc),红褐色,黄褐色等,饱和、松散,其成分为石英,平原(2)3-1 中砂(Q4均有分布,揭示层厚1.0~6.8m,平均层厚3.11m;埋深3.2~12.6m,平均埋深=90kPa。
6.64m。
推荐地基基本承载力σmc),褐灰色、灰色,饱和、稍密,其成分为石英,局部夹有(2)3-2 中砂(Q4少量淤泥质黏土。
局部揭示层厚约1.8m~2.9m,平均层厚2.33m,埋深18.9~19.2m,平均埋深19.03m,推荐地基基本承载力σ=110kPa。
mc),黄褐色、灰白色等,饱和、松散,夹黏性土。
少量钻孔(2)4-1 粗砂(Q4揭示。
层厚2.0~8.6m,平均层厚4.7m;埋深2.5~10.5m,平均埋深6.14m。
推荐地基基本承载力σ=10kPa。
mc),黄褐色、灰白色等,稍密、饱和、局部夹黏性土。
少量(2)4-2 粗砂(Q4钻孔揭示。
层厚0.9~5.0m,平均层厚2.29m;埋深8.0~22.7m,平均埋深14.74m。
=150kPa。
推荐地基基本承载力σ(3)基岩2-3),岩性较为简单,性质差异场区下伏基岩为燕山期侵入岩——花岗岩(γ5相对较小。
基岩根据岩石风化程度及强度的差异可分为全风化带,强风化带、弱风化带。
各风化带岩性特征如下:2-3),全风化(W4),灰白色,褐黄色等,岩芯已风化成为砂(5)1、花岗岩(γ5土状,主要矿物成分为长石、石英和云母。
岩面起伏较大,分布不连续,揭示层厚0.4~16.40m,平均层厚4.34m,埋深2.0~36.3m,平均埋深15.77m。
推荐地基基本承载力σ=200kPa。
2-3),强风化(W3),灰白色,黄褐色,节理裂隙及发育,岩(5)2、花岗岩(γ5芯呈碎块状,主要矿物成分以少量长石、石英及暗色矿物。
分布不连续,揭示层厚约0.6~13.4m,平均层厚2.65m,埋深3.3~48.4m,平均埋深20.43m。
