电力工程定额与费用计算标准安装概预算定额介绍
- 格式:ppt
- 大小:2.98 MB
- 文档页数:140
电力建设工程概算定额随着电力行业的快速发展,电力建设工程的需求越来越大。
对于电力建设工程概算定额的编制,是确保电力建设工程顺利进行的重要环节之一。
具体来说,电力建设工程概算定额是指对电力工程建设所需费用进行估算、核算和确定的标准化数据。
在电力建设工程的实际实施过程中,可以有效地减少工程投资,提高工程质量,保障电力供应。
因此,本文将就电力建设工程概算定额的相关内容进行介绍。
一、电力建设工程概算定额的基本概念1、定义在电力工程建设过程中,对工程所需的费用进行估算和核算的标准化数据,即电力建设工程概算定额。
2、分类电力建设工程概算定额分为全国概算定额和地方概算定额两类。
其中,全国概算定额是指适用于全国性工程的概算定额,而地方概算定额则是指适用于特定地区的概算定额。
3、功能电力建设工程概算定额的主要功能有以下几个方面:(1)估算和核算电力工程建设所需费用,对工程投资和预算进行控制和管理。
(2)建立合理和可行的工程预算,防止出现工程成本过高或低于实际需要的情况。
(3)规范工程建设中涉及的材料、劳动力和设备的使用,提高工程质量。
(4)提高电力工程建设的组织和管理水平,保障电力供应。
二、电力建设工程概算定额的编制流程1、确定编制标准首先需要确定编制电力建设工程概算定额的标准,如配置、品质、工程量等。
这些标准一般是根据实际情况和历史数据等多方面考虑而来。
2、进行基础数据调查和分析根据编制标准,需要对电力工程建设中所涉及到的各项费用进行仔细调查和分析。
这些费用包括材料、劳动力、设备、人工费用和材料辅助费用等。
对于费用的具体数据,可以通过参考类似工程项目的历史数据等进行调查。
3、制定估算表在根据所调查的基础数据进行分析后,需要制定概算估算表。
这个表格可以根据概算的基础标准进行制定,一般包括工程量、架设高度、材料的用途、品质等方面。
在表格中,需要将估算的费用按照各个方面分类汇总,从而确定工程总成本。
4、进行费用调整和优化对于制定出来的概算估算表,需要根据实际情况进行费用调整和优化。
《电力建设工程概算定额》总说明一、《电力建设工程概算定额》共分三册,包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程二、本册为第二册《热力设备安装工程》(以下简称"本定额")。
适用于单机容量为50~1000MW火力发电厂、单机容量为36~275MW燃气-蒸汽联合循环电厂和燃气轮机简单循环电厂新建或扩建的热力设备安装工程;与1000MW有关的内容暂定为试行,可参考使用。
三、本定额以电力建设工程预算定额(2006年版)为基础,依照现行的(截至2006年底颁发的)技术规程、规范,对热力设备按系统作合理划分后综合编制而成,适用于火力发电厂、燃气-蒸汽联合循环电厂及燃气轮机简单循环电厂建设工程初步设计概算的编制。
四、本定额所依据的预算定额有:1.《全国统一安装工程预算定额》(2000年版)2.《电力建设工程预算定额》(2006年版)3.《电力建设工程施工机械台班费用定额》(2006年版)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。
六、定额价格水平的取定1. 综合工日单价综合工日单价为电力行业定额基准人工单价。
本定额中的综合工日单价为:31.00元/工日。
2. 材料单价本定额的材料单价,以北京地区2006年一季度预算价格为基础综合取定。
3. 施工机械台班单价按照《电力建设工程施工机械台班费用定额》(2006年版)取定。
七、分系统试运(水压、酸洗、吹管)时燃油及除盐水每一台机组的使用量按下表计列:注表中燃油使用量是按常规的点火方式、使用零号柴油、600MW机组为亚临界参数,按两台机组用油量的平均值取定。
当工程为下述情况时,应做如下调整:(1)600MW机组为超临界时,分部试运燃油使用量按本表相应数量增加20%;(2)当工程设计采用挥发分(V daf)不大于5%的无烟煤时,按本表数量相应数量增加10%;(3)新建、扩建一台机组时,燃油用量按相应规定数量增加10%;(4)采用等离子及其他节油点火方式时,燃油用量按相应规定数量乘以0.2的系数计算。

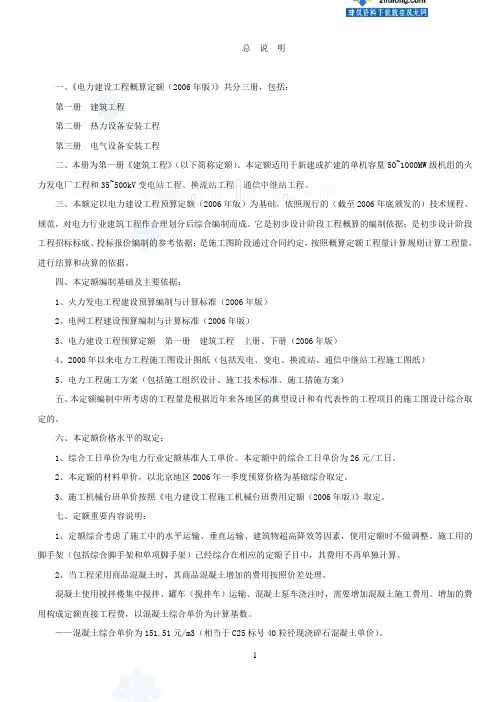

电力工程建设预算费用构成及计算标准(2006年版)二○○六年六月目录第一章总则 (1)第二章费用构成 (1)第三章建筑安装工程费 (3)第四章设备购置费 (15)第五章其他费用 (16)第六章动态费用 (29)第七章铺底生产流动资金 (31)第八章附则 (31)第一章总则第一条为了在电力工程建设中统一发电(水电工程除外)、输变电工程建设预算费用的内容组成、费用项目划分及计算标准,合理确定工程造价,提高投资效益,维护工程建设各方的合法权益,促进电力建设事业健康发展,制定本标准。
第二条本标准根据建设部、财政部颁发的《建筑安装工程费用项目组成》(建标[2003]206号)和其他有关规定,结合电力工程的特点制定。
第三条本标准作为电力工程投资估算、初步设计概算、施工图预算和电力建设工程量清单报价的编制依据,应与电力工程投资估算指标、概算定额、预算定额和电力建设工程量清单计价规范配套使用。
第四条本标准适用于单机容量50MW~1000MW级的火力发电工程,燃气-蒸汽联合循环电站工程,35KV~750KV交流输变电程,±800KV及以下直流输电工程以及电力通信工程,核电常规岛工程按照同容量火力发电工程执行。
其他类似工程可参照使用。
本标准适用于各种投资渠道建设的上述范围的新建、扩建和改建工程,扩建工程开工日期与前一期工程最后一台机组的投产日期相距3年以上或本期建设机组等级大于前一期机组等级的工程视为新建工程。
第五条本标准是编制电力工程招标标底、投标报价和竣工结算的计算依据,同时也是调解处理工程建设经济纠纷、鉴定投标报价合理性的基础。
第六条本标准中,投资估算、初步设计概算、施工图预算、招标标底、工程量清单报价及工程结算统称为建设预算。
第七条严格杜绝通过建设预算进行乱收费。
在本标准之外确有必要增列的费用项目,必须以国家有关部门、各省(自治区、直辖市)人民政府的规定为依据,经电力行业定额管理机构确认后计列。
第二章费用构成第八条电力工程建设预算费用的构成电力工程建设预算费用由建筑工程费、安装工程费、设备购置费、其他费用和动态费用构成。
总说明一、《电力建设工程概算定额(2006年版)》共分三册,包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程二、本册为第一册《建筑工程》(以下简称定额)。
本定额适用于新建或扩建的单机容量50~1000MW级机组的火力发电厂工程和35~500kV变电站工程、换流站工程、通信中继站工程。
年版)为基础,依照现行的(截至2006年底颁发的)技术规程、规范,对电力行业建筑工程作合理划分后综合编制而成。
它是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算工程量,进行结算和决算的依据。
四、本定额编制基础及主要依据:1、火力发电工程建设预算编制与计算标准(2006年版)2、电网工程建设预算编制与计算标准(2006年版)3、电力建设工程预算定额第一册建筑工程上册、下册(2006年版)4、2000年以来电力工程施工图设计图纸(包括发电、变电、换流站、通信中继站工程施工图纸)5、电力工程施工方案(包括施工组织设计、施工技术标准、施工措施方案)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。
六、本定额价格水平的取定:1、综合工日单价为电力行业定额基准人工单价。
本定额中的综合工日单价为26元/工日。
2、本定额的材料单价,以北京地区2006年一季度预算价格为基础综合取定。
3、施工机械台班单价按照《电力建设工程施工机械台班费用定额(2006年版)》取定。
七、定额重要内容说明:1、定额综合考虑了施工中的水平运输、垂直运输、建筑物超高降效等因素,使用定额时不做调整。
施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算。
2、当工程采用商品混凝土时,其商品混凝土增加的费用按照价差处理。
混凝土使用搅拌楼集中搅拌、罐车(搅拌车)运输、混凝土泵车浇注时,需要增加混凝土施工费用。
总说明一、《电力建设工程概算定额(2006年版)》共分三册,包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程二、本册为第一册《建筑工程》(以下简称定额)。
本定额适用于新建或扩建的单机容量50~1000MW级机组的火力发电厂工程和35~500kV变电站工程、换流站工程、通信中继站工程。
三、本额定以电力建设工程预算定额(2006年版)为基础,依照现行的(截至2006年底颁发的)技术规程、规范,对电力行业建筑工程作合理划分后综合编制而成。
它是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算工程量,进行结算和决算的依据。
四、本定额编制基础及主要依据:1、火力发电工程建设预算编制与计算标准(2006年版)2、电网工程建设预算编制与计算标准(2006年版)3、电力建设工程预算定额第一册建筑工程上册、下册(2006年版)4、2000年以来电力工程施工图设计图纸(包括发电、变电、换流站、通信中继站工程施工图纸)5、电力工程施工方案(包括施工组织设计、施工技术标准、施工措施方案)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。
六、本定额价格水平的取定:1、综合工日单价为电力行业定额基准人工单价。
本定额中的综合工日单价为26元/工日。
2、本定额的材料单价,以北京地区2006年一季度预算价格为基础综合取定。
3、施工机械台班单价按照《电力建设工程施工机械台班费用定额(2006年版)》取定。
七、定额重要内容说明:1、定额综合考虑了施工中的水平运输、垂直运输、建筑物超高降效等因素,使用定额时不做调整。
施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算。
2、当工程采用商品混凝土时,其商品混凝土增加的费用按照价差处理。
混凝土使用搅拌楼集中搅拌、罐车(搅拌车)运输、混凝土泵车浇注时,需要增加混凝土施工费用。

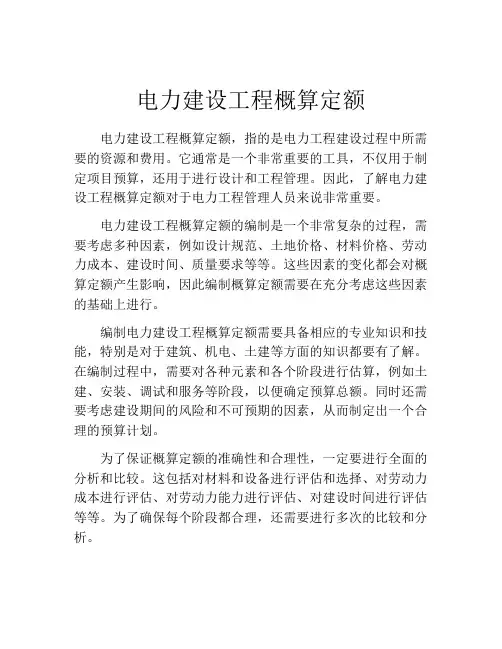

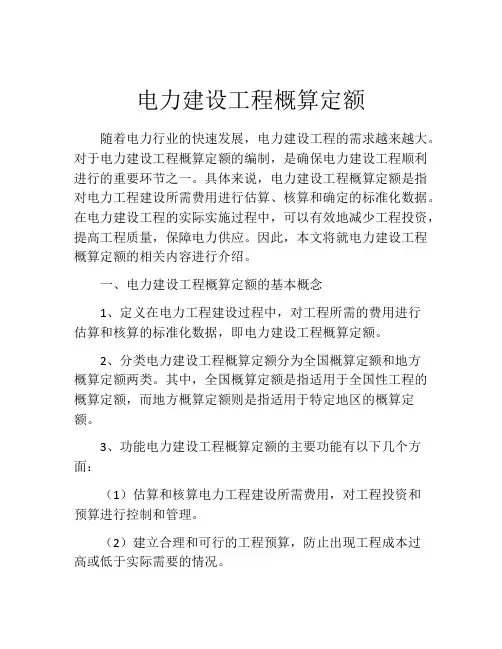

电力建设工程概算定额电力建设工程概算定额,指的是电力工程建设过程中所需要的资源和费用。
它通常是一个非常重要的工具,不仅用于制定项目预算,还用于进行设计和工程管理。
因此,了解电力建设工程概算定额对于电力工程管理人员来说非常重要。
电力建设工程概算定额的编制是一个非常复杂的过程,需要考虑多种因素,例如设计规范、土地价格、材料价格、劳动力成本、建设时间、质量要求等等。
这些因素的变化都会对概算定额产生影响,因此编制概算定额需要在充分考虑这些因素的基础上进行。
编制电力建设工程概算定额需要具备相应的专业知识和技能,特别是对于建筑、机电、土建等方面的知识都要有了解。
在编制过程中,需要对各种元素和各个阶段进行估算,例如土建、安装、调试和服务等阶段,以便确定预算总额。
同时还需要考虑建设期间的风险和不可预期的因素,从而制定出一个合理的预算计划。
为了保证概算定额的准确性和合理性,一定要进行全面的分析和比较。
这包括对材料和设备进行评估和选择、对劳动力成本进行评估、对劳动力能力进行评估、对建设时间进行评估等等。
为了确保每个阶段都合理,还需要进行多次的比较和分析。
除了制定合理的预算计划,还需要进行相关的成本管控。
这包括实施有效的成本控制措施,监测成本的实际情况,及时调整预算计划以及对各个阶段的进展进行跟踪和评估等等。
这些措施对于确保概算定额的准确性、合理性和及时性非常重要。
在电力建设项目中,概算定额的制定是非常重要但又很有挑战性的。
为了确保良好的项目管理和高效的项目成果,电力工程管理人员需要具备一定的专业知识和技能,并能够采用有效的成本控制措施。
只有这样,才能够保证电力建设项目的成功。

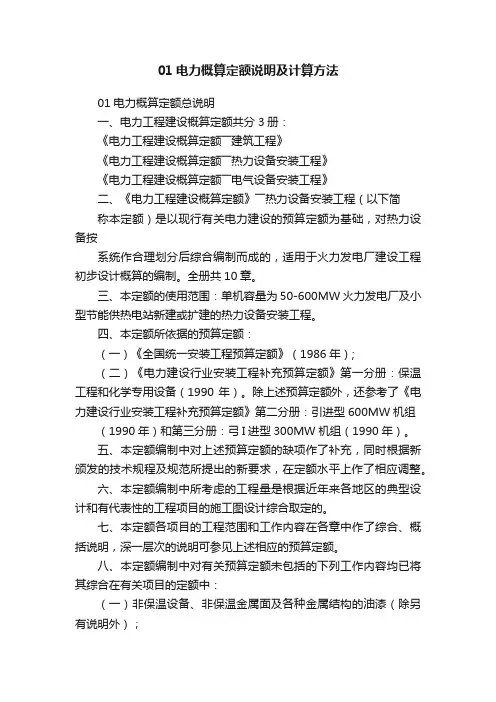

01电力概算定额说明及计算方法01电力概算定额总说明一、电力工程建设概算定额共分3册:《电力工程建设概算定额――建筑工程》《电力工程建设概算定额――热力设备安装工程》《电力工程建设概算定额――电气设备安装工程》二、《电力工程建设概算定额》――热力设备安装工程(以下简称本定额)是以现行有关电力建设的预算定额为基础,对热力设备按系统作合理划分后综合编制而成的,适用于火力发电厂建设工程初步设计概算的编制。
全册共10章。
三、本定额的使用范围:单机容量为50-600MW火力发电厂及小型节能供热电站新建或扩建的热力设备安装工程。
四、本定额所依据的预算定额:(一)《全国统一安装工程预算定额》(1986年);(二)《电力建设行业安装工程补充预算定额》第一分册:保温工程和化学专用设备(1990年)。
除上述预算定额外,还参考了《电力建设行业安装工程补充预算定额》第二分册:引进型600MW机组(1990年)和第三分册:弓I进型300MW机组(1990年)。
五、本定额编制中对上述预算定额的缺项作了补充,同时根据新颁发的技术规程及规范所提出的新要求,在定额水平上作了相应调整。
六、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。
七、本定额各项目的工程范围和工作内容在各章中作了综合、概括说明,深一层次的说明可参见上述相应的预算定额。
八、本定额编制中对有关预算定额未包括的下列工作内容均已将其综合在有关项目的定额中:(一)非保温设备、非保温金属面及各种金属结构的油漆(除另有说明外);(二)介质温度小于120 摄氏度的管道保温前的防锈油漆;(三)脚手架搭拆;(四)超高增加因素。
九、本定额除各章另有说明外,均未包括下列工作内容:(一)设备的联络平台、梯子、栏杆、支架安装;(二)设备、管道保温;(三)分部试运时调试专业人员工作。
十、定额表中所列其他材料费、其他机械费应分别以该项目所计列材料的全部费用或机械的全部费用为计算基础十一、本定额未计列设备以及下列材料和金属制品:管道(包括烟风煤管道)、阀门、管件、设备支架、框架、地脚螺栓、平台、梯子、栏杆、筑炉材料、保温材料、抹面材料、灰沟镶板、防靡铸石和保温、油漆章中的镀锌钢板(S=0.5)等。
