电力建设工程概算定额交底与应用
- 格式:doc
- 大小:59.51 KB
- 文档页数:25
电力建设工程概算定额随着电力行业的快速发展,电力建设工程的需求越来越大。
对于电力建设工程概算定额的编制,是确保电力建设工程顺利进行的重要环节之一。
具体来说,电力建设工程概算定额是指对电力工程建设所需费用进行估算、核算和确定的标准化数据。
在电力建设工程的实际实施过程中,可以有效地减少工程投资,提高工程质量,保障电力供应。
因此,本文将就电力建设工程概算定额的相关内容进行介绍。
一、电力建设工程概算定额的基本概念1、定义在电力工程建设过程中,对工程所需的费用进行估算和核算的标准化数据,即电力建设工程概算定额。
2、分类电力建设工程概算定额分为全国概算定额和地方概算定额两类。
其中,全国概算定额是指适用于全国性工程的概算定额,而地方概算定额则是指适用于特定地区的概算定额。
3、功能电力建设工程概算定额的主要功能有以下几个方面:(1)估算和核算电力工程建设所需费用,对工程投资和预算进行控制和管理。
(2)建立合理和可行的工程预算,防止出现工程成本过高或低于实际需要的情况。
(3)规范工程建设中涉及的材料、劳动力和设备的使用,提高工程质量。
(4)提高电力工程建设的组织和管理水平,保障电力供应。
二、电力建设工程概算定额的编制流程1、确定编制标准首先需要确定编制电力建设工程概算定额的标准,如配置、品质、工程量等。
这些标准一般是根据实际情况和历史数据等多方面考虑而来。
2、进行基础数据调查和分析根据编制标准,需要对电力工程建设中所涉及到的各项费用进行仔细调查和分析。
这些费用包括材料、劳动力、设备、人工费用和材料辅助费用等。
对于费用的具体数据,可以通过参考类似工程项目的历史数据等进行调查。
3、制定估算表在根据所调查的基础数据进行分析后,需要制定概算估算表。
这个表格可以根据概算的基础标准进行制定,一般包括工程量、架设高度、材料的用途、品质等方面。
在表格中,需要将估算的费用按照各个方面分类汇总,从而确定工程总成本。
4、进行费用调整和优化对于制定出来的概算估算表,需要根据实际情况进行费用调整和优化。
电力建设工程概算定额-交底与应用概念解析概算定额是指在建设工程计划编制和施工准备阶段,用于确定工程造价,并为招投标、合同签订、建设进度控制和资金筹措等提供依据的一种定额。
电力建设工程概算定额是电力工程建设过程中,对变电站、输配电线路、发电机组等电力工程建设项目实行概算的一种方法。
交底内容在电力建设工程概算定额编制过程中,需要对开展概算的基本原则、计算方法、参考指标、应用范围等内容进行交底,以便各方在项目前期沟通、招投标和施工建设过程中避免误解和争议。
概算编制原则1.精细分析:根据工程建设要求,分析项目工程的复杂程度、技术难度、建设周期等因素,对概算所需的各类数据作出科学、合理的计算和推算。
2.以质取胜:注重工程质量的保证和提高,对工程项目的施工工艺、配合装备、材料使用和技术方案进行详细论证和分析,确保建设成本在保证工程质量的前提下尽可能的优化。
3.节约缩小:优化工程项目的建设成本,通过节约、创新和技术提升等手段,逐步降低项目的总建设成本,增强项目竞争力。
4.局部综合:根据不同的工程项目要求,充分整合电力工程建设当中的各类资源,进行综合管理,以确保整个工程项目质量的稳定。
概算编制方法电力工程建设中,可以采用如下方法进行概算的制定。
1.按照主要设备和材料进行编制:这是概算编制中最常用的一种方法,即以项目中的主要设备、工艺、材料为主要参照系数,设置适当的利润、借助各种工程技术和管理手段,得出综合造价。
2.依据历史成本进行编制:此种方法是指根据以往的电力工程建设经验和历史成本来进行概算,需做好相关信息、技术手段、资料的归纳和整合,以确保该方法的精度和可靠性。
3.进行区划字号、位置、地形等不同因素的综合参照:对于较为复杂的电力工程建设项目,可以采用这种方法对工程项目进行概算,以达到因材施教、因地制宜的目的。
参考指标在电力工程建设中,有一些参考指标可以通过借鉴概算方法和实践经验来确定。
1.主机容量指标:指发电机组投资占所施工的总投资比例。
电力建设工程概算定额电力建设工程概算定额,指的是电力工程建设过程中所需要的资源和费用。
它通常是一个非常重要的工具,不仅用于制定项目预算,还用于进行设计和工程管理。
因此,了解电力建设工程概算定额对于电力工程管理人员来说非常重要。
电力建设工程概算定额的编制是一个非常复杂的过程,需要考虑多种因素,例如设计规范、土地价格、材料价格、劳动力成本、建设时间、质量要求等等。
这些因素的变化都会对概算定额产生影响,因此编制概算定额需要在充分考虑这些因素的基础上进行。
编制电力建设工程概算定额需要具备相应的专业知识和技能,特别是对于建筑、机电、土建等方面的知识都要有了解。
在编制过程中,需要对各种元素和各个阶段进行估算,例如土建、安装、调试和服务等阶段,以便确定预算总额。
同时还需要考虑建设期间的风险和不可预期的因素,从而制定出一个合理的预算计划。
为了保证概算定额的准确性和合理性,一定要进行全面的分析和比较。
这包括对材料和设备进行评估和选择、对劳动力成本进行评估、对劳动力能力进行评估、对建设时间进行评估等等。
为了确保每个阶段都合理,还需要进行多次的比较和分析。
除了制定合理的预算计划,还需要进行相关的成本管控。
这包括实施有效的成本控制措施,监测成本的实际情况,及时调整预算计划以及对各个阶段的进展进行跟踪和评估等等。
这些措施对于确保概算定额的准确性、合理性和及时性非常重要。
在电力建设项目中,概算定额的制定是非常重要但又很有挑战性的。
为了确保良好的项目管理和高效的项目成果,电力工程管理人员需要具备一定的专业知识和技能,并能够采用有效的成本控制措施。
只有这样,才能够保证电力建设项目的成功。
电力定额建筑工程概算定额交底一、背景介绍电力定额建筑工程概算定额交底,顾名思义,是对电力定额建筑工程概算定额的交底。
在电力定额建筑工程概算定额编制过程中,如何进行定额的交底是极为重要的一步。
并且,定额交底的质量也直接影响到电力定额建筑工程概算定额编制的质量。
二、电力定额建筑工程概算定额交底的含义电力定额建筑工程概算定额交底,就是在定额编制完成之后,向项目部和施工单位等相关人员,通过会议、文件等形式,将定额内容进行详细说明,以达到统一认识、明确职责、减少误差的目的。
定额交底是建立在定额编制的基础之上的,它反映了定额的设计思路、设计要点和设计依据等。
三、电力定额建筑工程概算定额交底的注意事项在进行电力定额建筑工程概算定额交底之前,需要做好以下方面的准备工作:1、资料准备在定额编制中,需要准备充分的资料以便定额交底。
具体有以下几个方面:•设计分项、单位工程、公用建筑工程量表。
•设计说明和方案说明文本。
•安装说明和调试选型表。
•预算书。
•安装工程变更通知书。
2、人员准备定额交底涉及到的人员不仅包括定额编制人员,还包括项目部、设计单位和施工单位的人员。
其中,在定额交底中,各类人员的职责如下:•项目部:主要负责协调各方面的工作,推进工作进程,系统记录定额编制过程中的各种疑问和需要解决的问题,做好准备文件。
•设计单位:主要负责制定并编写定额交底的标准规范和标准格式,以及在交底现场技术交流中发挥技术支持作用。
•施工单位:主要负责借助定额交底,把握项目进度和施工周期,进行现场工作调整或改善,以提高工程质量和进度。
3、会议准备定额交底的形式可以是会议,也可以是文件和其他的信息实现方式。
如果采用会议,在会议策划时也需要做好一些准备工作:•表决决定要点。
•分配职责,明确职责边界。
•执行任务并记录会议决议。
•负责解决问题。
•督促、监督与追踪各方执行结果。
四、在电力定额建筑工程概算定额交底的过程中,需要做好各方面的准备工作,确定定额编制人员和相关人员的职责和任务,并严格按照标准和规范进行定额交底。
电力建设工程概预算定额使用指南第五册嘿,伙计们!今天我们来聊聊一个非常实用的东西——电力建设工程概预算定额使用指南第五册。
这可是咱们电力工程师的必备利器啊!别看这本书名字有点长,里面可是藏着很多实用的小技巧呢。
让我来给你讲讲吧!咱们要明白什么是概预算定额。
简单来说,就是根据工程项目的具体情况,预先估算出所需的人力、物力和财力。
这样一来,我们在实际施工过程中就能更好地掌握成本,避免出现超支的情况。
这可不是随便估计出来的,需要根据实际情况进行科学的分析和计算。
那么,如何运用好这本指南呢?其实很简单,咱们只需要按照书中的大纲结构来进行学习就行了。
这里有五个部分,分别是:基本概念与规定、工程量清单编制、费用构成与计算、合同管理与支付、工程造价咨询与服务。
每个部分都有详细的解释和示例,我们可以逐一学习,逐步掌握。
接下来,我给大家举个例子,看看这本指南是如何帮助我们解决实际问题的。
假设我们要建设一个小区的配电室,那么我们需要先了解配电室的基本概念和规定。
比如说,配电室应该满足哪些安全要求?有哪些技术标准?这些都是我们需要了解的内容。
在掌握了这些基本知识之后,我们就可以开始编制工程量清单了。
工程量清单就是把配电室内所有的设备、材料和人工都列出来,形成一个详细的清单。
这样一来,我们就可以根据清单来计算总的费用了。
费用构成和计算也不是一件容易的事情。
我们需要考虑到设备的成本、材料的成本、人工的成本等等。
而且,不同的设备和材料价格还会有所不同。
这时候,我们就需要运用到书中的知识,学会如何合理地分配费用。
比如说,我们可以先确定各个设备的优先级,然后根据优先级来分配费用;或者我们可以根据设备的使用寿命来分摊费用等等。
除了费用构成和计算之外,合同管理和支付也是非常重要的一部分。
在实际施工过程中,我们需要与承包商签订合同,明确双方的权利和义务。
而且,我们还需要按照合同约定的方式来支付费用。
这就需要我们掌握一定的合同管理和支付知识,以确保工程顺利进行。

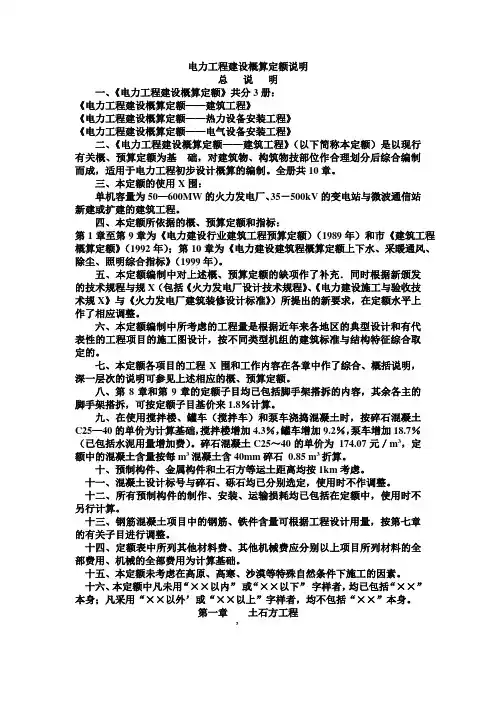

电力工程建设概算定额说明总说明一、《电力工程建设概算定额》共分3册:《电力工程建设概算定额——建筑工程》《电力工程建设概算定额——热力设备安装工程》《电力工程建设概算定额——电气设备安装工程》二、《电力工程建设概算定额——建筑工程》(以下简称本定额)是以现行有关概、预算定额为基础,对建筑物、构筑物技部位作合理划分后综合编制而成,适用于电力工程初步设计概算的编制。
全册共10章。
三、本定额的使用X围:单机容量为50—600MW的火力发电厂、35-500kV的变电站与微波通信站新建或扩建的建筑工程。
四、本定额所依据的概、预算定额和指标:第1章至第9章为《电力建设行业建筑工程预算定额)(1989年)和市《建筑工程概算定额》(1992年);第10章为《电力建设建筑程概算定额上下水、采暖通风、除尘、照明综合指标》(1999年)。
五、本定额编制中对上述概、预算定额的缺项作了补充.同时根据新颁发的技术规程与规X(包括《火力发电厂设计技术规程》、《电力建设施工与验收技术规X》与《火力发电厂建筑装修设计标准》)所提出的新要求,在定额水平上作了相应调整。
六、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计,按不同类型机组的建筑标准与结构特征综合取定的。
七、本定额各项目的工程X围和工作内容在各章中作了综合、概括说明,深一层次的说明可参见上述相应的概、预算定额。
八、第8章和第9章的定额子目均已包括脚手架搭拆的内容,其余各主的脚手架搭拆,可按定额子目基价来1.8%计算。
九、在使用搅拌楼、罐车(搅拌车)和泵车浇捣混凝土时,按碎石混凝土C25—40的单价为计算基础,搅拌楼增加4.3%,罐车增加9.2%,泵车增加18.7%(已包括水泥用量增加费)。
碎石混凝土C25~40的单价为174.07元/m3,定额中的混凝土含量按每m3混凝土含40mm碎石0.85 m3折算。
十、预制构件、金属构件和土石方等运土距离均按1km考虑。

电力建设工程概算定额第一册建筑工程(2006年版)交底与应用分:相关内容第一部第_部分:建筑工程概算定额第一部分:相关内容—、电的生命周期二、工程划分三、计价标准体系四、”预算// 体系五工程量清单计价规范六、工程承包合同—发电分类:火力发电、水力发电.核能发电.风力发电.潮汐发电.地热发 电 、太 阳 能 发 电、等。
—发电分类划分原则是以驱动转子运动的动力(太阳能发电除外)。
3.发电工程 简介与造价趋势——火力发电包括燃煤、燃油、燃气、燃生物质、燃垃圾电站发电。
•燃煤1000MW 凝汽机组综合造价 3450 元/千瓦。
♦燃煤 600MW 凝 汽机组综合造价3650元/千瓦。
♦燃煤300MW 供 热机组综合造价4250元/千瓦。
♦燃生物质25MW凝汽机组综合造价8250元/千瓦。
♦燃生物质25MW 供热机组综合造价8450元/千瓦。
♦燃垃圾12MW 机组综合造价9200元/千瓦。
♦燃气机组6E1 + 1组合180MW 凝汽机组综合造价2950元/千瓦。
1、生产(发电)流通(输配电)消费( 应用)。
—电是一种商 品,具有商品生产与流通的 属性。
—电是一种不可回收 的 产品—对应行政管理:厂、 网、用户2、 电 的 生 产 ( 发 电厂电 的 生 命 周 期生 产 原理是法 拉第电磁感 应定律。
♦燃气机组9F1+1组合390MW 凝汽机组综合造价3050元/千瓦。
♦燃煤气IGCC400MW 机组综合造价9000元/千瓦。
其中煤气化系统5800元/千 瓦。
♦核能发电AP1000容量1000MW 机组19000元/千瓦。
其中常规岛及配 套 工 程4800元 / 千 瓦。
♦核能发电CPR 二代+容量1000MW 机组18000元/千瓦。
其中常规岛及配套 工 程4800元 / 千 瓦。
♦核能发电俄罗斯容量1000MW 机组15000元/千瓦。
其中常规岛及配套工程4000防洪发电、梯级电站。
综合造价5750元/千瓦(不包—工程是为创建独特的产品或服务,以达到一个独特目的而临时进行的一次努4电 的 流 通 ( 输配 电 — 送电包 括 交流 送电 、直 流 送电 S串 补送电— 交 流 送 电 工程 电 压 等 级 35~750KV — 交 流 变电 工程电压 等级35~750KV— 直流送 电 工程 正负 500 、800KV单 极 与双极 — 换流 站 工程背; 靠背整流S逆变— 串补输电 工程 输 出X114 1/而V输 入端-工程划1工 程及 其特 括移民安置补助)O)分点风力发电1500KW 机组 9000 元/千瓦。
电力建设工程概算定额第一册建筑工程(2006年版)交底与应用第一部分:相关内容第二部分:建筑工程概算定额第一部分:相关内容一、电的生命周期二、项目划分三、计价标准体系四、“预算”体系五、工程量清单计价规范六、工程承包合同一、电的生命周期1、生产(发电)流通(输配电)消费(应用)。
—电是一种商品,具有商品生产与流通的属性。
—电是一种不可回收的产品。
—对应行政管理:厂、网、用户2、电的生产(发电厂)—生产原理是法拉第电磁感应定律。
—发电分类:火力发电、水力发电、核能发电、风力发电、潮汐发电、地热发电、太阳能发电、等。
—发电分类划分原则是以驱动转子运动的动力(太阳能发电除外)。
3、发电工程简介与造价趋势——火力发电包括燃煤、燃油、燃气、燃生物质、燃垃圾电站发电。
◆燃煤1000MW 凝汽机组综合造价3450元/千瓦。
◆燃煤600MW 凝汽机组综合造价3650元/千瓦。
◆燃煤300MW 供热机组综合造价4250元/千瓦。
◆燃生物质25MW 凝汽机组综合造价8250元/千瓦。
◆燃生物质25MW 供热机组综合造价8450元/千瓦。
◆燃垃圾12MW 机组综合造价9200元/千瓦。
◆燃气机组6E1+1组合180MW 凝汽机组综合造价2950元/千瓦。
◆燃气机组9F1+1组合390MW 凝汽机组综合造价3050元/千瓦。
◆燃煤气IGCC400MW 机组综合造价9000元/千瓦。
其中煤气化系统5800元/千瓦。
◆核能发电AP1000容量1000MW机组19000元/千瓦。
其中常规岛及配套工程4800元/千瓦。
◆核能发电CPR二代+容量1000MW机组18000元/千瓦。
其中常规岛及配套工程4800元/千瓦。
◆核能发电俄罗斯容量1000MW机组15000元/千瓦。
其中常规岛及配套工程4000元/千瓦。
◆风力发电1500KW机组9000元/千瓦。
◆水力发电包括抽水蓄能、防洪发电、梯级电站。
综合造价5750元/千瓦(不包括移民安置补助)。
4、电的流通(输配电)—送电包括交流送电、直流送电、串补送电。
—交流送电工程电压等级35~750KV。
—交流变电工程电压等级35~750KV。
—直流送电工程正负500、800KV单极与双极。
—换流站工程背靠背、整流、逆变。
—串补输电工程输出端、输入端。
二、项目划分1、项目及其特点—项目是为创建独特的产品或服务,以达到一个独特目的而临时进行的一次努力。
—项目特点:◆临时性:有明确的开始与结束。
◆惟一性:没有照搬的先例、没有重复。
◆逐步求精:目标范围保持恒定,产品或服务是逐步求精的。
2、项目划分原则—项目划分为了统计的需要。
—基建项目有大型、中型、小型。
◆投资5000万元以上电力建设为中型;◆投资20000万元以上电力建设为大型。
—项目规模有大型项目、项目、子项目。
他们之间为集合关系。
3、基本建设项目的划分◆建设项目:一个总体设计的建设工程并组织施工;建成后形成完整的、系统的、独立的生产能力或使用价值的工程。
◆单项工程:具有独立的设计文件、可以单独组织施工、竣工后可以独立发挥工程效益或生产能力的工程。
◆单位工程:具有独立的设计文件、可以单独组织施工、但竣工后不能独立发挥工程效益或生产能力的工程。
◆分部工程:建筑工程按照建筑物和构筑物的主要部位划分;安装工程按照安装种类划分。
◆分项工程:建筑工程按照主要工种工程划分;安装工程按照用途、材质划分。
◆子目工程:按照施工工序流程划分。
※下一级是上一级的组成部分,上一级包括下一级。
※编制工程预算按照单位工程进行。
4、“预规”中项目划分—主辅生产工程—与厂址有关的单项工程—系统工程—扩大单位工程—单位工程三、计价标准体系1、工程“钱”的称呼—“造价”是“第三方”对工程固定成本的称谓。
—“投资”是“出钱者”或“官方”对工程固定成本的称谓。
—“费用”是“相关者”对工程固定成本的转移支付。
2、计价标准的作用—是主权国家社会生产力的体现。
—代表着行业的造价水平。
—是行业或地区技术经济水平的表现。
3、电力行业计价标准组成3.1 预算编制与计算标准—火力发电工程建设预算编制与计算标准。
(发电预规)—电网工程建设预算编制与计算标准。
(电网预规)3.2 电力建设工程概算定额——第一册建筑工程——第二册热力设备安装工程——第三册电气设备安装工程3.3 电力建设工程预算定额——第一册建筑工程(上下册)——第二册热力设备安装工程——第三册电气设备安装工程——第四册送电线路工程——第五册加工配制工程——第六册调试工程3.4 电力建设工程量清单计价规范◆送电线路工程DL/T5205-2005。
◆变电工程DL/T5341-2006。
◆火力发电厂工程DL/T5369_2007。
3.5 与2006版预规配套计价标准—电力建设工程施工机械台班费用定额。
—电力建设工程装置性材料预算价格。
—发电工程装置性材料综合预算价格。
—变电工程装置性材料综合预算价格。
四、“预算”体系1、“预算”的理解—“预算”应理解为动词。
—狭义的理解为预计着算,是工程经济文件。
2、预算包括工程实施不同阶段的经济文件—初步可行性研究阶段经济文件:匡算—可行性研究阶段经济文件:估算—初步设计阶段经济文件:概算—施工图设计阶段经济文件:预算3、预算编制的依据—技术文件:可行性研究的技术方案与报告(需要转换成可研工程量);初步设计工程量与施工组织方案;施工图纸与施工技术方案。
—计价标准:预规;定额;工程量计算规则。
—价格取定:装材价格、设备价格、地材价格。
4、施工图预算与结算—施工图预算是按照施工蓝图和计价标准编制的工程费用。
重点在于确定施工工程量。
—施工图结算不属于“预算”体系,是在施工图预算的基础上,结合施工现场的实际情况所进行的工程费用计算。
重点在于费用的计算。
5、工程结算—结算的范围:你工作的权限与职责—工程结算的依据:合同、协议—结算的任务:◆处理施工现场与“钱”有关的问题◆处理价差—结算的内容:技术、质量、进度—结算的方法:根牢、手准、心细—现场问题分类:◆变更:设计原因、设备原因、业主原因、施工原因◆措施:施工措施、质量措施、进度措施◆委托:范围变化、标准变化—价差包括设备、安装材料、建筑主要材料五、工程量清单计价规范1、建设部颁发的工程量清单规范—清单规定项目与对应的计量规则—应用是在有施工图的基础上—建筑工程是以基础定额为标准形成的,不同的地区需要补充—应用存在项目与计价的问题2、电力行业颁发的工程量清单规范—清单规定项目与对应的计量规则—是以初步设计深度技术文件为基础形成的—建筑工程是以概算定额为标准形成的,注意土方工程—应用存在项目变化的问题六、工程承包合同1、工程承包合同的三个类型2、单价合同的特点3、总价合同注意的问题4、配合招标技经工作5、配合合同技经工作第二部分:建筑工程概算定额一、如何理解与认识概算定额二、概算定额编制的主要工作三、概算定额编制细则四、概算定额应用一、如何理解与认识概算定额第一点:从造价工程师的角度—确定与控制工程造价的基础。
第二点:从监理工程师的角度—分解与执行投资合同的依据。
第三点:从咨询工程师的角度—优化与选择设计方案的经济支持性文件。
二、概算定额编制主要工作※必要的基础性工作整理自2002年以来有关概算定额意见。
完善概算定额子目设置。
工程图纸的选择与确定。
建议预算定额补充子目。
有关子目结合工程进行调研。
重点子目邀请技术专家讨论。
※编制工作界定子目适用范围。
确定子目包括的工作内容。
确定子目计量单位。
确定工程量计算规则。
确定子目施工条件。
编制概算定额子目小预算。
综合确定子目工程量。
三、概算定额编制细则1、主导思想的转变§1996定额便于初设工程量的提供。
§2001定额同1996定额。
§新定额便于工程量清单决算兼顾初步设计工程量的提供。
2、编制范围§电力建设工程概算定额“建筑工程册”编制范围原则上应包括电力工业基本建设预算管理制度及规定规定划分到建筑工程中的所有项目。
包括建筑物、构筑物一般土建以及为建筑服务的给水排水、采暖、通风(含空调)、除尘、照明、消防。
§建筑工程概算定额子目范围超出电力建设工程建筑预算定额子目范围。
3、编制主要原则§适用的原则便于初步设计阶段工程量的计量;便于工程实施后的经济管理。
§先进的原则有利于促进工程技术进步与管理;有利于加强工程造价的管理,降低工程投资。
4、定额编制基础及主要依据2006年版电力工业基本建设预算管理制度及规定。
2006年版电力建设工程预算定额第一册建筑工程。
2000年以来电力工程施工图设计图纸,包括发电、变电、换流站、通信中继站工程施工图纸。
电力工程施工方案,包括施工组织设计、施工技术标准、施工措施方案。
5、定额结构组成6、定额表现形式定额内容组成总说明。
目录。
章节说明——内容与使用说明;——工程量计算规则说明。
定额子目。
定额消耗量——人工以综合用工数量表示,包括合理工期内的基本用工、其它用工及定额工日消耗量的幅度差。
——材料量包括净耗量、损耗量及周转性材料的摊销量。
对用量少且对子目基价影响不大的零星材料,合并为其它材料费,以“%”表示。
——施工机械台班量按在正常施工条件下,合理的施工方法综合取定的。
包括工序施工机械消耗量和定额机械台班幅度差。
四、概算定额应用1、建筑工程概算定额总说明(1)概算定额的应用●适用于初步设计阶段工程概算的编制;●适用于施工图阶段概算工程量结算和决算;●与电力行业工程量清单计价规范配套使用。
(2)定额的使用范围——发电单机容量50~1000MW工程。
——变电电压等级35~500KV工程。
——换流站工程。
——通信中继站工程。
上述工程以外的项目可以参照执行。
(3)有关问题的处理—水平运输、垂直运输、建筑物超高降效等因素,定额综合考虑,使用时不做调整。
—施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算。
—混凝土使用搅拌楼集中搅拌、罐车运输、混凝土泵车浇注时,需要增加混凝土施工费用。
—混凝土预制构件、金属构件、土石方运输距离均为1千米。
—砂浆强度等级、砂浆配合比例、混凝土强度等级、混凝土粗骨料材质、钢结构材质、钢筋强度级别等定额已经综合考虑,使用定额时不做调整。
—混凝土预制构件和金属构件的制作、运输、安装等损耗综合在定额中,不另行计算。
—在混凝土配合比中不包括由于施工工期或施工措施的要求,需要额外增加的混凝土外加剂(如:减水剂、早强剂、缓凝剂、抗渗剂、防水剂等)。
(4)抗震设防烈度标准调整定额是根据7度抗震设防烈度标准的工程资料编制,工程实际抗震设防烈度与其不同时,根据设计图纸与资料进行调整。
在初步设计阶段,当无调整资料时,可以参照下列标准进行调整:6度抗震设防烈度标准的工程,单位工程土建定额直接工程费减1.1%,水泥用量减少5%,钢筋用量减少5.6%,钢结构用量减少3%;8度抗震设防烈度标准的工程,单位工程土建定额直接工程费1.8%,水泥用量增加8%,钢筋用量增加9%,钢结构用量增加5%。
