电力建设工程概算定额说明及计算规则(2006年版)_secret
- 格式:doc
- 大小:327.00 KB
- 文档页数:40

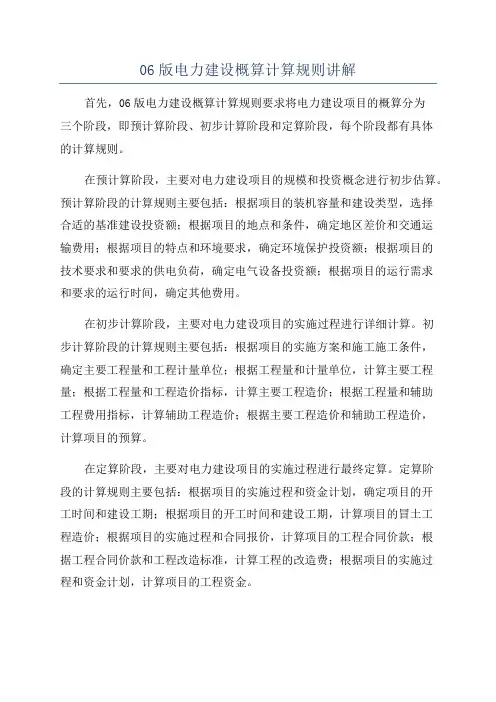

06版电力建设概算计算规则讲解首先,06版电力建设概算计算规则要求将电力建设项目的概算分为三个阶段,即预计算阶段、初步计算阶段和定算阶段,每个阶段都有具体的计算规则。
在预计算阶段,主要对电力建设项目的规模和投资概念进行初步估算。
预计算阶段的计算规则主要包括:根据项目的装机容量和建设类型,选择合适的基准建设投资额;根据项目的地点和条件,确定地区差价和交通运输费用;根据项目的特点和环境要求,确定环境保护投资额;根据项目的技术要求和要求的供电负荷,确定电气设备投资额;根据项目的运行需求和要求的运行时间,确定其他费用。
在初步计算阶段,主要对电力建设项目的实施过程进行详细计算。
初步计算阶段的计算规则主要包括:根据项目的实施方案和施工施工条件,确定主要工程量和工程计量单位;根据工程量和计量单位,计算主要工程量;根据工程量和工程造价指标,计算主要工程造价;根据工程量和辅助工程费用指标,计算辅助工程造价;根据主要工程造价和辅助工程造价,计算项目的预算。
在定算阶段,主要对电力建设项目的实施过程进行最终定算。
定算阶段的计算规则主要包括:根据项目的实施过程和资金计划,确定项目的开工时间和建设工期;根据项目的开工时间和建设工期,计算项目的冒土工程造价;根据项目的实施过程和合同报价,计算项目的工程合同价款;根据工程合同价款和工程改造标准,计算工程的改造费;根据项目的实施过程和资金计划,计算项目的工程资金。
在06版电力建设概算计算规则中,还有一些其他的计算规则需要遵守。
比如,在计算过程中应考虑资金利益的收回周期,一般要求在项目使用寿命内能收回资金利益;在计算过程中要考虑不同投资比例的影响,一般要求电力建设项目的总投资中,电气设备投资比例不低于60%;在计算过程中要考虑市场价格和成本价格的差异,一般要求将市场价格与项目投资比例相乘后得到成本价格。
总结起来,06版电力建设概算计算规则是根据项目的具体要求和特点,按照一定的阶段和规则进行电力建设概算计算的过程。

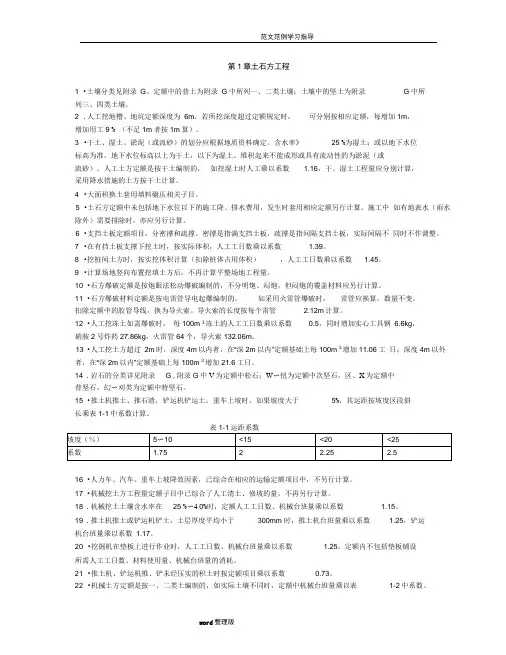

第1章土石方工程1 •土壤分类见附录G。
定额中的普土为附录G中所列一、二类土壤;土壤中的坚土为附录G中所列三、四类土壤。
2 .人工挖地槽、地坑定额深度为6m,若所挖深度超过定额规定时,可分别按相应定额,每增加1m,增加用工9 % (不足1m者按1m算)。
3 •干土、湿土、淤泥(或流砂)的划分应根据地质资料确定。
含水率》25 %为湿土;或以地下水位标高为准,地下水位标高以上为干土,以下为湿土。
堆积起来不能成形或具有流动性的为淤泥(或流砂)。
人工土方定额是按干土编制的,如挖湿土时人工乘以系数 1.16,干、湿土工程量应分别计算,采用降水措施的土方按干土计算。
4 •大面积换土套用填料碾压相关子目。
5 •土石方定额中未包括地下水位以下的施工降、排水费用,发生时套用相应定额另行计算。
施工中如有地表水(雨水除外)需要排除时,亦应另行计算。
6 •支挡土板定额项目,分密撑和疏撑。
密撑是指满支挡土板,疏撑是指间隔支挡土板,实际间隔不同时不作调整。
7 •在有挡土板支撑下挖土时,按实际体积,人工工日数乘以系数 1.39。
8 •挖桩间土方时,按实挖体积计算(扣除桩体占用体积),人工工日数乘以系数 1.45。
9 •计算场地竖向布置挖填土方后,不再计算平整场地工程量。
10 •石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。
11 •石方爆破材料定额是按电雷管导电起爆编制的。
如采用火雷管爆破时,雷管应换算,数量不变。
扣除定额中的胶管导线,换为导火索。
导火索的长度按每个雷管 2.12m计算。
12 •人工挖冻土如需爆破时,每100m 3冻土的人工工日数乘以系数0.5,同时增加实心工具钢6.6kg,硝胺2号炸药27.86kg,火雷管64个,导火索132.06m。
13 •人工挖土方超过2m时,深度4m以内者,在“深2m以内"定额基础上每100m 3增加11.06工日;深度4m以外者,在“深2m以内"定额基础上每100m 3增加21.6工日。
电力工程建设预算费用构成及计算标准(2006年版)二○○六年六月目录第一章总则 (1)第二章费用构成 (1)第三章建筑安装工程费 (3)第四章设备购置费 (15)第五章其他费用 (16)第六章动态费用 (29)第七章铺底生产流动资金 (31)第八章附则 (31)第一章总则第一条为了在电力工程建设中统一发电(水电工程除外)、输变电工程建设预算费用的内容组成、费用项目划分及计算标准,合理确定工程造价,提高投资效益,维护工程建设各方的合法权益,促进电力建设事业健康发展,制定本标准。
第二条本标准根据建设部、财政部颁发的《建筑安装工程费用项目组成》(建标[2003]206号)和其他有关规定,结合电力工程的特点制定。
第三条本标准作为电力工程投资估算、初步设计概算、施工图预算和电力建设工程量清单报价的编制依据,应与电力工程投资估算指标、概算定额、预算定额和电力建设工程量清单计价规范配套使用。
第四条本标准适用于单机容量50MW~1000MW级的火力发电工程,燃气-蒸汽联合循环电站工程,35KV~750KV交流输变电程,±800KV及以下直流输电工程以及电力通信工程,核电常规岛工程按照同容量火力发电工程执行。
其他类似工程可参照使用。
本标准适用于各种投资渠道建设的上述范围的新建、扩建和改建工程,扩建工程开工日期与前一期工程最后一台机组的投产日期相距3年以上或本期建设机组等级大于前一期机组等级的工程视为新建工程。
第五条本标准是编制电力工程招标标底、投标报价和竣工结算的计算依据,同时也是调解处理工程建设经济纠纷、鉴定投标报价合理性的基础。
第六条本标准中,投资估算、初步设计概算、施工图预算、招标标底、工程量清单报价及工程结算统称为建设预算。
第七条严格杜绝通过建设预算进行乱收费。
在本标准之外确有必要增列的费用项目,必须以国家有关部门、各省(自治区、直辖市)人民政府的规定为依据,经电力行业定额管理机构确认后计列。
第二章费用构成第八条电力工程建设预算费用的构成电力工程建设预算费用由建筑工程费、安装工程费、设备购置费、其他费用和动态费用构成。
第1章工程量计算规则1、土石方体积按照挖掘前自然密实体积计算,松散系数与压实系数影响的土石方量已在定额中考愿。
2、以场地平整设计标高为土石方挖填起点计算标高。
土石方挖深为挖方起点计算标高至基础(或底板)垫层底标高。
3、场地平整土石方量按照场地平整挖方量计算工程量;场地平整亏方碾压或夯填,按照场地平整亏方量计算工程量,亏方量=填方量一挖方量,亏方碾压与夯填定额子目中不包括购土费。
挖填区域是指厂(所、站)区设计范围征地区域,厂(所、站)外铁路、公路、沟渠、管线、管理小区等土石方量单独计算。
4、建筑物、构筑物基础土石方按照挖方体积计算工程量,不计算行驶坡道土石方开挖量。
当土方挖深超过1·2m宽时,按如下工程量计算规则计算;当土方挖深小于1.2m 时,不计算放坡挖土方量,即取消土方开挖长或宽中的“0.5×挖深”。
土方开挖长或宽:——主厂房土方开挖长或宽=轴线尺寸+8.2m+0.5×挖深。
——主要建筑物与构筑物土方开挖长或宽=基础外边(或外壁)尺寸+3.0m+0.5×挖深。
——机械施工独立基础土方开挖长或宽=基础底边尺寸+1.2m+0.5×挖深。
——机械施工条形基础土方开挖长=轴线尺寸,土方开挖宽=基础底宽+1.2m+0.5×挖深。
——人工施工独立基础挖深2m以内土方开挖长或宽=基础底边尺寸+0.5m+0.5×挖深。
——人工施工独立基础挖深2m以外土方开挖长或宽=基础底边尺寸+1.2m+0.5X挖深。
——人工施工条形基础挖深2m以内土方开挖长=轴线尺寸,土方开挖宽=基础底宽+0.5m+0.5×挖深。
——人工施工条形基础挖深2m以外土方开挖长=轴线尺寸,土方开挖宽=基础底宽+1.2m+0.5×挖深。
石方开挖长或宽:——建筑物、构筑物基础石方开挖,当沟槽底宽3m以上或基坑底面积20m2以上时,按照场地平整石方开挖计算。
深度允许超挖量,普通岩石0.2m;坚硬岩石0.12m,长度、宽度允许超挖量综合在按如下工程量计算规则计算的尺寸中,不另行计算。
《电力建设工程概算定额(2006年版)使用指南第三册电气设备安装工珵》第1章发电机电气一、主要内容及范围本章定额适用于发电机本体及与发电机本体有关的设备及部件的安装及单体调试。
二、与2001年修订本相比的变化2006版概算定额与2001版概算定额1•工程范围及工作内容发电机本体检查接线,静态励磁系统、电压互感器及避雷器柜、中性点变压器柜、回路电流互感器、端子箱安装,发电机小间的铁构件、网门制作安装,接地,单体调试。
2.工程量计算规则发电机以每台“机组”为计量单位。
第2章变压器一、主要内容及范围本章定额适用于10〜500kV三相或单相电力变压器、消弧线圈和高压电抗器的安装。
二、与2001年修订本相比的变化表2-12006版概算定额与2001版概算定额(修订本)主要变化对比表2J lOkV 42.2 JUV续农2.72-H i:汕也抗器三、工程内容及工程量计算规则(一)变压器1•工程范围及工作内容变压器本体安装,端子箱、控制箱、引下线安装,油过滤,铁构件、室内布置的变压器网门制作安装,接地,单体调试。
2.工程量计算规则变压器以设备数量“台”为计量单位。
3.其他说明(1)变压器安装定额子目同样适用于自耦变压器。
(2 )定额未考虑变压器干燥,如果发生按实际所需的费用计算。
( 3 )有载调压变压器按同容量、同电压等级定额乘以系数 1.03计算。
(4 )变压器回路内的避雷器、隔离开关、中性点设备,另套用第3章相应定额。
(5 )变压器高、中、低压侧软母线和耐张绝缘子的安装,低压侧硬母线的安装,另套用第4章相应定额。
(6)支柱绝缘子的安装,另套用第4章相应定额。
(二)消弧线圈1•工程范围及工作内容消弧线圈本体安装,端子箱、控制箱、设备连接线安装,油过滤,接地,单体调试。
2.工程量计算规则消弧线圈以设备数量“台”为计量单位。
(三)高压电抗器1•工程范围及工作内容本体安装,端子箱、控制箱、引下线安装,油过滤,接地,单体调试。
电力建设工程概算定额第一册建筑工程(2006年版)《电力建设工程概算定额第一册建筑工程(2006年版)》(简称2006版建筑概算定额)是为适应电力建设工程造价管理工作的需要,针对电力建设大机组及高电压工程的设计特征、施工特点、行业特性而编制的电力行业建筑工程定额。
一、2006版建筑概算定额的适用范围、内容及作用1. 2006版建筑概算定额适用于新建或扩建的发电单机容量为50~1000MW的工程、变电电压等级为35~750kV的工程、±500kV及以下的换流站工程以及通信中继站工程。
2. 2006版建筑概算定额包括一般土建(除送电工程土方、杆塔基础、杆塔)、给水、排水、采暖、通风、照明(除设备照明、场地照明、道路照明)、除尘、特殊消防(除Dcs消防控制盘)工程。
3. 2006版建筑概算定额是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算工程量,进行结算和决算的依据。
二、2006版建筑概算定额编制基础及主要依据1. 《火力发电工程建设预算编制与计算标准(2006年版)》与《电网工程建设预算编制与计算标准(2006年版)》。
建筑工程概算定额子目设置和概算定额子目的工作内容是根据电力行业建设预算编制与计算标准有关费用性质划分和建筑与安装项目划分的规定确定的。
2. 《电力建设工程预算定额第一册建筑工程(2006年版)》(上册、下册)。
每一个概算定额子目都是“子目项目”的预算,是若干个预算定额与工程量的集合。
3. 2000年以来电力工程施工图设计图纸,包括发电、变电、换流站、通信中继站工程施工图纸。
发电工程选用的施工图纸有2×1000MW机组钢结构主厂房工程、2×600MW机组钢结构主厂房湿冷工程、2×600MW机组混凝土结构主厂房空冷工程、2×300MW 机组供热工程、2×200MW机组供热工程、2×100MW机组硫化床炉工程、,2×50Mw 机组硫化床炉工程、9F型燃机工程、9E型燃机工变电工程选用的施工图纸有500kV敞开式布置工程、500kv GIs布置工程、330kV敞开式布置工程、220kV敞开式布置工程、220kV屋内配电布置工程、220kV地下配电布置工程、110kv 敞开式布置工程、110kV屋内配电布置工程、66kV敞开式布置工程、35kV屋内配电布置工程。
总 说 明一、《电力建设工程概算定额(2006年版)》共分三册,包括: 第一册 建筑工程第二册 热力设备安装工程第三册 电气设备安装工程二、本册为第一册《建筑工程》(以下简称定额)。
本定额适用于新建或扩建的单机容量50~1000MW 级机组的火力发电厂工程和35~500kV 变电站工程、换流站工程、通信中继站工程。
三、本额定以电力建设工程预算定额(2006年版)为基础,依照现行的(截至2006年底颁发的)技术规程、规范,对电力行业建筑工程作合理划分后综合编制而成。
它是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算工程量,进行结算和决算的依据。
四、本定额编制基础及主要依据:1、火力发电工程建设预算编制与计算标准(2006年版)2、电网工程建设预算编制与计算标准(2006年版)3、电力建设工程预算定额 第一册 建筑工程 上册、下册(2006年版)4、2000年以来电力工程施工图设计图纸(包括发电、变电、换流站、通信中继站工程施工图纸)5、电力工程施工方案(包括施工组织设计、施工技术标准、施工措施方案)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。
六、本定额价格水平的取定:1、综合工日单价为电力行业定额基准人工单价。
本定额中的综合工日单价为26元/工日。
2、本定额的材料单价,以北京地区2006年一季度预算价格为基础综合取定。
3、施工机械台班单价按照《电力建设工程施工机械台班费用定额(2006年版)》取定。
七、定额重要内容说明:1、定额综合考虑了施工中的水平运输、垂直运输、建筑物超高降效等因素,使用定额时不做调整。
施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算。
2、当工程采用商品混凝土时,其商品混凝土增加的费用按照价差处理。
电力建设工程概算定额第一册建筑工程(2006年版)使用指南电力工程造价与定额管理总站编关于印发2006年版《电力建设工程概算定额使用指南》和《电力建设工程预算定额使用指南》的通知(电定总定(2007)11号)各有关单位:为加快2006年版《电力建设工程概算定额》和《电力建设工程预算定额》的推广实施,使广大技经人员准确理解新定额的相关内容,合理确定工程造价,提高工作效率,科学维护工程建设各方的合法权益,电力工程造价与定额管理总站组织编写了2006年版《电力建设工程概算定额使用指南》和《电力建设工程概预算定额使用指南》。
该使用指南已通过专家审查,现予以印发。
该使用指南在使用中如发现有疏漏和不当之处,请及时与我站联系,联系电话:**。
该使用指南由中国电力出版社出版、发行。
附件:1.电力建设工程概算定额使用指南(另发)2.电力建设工程预算定额使用指南(另发)电力工程造价与定额管理总站(印)二00七年十一月十五日前言《电力建设工程概算定额(2006年版)》(简称2006年版概算定额)是根据国家发展和改革委员会发改办能源[2006]427 号文和原国家经贸委国经贸电力[2001]712号文的要求,由电力工程造价与定额管理总站组织有关单位编制完成的。
其中:第一册建筑工程由东北电力设计院编制完成,第二册热力设备安装工程由西北电力设计院编制完成,第三册电气设备安装工程由西南电力设计院编制完成。
2006年版概算定额是在总结近十年来电力工程计价依据的基础上,根据现行的工程施工技术及验收规范、标准,结合电力发展的技术水平和发展目标,选用2000年以来的电力工程施工图纸,参照典型的施工组织设计与施工措施方案标准,应用《电力建设工程预算定额(2006年版)》编制而成的。
2006年版概算定额与《电力工程建设概算定额(2001年修订本)》相比,既继承了原定额的实用性,又有所改进,对定额子目进行了适当的增加与调整,本着简明适用的原则,对于落后、过时的工艺则不再设置。

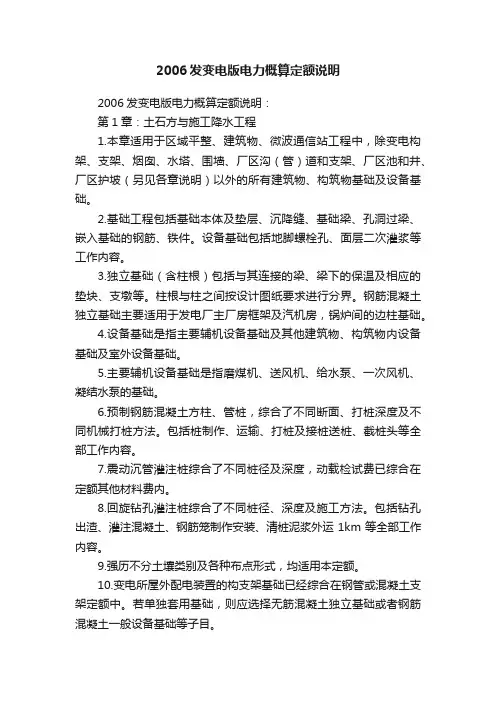

2006发变电版电力概算定额说明2006发变电版电力概算定额说明:第1章:土石方与施工降水工程1.本章适用于区域平整、建筑物、微波通信站工程中,除变电构架、支架、烟囱、水塔、围墙、厂区沟(管)道和支架、厂区池和井、厂区护坡(另见各章说明)以外的所有建筑物、构筑物基础及设备基础。
2.基础工程包括基础本体及垫层、沉降缝、基础梁、孔洞过梁、嵌入基础的钢筋、铁件。
设备基础包括地脚螺栓孔、面层二次灌浆等工作内容。
3.独立基础(含柱根)包括与其连接的梁、梁下的保温及相应的垫块、支墩等。
柱根与柱之间按设计图纸要求进行分界。
钢筋混凝土独立基础主要适用于发电厂主厂房框架及汽机房,锅炉间的边柱基础。
4.设备基础是指主要辅机设备基础及其他建筑物、构筑物内设备基础及室外设备基础。
5.主要辅机设备基础是指磨煤机、送风机、给水泵、一次风机、凝结水泵的基础。
6.预制钢筋混凝土方柱、管桩,综合了不同断面、打桩深度及不同机械打桩方法。
包括桩制作、运输、打桩及接桩送桩、截桩头等全部工作内容。
7.震动沉管灌注桩综合了不同桩径及深度,动载检试费已综合在定额其他材料费内。
8.回旋钻孔灌注桩综合了不同桩径、深度及施工方法。
包括钻孔出渣、灌注混凝土、钢筋笼制作安装、清桩泥浆外运1km等全部工作内容。
9.强历不分土壤类别及各种布点形式,均适用本定额。
10.变电所屋外配电装置的构支架基础已经综合在钢管或混凝土支架定额中。
若单独套用基础,则应选择无筋混凝土独立基础或者钢筋混凝土一般设备基础等子目。
11.满堂基础。
二、工程量计算规则1.基础工程量按基础体积图示尺寸计算体积,不扣除孔洞、过梁和嵌入基础的钢筋、铁件、螺栓等所占体积。
2.砖石基础墙身的划分:(1)基础与墙身为同种材料时,以设计室内地坪为界。
(2)基础与墙身为两种没材料时以材料为界线。
(3)设备基础,按图示尺寸计算体积,不扣除预留螺栓孔洞、钢筋、铁件等所占体积。
(4)预制钢筋混凝土方桩,按设计全长(包括桩尖长度)乘以横断面面积计算体积。

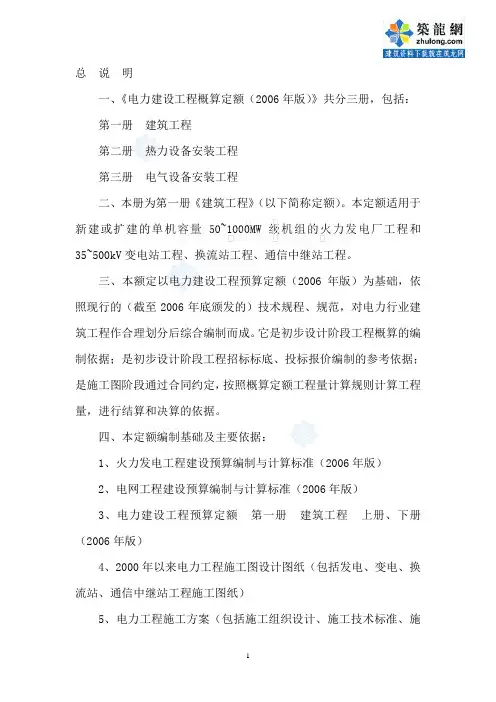

总说明一、《电力建设工程概算定额(2006年版)》共分三册,包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程二、本册为第一册《建筑工程》(以下简称定额)。
本定额适用于新建或扩建的单机容量50~1000MW级机组的火力发电厂工程和35~500kV变电站工程、换流站工程、通信中继站工程。
三、本额定以电力建设工程预算定额(2006年版)为基础,依照现行的(截至2006年底颁发的)技术规程、规范,对电力行业建筑工程作合理划分后综合编制而成。
它是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算工程量,进行结算和决算的依据。
四、本定额编制基础及主要依据:1、火力发电工程建设预算编制与计算标准(2006年版)2、电网工程建设预算编制与计算标准(2006年版)3、电力建设工程预算定额第一册建筑工程上册、下册(2006年版)4、2000年以来电力工程施工图设计图纸(包括发电、变电、换流站、通信中继站工程施工图纸)5、电力工程施工方案(包括施工组织设计、施工技术标准、施工措施方案)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。
六、本定额价格水平的取定:1、综合工日单价为电力行业定额基准人工单价。
本定额中的综合工日单价为26元/工日。
2、本定额的材料单价,以北京地区2006年一季度预算价格为基础综合取定。
3、施工机械台班单价按照《电力建设工程施工机械台班费用定额(2006年版)》取定。
七、定额重要内容说明:1、定额综合考虑了施工中的水平运输、垂直运输、建筑物超高降效等因素,使用定额时不做调整。
施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算。
2、当工程采用商品混凝土时,其商品混凝土增加的费用按照价差处理。
混凝土使用搅拌楼集中搅拌、罐车(搅拌车)运输、混凝土泵车浇注时,需要增加混凝土施工费用。
增加的费用构成定额直接工程费,以混凝土综合单价为计算基数。
——混凝土综合单价为151.51元/m3(相当于C25标号40粒径现浇碎石混凝土单价)。
——增加费用的综合比例为搅拌楼4%、罐车8.5%、混凝土泵车17.5%。
混凝土泵车增加费用的比例中,包括同一强度等级混凝土配合比调整需要增加费用。
——增加费用的混凝土工程量根据施工组织设计确定。
在初步设计阶段可以按照下列数量计算:搅拌楼集中搅拌的混凝土按照全厂混凝土量90%计算;罐车运输的混凝土按照全厂混凝土量80%计算;混凝土泵车浇注的混凝土按照全厂混凝土量65%计算。
全厂混凝土量不包括临建工程、地基处理工程、换填工程混凝土量。
3、混凝土预制构件、金属构件、土石方等运输,除定额特殊说明外,运输距离均为1km。
4、砂浆强度等级、砂浆配合比例、混凝土强度等级、混凝土粗骨料材质、钢结构材质、钢筋强度级别等定额已经综合考虑,使用定额时不做调整。
5、混凝土预制构件和金属构件的制作、运输、安装等损耗综合在定额中,不另行计算。
6、在混凝土配合比中不包括因施工工期或施工措施的要求而需要额外增加的混凝土外加剂(如减水剂、早强剂、缓凝剂、抗渗剂、防水剂等)。
水工混凝土和地下混凝土已经综合考虑了混凝土抗渗的要求,不调整混凝土配合比单价。
7、钢筋混凝土项目中的钢筋、铁件含量可根据工程设计用量,按第7章的有关子目进行调整。
8、定额是根据7度抗震设防烈度标准的工程设计图纸与资料编制的,工程实际抗震设防烈度与其不同时,根据设计图纸与资料进行调整。
在初步设计阶段,当无调整资料时,可以参照下列标准进行调整;6度抗震设防烈度标准的工程,单位工程土建定额直接工程费下调1.1%,水泥用量减少5%,钢筋用量减少5.6%,钢结构用量减少3%;8度抗震设防烈度标准的工程,单位工程土建定额直接工程费增加1.8%,水泥用量增加8%,钢筋用量增加9%,钢结构用量增加5%。
9、建筑工程主要材料按照有关文件规定计算价差。
块料或板材装饰面层、块料防腐面层,由于选用标准、材质等原因与定额中的材料费不同时,应根据工程量调整定额基价中的主材费,人工费、机械费及主材之外的材料费不调整。
10、定额中“吊装机械综合”是按200MW级机组10%、300MW级机组45%、600MW级机组45%综合考虑的,使用时不做调整。
八、其他说明:1、本定额未包括顶管、喷锚、水上施工、铁路、桥梁等专业定额子目,应用时参照有关专业定额使用。
2、本定额未考虑在高海拔、高纬度、酷热、严寒等特殊自然条件下施工的因素。
3、本定额中凡采用“××以内”或“××以下”字样者,均包括“××”本身;凡采用“××以外”或“××以上”字样者,均不包括“××”本身。
4、本定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。
对费用比重较小的消耗性材料和施工机械(包括小型施工机械摊销费),本定额未列示消耗量,但其费用均已计入材料费和机械费。
5、本定额子目的工作范围及内容在各章节说明中阐述,有关施工工序的范围及内容详见预算定额的有关说明。
第1章说明1、本章适用于区域平整、建筑物、构筑物的土石方工程与施工降水工程(除坝体工程、冲填工程、堆载预压工程外),包括建筑工程中土体开挖、运送、填筑、压密、弃土、土壁支撑、石方破解等工作内容。
2、主要建筑物与构筑物土石方定额子目适用于烟囱、冷却塔、卸煤沟、翻车机室、输煤地道、地下或半地下转运站、输煤筒仓、循环水泵房、地下或半地下泵房、灰库、石灰石筒仓、截洪(排洪)沟、换流站阀厅、220kV屋内配电装置室、地下配电站土方工程等。
3、土方工程根据施工方法分为机械施工土方与人工施工土方,机械施工土方定额已经综合考虑了机具配置及人工配合机械施工的因素。
石方工程不分机械施工与人工施工,均使用施工石方定额。
4、土壤类型根据土壤及岩石(普氏)分类表进行划分。
I~Ⅳ类为土,V~X类为岩石。
定额中土方与石方的类别已经综合考虑。
5、土方施工综合考虑了平整场地、挖湿土、桩间挖土、推土机推土厚度与积土压密、挖掘机垫板作业、场地作业道路、行驶坡道土方开挖与回填等因素。
6、主厂房及主要建筑物与构筑物的土方工程包括了土方二次开挖、二次回填与倒运、不同深度坑槽出土等工作内容。
7、施工降水根据降水方式使用定额。
定额中包括挖排水沟、挖排水坑、打拔井管、安拆井管系统、安拆水泵、安拆排水管,安拆排水电源、安拆必要的安全设施,以及抽水、值班、井管堵漏、维修、回填井点坑等工作内容。
8、施工降水系统定额中已包括100m排水管的摊销费,外排水管长度大于l00m时,其超出部分另行计算。

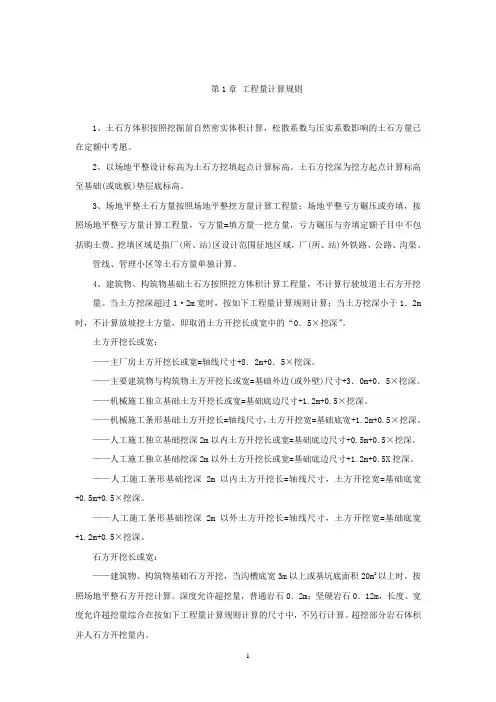

第1章工程量计算规则1、土石方体积按照挖掘前自然密实体积计算,松散系数与压实系数影响的土石方量已在定额中考愿。
2、以场地平整设计标高为土石方挖填起点计算标高。
土石方挖深为挖方起点计算标高至基础(或底板)垫层底标高。
3、场地平整土石方量按照场地平整挖方量计算工程量;场地平整亏方碾压或夯填,按照场地平整亏方量计算工程量,亏方量=填方量一挖方量,亏方碾压与夯填定额子目中不包括购土费。
挖填区域是指厂(所、站)区设计范围征地区域,厂(所、站)外铁路、公路、沟渠、管线、管理小区等土石方量单独计算。
4、建筑物、构筑物基础土石方按照挖方体积计算工程量,不计算行驶坡道土石方开挖量。
当土方挖深超过1·2m宽时,按如下工程量计算规则计算;当土方挖深小于1.2m时,不计算放坡挖土方量,即取消土方开挖长或宽中的“0.5×挖深”。
土方开挖长或宽:——主厂房土方开挖长或宽=轴线尺寸+8.2m+0.5×挖深。
——主要建筑物与构筑物土方开挖长或宽=基础外边(或外壁)尺寸+3.0m+0.5×挖深。
——机械施工独立基础土方开挖长或宽=基础底边尺寸+1.2m+0.5×挖深。
——机械施工条形基础土方开挖长=轴线尺寸,土方开挖宽=基础底宽+1.2m+0.5×挖深。
——人工施工独立基础挖深2m以内土方开挖长或宽=基础底边尺寸+0.5m+0.5×挖深。
——人工施工独立基础挖深2m以外土方开挖长或宽=基础底边尺寸+1.2m+0.5X挖深。
——人工施工条形基础挖深2m以内土方开挖长=轴线尺寸,土方开挖宽=基础底宽+0.5m+0.5×挖深。
——人工施工条形基础挖深2m以外土方开挖长=轴线尺寸,土方开挖宽=基础底宽+1.2m+0.5×挖深。
石方开挖长或宽:——建筑物、构筑物基础石方开挖,当沟槽底宽3m以上或基坑底面积20m2以上时,按照场地平整石方开挖计算。
深度允许超挖量,普通岩石0.2m;坚硬岩石0.12m,长度、宽度允许超挖量综合在按如下工程量计算规则计算的尺寸中,不另行计算。
超挖部分岩石体积并人石方开挖量内。
——主厂房石方开挖长或宽=轴线尺寸+8.5m。
——主要建筑物与构筑物石方开挖长或宽=基础外边(外壁)尺寸+3.3m。
——石方开挖基坑底面积20m2以外石方开挖长或宽=基础底边尺寸+1.5m。
——石方开挖基坑底面积20m2以内石方开挖长或宽=基础底边尺寸+0.7m。
——石方开挖沟槽底宽3m以外石方开挖长=轴线尺寸,石方开挖宽=基础底宽+1.5m。
——石方开挖沟槽底宽3m以内石方开挖长=轴线尺寸,石方开挖宽=基础底宽+0.7m。
5、挖淤泥流砂工程量按照实体积计算。
6、运距每增加lkm土石方量按照运方量计算。
7、施工降水井管安拆:——轻型井点降水系统按照连接轻型井管的水平管网长度计算。
在初步设计阶段,可参照下列方法计算:井管单排布置时长度按照井的根数乘以1.2;井管又排布置时长度按照井的根数乘以1.4;井管环形布置时长度按照井的根数乘以1.2。
——管井井点降水系统按照井管根数计算。
在初步设计阶段,可参照下列方法计算:管井单排布置时井的根数按照降水区间距离除以15;管井双排布置时井的根数按照降水区间距离除以20再乘以2;管井环形(首尾相连)布置时井的根数按照建筑物、构筑物的轴线长度加30m再除以20。
8、施工降水系统运行按照实际运行套·天计算,降水时间从降水之日起至降水结束日止实际运行天数。
实际运行天数按照每天累计运行24h进行折算。
——基坑明排水降水系统每套是由排水泵和排水管线构成,计算套数时按照运行的排水泵台数计算,每台运行的排水泵计算一套。
——轻型井点降水系统每套是由水平井管和排水泵及外排水管线构成,计算套数时按照水平井管线长度计算,每70m水平井管线长度为一套,余量长度在于20m时计算一套,小于20n时不计算。
