目录一、施工准备措施 (1)二、主要分部、分项工程冬期施工措施 (2)三、冬季施工安全措施 (3)四、加强监督检查 (4)X工程按照工期目标及进度计划要求,2022年冬期施工包括钢结构、混凝土、钢筋、模板、回填土、ALC墙板安装等分部分项工程的施工。
按规范规定“当室外日平均气温连续5天稳定低于+5℃时,应采取冬期施工措施”,为保证工程的顺利进行,确保工程质量目标和进度目标的顺利完成,针对本工程,特制定具体防护措施如下:一、施工准备措施(一)、组织准备项目部成立冬季施工领导小组,负责组织冬季工程施工的生产、技术、质量、安全管理和冬季施工物资的供应,负责冬季施工工作的协调组织,并明确责任,确保冬季施工中各项工作及时有效进行,避免由于冬季施工组织不力给生产进度、工程质量、安全施工造成影响。
(二)、技术准备(1)、认真学习贯测国家有关冬期施工的规范、规程及公司的有关文件,组织所有参加冬施的人员进行冬施培训。
(2)、根据规范要求和潍坊市历年气象情况,本工程冬施采用综合蓄热法施工。
满足砼的入模温度,防冻剂采用早强复合型,具有减水、引气作用。
(3)、冬期施工培训:冬期施工由技术负责人组织,向施工管理人员及班组长作冬施方案交底和培训,明确施工方案、技术措施,施工方法、质量要求、施工试验要求。
详写技术交底,交到所有操作人员,使所有操作人员都明确冬施要求。
管理人员培训要点:了解当天的天气预报和测温人员的测温报告,做出天气突变的防范措施,决定当天的外加剂的掺量,决定各种材料的加热养护温度、混凝土加热养护温度的控制;根据混凝土养护测温记录,推算混凝土强度增长情况,决定同条件试块试压时间、混凝土拆模时间以及拆模后混凝土表面的保温措施;检查冬期施工的安全措施执行情况;检查保温措施的落实情况。
劳务层的培训要点:各专业工长组织劳动队伍进行有关冬期施工方法及规定的学习及交底。
安全员对各劳务队伍进行冬期施工安全、防火教育,并形成记录。
黄石激光技术应用产业园工业服务办公楼工程冬季施工方案编制人:审核人:审批人:编制日期:编制单位:冬季施工方案一、冬季施工措施由于建筑产品的特点及黄石市冬季节气候因素,冬季施工必须采用特殊的技术组织措施。
项目将在工程开工前组织相关技术人员,在对本工程情况作深入调查并与设计、建设、监理及有关各方协调的基础上,编制更为详尽的冬季施工方案及作业指导书。
1、施工单位的技术人员熟悉设计图纸,对不宜冬季施工的分项工程,提早与设计单位和建设单位协商,提出合理的处理方案。
2、在制定冬季施工方案过程中,施工单位会同设计单位对施工图纸进行有关冬季施工的专门审查。
根据已定的施工方法,由设计单位对原图进行必要的验算,修改或补充说明。
3、施工单位编制的冬季施工方案,经项目总工程师或主管领导批准后报上级主管部门备案。
4、施工前按经审批的冬施方案或冬施技术措施进行交底,并做好检验工作,指派专人负责,确保每个工序都能按规程执行。
5、对已经批准的冬季施工方案要认真贯彻执行,如需变更冬季施工方案要经原审批单位同意,并报冬季施工补充方案。
6、组织施工人员认真学习和熟悉冬季施工规定及施工验收规范中有关冬季施工内容,结合冬季施工方案进行技术安全交底,使冬季施工方案落实到个人。
7、当冬季施工方案经主管部门批准后,及时组织基层施工人员对依据施工方案编制的作业指导书进行学习。
8、项目组织每周、月的冬施质量安全检查,每次检查的结果以通报的形式在项目内部传达,各相关部门对检查中存在的问题定责任、定人、定期整改。
所有检查记录,整改记录均归入项目内部管理档案。
9、由上级主管部门组织季度、月度定期和不定期的冬施检查,发现问题及时解决,对于好的冬季施工经验要及时推广。
10、项目在施工现场建立由一名项目副经理领导的测温工作小组,负责对每工作日内的气温、及其它各项冬施规范要求的参数进行测量、记载,测温中发现异常情况及时向有关部门通报。
每周将经负责人签字的冬施测温记录交技术部门存档。
主要分项工程的冬期施工措施(一)回填土工程(1)冬期土方回填的每层铺土厚度应比常温施工时减少20%~25%。
(2)对肥槽外的大面积的素土回填可采用含有冻土块的土回填,但冻土块的粒径不得超过5cm,其含量不得超过15%,并且铺填时冻土块应分散开,并应逐层夯实。
当天回填完毕后,及时覆盖保温。
(3)灰土回填和室内的管沟回填不得采用含有冻土块的土回填。
(4)回填土施工前应清除基底上的冰雪和其他建筑垃圾等杂物。
5.为防止护坡桩四周土体冻涨造成不好影响,6号楼肥槽回填应尽快完成。
(二)钢筋工程施工现场冬期负温条件下焊接钢筋,其环境温度不得低于-20℃。
同时,当施焊处于风力大于四级时,应用编织布围护拦风,当遇雨、雪恶劣天气时,应搭设防护棚,防止雨、雪接触焊点,如无法防护时,应停止焊接工作。
(三)模板工程模板背面采用50mm 厚聚苯板填充,同时,使用中如有破坏应及时补充;脱模剂必须采用油性脱模剂,并将资料上报总包方技术部。
(四)混凝土工程1.混凝土冬期施工方法(1)本工程冬期施工阶段需进行剪力墙和楼板混凝土的浇筑,全部采用商品混凝土,并用混凝土泵送工艺进行浇筑。
(2)剪力墙、板的表面系数为12.5m-1,采用综合蓄热法进行养护,即在混凝土中掺加早强型抗冻剂,利用原材料加热和水泥水化热的热量,通过保温,延缓混凝土冷却,使混凝土降到0oC 或外加剂规定的温度以前达到临界强度,-15C 及以上时临界强度为4MPa,-30C 以上时临界强度为5MPa。
(3)采用成熟度法进行混凝土早期强度的计算,作为养护和拆模的依据。
每次拆摸必须经计算方可确定。
2.混凝土的配合比设计要求(1)水泥使用强度等级42.5 以上普通硅酸盐水泥。
(2)水灰比≤0.6,掺加TH 混凝土高效减水剂,尽量减少混凝土中水的掺量,提高早期强度。
(3)1、6、7 号楼抗冻剂采用田华搅拌站生产的TH 混凝土防冻液,该产品具有抗冻早强作用;5号楼采用北京市六建外加剂厂生产的BDL-1 混凝土防冻剂。
冬期施工技术措施随着冬季的临近,气温逐渐降低,根据《公路桥涵施工技术规范》(JTJ041—2000)规范中的规定,当室外日平均气温连续5天稳定低于5℃即进入冬期施工,目前各工区为了加快施工进度,不可避免的要进行冬期施工。
现就冬期施工作如下安排,希望各工区和实验室认真贯彻落实,做好冬期施工工作。
一、施工范围冬季施工范围:水南特大桥5号墩左幅剩余4米墩身、5号墩右幅剩余2米墩身、8号墩右幅剩余11米墩身,9号墩右幅剩余19米墩身,0号台所有桩基,7号墩左幅梁部1#、2#段;青山大桥2号墩剩余30.9米墩柱、盖梁;K101+954~K102+180段路基剩余挖方及挡墙防护工程;野三关隧道的开挖支护及二衬混凝土工程。
二、准备工作2.1冬期施工前,根据各分项工程的施工程序、防冻、测温及质量安全等方面作周密布署,同时做好冬期施工技术交底,确保每个工序按规范和技术措施组织施工;认真执行质量检验制度,做好质量、安全检查工作,消除质量、安全隐患;应指定专人做好各项冬期施工记录,并妥善归档整理;2.2入冬前,要对现场的技术员、施工员、材料员、试验员及重要工种的班组长、测温人员、司炉工、电焊工、外加剂掺配和高空作业人员进行培训,掌握有关各施工方案、施工方法和质量标准;2.3冬期施工期间,对外加剂添加、原材料加热、砼养护和测温、试块制作养护、加热设施管理等各项冬施措施都要设专人负责,及时做好各项记录,并由工区技术负责人和质检员抽查,随时掌握实施状况,发现问题及时纠正,切实保证工程质量;2.4冬期施工期间,应指定专人收集天气预报信息及实际气温,做好记录,并及时传达有关人员;2.5现场准备2.5.1混凝土采用热水搅拌,先将碎石、砂和热水搅拌均匀再加入水泥、粉煤灰和添加剂进行搅拌;对碎石、砂进行覆盖,防止雨雪进入造成冻结。
2.5.2搅拌机棚要封闭,水泥库要加强维护,禁止露天堆放水泥;2.5.3现场加热锅炉、机械、水电设施要加强维修与保养,临时水管、阀门要采取保温措施;2.5.4做好冬期施工混凝土、砂浆及掺加外加剂的试配试验工作,提供冬期施工配合比;2.5.5做好现场排水工作,防止大面积积水或结冰。
冬期施工措施:一、施工准备措施:1、成立冬季施工领导小组,落实具体责任人,明确责任。
从技术、质量、安全、材料、机械设备、文明施工等方面为冬季施工的顺利进行提供有力的保障。
2、入冬前针对所涉及到的分部分项工程编制好冬季施工方案,制定行之有效的冬季施工管理措施,确保冬季施工期间的工程质量。
3、进入冬季施工前,组织技术业务培训,学习有关规定,明确职责。
方案及措施确定后组织有关人员学习,并向各施工班组进行交底。
4、做好现场测温记录,及时接收天气预报,以便提前做好大风、大雪及寒流等恶劣天气袭击的预防工作。
5、根据工程需求提前组织冬季施工所用材料及机械备件的进场,为冬季施工的顺利展开提供物质上的保障。
6、施工现场所有外露水管均先加保温套管,然后用玻璃丝布包裹保温,防止水管冻裂。
二、土方工程冬期施工:1、土方回填,冻土颗粒直径不得大于150mm,而且其含量不得超过填土量总体积的30%,铺填时冻土块分散开并逐层夯实。
2、所有回填地方,必须排除积水,清除冰块等杂物。
其每层填铺厚度不超过200mm 并逐层夯实。
3、槽底土方进行苫盖,对使用的阻燃草帘子进行外观检查,遇损坏的及时替换。
三、钢筋工程冬期施工:1、钢筋的冷拉和冷弯:⑴钢筋冷拉温度不宜低于-20℃。
⑵钢筋冷拉设备仪表和液压工作系统油液应根据环境温度选用,并应在使用温度条件下进行配套校验。
⑶当温度低于-20℃时,严禁对低合金Ⅱ、Ⅲ级钢筋进行冷弯操作,以避免在钢筋弯点处发生强化,造成钢筋脆断。
2、钢筋焊接:为避免低温对钢筋焊接的影响,22以上的钢筋全部采用机械连接。
⑴冬季在负温条件下焊接钢筋,尽量安排在室内进行。
如必须在室外焊接,其环境温度不低于-20℃,风力超过3•级时有挡风措施。
焊后未冷却的接头,严禁碰到冰雪。
⑵负温电弧焊。
钢筋负温电弧焊时,必须防止产生过热、烧伤、咬肉和裂纹等缺陷,在构造上防止在接头处产生偏心受力状态。
3、在负温条件下使用的钢筋,施工过程中要加强管理和检验。
建筑工程冬期施工施工准备方案及措施
1.组织措施
(1)进入冬期施工的分项工程,制定专项冬季方案。
施工方案确定后组织项目部有关人员学习,并向各施工班组进行技术交底。
在浇筑混凝土前,项目部成立由项目经理为组长,各管理人员和各班组长为组员的冬期施工领导小组。
由技术负责人编制冬期施工方案,并向各级管理人员进行冬期施工的技术交底,再由各班组长向现场操作工人进行交底,做到人人心中有数。
(2)及时接收天气预报并公布于众,让各施工班组能了解天气情况,防止寒流突袭,保温材料于浇捣前准备进场。
(3)冬季施工混凝土所用水泥为PO42.5等级以上的普通硅酸盐水泥,掺加各种外加剂,以保证混凝土在达到受冻临界强度前不受冻害。
(4)混凝土运输车罐体应减少运输中热量损失。
(5)浇筑前,应清除模板和钢筋上的冰雪。
2.技术准备
各专业工长要根据冬期施工方案制定详细的技术、安全交底、审核图纸技术问题并及时沟通解决,避免二次返工。
3.现场准备
(1)根据工程进度需要,提前组织有关机具、外加剂和保温材料的进场。
(2)工地的临时水管道等材料做好保温防冻措施。
(3)做好冬期施工混凝土和砂浆及掺加剂的试配试验工作,提出施工配合比。
4.人员准备
组织项目部管理人员分配任务、责任到人并由技术负责人宣布冬期施工的起止时间,管理人员分工明确、责任到人。
冬季施工措施1.计划冬季施工的工程,应预先做好冬季施工技术措施和各项准备工作,根据气象预报要结合各分项工程与施工时间,在技术方案中详细、科学地制定有针对性的分项工程冬季施工技术措施,并贯彻执行。
2.进入冬季施工前,3.灌注桩冬季施工,为了使泥浆的拌制、储存、输送、浮渣、循环的正常进行,需要采取如下加热保温措施:①制泥浆用的黏土均应用暖土。
在进入冰冻前即将黏土运送到现场,集大堆存放,并用棉帐篷覆盖,以防冻结。
②泥浆拌制池、贮浆池、沉淀池四周外层用装满砂的草袋围挡,内层添炉渣或暖土保温。
③泥浆层循环管路均用防寒毡包裹。
④钢筋骨架的生产作业场地有适当的防风、雨、雪、严寒设施。
⑤适当地延长混凝土的搅拌时间,并采用掺入温水的热拌工艺,提高灌注时的温度与和易性。
4.浇注砼前严禁用水冲洗模内杂物,模内杂物、土块一律气泵吹洗。
5.严格控制砼入模温度。
入模温度保证在10℃以上。
6.现场另作两组试件,与结构物处于同条件状态,待试件强度达到40%后方可拆模。
拆模前在模板四周裹一层草帘子,用塑料薄膜包紧。
7.拆模后须覆盖二层塑料薄膜及一层帘子。
8.所有砼结构物禁止洒水养护。
9.预应力砼冬季张拉予应力筋的时,应特别注意安全,预应力钢筋张拉时的温度不得低于-15℃。
10.做好生活用房、作业棚及加工车间等的防寒保温以及供水管网、热力管网的防冻保温和供热工作。
上水管、消防水管应埋在冻结线以下,外露及埋设较浅的水管应保温防冻;水下管道应有足够的坡度防止积水冻坏。
11.施工机械设备应放在保温棚内或采取其它防冻措施。
12.组织冬季施工培训,学习冬季施工的有关规范、规定和冬季施工的理论、技术操作细则,进行冬季施工防火、防冻、防煤气中毒等安全教育,提高职工冬季施工安全意识,建立有效的冬季施工的各项规章、制度。
冬季施工措施及越冬维护施工方案
冬季是施工中常见的一个考验季节,低温、降雪、冰冻等天气条件给施工带来
了一定的困难,因此需要有一套完善的冬季施工措施及越冬维护施工方案,来确保施工进度和质量。
冬季施工措施
1.合理调整施工计划:根据冬季天气情况,合理安排施工进度,避免
降雪、低温对施工造成不利影响。
2.选用保温材料:在施工中选用保温材料,防止混凝土、砌体等材料
在低温环境下凝固时间过长,影响施工进度和质量。
3.采取保温措施:在施工现场进行加热保温,保证施工材料和设备在
适宜温度下工作,提高施工效率。
4.加强安全管理:由于冬季天气条件较为恶劣,需加强施工现场安全
管理,避免因天气原因引发的意外事故。
越冬维护施工方案
1.设施检查与维护:在冬季来临之前,对施工现场设施进行全面检查
与维护,确保设施在冬季期间安全可靠地运行。
2.防冻保温:对管道、设备等易受低温影响的部位进行防冻保温处理,
防止在严寒天气下出现结冰、破裂等情况。
3.加强除雪作业:在降雪天气过程中,加强除雪作业,保障施工现场
道路、设施畅通,方便施工施工人员出入。
4.监测气温变化:定期监测气温变化情况,及时调整越冬维护方案,
确保施工现场设施和人员的安全。
综上所述,冬季施工措施及越冬维护施工方案对于保障施工进度和质量具有重
要意义,只有做好冬季施工与越冬维护工作,才能确保工程施工顺利进行,最终实现项目建设的目标。
冬季施工方案及措施(通用22篇)冬季施工方案及措施一、什么是方案方案是从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划。
“方案”,即在案前得出的方法,将方法呈于案前,即为“方案”。
二、冬季施工方案及措施(通用22篇)在当今社会生活中,大家逐渐认识到措施的重要性,措施是针对情况采取的处理办法。
到底应如何拟定措施呢?下面是小编整理的冬季施工方案及措施(通用22篇),仅供参考,欢迎大家阅读。
冬季施工方案及措施1初冬园林绿化植物的养护措施(一)浇水灌溉、及时灌冻虽然冬季蒸发量小,需水量相对较少,但园林树木的抗寒能力和翌年的生长发育会受到影响。
因此,应在11月初,对树木尤其是新栽植的树木灌1次水。
灌后,在树木基部培土堆。
这样既供应了树本身所需的水分,也提高了树的抗寒力。
在北方地区,冬季严寒多风,可于入冬前浇一次透水,即冬水;冬末时节气温回升较快,加之春季风大,此时给树木浇一次透水,即春水。
这两次水都有使树木免受冻害和枯梢的作用。
防冻水是在入冬前和早春严寒时期浇施的,目的是防寒,因为水的比热大,白天温度较高时可以吸收大量热能,但温度上升却不多,不会使根系土壤温度剧烈上升,晚上降温结冰时,可散出大量的凝结热,提高根系周围的土温,因此,树木根系的温度处于较稳定的范围内,不会受冻,此外,冬末浇水还可为树木春季发芽生长提供充足的水分。
(二)整形修剪根据树木的生长特性,将枯死枝、衰弱枝、病虫枝等一并剪下,并对生长过旺枝进行适当回缩,以改善树冠内部的通风透光条件,培养理想的树形。
落叶乔灌木在发芽前进行一次整形修剪。
(不宜冬剪树种除外),对于较大的伤口,用药物进行消毒。
冬季修剪又称为休眠期修剪,一般在上冻前至第二年早春时进行,休眠期修剪一般可分为疏枝、短截、锯截大枝三种,应用哪种类型都应结合树木的生长习性和树木造型来修剪,修剪力度要根据树木的长势来确定。
1、疏枝在进行疏枝时,一定要注意剪口下的枝条长度不能超过0.5cm,否则就叫留橛,来年基部的倒芽就会萌发,结果是越剪越多,最终造成瘤状伤疤。
冬期施工方案及技术措施
在冬季施工中,由于天气寒冷,降雨较多等因素的影响,施工难度增加,施工周期延长,工程质量易受影响。
为了保证施工进度和工程质量,必须采取科学合理的方案和技术措施。
一、冬季施工方案
1.施工计划调整
针对冬季天气变化多端的特点,施工计划应进行细致的调整,合理安排施工工艺和工序,确保施工进度。
2.材料储存管理
提前做好材料的储存工作,保证材料不受潮、冻等影响,提供施工所需的各类材料。
3.施工人员防寒保暖
组织施工队伍做好防寒保暖措施,确保施工作业人员在恶劣环境下的安全和舒适。
二、冬季施工技术措施
1.保温措施
对于需要混凝土浇筑的部位,应采取加热设备或保温措施,保证混凝土在凝固过程中的温度,避免冻裂产生。
2.道路防滑
在冬季施工中应加强对施工现场道路的防滑措施,避免因地面结冰导致施工人员摔倒伤害。
3.冰雪清除
如果遇到雪后结冰的情况,需及时清除施工现场积雪及结冰,确保施工作业的平稳进行。
4.设备保养
在冷冻天气下,施工设备易受损坏,需加强设备保养工作,定期检查设备运转情况,确保设备正常运行。
结语
在冬季施工中,合理的施工方案和科学的技术措施是保障施工进度和工程质量的重要保证。
只有充分考虑到冬季环境的影响,采取相应的措施,才能有效应对冬期施工中的各种挑战。
愿我们在冬季施工中不畏严寒,攻坚克难,顺利完成各项工程任务!。

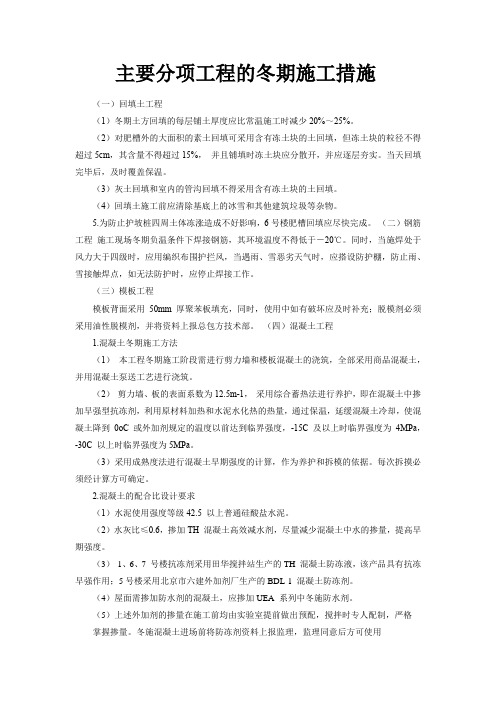

主要分项工程冬期施工措施主要分项工程的冬期施工措施(一)回填土工程(1)冬期土方回填的每层铺土厚度应比常温施工时减少20%~25%。
(2)对肥槽外的大面积的素土回填可采用含有冻土块的土回填,但冻土块的粒径不得超过5cm,其含量不得超过15%,并且铺填时冻土块应分散开,并应逐层夯实。
当天回填完毕后,及时覆盖保温。
(3)灰土回填和室内的管沟回填不得采用含有冻土块的土回填。
(4)回填土施工前应清除基底上的冰雪和其他建筑垃圾等杂物。
5.为防止护坡桩四周土体冻涨造成不好影响,6号楼肥槽回填应尽快完成。
(二)钢筋工程施工现场冬期负温条件下焊接钢筋,其环境温度不得低于-20℃。
同时,当施焊处于风力大于四级时,应用编织布围护拦风,当遇雨、雪恶劣天气时,应搭设防护棚,防止雨、雪接触焊点,如无法防护时,应停止焊接工作。
(三)模板工程模板背面采用50mm 厚聚苯板填充,同时,使用中如有破坏应及时补充;脱模剂必须采用油性脱模剂,并将资料上报总包方技术部。
(四)混凝土工程1.混凝土冬期施工方法(1)本工程冬期施工阶段需进行剪力墙和楼板混凝土的浇筑,全部采用商品混凝土,并用混凝土泵送工艺进行浇筑。
(2)剪力墙、板的表面系数为12.5m-1,采用综合蓄热法进行养护,即在混凝土中掺加早强型抗冻剂,利用原材料加热和水泥水化热的热量,通过保温,延缓混凝土冷却,使混凝土降到0oC 或外加剂规定的温度以前达到临界强度,-15C 及以上时临界强度为4MPa,-30C 以上时临界强度为5MPa。
(3)采用成熟度法进行混凝土早期强度的计算,作为养护和拆模的依据。
每次拆摸必须经计算方可确定。
2.混凝土的配合比设计要求(1)水泥使用强度等级42.5 以上普通硅酸盐水泥。
(2)水灰比≤0.6,掺加TH 混凝土高效减水剂,尽量减少混凝土中水的掺量,提高早期强度。
(3)1、6、7 号楼抗冻剂采用田华搅拌站生产的TH 混凝土防冻液,该产品具有抗冻早强作用;5号楼采用北京市六建外加剂厂生产的BDL-1 混凝土防冻剂。
(4)屋面需掺加防水剂的混凝土,应掺加UEA 系列中冬施防水剂。
(5)上述外加剂的掺量在施工前均由实验室提前做出预配,搅拌时专人配制,严格掌握掺量。
冬施混凝土进场前将防冻剂资料上报监理,监理同意后方可使用3.混凝土的搅拌(1)混凝土的搅拌一律由指定的搅拌站进行,本工程控制混凝土入模最低温度≥5 ℃,对水采用加热的方法,水温控制在50~60℃。
粗骨料、砂不加热,但采用覆盖措施,同时在料仓口设加温装置,对骨料简单加热,保证出机温度大于10℃,以最终保证入模温度符合要求。
(2)混凝土搅拌必须符合下列要求:1)骨料必须清洁,含有冰、雪等冻结物的需用蒸汽化开。
2)严格控制水灰比,由骨料及外加剂带入的水份应从拌合水中扣除。
3)搅拌前,应用蒸汽预热搅拌机,搅拌时间比常温搅拌时间延长50%。
4)当气温低于-15℃时,停止搅拌混凝土。
5)当气温低于0℃时,骨料需用岩棉被覆盖。
6)混凝土搅拌站技术负责人要求记录每天的大气温度及混凝土的出盘温度,并纳入技术部归档资料中(见569 号文中C5-2-4)。
4.混凝土的运输混凝土的运输采用罐车,对间断使用的罐车内的混凝土需清洗干净。
另外,冬期施工期间罐车应使用定型的保温被覆盖,减少运输过程中混凝土热量的损失。
5.混凝土浇筑(1)混凝土在浇筑前应清除模板和钢筋上的冰雪和污垢。
(2)冬期施工混凝土的浇筑方法与常温相同,但泵管和混凝土泵应采取保温措施,泵管采用阻燃草帘被进行包裹覆盖,混凝土泵应搭设保温棚,以减少热量损失。
(3)混凝土罐车到达现场后必须尽快浇筑,保证在0.5h 内浇筑完成。
6.混凝土的养护混凝土采用覆盖保温养护,即混凝土浇筑后,不再加热,仅作保护性覆盖。
为防止热量及水份散失过快及风雪侵袭,抵御气温骤降,提高混凝土的早期强度,采取下列措施:(1)窗洞口封闭:墙体模板拆除后应立即将窗洞口用阻燃草帘封闭挡风,以利墙体和顶板混凝土的强度增长。
(2)顶板混凝土养护:随浇筑随覆盖,先用一层塑料布覆盖表面,再用阻燃草帘袋覆盖,操作人员由一侧开始向另一侧推进,对于墙体插筋部位应用阻燃草帘遮盖严实,并应将踩出的脚印随手抹平,对已覆盖好的楼板,在能踩出脚印前严禁上人和堆放材料及机具。
(3)墙混凝土养护:大模板后格间填加5cm 厚聚苯板保温,浇筑完毕的混凝土墙上口立即覆盖阻燃草帘。
利用螺杆将保温草帘夹紧。
7.混凝土质量控制及检查冬期施工的混凝土除必须符合现行的国家标准《混凝土结构工程及施工验收规范》(GB50204)及其他国家标准的要求外,还应符合下列要求:(1)外加剂的质量和掺量必须符合要求。
(2)测温要求1) 为检验和控制冬期施工期间混凝土的质量,计算混凝土的早期强度,对浇筑成型的混凝土需进行温度测试,各部位的测温孔的布置必须按布置原则绘制测温孔布置图,见图1~图4 (注意编号与记录相符)与测温记录一起上交技术部存档测温管采用0.2~0.4mm 的镀锌薄钢板制作,测温项目和次数见表3。
温安排表3测温项目测温次数测温时间1.室外及环境温度定时、定点、每昼夜四次2:00、8:00、14:00、20:00并记录最高和最低气温2001.11.15开始,2002.3.15截止2.水、水泥、砂、石、外加剂每工作班4次3混凝土出盘温度每工作班4次5.混凝土养护温度成型开始每2h一次,达到临界强度后每6h一次,2)混凝土养护的全部测温记录应按测温孔平面布置图中的编号填写。
测温时,温度计在测温孔中滞留不少于3min 方可水平读数。
每次的测温结果应及时上报责任师,遇有气温突然下降至-15℃以下时,应及时通报责任师,以便补加保温层或人工加热,防止混凝土早期受冻,并填写569 号文中C5-2-5。
3)测温孔的布置(见图1-图4)测温孔应布置在温度变化大、易散热的位置。
顶板上每20m2布置一点,测温孔要垂直于板面,孔深为板厚的1/2。
现浇混凝土墙体顶面设置测温孔,孔深为墙厚的1/2 (约为5~10cm)。
填写测温记录时,必须注意测温孔记录与测温布置图编号一致。
(3)拆模时间要求1)混凝土早期强度计算:为保证冬期施工期间混凝土的施工质量和合理加快施工进度,必须按如下要求计算好混凝土的早期强度,作为养护和拆模的依据。
2)冬期施工混凝土早期强度计算方法(在300≤M≤1700 范围采用线性估算法,和采用规范要求的指数计算法结果相一致,可满足临界强度的计算要求)。
R=K(M-200)式中:R--混凝土在成熟度M 时的强度(单位MPa)K--经验系数,根据搅拌站所用的水泥(普通硅酸盐水泥)及混凝土的强度等级确定,C25时K=0.0085;C30 时K=0.01。
M--混凝土的成熟度,M=Σ(T+10)?t,其中T 为混凝土在?t 时间间隔内的平均硬化温度,?t 为温度为T 的时间,M值应根据实际的测温记录进行计算。
3)墙模的拆除时间控制:应在混凝土达到临界强度以上时拆模,根据M 值估算R 值,并以同条件试块的试压强度做为检验。
(A)顶板模板的拆除时间控制:顶板混凝土强度需达到设计强度的100%,方可拆除并顶好支撑,以同条件养护试块强度为准。
(B)模板和保温层在混凝土达到要求后方可拆除,拆模时混凝土温度和环境温度差大于20℃时,拆模后的混凝土必须及时用阻燃草帘覆盖(并注意保持保温材料的干燥),使其缓慢冷却。
严禁浇水养护。
(C)拆模后立即进行模板清理,清理干净模板的杂物,严禁用水冲洗模板。
4)试块留置:(A)冬期施工混凝土要比常温下增设两组试块,即混凝土同条件养护试块,用于检验受冻前的混凝土强度和转入常温养护28 天的混凝土强度。
(B)同条件养护试块的养护条件必须和施工现场结构养护条件相一致。
5)混凝土温度计算及蓄热养护计算随着混凝土施工进行,每个流水段计算一次。
6)混凝土外观要求:混凝土表面不应有受冻、粘连、收缩裂缝、边角脱落现象,施工缝不应有受冻痕迹。
(4)成品保护冬施期间,必须加强成品保护,拆模后,立即对柱角留洞进行保护,特别是阳台栏板、墙角处、楼梯踏步等部位。
(五)屋面工程1.保温层施工(1)屋面保温材料必须符合设计要求,并不得含有冰雪。
(2)雪天或五级风以上的天气不得施工。
2.水泥砂浆找平层施工(1)水泥砂浆找平层施工时应掺入防冻剂,采用氯化钠作为防冻剂,其掺量见表5。
防冻剂掺量表5(2)找平层施工时应随抹光随用草帘被覆盖,进行养护,防止失水过快。
项目施工时室外气温℃0~2-3~-5-6~-7用于平面部位246用于檐口天沟357(3)找平层应平整坚实、表面无凹凸、起砂、起鼓现象。
积雪、残留冰霜、杂物等应及时清扫干净。
(4)找平层与女儿墙、立墙、变形缝、排风道出口等突出屋面的连接处,以及找平层的转角处,均应做成圆弧。
3.防水层施工本工程的屋面防水层采用Ⅱ型SBS 改性沥青油毡卷材。
(1)防水层施工应选择无风晴朗天气进行。
(2)防水卷材施工采用热熔法施工,施工温度不应低于-10℃。
(3)基层处理剂涂刷后应干燥10h 以上,干燥后应及时铺贴。
(4)在水落口、管根等容易发生渗漏的薄弱部位,均需附加一层卷材。
(5)热熔法铺贴卷材应采用满粘法,卷材与屋脊应垂直铺贴,铺贴时应采用喷灯均匀加热基层和卷材,喷灯距卷材的距离为0.5m,不得过分加热或烧穿,应待卷材表面熔化后缓缓滚铺铺贴。
(6)卷材搭接宽度:横向搭接宽度120mm,纵向搭接宽度100mm。
搭接施工时应采用喷灯加热搭接部位,趁卷材熔化尚未冷却时,用铁抹子把接缝抹好,再用喷灯均匀地密封。
(7)平面与立面相连接的卷材,应由下向上压缝铺贴,并使卷材紧贴阴角,不得有空鼓现象。
卷材搭接缝的边缘,以及末端收头部位应用密封材料嵌缝处理。
五、临时工程(1)提前将冬施所需材料进行准备,以防寒流突然袭击。
(2)生活用水及消防、排水等管线做好认真的保温措施,必须采用不小于50mm 厚的岩棉保温材料保温,防止冻裂和管道堵塞影响安全施工,暗铺管线要保证在冻土深度(50mm)以下。
(3)大型机械要做好冬期施工所需油料的储备和工程机械润滑油的更换补充以及其他检修保养工作,以便在冬施期间运转正常。
(4)冬期施工中要加强天气预报工作,防止寒流突然袭击,合理安排每日的工作,同时加强防寒、保温、防火、防煤气中毒等项工作。
(5)临时生活用水及消防用水,必须在管道的最低处加设泻水阀。
感谢您的阅读!。
