海兴县净水厂水质改善工程项目投标文件2016年6月13日第一章概述 (4)1. 工程简介 (4)2。
编制说明 (4)3。
编制依据 (4)4.设计规范标准 (4)5.投标范围 (5)第二章主要设备选型及性能描述 (5)1. 设备选择标准 (5)2。
主体设备介绍 (6)(6)主要建、构筑物一览表 (9)第三章电气 (16)1。
规范标准 (16)2。
供电电荷 (16)3。
照明 (16)4。
设备防雷接地 (16)5。
电缆铺设 (16)6。
通讯 (17)第四章自控系统 (17)1。
控制系统的组成 (17)2. 处理设备控制方案 (17)3。
系统连锁控制 (17)第五章系统运行工况 (18)1.环境条件 (18)2. 电力条件 (18)第六章施工组织机构设置 (19)1。
施工组织机构组成成员 (19)2.施工管理体系 (19)第七章工程进度控制及保证措施 (20)1.施工进度计划安排 (20)2。
施工安排及施工段和流水段的划分 (21)3。
施工进度控制点 (21)4.工期保证措施 (21)第八章专用工具和备品配件 (23)1专用工具清单 (23)2质保期内备品配件 (24)第九章环保节能措施 (25)1。
通风 (25)2。
噪声控制 (25)3。
废液控制 (25)4。
节能措施 (25)第十章劳动保护与安全卫生 (25)第十一章人员培训及售后服务 (26)1。
人员培训 (26)2。
售后服务 (27)附录一: (28)附录二: (29)第一章概述1.工程简介海兴县净水厂水质改善工程项目采用一级纳滤的核心处理工艺。
纳滤装置进水量6700m3/d,产水量5000m3/d,浓水量1700m3/d,经勾兑后总出水量8000m3/d。
勾兑后出水水质指标符合《生活饮用水卫生标准》(GB5749-2006),纳滤系统浓水经浓水外输管线排放到污水处理厂。
2.编制说明在本技术方案中,我们提供了1套箱式变压器供水厂用电增容;建设1座水处理车间建筑面积255。
目录第一章技术标编制综合说明..................................................................... - 1 -第一节工程概况 ..................................................................................................... - 1 -第二节技术标编制原则 ......................................................................................... - 1 -第三节技术标编制依据 ......................................................................................... - 1 -第四节施工目标及承诺 ......................................................................................... - 2 -第二章主要施工方案及技术措施 ............................................................ - 3 -一、协调 ..................................................................................................................... - 3 -二、施工准备 ............................................................................................................. - 4 -三、施工方案 ............................................................................................................. - 4 -(一)室内外给水管道改造 ..................................................................................... - 4 -(二)泵房及水箱改造 ............................................................................................. - 9 -第三章质量保证措施以及预防工程质量通病的措施 .......................... - 14 -第一节保证工程质量的组织措施 ....................................................................... - 14 -第二节质量保证技术措施 ................................................................................... - 15 -第三节工程特点、重点与难点的针对性措施 ................................................... - 16 -第四章施工总进度计划及保证措施 ...................................................... - 17 -一、组织保证 ........................................................................................................... - 17 -二、管理保证 ........................................................................................................... - 18 -三、保证进度计划需要的主要施工机械设备 ....................................................... - 19 -四、劳动力需求计划 ............................................................................................... - 19 -第五章安全施工措施计划....................................................................... - 19 -第一节保证安全生产的组织措施 ....................................................................... - 19 -第二节保证安全生产的技术措施 ....................................................................... - 21 -第六章文明施工措施计划....................................................................... - 24 -第七章施工场地治安保卫管理计划 ...................................................... - 25 -第八章施工环保措施计划....................................................................... - 26 -一、气体污染控制措施 ........................................................................................... - 26 -二、材料污染控制 ................................................................................................... - 27 -三、废水污染控制措施 ........................................................................................... - 27 -四、现场噪声控制 ................................................................................................... - 27 -第九章其它施工措施计划....................................................................... - 28 -第一节渣土垃圾整治措施 ................................................................................... - 28 -第二节特殊季节施工质量保证措施 ................................................................... - 29 -第十章施工现场总平面布置................................................................... - 29 -一、布置原则 ........................................................................................................... - 29 -二、布置设想及要求 ............................................................................................... - 29 -第十一章成品保护和工程保修工作的管理措施和承诺 ...................... - 30 -(一)成品保护管理措施 ....................................................................................... - 30 -(二)工程保修工作管理措施 ............................................................................... - 31 -第十二章紧急情况处理措施、预案及抵抗风险的措施 ...................... - 31 -一、组织准备 ........................................................................................................... - 31 -二、工地现场消防预案 ........................................................................................... - 32 -三、施工现场伤亡事故应急处理预案 ................................................................... - 33 -第十三章与发包人、监理及设计人的配合 .......................................... - 34 -1.与业主的配合、协调措施 ................................................................................. - 34 -2.与设计、监理单位的协调、配合措施 ............................................................. - 34 -附表一:拟投入本工程的主要施工设备表 ........................................................... - 36 -附表二:拟配备本工程的试验和检测仪器设备表 ............................................... - 37 -附表三:劳动力计划表 ........................................................................................... - 37 -附表四:临时用地表 ............................................................................................... - 39 -附表五:计划开、竣工日期和施工进度计划表 ................................................... - 40 -附表六:临时设施总平面布置图第一章技术标编制综合说明我公司完全响应招标文件的各项规定和要求、严格执行当地政府的法律法规和地方标准。

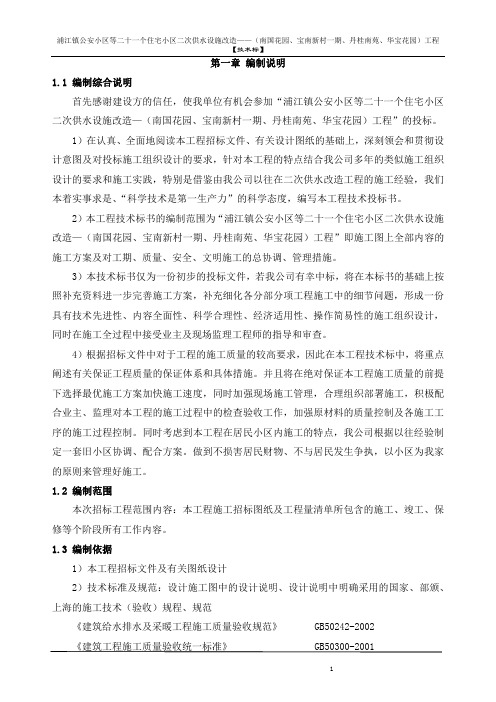

第一章编制说明1.1 编制综合说明首先感谢建设方的信任,使我单位有机会参加“浦江镇公安小区等二十一个住宅小区二次供水设施改造—(南国花园、宝南新村一期、丹桂南苑、华宝花园)工程”的投标。
1)在认真、全面地阅读本工程招标文件、有关设计图纸的基础上,深刻领会和贯彻设计意图及对投标施工组织设计的要求,针对本工程的特点结合我公司多年的类似施工组织设计的要求和施工实践,特别是借鉴由我公司以往在二次供水改造工程的施工经验,我们本着实事求是、“科学技术是第一生产力”的科学态度,编写本工程技术投标书。
2)本工程技术标书的编制范围为“浦江镇公安小区等二十一个住宅小区二次供水设施改造—(南国花园、宝南新村一期、丹桂南苑、华宝花园)工程”即施工图上全部内容的施工方案及对工期、质量、安全、文明施工的总协调、管理措施。
3)本技术标书仅为一份初步的投标文件,若我公司有幸中标,将在本标书的基础上按照补充资料进一步完善施工方案,补充细化各分部分项工程施工中的细节问题,形成一份具有技术先进性、内容全面性、科学合理性、经济适用性、操作简易性的施工组织设计,同时在施工全过程中接受业主及现场监理工程师的指导和审查。
4)根据招标文件中对于工程的施工质量的较高要求,因此在本工程技术标中,将重点阐述有关保证工程质量的保证体系和具体措施。
并且将在绝对保证本工程施工质量的前提下选择最优施工方案加快施工速度,同时加强现场施工管理,合理组织部署施工,积极配合业主、监理对本工程的施工过程中的检查验收工作,加强原材料的质量控制及各施工工序的施工过程控制。
同时考虑到本工程在居民小区内施工的特点,我公司根据以往经验制定一套旧小区协调、配合方案。
做到不损害居民财物、不与居民发生争执,以小区为我家的原则来管理好施工。
1.2 编制范围本次招标工程范围内容:本工程施工招标图纸及工程量清单所包含的施工、竣工、保修等个阶段所有工作内容。
1.3 编制依据1)本工程招标文件及有关图纸设计2)技术标准及规范:设计施工图中的设计说明、设计说明中明确采用的国家、部颁、上海的施工技术(验收)规程、规范《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《建筑电气工程施工质量验收规范》GB50303-002《建筑机械使用安全技术规程》JGJ33-2001《施工现场临时用电安全技术规范》。

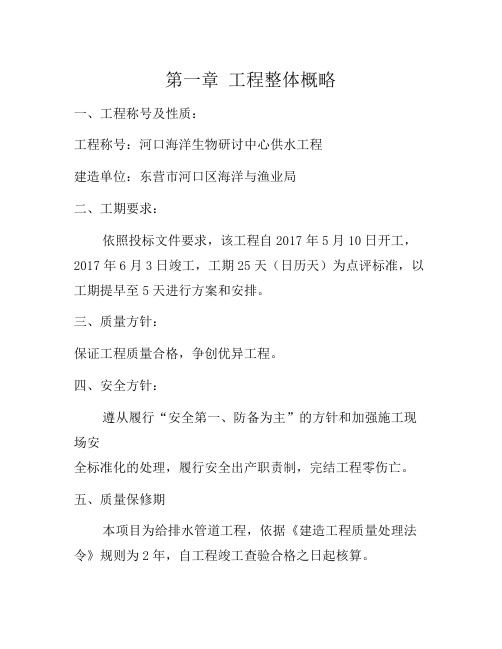

第一章工程整体概略一、工程称号及性质:工程称号:河口海洋生物研讨中心供水工程建造单位:东营市河口区海洋与渔业局二、工期要求:依照投标文件要求,该工程自2017年5月10日开工,2017年6月3日竣工,工期25天(日历天)为点评标准,以工期提早至5天进行方案和安排。
三、质量方针:保证工程质量合格,争创优异工程。
四、安全方针:遵从履行“安全第一、防备为主”的方针和加强施工现场安全标准化的处理,履行安全出产职责制,完结工程零伤亡。
五、质量保修期本项目为给排水管道工程,依据《建造工程质量处理法令》规则为2年,自工程竣工查验合格之日起核算。
六、施工安排整体想象(一)辅导思维以“高效、优质、安全、文明”为施工辅导思维,严厉处理,优化资源装备,发挥科技抢先。
选用新技能、新工艺,抓要点难点,保证工程的质量与工期,令业主满意,让政府定心。
精心安排处理安排,科学合理拟定展开方案,在施工人员、资料和机械设备上做充沛预备。
树立健全质量保证体系,严厉依照ISO9002质量保证体系作业,标准化、标准化作业,全面展开质量创优活动。
安全出产、文明施工。
(二)为保证优质、安全、如期完本钱工程施工,本公司将抽调优异的项目司理,组成一支技能力气雄厚,施工经历丰厚,能够打硬仗精干高效的项目司理部。
(三)本公司以先进的安排处理技能,统筹方案,合理安排,安排分段平行流水作业,均衡出产,保证业首要求的工期。
(四)、充沛发挥机械设备出产能力并选用先进的机械设备,科学装备出产要素,组成功用匹配、良性运作的施工程序。
(五)、以老练的施工工艺,施行样板引路、实验先行、全进程监控信息化施工。
(六)、进一步推行全面质量处理,对施工现场施举动态处理和严厉监控,施行质量一票否决权。
(((窗体顶端(七)、方案针对性和施工段区分1方案针对性整体安置依据“先地下后地上”,“先深后浅”,的施工准则,先丈量放线,然后进行开挖、铺装、装置施工及主体完善,最终进行试压调试。
目录目录 (I)第一章编制说明 (1)一编制依据 (1)二工程概况 (1)(一)土建工程 (1)(二)装修工程 (1)(三)安装工程 (1)三工程的难特点 (1)四招标文件响应性 (2)第二章施工准备 (3)一施工现场准备 (3)二技术准备 (3)三劳动力准备 (3)四材料准备 (4)五机械设备准备 (4)六质量检验仪器的配备 (4)第三章施工管理体系 (5)一施工管理网络 (5)二施工管理人员职责 (5)(一)项目经理岗位责任制 (5)(二)项目技术负责人岗位责任制 (5)(三)施工员岗位责任制 (6)(四)质量检查员岗位责任制 (6)(五)安全员岗位责任制 (6)第四章施工总体布置 (7)一施工总体安排 (7)(一)施工现场布置 (7)(二)施工进度安排 (7)二施工用电安排 (7)三施工用水安排 (8)(一)给水 (8)(二)排水 (8)四施工消防安排 (8)五临时设施布置 (8)六交通组织 (9)第五章分部分项工程施工方法 (10)一施工测量 (10)(一)技术标准 (10)(二)技术措施 (10)二土建装修工程 (10)(一)土方及基础工程施工 (10)(二)主体结构施工 (11)(三)砌体工程施工 (13)(四)内、外抹灰工程 (14)(五)屋面工程施工 (15)(六)架子工程施工 (19)三安装工程 (19)(一)电气安装工程 (19)(二)给排水安装工程 (21)(三)防雷接地安装工程 (23)第六章季节性施工措施 (26)一雨季施工措施 (26)(一)雨季施工管理目标 (26)(二)雨季施工准备工作 (26)(三)雨季施工管理 (26)二台风季节施工措施 (27)三雨季及台风季节施工安全措施 (27)第七章施工总进度计划及工期保证措施 (29)一施工总体进度计划 (29)(一)施工总进度计划编制的指导思想 (29)(二)施工总进度安排 (29)二工期保证措施 (29)(一)组织措施 (29)(二)管理措施 (30)(三)技术措施 (30)(四)材料供应措施 (30)第八章劳动力及材料供应计划 (32)一劳动力投入计划 (32)(一)项目管理人员配备计划 (32)(二)施工班组及劳动力安排 (32)(三)劳动力配备及保证措施 (32)二主要材料供应计划 (32)(一)材料供应计划 (32)(二)原材料的质量控制 (33)(三)材料采购保管措施 (33)(四)保证材料进场措施 (33)第九章工程质量保证措施 (34)一施工质量目标 (34)二工程质量管理保证措施 (34)三工程质量技术保证措施 (34)四质量检查和检测手段 (35)五材料、设备施工质量保证措施 (35)(一)原材料进场措施 (35)(二)设备质量控制 (36)第十章安全文明施工及环保措施 (37)一安全施工保证措施 (37)(一)安全保证体系 (37)(二)安全及消防实施措施 (37)(三)安全生产保证措施 (37)二文明施工保证措施 (38)(一)文明施工目标计划 (38)(二)总平面管理 (38)(三)重点部位的要求 (38)三环境保护措施 (38)(一)环境保护体系 (38)(二)建筑垃圾运输规定 (38)第十一章主要施工机械设备配备及布置 (40)一主要施工机械设备的配备 (40)二主要施工机械设备的布置 (40)(一)机械设备的布置 (40)(二)机械设备的管理 (40)(三)小机械的管理 (40)附表一拟投入本招标项目的主要施工机械设备表 (41)附表二拟配备本招标项目的试验和检测仪器设备表 (42)附表三劳动力计划表 (43)附表四计划开、竣工日期和施工进度网络图 (44)附表五施工总平面图 (44)附表六临时用地表 (45)附表七拟分包项目情况表 (46)第一章编制说明一编制依据1、XX提供的施工招标文件和图纸。
市政供水技术标(完美版)
市政供水技术标(完美版)
本技术标准的目的是为了规范市政供水的技术要求,确保供水
水质和供水管网的安全运行。
本标准适用于市政供水的设计、施工、验收、运行和管理。
1. 供水水源
1.1 市政供水的水源应符合《饮用水卫生标准》要求。
1.2 水源地应远离工业和生活垃圾等重污染源,水源地周围应
建有围栏,杜绝非法采矿和乱倒垃圾现象。
2. 供水管网
2.1 供水管网应选用具有较好抗拉强度和耐腐蚀性的材料,管
道接口采用承插式接口,并进行严密密封。
2.2 管道敷设应符合国家和地方的规定,管道布局合理,避免雨污水互反和漏水。
2.3 管道安装应符合相关设计要求,并进行管道内部的冲洗和消毒,确保供水卫生无害。
3. 水质检测
3.1 按照国家和地方的规定,对市政供水水质进行监测,包括水源地、处理过程和供水管网。
3.2 每季度至少进行一次全面的水质检测,对需求较大的有害物质可实行日常监测。
3.3 检测结果应公开,向社会各方面提供水质信息,如发现水质问题,及时采取措施保障供水安全。
4. 运营管理
4.1 建立健全供水管理制度和规范化运营管理机制。
4.2 设立专门的供水管理部门和配备专业化管理人员。
4.3 加强对供水管网的日常维护和管理,及时发现和处理管网的问题,确保供水的连续性和稳定性。
4.4 建立紧急反应机制,一旦发现供水安全问题,立即启动相应的应急预案。
总结
本标准在市政供水的水源、管网、水质检测和运营管理等方面作出了规范要求,能够有效保障市民生活所需的饮用水质量,推动市政供水事业的健康发展。
精心整理河口海洋生物研究中心供水工程施工技术标书投标文件第一章总体概述 ...................................................................第一章总体概述一、编制说明及编制依据1 编制说明力求使本方案思路先进,切合工程实际,具有可操作性强。
1.4本投标施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求进行编制;在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,由安装,专业组成。
2 编制依据.4本工程需执行的国家现行标准、规范。
《室外给水设计规范》(GB50013-2006)《生活饮用水卫生标准》(GB5749-2006)《给水排水管道工程施工及验收规范》(GB50268-2008)(1)本工程具有挖掘量大、施工作业线长;(2)管线需穿越公路、水渠,施工区域复杂,施工难度较大。
(3)按招标文件要求,工期要求紧;(4)质量要求较高,整个工程质量标准:确保合格。
(5)料具、机械设备需用量大;(6)工期紧,劳动力集中投入量大。
因此,必须引起各级领导高度的重视,在建设单位、监理单位以及甲方业主的统一协调指挥下,集中优势力量,将优秀的设计与先进的施工技术实现最佳的组合,以便优质、高效、低成本完成本工程,把本工程建成在公司一流的建筑精品工程。
按照《建设工程质量管理条例》中有关规定实行保修,保修期为2年。
八、施工组织总体设想(一)、为保质保量完成该给水工程,我公司将派驻优秀的项目经理、施工员、安全员等组建一支技术力量雄厚,施工经验丰富的班子队伍,成立工程现场指挥部。
?(二)、我公司将以先进的组织管理技术,统筹计划,合理安排,组织分段平行流水作业,均衡生产,保证业主单位要求的工期内完成工员、设备、材料的准备情况编制实施性的施工组织设计,修建工程指挥部,解决临时用水、电等,修建供工程使用的临时通道,设置必要的安全防护措施。
海兴县净水厂水质改善工程项目投标文件2016年 6月13日第一章概述 .................................................. 错误 ! 未定义书签。
1. 工程简介 . .............................................. 错误 ! 未定义书签。
2. 编制说明 . ............................................... 错误 ! 未定义书签。
3. 编制依据 . .............................................. 错误 ! 未定义书签。
4. 设计规范标准 . ........................................... 错误 ! 未定义书签。
5. 投标范围 . ............................................... 错误 ! 未定义书签。
第二章主要设备选型及性能描述 ................................. 错误 ! 未定义书签。
1. 设备选择标准 . .......................................... 错误 ! 未定义书签。
2. 主体设备介绍 . ........................................... 错误 ! 未定义书签。
( 6)主要建、构筑物一览表 . ................................ 错误 ! 未定义书签。
第三章电气 .................................................. 错误 ! 未定义书签。
1. 规范标准 . .............................................. 错误 ! 未定义书签。
第一章编制说明1.1 编制综合说明首先感谢建设方的信任,使我单位有机会参加“浦江镇公安小区等二十一个住宅小区二次供水设施改造—(南国花园、宝南新村一期、丹桂南苑、华宝花园)工程”的投标。
1)在认真、全面地阅读本工程招标文件、有关设计图纸的基础上,深刻领会和贯彻设计意图及对投标施工组织设计的要求,针对本工程的特点结合我公司多年的类似施工组织设计的要求和施工实践,特别是借鉴由我公司以往在二次供水改造工程的施工经验,我们本着实事求是、“科学技术是第一生产力”的科学态度,编写本工程技术投标书。
2)本工程技术标书的编制范围为“浦江镇公安小区等二十一个住宅小区二次供水设施改造—(南国花园、宝南新村一期、丹桂南苑、华宝花园)工程”即施工图上全部内容的施工方案及对工期、质量、安全、文明施工的总协调、管理措施。
3)本技术标书仅为一份初步的投标文件,若我公司有幸中标,将在本标书的基础上按照补充资料进一步完善施工方案,补充细化各分部分项工程施工中的细节问题,形成一份具有技术先进性、内容全面性、科学合理性、经济适用性、操作简易性的施工组织设计,同时在施工全过程中接受业主及现场监理工程师的指导和审查。
4)根据招标文件中对于工程的施工质量的较高要求,因此在本工程技术标中,将重点阐述有关保证工程质量的保证体系和具体措施。
并且将在绝对保证本工程施工质量的前提下选择最优施工方案加快施工速度,同时加强现场施工管理,合理组织部署施工,积极配合业主、监理对本工程的施工过程中的检查验收工作,加强原材料的质量控制及各施工工序的施工过程控制。
同时考虑到本工程在居民小区内施工的特点,我公司根据以往经验制定一套旧小区协调、配合方案。
做到不损害居民财物、不与居民发生争执,以小区为我家的原则来管理好施工。
1.2 编制范围本次招标工程范围内容:本工程施工招标图纸及工程量清单所包含的施工、竣工、保修等个阶段所有工作内容。
1.3 编制依据1)本工程招标文件及有关图纸设计2)技术标准及规范:设计施工图中的设计说明、设计说明中明确采用的国家、部颁、上海的施工技术(验收)规程、规范《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-002《建筑机械使用安全技术规程》JGJ33-2001《施工现场临时用电安全技术规范》。
第一章技术标编制说明一、答谢函及投标承诺1.1答谢函上海金山自来水有限公司、上海资文建设工程咨询有限公司:衷心感谢贵方同意我们参加“新农地区(东南片区)自来水管网改造工程” 的竞标工作!为了更好地完成本工程的投标工作,我公司专门成立了投标小组,认真学习了招标文件及相关资料,仔细踏勘了工地现场,在分析了本工程的特点、难点以及各种影响因素后,我们有信心,且有能力保质、保量完成本工程招标文件约定的任务!我们愿意接受招标文件中关于投标保证、履约保证、工程进度、质量、安全、文明施工和工程付款等方面的要求,坚决服从贵方的统一调度,自觉接受建设单位、设计单位和监理单位的指导和监督,愿与贵方及设计、监理单位一道共同把工程建设好,为工程早日完成作出贡献。
如果我们有幸能参与本工程的施工,我们将选派具有管网工程施工经验的优秀管理人才和技术人才,建立符合本工程管理需要的项目组织机构,实施项目总承包管理,通过对劳动力、机械设备、材料、资金、技术、方法和信息的优化配置,确保本工程在工期、质量、安全和文明施工等方面各项预定目标的实现。
1.2投标承诺1.2.1工期目标及奖罚措施1)工期目标:我方承诺在100个施工日历天内完成整个工程的施工任务;在竣工验收后一个月内完成并提交包括竣工结算资料在内的本工程完整的竣工资料。
2)我方承诺,如果由于我方原因不能在承诺的施工总工期内完成施工任务,愿接受合同总价款的万分之五/天的罚款。
即使由于非我方原因造成工期延顺,我方也将在确保施工安全和质量的前提下,尽力赶工。
1.2.2质量目标及奖罚措施质量目标:符合国家、地方相关技术规范和要求并一次性验收合格。
我方承诺:如果由于自身原因工程质量达不到符合国家、地方相关技术规范和一次性验收合格的标准,愿接受合同价的3%勺罚款,并无偿修复至合格的标准。
123安全目标及奖罚措施安全生产管理目标:无重大伤亡事故,无重大设备事故发生。
我方承诺,如发生以上事故,愿接受合同价的3%勺罚款。
124文明施工目标及奖罚措施文明施工管理目标:达到“两通、三五、五必须”,无有责投诉。
我方承诺,如达不到上述目标,愿接受由此造成的全部损失和政府规定的罚款。
125环境保护目标及承诺环境保护目标:1)施工现场的道路畅通,沿线单位和居民出入道路畅通;2)施工中无管线事故、无重大伤亡事故,施工现场道路平整无积水;3)施工区域与非施工区域严格分隔,工地醒目处设置施工铭牌、管理人员佩卡上岗;4)施工现场材料堆放整齐,生活设施清洁,周边环境美化、文明,保持施工工程整洁;5)施工现场严格按规定控制噪音、扬尘、施工中产生的污水按规定排放,并落实防污染、防泥浆外溢的措施;6)工地出口设置车辆清洗装置,渣土运输有证进行,散料封闭装运,并按指定地点堆放;7)施工现场开展以创建文明工地为主要内容的宣传、教育工作。
我方承诺,如达不到上述承诺,愿接受施工合同总价的1%fl政府规定的罚款。
1.2.6人员到位的承诺1)我方指派的项目经理及相应的专业技术、管理人员和特殊工种操作人员,将持证上岗,其资质和专业将与本工程相符,并保证以上人员不调换和撤离;2)项目经理和主要管理人员的现场工作时间每周不少于5天;我方承诺,如达不到以上承诺,项目经理和主要管理人员每缺席一天接受1000元的罚款,特殊工种操作人员未持证上岗接受5000元人民币/人次的罚款。
二、标书编制依据1)招标文件及补充招标文件;2)招标文件约定的设计、施工及验收规范和现行的国家、行业规范;3)国家和上海市的相关法律法规;4)我公司的综合实力和类似工程的施工经验第二章施工技术方案2.1工程概况2.1.1工程名称:新农地区(东南片区)自来水管网改造工程。
2.1.2工程地点:金山区新农地区吕新公路、爱五公路、新惠路、红光路、新惠支路以及惠农村、五龙村。
2.1.3管道主要情况:本工程主要施工地区位于金山区新农地区吕新公路、爱五公路、新惠路、红光路、新惠支路等5条道路给水管改造;惠农村、五龙村入户管改造。
改造敷设DN25~DN20供水干管及进户管约71306米,改造消火栓12个、水表以及辅助设施1537户。
主要管材为PE管、钢管。
本次管网改造工程中,给水管采用PE管;在穿越障碍物时,管桥施工采用钢管,拖拉管施工采用PE管。
本工程施工主要采用开槽埋管方式。
在管道穿越现状道路及市政管线时,采用拖拉管施工或开槽埋管施工。
管道过河时采用管桥或拖拉管施工,其中河长15米及以下采用管桥方式过河,15米以上采用拖拉管过河。
2.2现场施工总流程■ 技术准备—►物资准备施工准备机具准备―绿化搬迁一►道路翻拆一人员准备--- ►——现场准备管道施工—> 压力试验及冲洗消毒―现场恢复―验收交工2.3技术准备2.3.1组织技术人员学习掌握施工设计图纸、技术要求、施工验收标准及有关文件。
参加图纸会审,保存图纸会审记录。
2.3.2组织施工管理人员,会同甲方现场管理人员对线路进行详细踏勘,针对不同的环境和地形编制相应的施工方案。
233开工前确定本工程各项作业指导书和单项施工方案的目录,经业主或监理工程师审核确认,于施工之前编制并经审核批准。
2.3.4、将设计施工图、图纸会审内容、现场交底内容、施工方法和技术措施分级进行技术交底。
工程技术交底由项目经理组织相关人员向作业队长进行,作业层的技术交底由作业队长按工程技术交底内容对作业层的施工人员进行交底。
技术交底以书面签字为依据,确保每个施工人员都接受了技术质量控制等的要求。
2.4 施工机具、材料准备2.4.1安排机修人员对参加工程的机具、设备全部检修一遍,使每一台机具、设备处于完好状态,保证中标后能及时运送到施工现场并投入使用。
2.4.2物资采购准备结合工程总体施工进度计划,编制出详细的供料计划。
根据计划落实供料地点、数量,并做出用车计划,将材料及时拉运到施工现场,保证施工按计划进行。
工程用消耗材料:如氧气、乙炔气、手套等均在当地分批购买,保证有三天施工用量的库存。
管道等主要材料按施工计划分批供应,在需要的前三天必需到位并试验验收完毕。
2.5 施工人员准备2.5.1项目经理在全公司范围内选择适合本项目的项目管理人员,经批准后,组成项目管理部。
合同一经签订,项目管理人员即全部到位。
2.5.2选择自来水管道施工经验丰富的队伍作为本项目的基本施工队伍,适当补充外来施工人员以辅助作业。
准备预备队伍,适时进行抢工作业。
2.6临时设施和施工现场准备2.6.1按照“施工现场总平面布置图”的规定,进行临时设施和施工现场的准备。
2.6.2 施工许可证:办理施工许可、道路使用、渣土运输、地下管线保护等相关许可证。
2.6.3 施工用水、用电在开工前由甲方负责落实到距红线300米范围内,施工单位接装计量表具,引入施工地点。
2.7 绿化搬迁:施工之前应将管位附近影响施工的绿化进行搬迁,待管道敷设结束后再行恢复。
2.8 道路翻拆:道路拆除应根据埋管开槽的需要,放样后先用路面切割机切出整齐的沟槽边缘,再进行边缘内路面的拆除。
拆除采用道路破碎机进行。
2.9 管道施工2.9.1施工流程施工准备——降排水施工——沟槽开挖——管道下丫——管道连接一阀门井砌筑一压力试验2.9.2施工方法(一)降排水施工1、地下水降水沟槽开挖过程中如果出现少量地下渗水,可在开挖过程中采用抽水泵集中抽水排放。
如果地下水位较高,则宜采取井点降水的施工方法。
2、地面临时排水局部地面存水或沟槽开挖时的地面水渗水和雨水等积水,采用泥浆泵或潜水泵集中抽排至沉淀池先行沉淀,再用潜水泵抽送至邻近可以排放的地点。
3、降排水应连续,保证沟槽底部不受水浸泡。
4、冬期施工对排水管路系统应采取防冻措施,停泵后立即放净内部积水。
(二)沟槽开挖⑴ 本工程有条件的地段沟槽开挖采用小型挖掘机挖土(有障碍物处或狭窄地段采用人工挖土)、人工清底的施工方法。
遇有地下管线、构筑物、电杆等,应采取措施进行有效保护。
具体详见“工程文明施工的技术措施”。
⑵因本工程是管网改造项目,沟槽宽度和深度除应符合规范的要求外,还应根据建设单位要求和现场实际情况进行施工。
沟槽允许偏差详见“保证工程质量、安全的技术措施”。
⑶土方挖至管底设计标高前,应预留20〜30cm原土,排管前人工清底至设计标高,以免因超挖造成扰动土。
如遇超挖,应换填粒径10〜15mm勺天然级配砂石料或5〜40mm勺碎石,整平夯实。
沟底遇有废旧构筑物、硬石、木头、垃圾等杂物时,必须清除,然后铺一层厚度为0.15m的砂土并整平夯实。
⑷原则上,槽边堆土高度应不大于1.5米,与沟槽边的距离应不小于0.8 米,并做到渣、土分离,余土、余渣及时外运至指定的地点。
局部管道管位处位置非常狭窄,沟槽开挖时应及时全部运走渣土,待回填时再运回。
⑸ 沟槽不宜开挖过长,以满足当天施工需要为宜。
⑹ 本项目沟槽支护采用20#〜25#槽钢板桩,具体板桩长度和型号选择应根据每段实际情况进行。
(三)管道基础管沟基础采用砂石垫层,砂厚度为150mm在管道转弯(水平向、垂直向)、三通、套管、叉管和管堵处均应按设计要求设置混凝土支墩。
(四)管道下沟⑴沟槽经验收合格后,应迅速进行管道敷设。
⑵ 铺管时,管沟内应无积水。
每次收工时,管端应圭寸堵,以防杂物进入。
⑶ 管道下沟可用人工或起重机进行。
人工下沟时,可用吊带或麻绳溜管入槽,依次平稳地放在管位上。
起重机下管时,采用吊带将管道依次放到管位上。
对于支撑槽,则从管槽一端集中下管,在槽底由人工将管材运送到位。
严禁串心吊装或用金属绳索钩住管道两端管口或将管材自沟边翻滚抛入槽中。
⑷ 管道下沟时,对于承插口管道,在平坦地段承口应朝向来水方向,上坡地段承口朝向上坡方向。
(五)PE管道施工(1) 沟槽验收合格后,应迅速进行管道敷设。
(2) 管道安装时,管沟内应无积水。
每次收工时,管端应临时圭寸堵,以防杂物进入。
(3) 管道的切割、焊接、连接及检验应按照规范和《焊接工艺指导书》的规定进行,而且,管道、管件的组对施工还应符合现行规范和建设单位的要求。
(4) PE管道的连接工人,应经过专门培训,持证上岗。
PE管道的连接采用热熔和电熔连接,不同的连接方法采用对应的专用工具,不得使用明火加热。
(5) PE管道下沟时,应避免擦伤,并注意不使砖、石滚落于管道上。
连接时, 应保持管端清洁,连接施工时,应符合连接机具和管件生产厂的规定。
(6) PE管宜蜿蜒铺设,管道弯曲半径应符合规范和设计文件的规定。
(7) PE管在电熔连接冷却时,不得移动连接件或在连接件上施加任何外力。
PE管电熔连接前,应将两连接件进行校直,使其保持在同一轴线上。
电熔连接的连接端应切割垂直,并用干净的棉布擦净管材和连接管件连接面上的污物。
(8) PE管热熔连接时,所使用的连接工具的加热面上的污物应用干净棉布擦净。
