光伏电站建设全流程
- 格式:ppt
- 大小:22.00 KB
- 文档页数:8
一、项目前期考察
对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线
路长度廊道的条件、和当地电网公司的政策等。
二、项目建设前期资料及批复文件
第一阶段:可研阶段
1、委托有有资质的单位做大型光伏并网电站项目进行可行性研究分析、项目备案申请报告。
2、进入所在省份(市)的备案名单
第二阶段:获得省级/市级相关部门的批复文件
第三阶段:获得开工许可
1、办理建设项目银行资金证明(不少于项目总投资的20%)。
2、办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的80%);
3、委托具有资质的单位做项目设计;
4、获得项目建设地建设局开工许可;
三、项目施工图设计
1、现场测绘、地勘、勘界、提资设计要求;
2、接入系统报告编制并上会评审;
3、出施工总图蓝图;
4、各专业进行图纸绘制(结构、土建、电气等);
5、出各产品技术规范书(做为设备采购招标依据);
6、和各厂家签订技术协议;
7、现场技术交底、图纸会审;
8、送出线路初设评审上会出电网意见;。
光伏电站施工工艺流程一、前期准备在开始施工之前,需要进行一系列的前期准备工作,包括选址、设计、审批等。
首先,确定光伏电站的选址,需要考虑地形、气候等因素,并确保可获取足够的阳光资源。
然后,进行光伏电站的设计工作,根据选址的散热情况、电网容量等因素,确定电站的组件布局、选用的电池组件等。
最后,进行审批工作,需要向相关部门申请建设许可证、环评等审批手续。
二、土建施工土建施工是光伏电站建设的第一步,主要包括场地平整、基础建设、围墙、通道等工程。
首先,需要对场地进行平整处理,清理杂草、去除障碍物等。
然后,进行基础建设,包括电站的太阳能板支架基础和逆变器建造。
最后,进行围墙、道路、通道等工程,确保电站的安全性和便利性。
三、光伏组件安装光伏组件安装是光伏电站施工的核心环节,主要包括组件安装和电缆布线。
首先,需要安装支架,根据设计图纸和实际情况,安装支架并固定好。
然后,将太阳能组件逐一安装在支架上,确保安装的牢固和正确。
最后,进行电缆布线,将太阳能组件之间、以及与逆变器和电网之间的电缆连接好。
四、逆变器安装逆变器是光伏电站的核心设备,将组件所产生的直流电转换为交流电,并通过逆变器输出到电网中。
逆变器安装包括设备安装和电缆连接。
首先,将逆变器安装在适当的位置,确保逆变器的通风和散热条件良好。
然后,进行电缆布线,将逆变器与组件和电网连接好。
五、调试和并网调试和并网是光伏电站施工的最后一步,需要对整个电站进行调试和测试,并将电站与电网进行连接。
首先,需要对组件、逆变器等设备进行调试和测试,确保设备的正常工作和性能。
然后,进行联合测试,将各个设备和系统进行连接,并对整个电站进行测试。
最后,将电站与电网进行连接,进行并网运行。
六、验收和运维完成光伏电站的施工后,需要进行验收工作,并将电站投入运营。
验收工作包括设备验收和工程验收,确保设备和工程的质量符合要求。
然后,进行正式运营,包括日常维护和运维工作,确保电站的正常运行和发电效率。
光伏电站项目开发建设流程1.前期准备阶段:在这个阶段,需要进行项目的初步规划和前期准备工作。
包括确定项目开发的目标和规模、寻找合适的用地、与相关部门进行沟通取得各类许可证、了解当地光照、气候等信息等。
也需要进行初步的市场调研,了解项目的可行性和市场前景。
2.项目评估阶段:在这个阶段进行的是项目的详细评估和可行性研究。
主要包括资源评估、土地测量、电量评估、经济性分析等。
评估的结果一方面用于验证项目的可行性,另一方面用于融资筹备和设计规划。
3.设计规划阶段:在这个阶段进行的是项目的设计和规划工作。
包括设计光伏组件的布局、决定组件的类型和数量、确定逆变器、电缆线路等关键设备的选择和布局。
同时,还需要进行施工方案的制定和环境影响评估等。
4.融资筹备阶段:在这个阶段进行的是项目的融资准备工作。
包括编制项目的融资计划和投资报告,与银行和投资者进行洽谈,寻找合适的融资渠道。
同时,还需要进行项目的潜在风险评估和回报分析,以便吸引投资者和融资机构的关注。
5.建设施工阶段:在这个阶段进行的是项目的实施和建设工作。
主要包括选址规划、土地准备、光伏组件安装、电缆敷设、并网接入等。
同时,还需要进行工程监理和质量控制,确保项目按照设计要求和合同约定进行建设。
6.运维管理阶段:在这个阶段进行的是项目的运营和管理工作。
主要包括设备的维护保养、数据监测和分析、故障排除、安全管理等。
对于大型的光伏电站项目,还需要建立专业的运维团队和管理制度,确保项目能够持续稳定地运营。
总结起来,光伏电站项目的开发建设流程包括前期准备、项目评估、设计规划、融资筹备、建设施工和运维管理六个主要阶段。
每个阶段都有其特定的任务和工作内容,需要有专业的团队和相关的资源支持。
通过严谨的规划和科学的管理,能够有效地推动项目的实施和建设,从而为清洁能源的发展和节能减排作出贡献。
光伏电站开发建设流程及相关手续光伏电站是利用太阳辐射能进行发电的装置,是一种清洁、可再生能源。
光伏电站的开发建设流程一般包括项目前期准备、项目立项、规划设计、土地选址、环评审批、工程建设、并网接入和运营维护等阶段。
下面将详细介绍光伏电站开发建设流程及相关手续。
首先是项目前期准备阶段。
在这个阶段,需要进行市场调研,了解当地光伏电站发展现状和政策支持情况;同时,还需要评估项目的可行性,包括资源评估、技术评估和经济评估等;还需要成立项目团队,确定项目的组织机构和人员配备等。
第三个阶段是规划设计阶段。
在这个阶段,首先需要进行土地规划和用地审核,确定光伏电站的用地范围和土地使用权;然后需要进行工程的初步设计,包括光伏组件布置、电气系统设计等;最后需要编制项目建设规划书,并提交给相关部门进行审批。
土地选址是光伏电站建设的关键环节。
在选址过程中,需要考虑到地理位置、太阳辐射、土地利用规划等因素,并进行可行性分析和环境评估。
同时,还需要与土地管理部门进行沟通和协商,确保获取到合法的土地使用权。
环评审批是光伏电站建设的重要环节。
根据环境保护法的规定,光伏电站建设必须完成环境影响评价,并取得环评报告批复。
在环评审批过程中,需要提交环评报告,并根据相关部门的要求进行评审,包括环境影响评估、环境风险分析等。
工程建设阶段是光伏电站实际建设的过程。
在这个阶段,需要进行工程施工招投标,选择合适的施工单位,并签订施工合同;然后需要进行工程监理,对施工过程进行监督和检查,确保工程的质量和安全;最后,需要进行工程竣工验收,验收合格后可以正式投运。
并网接入是光伏电站建设的最后一步。
在并网接入过程中,需要与电力公司进行谈判,签订购电合同,并按要求进行电力接入设备的安装和调试。
完成这些工作后,光伏电站可以正式投入运营。
运营维护是光伏电站持续发电的必要过程。
在运营维护过程中,需要定期对光伏组件进行清洗和维护,检查和维修电气设备,保证光伏电站的正常运行。

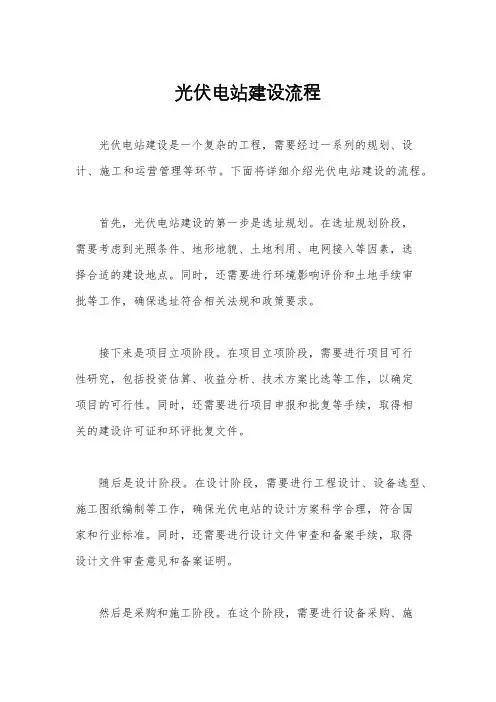

光伏电站建设流程光伏电站建设是一个复杂的工程,需要经过一系列的规划、设计、施工和运营管理等环节。
下面将详细介绍光伏电站建设的流程。
首先,光伏电站建设的第一步是选址规划。
在选址规划阶段,需要考虑到光照条件、地形地貌、土地利用、电网接入等因素,选择合适的建设地点。
同时,还需要进行环境影响评价和土地手续审批等工作,确保选址符合相关法规和政策要求。
接下来是项目立项阶段。
在项目立项阶段,需要进行项目可行性研究,包括投资估算、收益分析、技术方案比选等工作,以确定项目的可行性。
同时,还需要进行项目申报和批复等手续,取得相关的建设许可证和环评批复文件。
随后是设计阶段。
在设计阶段,需要进行工程设计、设备选型、施工图纸编制等工作,确保光伏电站的设计方案科学合理,符合国家和行业标准。
同时,还需要进行设计文件审查和备案手续,取得设计文件审查意见和备案证明。
然后是采购和施工阶段。
在这个阶段,需要进行设备采购、施工单位招标、合同签订等工作,确保设备和施工的质量和进度。
同时,还需要进行施工过程监理和质量检查,确保施工过程符合设计要求和施工标准。
最后是调试和运营阶段。
在这个阶段,需要进行设备调试、并网试运行、运营管理等工作,确保光伏电站的正常运行和发电。
同时,还需要进行项目竣工验收和环保验收等手续,取得相关的竣工验收文件和环保验收证书。
总的来说,光伏电站建设流程包括选址规划、项目立项、设计、采购和施工、调试和运营等多个环节,需要各方的合作和努力,才能顺利完成光伏电站的建设和投产。
希望本文能对光伏电站建设流程有所帮助,谢谢阅读!。
建光伏电站的操作流程一、选址规划1.选址调研:首先需要进行选址调研,通过对区域的地形、气候条件、光照强度等因素进行综合考虑,选择适合建设光伏电站的场地。
2.项目立项:确定选址后,需要进行项目立项的程序,包括项目可行性研究报告、环境影响评价报告等文件的编制,向相关部门提交立项申请,取得项目批复。
3.设计规划:确定项目规模、布局、组件配套、接口电缆等方案,编制施工图纸和设计方案,准备施工条件。
二、工程建设1.土地准备:完成土地征收、规划划定、土地平整等工作,确保土地符合光伏电站建设的要求。
2.基础建设:进行场地勘测、地基处理、土建施工等工程,搭建光伏电站的基础设施。
3.电气设施:铺设电缆、架设电缆槽、安装变流器、组件等光伏电站的电气设备。
4.安装调试:根据设计图纸和安装说明,安装组件、支架、施工固定、调整朝向等,完成设备安装调试。
三、设备安装调试1.组件安装:根据设计方案,组件按照设计要求进行布置,保持合理的间距和倾角。
2.接线调试:进行电缆的接线和接地工作,确保电路接线无误,测试接地情况。
3.系统调试:对整个光伏电站进行系统调试,调整逆变器、MPPT追踪器等参数,检查设备运行情况。
4.并网调试:将建成的电站接入电网,对接入电网的逆变器进行调试,确保逆变器与电网同步运行。
四、运行维护1.运行监控:安装光伏电站运行监控系统,对电站进行定期监测,实时掌握运行情况。
2.故障处理:定期对光伏电站设备进行检查,及时发现和处理故障,保障电站的正常运行。
3.清洁维护:定期清洁光伏组件表面和支架,保持组件的光伏转换效率。
总结:建设光伏电站是一个复杂的工程,需要经过一系列的操作流程才能顺利完成。
选址规划、工程建设、设备安装调试、运行维护等环节都需要仔细操作,确保光伏电站的正常运行。
建设光伏电站,既能为社会提供清洁能源,也能为环境保护和节能减排做出贡献。
光伏电站建设工程施工流程一、前期准备工作1.1 勘察设计阶段在光伏电站建设工程施工流程中,勘察设计是非常重要的一环,其准确性和完整性直接影响到后期施工的顺利进行。
在勘察设计阶段,施工单位需要全面了解项目地区的地形、气候、土壤等情况,提前规划好工程施工的方案。
1.2 材料采购在开工前,施工单位需要提前采购各种施工所需的材料,包括太阳能电池板、支架、逆变器、电缆等,以确保在施工过程中材料不会出现短缺情况,从而影响工程的进度。
1.3 组织人员在施工前期,施工单位需要组织好施工队伍,包括工程师、技术人员、工人等,确保施工队伍人手齐全,能够满足工程施工的需求。
1.4 施工计划在前期准备工作中,施工单位需要制定好详细的施工计划,包括施工周期、施工顺序、工序安排等,以确保工程按计划顺利进行。
二、土方开挖阶段2.1 地基处理在土方开挖阶段,施工单位需要对项目地区进行地基处理工作,包括平整土地、填筑土方等,以为后期设备的安装做好准备。
2.2 埋地电缆敷设在土方开挖阶段,施工单位需要进行埋地电缆的敷设工作,将光伏电站的电缆与逆变器、电池板等设备连接起来。
2.3 支架安装在土方开挖阶段,施工单位需要进行支架的安装工作,主要是将支架固定在地面上,为接下来的电池板安装做好准备。
2.4 钢架组装在土方开挖阶段,施工单位需要进行钢架的组装工作,将钢架根据设计要求进行组装,以承载后期安装的太阳能电池板。
三、光伏组件安装阶段3.1 太阳能电池板安装在光伏组件安装阶段,施工单位需要进行太阳能电池板的安装工作,主要是将电池板安装在支架上,并与逆变器、电缆等设备连接。
3.2 逆变器安装在光伏组件安装阶段,施工单位需要进行逆变器的安装工作,将逆变器安装在电缆接头处,将直流电转换为交流电。
3.3 汇流箱安装在光伏组件安装阶段,施工单位需要进行汇流箱的安装工作,将汇流箱安装在光伏电池板的连接处,对电流进行集中控制。
四、电缆铺设阶段4.1 电缆敷设在电缆铺设阶段,施工单位需要进行电缆的敷设工作,将各个设备的电缆进行连接,并与配电站等设备连接。
光伏电站施工工艺流程1.前期准备在光伏电站施工之前,需要进行一系列的前期准备工作。
首先,需要进行场址选择和土地准备,确定建设光伏电站的地点,清理场地并进行平整处理。
然后,需要进行环评和用地审批,确保项目符合环境和法规要求。
此外,还需要进行项目融资和签订设备供货合同等。
2.土建工程土建工程是光伏电站施工的重要一步,包括场地平整、基础施工和道路建设等。
首先,根据光伏电站的规模和布局设计,进行场地平整工作,清理垃圾和野草,并进行场地测量和标志。
然后,进行基础施工,包括电站大门、办公楼、变电站等建筑物的建设。
最后,进行道路建设,包括道路铺设和标志安装等。
3.电气设备安装电气设备安装是光伏电站施工的重要环节,包括主变压器、逆变器、配电柜等设备的安装和接线。
首先,安装主变压器,并进行连接和固定。
然后,安装逆变器和配电柜,并进行设备的接线和调试。
此外,还需要进行电站的接地和防雷处理。
4.光伏组件安装光伏组件安装是光伏电站施工的核心环节,包括光伏组件的安装和固定。
首先,根据设计要求和布局图,进行光伏组件的安装,使用支架进行固定,并进行线路的连接。
然后,进行组件的调整和校正,确保组件的朝向和倾斜度符合设计要求。
5.接入并网及调试接入并网是光伏电站施工的关键步骤,包括电站的并网申请和并网验收。
首先,进行电站的并网申请,提交相关申请材料,并进行电站相关设备的验收和测试。
然后,进行电站的并网调试,包括逆变器的启动和调试,电站的电网连接测试等。
最后,进行并网验收,确保电站的并网方式符合要求,并获得相关部门的验收证书。
光伏电站施工工艺流程以上是基本的大致流程,不同的电站规模和要求可能会有所不同。
在实际施工过程中,还需要进行现场安全措施的落实,如施工安全培训和安全防护设施的设置等。
此外,还需要进行项目的进度和质量管理,保证施工工艺流程的顺利进行。
光伏电站建设流程光伏电站建设流程光伏电站是利用太阳能发电的一种方式,近年来得到了广泛应用和推广。
光伏电站的建设流程经过了多个环节和步骤,下面将详细介绍光伏电站建设的流程。
第一步,选址。
在建设光伏电站之前,首先需要选择合适的地点进行建设。
光伏电站需要充足的阳光照射,因此选址的时候需要考虑地理位置、气候条件等因素。
同时,还需要考虑土地的状况和使用权的获取等问题。
第二步,规划设计。
在选址确定之后,需要对光伏电站进行规划和设计。
规划设计包括电站容量、型号选择、布局设计、电站接入电网等方面。
规划设计还需要考虑现有电网对接的条件和要求,确保光伏电站能够顺利接入电网并实现发电。
第三步,项目论证。
在规划设计完成之后,需要进行项目的论证。
项目论证是对光伏电站建设的可行性和经济性进行评估和分析。
论证内容通常包括项目投资、年发电量、投资回收期和收益等方面。
只有项目论证通过,才能继续推进光伏电站的建设。
第四步,投融资。
光伏电站建设需要大量的资金支持,因此需要进行投融资工作。
投融资的形式主要有银行贷款、企业自筹资金、政府补贴等。
投融资工作需要与相关金融机构和政府部门进行沟通和协商,确定融资方案和投资额度。
第五步,土地征用和准备。
在光伏电站建设之前,需要对土地进行征用和准备。
这包括与土地使用权人进行谈判和协商,并签订土地使用协议。
同时还需要进行土地测量、平整、围栏建设等工作,确保土地符合光伏电站建设的要求。
第六步,设备采购和施工。
光伏电站建设的核心环节是设备采购和施工。
设备采购包括太阳能电池板、逆变器、配电箱、支架等设备的采购和安装。
施工过程中还需要进行现场勘查、基础建设、安装调试等步骤。
设备采购和施工过程需要严格遵循工程施工管理规范和标准,确保工程的质量和安全。
第七步,并网运行。
光伏电站建设完成之后,需要进行并网运行。
并网运行是指将光伏电站接入电网,实现发电并向电网供电。
并网运行需要与电网运营商进行协商和接入手续,确保光伏电站的发电正常运行。
光伏电站建设全流程1.阶段一:项目规划在项目规划阶段,需要确定项目的总体目标和技术要求。
包括选址、电力需求、发电量预测等。
同时要进行市场调研,评估项目的可行性和商业潜力。
并制定项目管理计划,明确项目的时间、质量和成本目标。
2.阶段二:选址与准备工作选址是光伏电站建设的重要环节,需要考虑太阳辐射、地形地貌、土地使用条件、电网接入等因素。
并进行环境评估和土地征收。
此外,还需要编制项目可行性研究报告和环境影响评价报告,获得项目立项批复和建设用地手续。
3.阶段三:工程设计工程设计阶段包括设计输入、设计计算、设计绘图和设计评审等环节。
需要进行地质勘探、勘测测量和现场调查,确定电站的设计方案和施工图纸。
此外,还要编制设计文件,包括工程量清单、设备清单和技术标准等。
4.阶段四:设备采购设备采购是光伏电站建设中的关键环节。
根据设计要求和技术规范,进行设备供应商的招标和评标。
确定供应商后,签订采购合同,确认交货期和付款方式。
并进行设备的运输和安装准备工作,包括仓库清理、搬运设备等。
5.阶段五:土建施工土建施工主要包括场地平整、基础设施建设和办公楼建设等。
需要进行土方开挖、砌石、铺设道路等工程。
并进行基础设施的建设,包括供电设施、通信设施和给排水设施等。
6.阶段六:电气施工电气施工是光伏电站建设的核心环节。
包括电缆敷设、焊接设备、并网设备和开关设备等。
此外,还需要进行电气设备的接线和调试工作,确保电力系统的正常运行。
7.阶段七:调试与验收调试与验收阶段是对光伏电站进行功能测试和性能评估的阶段。
需要进行设备的调试、系统的优化和运行测试。
并进行安全检查和环境保护评估。
最终,完成光伏电站的验收工作,获得相关证书和许可。
8.阶段八:运营与维护综上所述,光伏电站建设的全流程包括项目规划、选址与准备工作、工程设计、设备采购、土建施工、电气施工、调试与验收以及运营与维护等多个阶段。
每个阶段都有各自的工作内容和要求,需要进行细致的规划和管理。
光伏电站建造全流程光伏电站的建造是一个复杂而且需要多方面的考虑的过程,下面是光伏电站建造的全流程介绍。
1.项目策划:在光伏电站建造之前,需要进行项目的策划工作。
该阶段包括选择适合建设光伏电站的地点,评估项目的可行性,确定电站规模和产能,制定项目时间表和预算等。
2.设计与工程:在项目策划完成后,需要进行光伏电站的设计工作。
这包括电站的总体布局设计,光伏组件的选型与布置,综合布线方案设计,电站的电气设计和调整等。
在设计过程中,需要考虑到电站的总体效益和安全性。
3.土地准备:为了建设光伏电站,需要对土地进行准备工作。
这包括清理土地,平整土地,清除地形障碍物,建立道路和桩基等。
同时,还需要办理土地使用权等相关手续。
4.设备采购:在光伏电站建设过程中,需要采购一系列的设备,包括太阳能电池组件,支架系统,逆变器,变压器,电缆,配电装置等。
这些设备需要根据设计要求进行采购,同时还需要确保设备的质量和供货时间。
5.施工与安装:施工与安装是光伏电站建设的核心环节。
这包括安装光伏组件和支架系统,铺设电缆和配电线路,安装逆变器和变压器,建设电力设施以及对电气系统进行联调和调试等。
6.并网接入:光伏电站建成后,需要进行并网接入。
这包括与电网公司进行沟通和协商,办理并网审批手续,与电网连接,进行电力调试和试运行等。
并网接入完成后,光伏电站就可以正式投入运行。
7.运营和维护:光伏电站建设完成后,需要进行长期的运营和维护工作。
这包括定期检查设备和系统运行情况,清洁光伏组件表面,修复和更换损坏的设备,定期收集和分析发电数据等。
通过有效的运营和维护,可以保证光伏电站的长期稳定运行。
8.性能监测和优化:光伏电站建成后,需要进行性能监测和优化工作。
这包括定期对光伏组件和系统进行性能检测,分析数据,发现问题并进行调整和优化,以提高电站的发电效率和经济效益。
总结起来,光伏电站的建造全流程包括项目策划、设计与工程、土地准备、设备采购、施工与安装、并网接入、运营和维护以及性能监测和优化等多个环节。
光伏电站项目开发建设流程一、项目规划与准备阶段在光伏电站项目开发之前,需要进行项目规划和准备工作。
该阶段的主要任务包括:1. 根据当地的太阳辐射情况和土地资源,选择合适的光伏电站建设地点。
2. 进行项目可行性研究,评估项目的经济效益和环境影响。
3. 确定项目的规模和容量,并制定详细的项目计划和时间表。
4. 进行土地征用和环境评估等相关手续的办理。
5. 筹集项目所需的资金,并与相关的金融机构协商贷款事宜。
二、工程设计与施工准备阶段在项目规划与准备阶段完成后,需要进行工程设计和施工准备工作。
该阶段的主要任务包括:1. 进行光伏电站的工程设计,包括光伏组件的布置、电池板的安装、逆变器的设置等。
2. 完成土地平整和场地准备工作,确保光伏电站的基础设施建设条件。
3. 确定施工方案,包括施工队伍的组建、材料的采购和机械设备的租赁等。
4. 制定安全生产计划,确保施工过程中的安全和环保。
三、光伏电站的建设与安装阶段在工程设计与施工准备阶段完成后,可以开始进行光伏电站的建设与安装工作。
该阶段的主要任务包括:1. 进行光伏组件的安装和调试工作,确保光伏电站的正常运行。
2. 安装逆变器和配电系统,将光伏组件产生的直流电转换为交流电,并接入电网。
3. 进行光伏电站的接地和保护装置的安装,保证电站的安全运行。
4. 进行光伏电站的联调和试运行,确保系统的稳定性和可靠性。
四、运营与维护阶段在光伏电站建设与安装阶段完成后,需要进行运营与维护工作,确保光伏电站的正常运行和发电效率。
该阶段的主要任务包括:1. 建立光伏电站的运营管理团队,负责电站的日常运维和管理工作。
2. 定期进行光伏组件的清洁和检查,确保组件的发电效率。
3. 监测光伏电站的运行数据,及时发现和解决问题,提高光伏电站的发电效率。
4. 进行定期的设备维护和故障排除,确保光伏电站的正常运行。
总结:光伏电站项目开发建设流程包括项目规划与准备、工程设计与施工准备、光伏电站的建设与安装以及运营与维护阶段。
光伏电站建设流程光伏电站建设是指将太阳能光能转化为电能的设备安装在特定地点,通过建设太阳能发电设施来进行能源转换和发电。
光伏电站建设流程主要包括选址、规划、设计、施工、调试和投运等多个阶段。
下面将详细介绍光伏电站建设的流程。
第一阶段:选址选址是光伏电站建设的第一步,选址的好坏直接关系到电站的发电效果和经济效益。
一般来说,选址要注意以下几个方面:1.太阳能辐射资源:选址地区的辐射资源要充足,保证太阳能的充分利用。
2.土地条件:选址地区要有足够的土地空间,以容纳光伏电站的设备和组件。
3.周边环境:选址附近不应有大规模的建筑物或高压线等遮挡物,以免影响光伏电站的发电效果。
第二阶段:规划规划是指对光伏电站整个项目的布局和设计进行计划和安排。
在规划阶段,需要考虑以下几个因素:1.项目容量:确定光伏电站的发电容量和并网容量。
2.电网接入:规划光伏电站与电网的接入方式和接入点,确定电站的并网方式。
3.布设形式:确定光伏电站的布设形式,可以是地面式、屋顶式或者是浮动式等。
4.组串方式:确定光伏电站的组串方式,可以是串并联式、并联式或者混合式等。
第三阶段:设计设计是光伏电站建设的核心环节,主要包括电站系统设计、电站工程设计和设备选型等。
在设计阶段,需要进行以下工作:1.电站系统设计:包括电站的屋面或地面布置、阵列结构设计、支架设计等。
2.电站工程设计:包括电站的电缆敷设、电缆终端箱、逆变器间距等。
3.设备选型:选择适合的光伏组件、逆变器、电缆及其他设备,确保设备的质量和可靠性。
第四阶段:施工施工是将设计方案实施到实际工程中的阶段,主要包括土地平整、基础开挖、设备组装和电站系统安装等。
具体工作如下:1.土地平整:将电站选址地块进行地面平整,清理建筑垃圾,为设备安装做好准备工作。
2.基础开挖:根据设计要求进行基础开挖和基础浇筑,确保设备的稳定。
3.设备组装:将光伏组件、逆变器、支架等相关设备进行组装。
4.电站系统安装:根据设计要求进行电缆敷设、焊接和安装逆变器等设备。
光伏电站从开发到建设全流程分享光伏电站是利用太阳能进行发电的设施,具有可再生、清洁、环保等特点,被广泛应用于全球各地。
下面是光伏电站从开发到建设的全流程分享。
1.可行性研究:光伏电站的开发前期,需要进行可行性研究。
研究包括对太阳辐射资源的调查与评估、地理环境评估、市场需求分析、政策法规研究等。
2.选址与获取土地:根据可行性研究结果,确定光伏电站的选址。
选址时要考虑太阳辐射资源光照强度、地形地貌条件、建设配套设施等。
获得选定土地的使用权,一般通过政府招标、购买或租赁等方式。
3.工程设计:开展光伏电站的工程设计工作。
工程设计包括电站总体布局设计、光伏组件的布局方案、电站的电气设计、逆变器选择与布置、电站的防雷与接地方案等。
设计过程中要综合考虑技术、经济、环境等因素。
4.环境评估与审批:向有关部门申请环境影响评价报告,进行环境影响评估,以确保电站的建设符合环境保护要求。
同时,还需要进行相关审批手续的办理,如土地使用权、用电申请、政府备案等。
5.建设准备:进行材料采购、设备采购、施工队伍组建等建设前准备工作。
材料采购要确保材料的质量和供货周期,设备采购要选择可靠的供应商,并进行设备验收。
组建施工队伍时要考虑队伍规模、技术能力等方面的问题。
6.建设施工:进行光伏电站的实际建设施工工作。
施工包括场地平整、基础设施建设、光伏组件的安装、逆变器的安装与接线、开展电气工程、通讯工程、监控系统的建设等。
7.联网并投运:施工完成后,进行光伏电站的联网与投运工作。
包括与电网的连接、并网调试、试运行等环节。
联网须满足国家和地方的电网接入条件与要求,确保电站的安全性和可靠性。
8.运行维护:光伏电站建设完成后,还需要进行日常的运行维护工作。
运行维护包括设备巡检、光伏组件的清洁与检查、逆变器的监控与维护、故障处理等。
定期进行设备检修与维护,确保电站的正常运行。
9.监测与管理:建设后还要进行光伏电站的运营监测与管理。
监测包括电压、电流、功率、辐照度等参数的监测,以及数据采集与分析。
光伏项目建设流程和注意事项一、光伏项目建设流程1. 项目可行性研究阶段在项目可行性研究阶段,需进行项目初步规划与设计,包括选址、环境评估、技术经济分析等。
同时,还需要对政策法规、市场需求和潜在竞争对手进行调研,确保项目的可行性。
2. 设计与开发阶段设计与开发阶段包括工程设计、设备采购、施工准备等工作。
首先,需要进行工程设计,包括电站布局、组件选型、电气系统设计等。
其次,根据设计方案进行设备采购,需考虑设备的质量、性能以及供应商的信誉度。
最后,进行施工准备工作,如场地平整、材料储备等。
3. 施工与安装阶段施工与安装阶段是整个项目建设的重要环节,包括土建施工、设备安装、电气接线等。
在施工过程中,要确保施工质量,合理安排施工进度,严格遵守安全规范,确保工人和设备的安全。
4. 调试与验收阶段调试与验收阶段是对光伏电站进行系统调试和验收的过程。
首先,对光伏组件、逆变器、电缆等设备进行调试和联调,确保设备正常工作。
其次,进行系统性能测试,检验光伏电站的发电能力和稳定性。
最后,进行各项验收工作,如电网连接验收、环境保护验收等。
5. 运维与管理阶段运维与管理阶段是光伏项目长期运营的阶段,包括设备维护、运行监测、数据分析等。
为了确保光伏电站的正常运行,需定期进行设备巡检、清洁和维护,并及时处理故障。
同时,要对光伏电站的运行数据进行监测和分析,以优化发电效益。
二、光伏项目建设的注意事项1. 政策法规的遵循在光伏项目建设过程中,要遵循相关的政策法规,如国家能源局的文件和地方政府的规章制度。
特别是对于光伏电站的选址、并网接入、电价政策等方面的规定,要进行合规性评估,确保项目的合法性和可持续性。
2. 技术及设备的选择光伏项目建设需要选择适合的光伏技术和设备,如单晶硅、多晶硅、薄膜等。
在选择过程中,需考虑技术的成熟度、效率、可靠性以及价格等因素,并与供应商进行充分沟通和比较,以确保选择最合适的技术和设备。
3. 场地选址与环境评估光伏电站的场地选址和环境评估至关重要。
光伏电站建设流程一、前期规划阶段:1.概念确定:确定建设光伏电站的初步设想,并进行初步可行性分析,确定项目规模和潜在收益。
2.土地选址:根据光照条件、土地可利用性和接入电网条件等因素,选择合适的土地用于建设光伏电站,并进行土地评估、征地、拆迁等工作。
4.立项报批:根据相关政策和规划,进行项目立项报批,包括环评、用地审批、工商注册等手续。
二、设计阶段:2.技术优化:根据建设期间的实际情况,进行技术方案的优化调整,提高光伏电站的效益和可靠性。
3.建设图纸:编制详细的施工图纸,包括土建、设备、输电线路等。
三、施工阶段:1.招投标:根据设计图纸,进行工程施工的招投标工作,包括资格预审、项目投标、合同签订等环节。
2.施工准备:确定工程总进度计划,进行场地清理和平整、施工材料采购、机械设备进场等工作。
3.土建施工:包括基坑开挖、基础混凝土浇筑、建筑物结构的建设等。
4.设备安装:包括光伏组件的安装、逆变器的安装、电缆敷设和连接等。
5.电力调试:进行电站内部设备和设施的电力调试工作,以确保电站的正常运行。
6.输电线路:进行输电线路的安装和调试,确保光伏电站可以接入电网。
7.安全检查:对施工过程中可能存在的安全隐患进行排查和整改。
8.环评验收:进行环保审批和验收工作,以确保光伏电站的环境保护符合相关要求。
四、投产运营阶段:1.联网并发电:完成电站与电网的接入手续,开始发电,并进行设备的监测和运行。
2.运维管理:进行日常的运行维护工作,包括设备巡检、清洁、故障修复等。
3.数据监测:对电站发电情况、设备使用情况进行数据采集和监测,根据数据进行运行优化和设备维护保养。
4.定期检修:根据设备运行情况和维护计划,进行设备的定期保养和检修,确保光伏电站的长期稳定运行。
5.电站运营管理:进行电站运营的各项管理工作,包括人员管理、财务管理、安全管理等。
以上就是光伏电站建设流程的详细介绍,每个阶段都涉及到不同的工作和手续,需要具备一定的专业知识和经验方能顺利完成。
光伏电站从开发到建设全流程分享光伏电站是利用太阳能发电的设施,它的建设涉及到从开发到建设的全过程。
下面我将为您分享光伏电站从开发到建设的全流程。
第一阶段:项目策划在光伏电站建设的初期阶段,需要进行项目策划。
这一阶段主要包括以下几个步骤:1.项目可行性研究:通过对项目所在地太阳资源、电网接入条件、土地可利用条件等进行调研和分析,评估项目的可行性。
2.选址和规划:根据上述可行性研究结果,确定项目的具体选址并制定规划方案,包括光伏组件布置、电站容量、设备配置等。
3.资金筹措:在这一阶段需要进行资金筹措,包括制定项目投资计划、与金融机构洽谈融资等。
4.相关审批和手续:根据当地政府的相关政策和规定,办理土地使用、环评审批等相关手续。
第二阶段:工程设计在项目策划阶段完成后,需要进行光伏电站的工程设计,这一阶段主要包括以下几个步骤:1.概要设计:根据项目规划方案,制定电站布置图、主要设备选型、电站接入方案等。
2.详细设计:在概要设计的基础上,进一步细化设计,包括制定电站系统图、设备布置图、电站电气设计等。
3.采购与合同:在设计完成后,需要进行采购设备和材料,并与供应商签订采购合同。
4.设计评审和优化:设计方案需要经过审查和评审,并根据评审结果进行相应的优化和修改。
第三阶段:设备采购和施工当设计阶段完成后,就可以进行设备采购和实际的施工工作。
这一阶段主要包括以下几个步骤:1.设备采购和交付:按照采购合同的要求和时间进度,采购和交付光伏组件、逆变器等设备。
2.施工准备:为了方便施工,需要进行场地平整、道路建设、施工材料准备等。
3.主体工程施工:包括基础施工、组件安装、接线施工、逆变器安装等。
4.动力系统调试和接入电网:完成主体工程施工后,需要进行电站的动力系统调试,并与当地电网进行连接。
第四阶段:验收和投产当光伏电站的设备安装和系统调试完成后,需要进行验收和投产工作。
这一阶段主要包括以下几个步骤:1.设备验收:对光伏组件、逆变器等设备进行验收,确保其符合相关质量标准。
