光伏电站开发建设验收全流程详解
- 格式:docx
- 大小:20.99 KB
- 文档页数:6

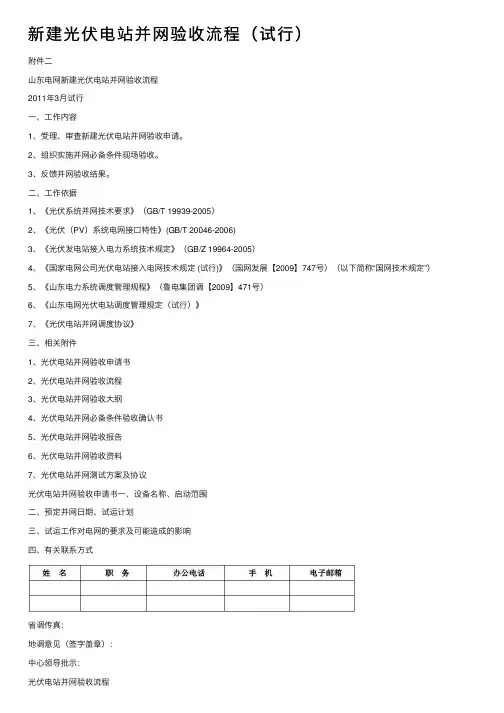

新建光伏电站并⽹验收流程(试⾏)附件⼆⼭东电⽹新建光伏电站并⽹验收流程2011年3⽉试⾏⼀、⼯作内容1、受理、审查新建光伏电站并⽹验收申请。
2、组织实施并⽹必备条件现场验收。
3、反馈并⽹验收结果。
⼆、⼯作依据1、《光伏系统并⽹技术要求》(GB/T 19939-2005)2、《光伏(PV)系统电⽹接⼝特性》(GB/T 20046-2006)3、《光伏发电站接⼊电⼒系统技术规定》(GB/Z 19964-2005)4、《国家电⽹公司光伏电站接⼊电⽹技术规定 (试⾏)》(国⽹发展【2009】747号)(以下简称“国⽹技术规定”)5、《⼭东电⼒系统调度管理规程》(鲁电集团调【2009】471号)6、《⼭东电⽹光伏电站调度管理规定(试⾏)》7、《光伏电站并⽹调度协议》三、相关附件1、光伏电站并⽹验收申请书2、光伏电站并⽹验收流程3、光伏电站并⽹验收⼤纲4、光伏电站并⽹必备条件验收确认书5、光伏电站并⽹验收报告6、光伏电站并⽹验收资料7、光伏电站并⽹测试⽅案及协议光伏电站并⽹验收申请书⼀、设备名称、启动范围⼆、预定并⽹⽇期、试运计划三、试运⼯作对电⽹的要求及可能造成的影响四、有关联系⽅式省调传真:地调意见(签字盖章):中⼼领导批⽰:光伏电站并⽹验收流程注:如第6个程序不符合条件,从第1个程序重新开始。
光伏电站并⽹验收⼤纲1.验收申请流程1.1新建光伏电站满⾜《国⽹技术规定》、《⼭东电⽹光伏电站调度管理规定(试⾏)》、《光伏电站并⽹调度协议》、《⼭东电⽹光伏电站并⽹验收测试规程(试⾏)》及相关标准中的要求,拟并⽹光伏电站按省调要求⾃查合格,提出并⽹测试⽅案并签订测试协议后,向所属地调提交并⽹验收申请书,地调同意后于光伏电站并⽹前15个⼯作⽇向省调技术处提出验收申请。
1.2技术处在收到申请书后5个⼯作⽇内,对拟并⽹光伏电站的验收申请进⾏审查,对符合条件的予以确认通知。
光伏电站通过地调验收后,⾸次并⽹前5个⼯作⽇,省调技术处组织验收专家组和相关专业技术⼈员按照《光伏电站并⽹必备条件验收确认书》对拟并⽹光伏电站进⾏并⽹验收。

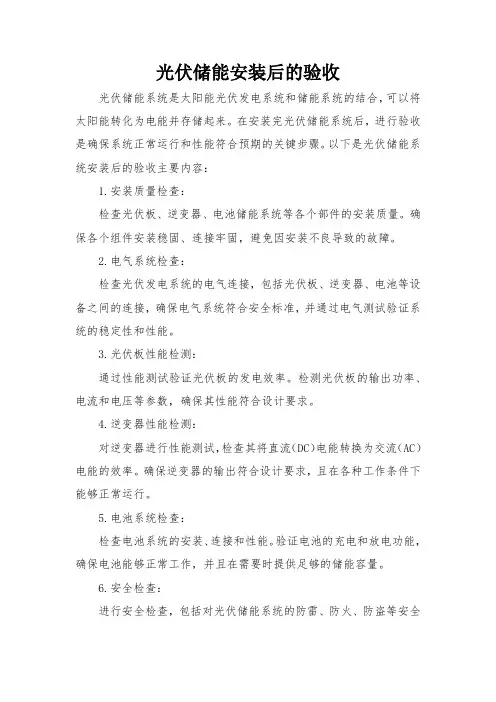

光伏储能安装后的验收光伏储能系统是太阳能光伏发电系统和储能系统的结合,可以将太阳能转化为电能并存储起来。
在安装完光伏储能系统后,进行验收是确保系统正常运行和性能符合预期的关键步骤。
以下是光伏储能系统安装后的验收主要内容:1.安装质量检查:检查光伏板、逆变器、电池储能系统等各个部件的安装质量。
确保各个组件安装稳固、连接牢固,避免因安装不良导致的故障。
2.电气系统检查:检查光伏发电系统的电气连接,包括光伏板、逆变器、电池等设备之间的连接,确保电气系统符合安全标准,并通过电气测试验证系统的稳定性和性能。
3.光伏板性能检测:通过性能测试验证光伏板的发电效率。
检测光伏板的输出功率、电流和电压等参数,确保其性能符合设计要求。
4.逆变器性能检测:对逆变器进行性能测试,检查其将直流(DC)电能转换为交流(AC)电能的效率。
确保逆变器的输出符合设计要求,且在各种工作条件下能够正常运行。
5.电池系统检查:检查电池系统的安装、连接和性能。
验证电池的充电和放电功能,确保电池能够正常工作,并且在需要时提供足够的储能容量。
6.安全检查:进行安全检查,包括对光伏储能系统的防雷、防火、防盗等安全措施的合规性检查。
确保系统的安装和运行不会对周围环境和人员造成安全隐患。
7.监控系统设置:配置和测试光伏储能系统的监控系统,确保能够实时监测系统的运行状态、发电量、储能状态等参数。
这有助于及时发现并解决潜在问题。
8.文件资料验收:检查安装公司提供的文件资料,包括系统设计图、设备参数表、安装记录等,确保文件资料齐全、准确、符合相关标准。
9.培训和交底:对用户进行系统的操作培训,包括如何使用监控系统、应对常见故障等。
确保用户了解光伏储能系统的正常运行和日常维护方法。
10.保修和售后服务:确认安装公司提供的保修政策和售后服务。
建立有效的保修手段,以确保系统在保修期内的稳定运行。
验收完成后,相关部门或业主可签署验收文件,确认光伏储能系统的安装和性能达到预期标准。

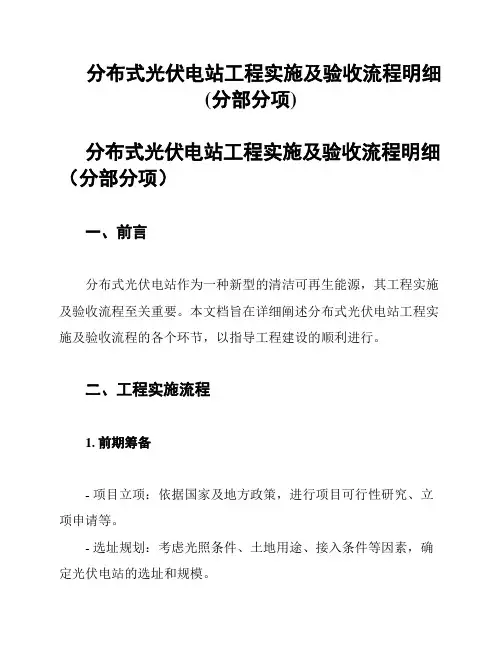

分布式光伏电站工程实施及验收流程明细(分部分项)分布式光伏电站工程实施及验收流程明细(分部分项)一、前言分布式光伏电站作为一种新型的清洁可再生能源,其工程实施及验收流程至关重要。
本文档旨在详细阐述分布式光伏电站工程实施及验收流程的各个环节,以指导工程建设的顺利进行。
二、工程实施流程1. 前期筹备- 项目立项:依据国家及地方政策,进行项目可行性研究、立项申请等。
- 选址规划:考虑光照条件、土地用途、接入条件等因素,确定光伏电站的选址和规模。
- 技术方案:根据电站规模、地形地貌、光照条件等,制定合理的技术方案。
- 投资预算:编制投资预算,明确资金来源和投资回报预期。
2. 设计阶段- 电站设计:包括电站布局、设备选型、土建工程、电气工程等设计内容。
- 施工图纸:根据设计方案,编制详细的施工图纸。
- 技术交底:组织设计、施工、监理等各方进行技术交底,确保工程质量。
3. 施工阶段- 招投标:发布招标公告,邀请具有资质的施工单位参与投标,选定中标单位。
- 签订合同:与中标单位签订施工合同,明确工程质量、进度、投资等要求。
- 施工许可:,确保工程合法合规。
- 现场施工:按照施工图纸和规范要求,进行土建、设备安装、电气连接等施工内容。
- 质量控制:对施工过程进行质量控制,确保工程质量符合设计要求。
- 安全监管:加强施工现场安全管理,防止安全事故的发生。
4. 调试与验收- 设备调试:完成设备安装后,进行设备调试,确保设备正常运行。
- 系统调试:对光伏发电系统进行整体调试,确保系统性能稳定。
- 并网发电:完成调试后,将光伏电站接入电网,进行并网发电。
- 验收申请:向相关部门申请验收,准备验收资料。
- 验收评审:组织专家对电站进行验收评审,确保工程质量符合标准。
三、验收流程1. 验收准备- 收集验收资料:包括设计文件、施工图纸、施工记录、验收报告等。
- 编制验收方案:明确验收范围、验收标准、验收程序等内容。
- 验收组组建:成立验收组,包括建设单位、施工单位、监理单位等相关人员。

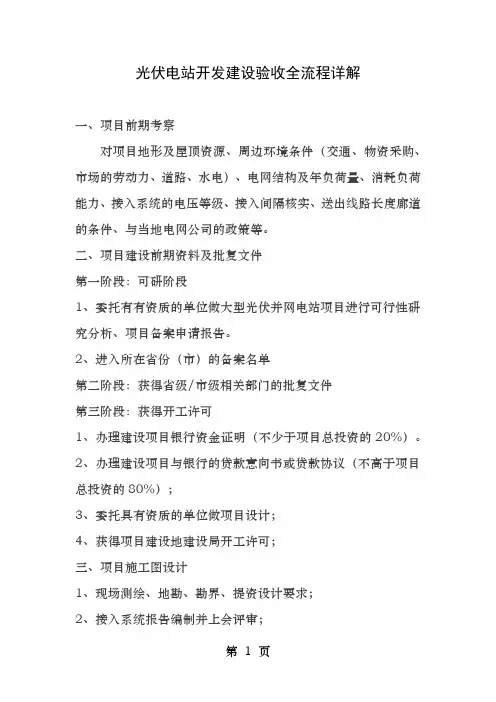

光伏电站开发建设验收全流程详解一、项目前期考察对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、与当地电网公司的政策等。
二、项目建设前期资料及批复文件第一阶段:可研阶段1、委托有有资质的单位做大型光伏并网电站项目进行可行性研究分析、项目备案申请报告。
2、进入所在省份(市)的备案名单第二阶段:获得省级/市级相关部门的批复文件第三阶段:获得开工许可1、办理建设项目银行资金证明(不少于项目总投资的20%)。
2、办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的80%);3、委托具有资质的单位做项目设计;4、获得项目建设地建设局开工许可;三、项目施工图设计1、现场测绘、地勘、勘界、提资设计要求;2、接入系统报告编制并上会评审;3、出施工总图蓝图;4、各专业进行图纸绘制(结构、土建、电气等);5、出各产品技术规范书(做为设备采购招标依据);6、与各厂家签订技术协议;7、现场技术交底、图纸会审;8、送出线路初设评审上会出电网意见;四、项目实施建设1、物资招标采购2、发电区建设工作:1)基础浇筑2)支架安装、光伏组件安装、汇流箱安装;3)逆变室、箱变基础建设;4)箱变、逆变器、直流柜、通讯柜设备安装调试试验5)电气连接及电缆敷设(组件之间、组件与汇流箱、汇流箱与直流柜、直流柜与逆变器、逆变器与箱变之间)、全场接地制作焊接、发电区道路建设;3、生活区工作所有房建建设(SVG室、高压室、中控室、综合用房、水泵房及设备安装、生活区道路围栏、所有房建装饰装修、设备间电缆沟开挖砌筑接地)等;所有设备安装、调试、试验、保护调试、电器连接(SVG、高压开关柜、接地变、所用变、降压变、配电屏、综自保护、监控安装、消防设备安装、安全监控摄像头)等等。
4、外围线路建设,对侧站设备安装及对侧站对点对调、省调与地调的调度调试等;5、所有设备的电缆敷设连接并做实验;6、电力建设工程质量监督站验收(消缺并闭环);7、省电力建设调试所安评、技术监督验收(消缺并闭环);8、当地消防大队验收并出具报告;9、电网公司验收(消缺并闭环);10、电站调试方案(电力公司审核);施工过程中,需办理下列手续五、带电前的必备条件(一)接入系统带电前要需具备的条件1、发改委备案文件、上网电价文件、可研报告2、接入系统审查批复文件(国家电网公司、省电力公司接入系统文件)3、公司营业执照复印件(正本、副本)4、公司税务登记证(国税、地税)5、公司组织机构代码证6、系统主接线图(二)升压站返送电流程与具备的条件1、给省电力公司申请返送电文件。
集中式光伏电站的开发、建设、并网全流程2022年,我国全年光伏产品制造和新增装机量再创历史新高,2023年预计将实现并网太阳能发电490GW,超越水电,成为可再生能源领域第一电源,2023年中国光伏装机有望达到120-150GW。
而集中式电站将贡献新增装机量最主要的增量部分,使得集中式光伏电站开发竞争日趋激烈,在此我们就集中式发电全流程进行简要描述(根据各地政策的不同,个别要求也略有差异),方便您查阅使用。
(一)、前期踏勘阶段1、踏勘前与土地所在村县沟通、电脑宏观选址、准备勘查设备。
➢与土地所在村县沟通,了解场址地点、大概面积、土地类型和产权、地貌特征、附近变电站等情况;➢通过大概面积,估算可以布置的光伏组建规模,通过土地类型和产权归属,估计征地难度和费用;➢通过地貌特征,平底、山地或水面,估计施工难度,通过附近变电站,估计接入系统距离和费用;➢还需要深入了解当地光伏补贴政策、允许建设的容量、是否有在建项目、已建成项目的收益等情况。
2、踏勘时观察场址地形地貌、考察现场地质条件、确定场区坐标。
踏勘条件允许时,可利用无人机航拍,有效提高踏勘及评估质量和效率。
针对不同的地形地貌,踏勘时需注意以下情况:(1)普遍问题➢目测地面的土层厚度,裸露部分能否看到岩层,土层太薄将影响到未来土建施工难度。
➢观察林地覆盖情况,尽量避开牲口棚,坟地及农村村舍,减少征地费用。
(2)平地由于光伏场地面积较大,从一个边界点无法看到场地全貌。
建议尽量将场址勘查全面,选址时避开冲击沟,防空洞及其他军事设施。
(3)山地➢观察山地走势。
光伏组件应布置在东西走向、朝向南侧的山坡上,且周边不能有遮挡。
➢山体坡度小于25°,否则后期施工难度、维护成本将大幅提高。
(4)水面及滩涂➢了解场址的最深水位,一遍选择适合的光伏基础形式。
一般水深小于4米时,采用预制管桩基础;大于4米时,采用漂浮形式。
➢了解场址30年来的最高洪水水位或最高涨潮水位,确保固定支架的设计高度在最高水位之上。

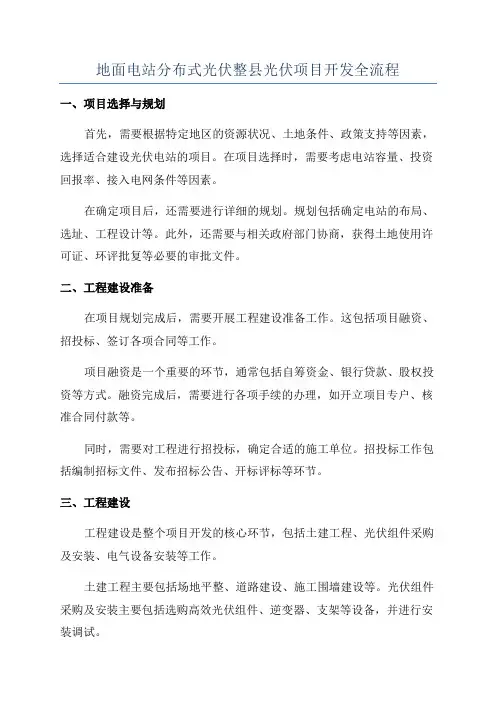

地面电站分布式光伏整县光伏项目开发全流程一、项目选择与规划首先,需要根据特定地区的资源状况、土地条件、政策支持等因素,选择适合建设光伏电站的项目。
在项目选择时,需要考虑电站容量、投资回报率、接入电网条件等因素。
在确定项目后,还需要进行详细的规划。
规划包括确定电站的布局、选址、工程设计等。
此外,还需要与相关政府部门协商,获得土地使用许可证、环评批复等必要的审批文件。
二、工程建设准备在项目规划完成后,需要开展工程建设准备工作。
这包括项目融资、招投标、签订各项合同等工作。
项目融资是一个重要的环节,通常包括自筹资金、银行贷款、股权投资等方式。
融资完成后,需要进行各项手续的办理,如开立项目专户、核准合同付款等。
同时,需要对工程进行招投标,确定合适的施工单位。
招投标工作包括编制招标文件、发布招标公告、开标评标等环节。
三、工程建设工程建设是整个项目开发的核心环节,包括土建工程、光伏组件采购及安装、电气设备安装等工作。
土建工程主要包括场地平整、道路建设、施工围墙建设等。
光伏组件采购及安装主要包括选购高效光伏组件、逆变器、支架等设备,并进行安装调试。
电气设备安装主要包括电缆敷设、变压器安装、配电线路安装等工作。
四、并网接入工程建设完成后,需要进行电站的并网接入。
这个过程中,需要与电网企业协商,签订并网协议,并按照要求进行设备调试、试运行等工作。
并网接入完成后,电站正式投入运行,开始发电。
五、运维和管理电站投入运行后,需要进行运维和管理工作。
这包括设立运维管理团队、定期检修设备、保养电站等。
此外,还需要进行电站的数据采集、分析等工作,以保证电站的高效运行并提高发电量。
同时,还需要与相关政府部门进行经营管理报告、环境保护验收等工作,确保项目符合相关法规和政策要求。
总结而言,地面电站、分布式光伏、整县光伏项目开发全流程经历了项目选择与规划、工程建设准备、工程建设、并网接入以及运维和管理几个主要阶段。
每个阶段都需要进行详细的规划和准备工作,确保项目按照计划顺利进行。
分布式光伏电站建设全流程前言光伏发电是一种利用太阳能作为能源,将光能转化为直流电能,再通过逆变器将直流电变为交流电并连接到电网上供电的发电方式。
分布式光伏电站是指多个光伏组建的电站,通常建设在城乡区域内的屋顶、地面、山坡等地方。
它具有建设、运营和养护成本低、发电效益高、环保节能等优点,得到了越来越多的推广和应用。
本文将详细介绍分布式光伏电站的建设全流程,从前期的规划设计、选址、审批手续、建设施工、并网接入、投资补贴以及后期的运维养护等方面进行阐述。
规划设计建设目标在制定规划时,先要明确建设目标,确定建设的光伏电站的规模、容量和功率等参数,即大致估算光伏电站的可建设容量。
同时,还需要确定光伏电站的建设形式,是集中式电站还是分布式电站,以及建设对象和用电对象等。
方案制定在方案制定阶段,需要制定合理的技术方案和设计方案。
主要包括选型设计、光电参数计算、布局优化等方面的工作。
技术方案要明确光伏电站的组建方式和太阳能电池板的选型,确保光伏电站能够高效发电。
设计方案则涉及到光伏电站的布局、电缆运行路线、设备间距等方面的布局设计,确保光伏电站的安全性和运行顺畅。
项目预算在项目预算阶段,需要对光伏电站的投资各方面进行考虑。
例如,综合考虑光伏电站建设的所需设备、建设用地、施工费用、操作费用和投资回收等因素,确定整个项目的总投资额,并对投资损益进行估算和评价。
同时,还要基于实地考察和涉及到的国家政策和法规作出切实可行的投资合理方案。
选址和审批手续选址选址是分布式光伏电站建设的重要步骤,需要选择光照较好、空气质量优良、电网运营稳定的区域。
主要可以考虑公共建筑、工业厂房、商业建筑和农村屋顶等地方。
选址时还需要考虑光伏电站地块的接近度、承载力和可达性等要素。
审批手续在选址完成后,需要进行审批手续。
审批层面包括以下几个步骤:土地预审在选定光伏电站土地后,需要进行土地预审,由相关部门进行审批。
环评手续是指对光伏电站建设过程所涉及的各方面影响进行全面的评估,制定环评报告,上报审批部门审批。

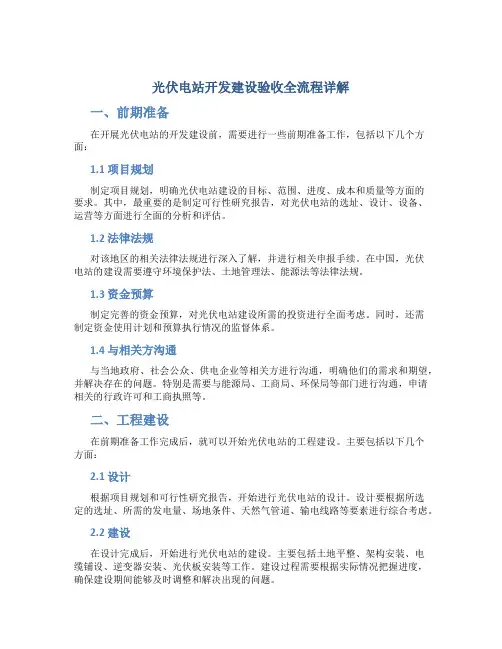

光伏电站开发建设验收全流程详解一、前期准备在开展光伏电站的开发建设前,需要进行一些前期准备工作,包括以下几个方面:1.1 项目规划制定项目规划,明确光伏电站建设的目标、范围、进度、成本和质量等方面的要求。
其中,最重要的是制定可行性研究报告,对光伏电站的选址、设计、设备、运营等方面进行全面的分析和评估。
1.2 法律法规对该地区的相关法律法规进行深入了解,并进行相关申报手续。
在中国,光伏电站的建设需要遵守环境保护法、土地管理法、能源法等法律法规。
1.3 资金预算制定完善的资金预算,对光伏电站建设所需的投资进行全面考虑。
同时,还需制定资金使用计划和预算执行情况的监督体系。
1.4 与相关方沟通与当地政府、社会公众、供电企业等相关方进行沟通,明确他们的需求和期望,并解决存在的问题。
特别是需要与能源局、工商局、环保局等部门进行沟通,申请相关的行政许可和工商执照等。
二、工程建设在前期准备工作完成后,就可以开始光伏电站的工程建设。
主要包括以下几个方面:2.1 设计根据项目规划和可行性研究报告,开始进行光伏电站的设计。
设计要根据所选定的选址、所需的发电量、场地条件、天然气管道、输电线路等要素进行综合考虑。
2.2 建设在设计完成后,开始进行光伏电站的建设。
主要包括土地平整、架构安装、电缆铺设、逆变器安装、光伏板安装等工作。
建设过程需要根据实际情况把握进度,确保建设期间能够及时调整和解决出现的问题。
2.3 质量监控在电站建设期间,需要进行质量监控。
主要包括现场巡视检查、工程验收、物资货品抽查检验、专业抽查检验等。
2.4 安全监管对光伏电站的安全建设进行监管。
主要包括消防通道、物资储存、现场监督、电气设备检测等。
三、设备安装在光伏电站的建设过程中,设备安装是重中之重。
要确保设备安装符合生产和运行的标准规范。
主要包括模块安装、逆变器安装、直流汇流箱安装等。
四、联网验收当光伏电站建设完毕并安装完毕后,需要进行联网验收。
这个过程较为严格,涉及周边环境设计、组件、逆变器以及其他设备的电气安全性和质量。
光伏电站开发建设验收全流程详解
一、项目前期考察
对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等。
二、项目建设前期资料及批复文件
第一阶段:可研阶段
1、委托有有资质的单位做大型光伏并网电站项目进行可行性研究分析、项目备案申请报告。
2、进入所在省份(市)的备案名单
第二阶段:获得省级/市级相关部门的批复文件
第三阶段:获得开工许可
1、办理建设项目银行资金证明(不少于项目总投资的20%)。
2、办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的80%);
3、委托具有资质的单位做项目设计;
4、获得项目建设地建设局开工许可;
三、项目施工图设计
1、现场测绘、地勘、勘界、提资设计要求;
2、接入系统报告编制并上会评审;
3、出施工总图蓝图;
4、各专业进行图纸绘制(结构、土建、电气等);
5、出各产品技术规范书(做为设备采购招标依据);
6、和各厂家签订技术协议;
7、现场技术交底、图纸会审;
8、送出线路初设评审上会出电网意见;
四、项目实施建设
1、物资招标采购
2、发电区建设工作:
1)基础浇筑
2)支架安装、光伏组件安装、汇流箱安装;
3)逆变室、箱变基础建设;
4)箱变、逆变器、直流柜、通讯柜设备安装调试试验
5)电气连接及电缆敷设(组件之间、组件与汇流箱、汇流箱与直流柜、直流柜与逆变器、逆变器与箱变之间)、全场接地制作焊接、发电区道路建设;
3、生活区工作
所有房建建设(SVG室、高压室、中控室、综合用房、水泵房及设备安装、生活区道路围栏、所有房建装饰装修、设备间电缆沟开挖砌筑接地)等;
所有设备安装、调试、试验、保护调试、电器连接(SVG、高压开关柜、接地变、所用变、降压变、配电屏、综自保护、监控安装、消防设备安装、安全监控摄像头)等等。
4、外围线路建设,对侧站设备安装及对侧站对点对调、省调和地调的调度调试等;
5、所有设备的电缆敷设连接并做实验;
6、电力建设工程质量监督站验收(消缺并闭环);
7、省电力建设调试所安评、技术监督验收(消缺并闭环);
8、当地消防大队验收并出具报告;
9、电网公司验收(消缺并闭环);
10、电站调试方案(电力公司审核);
施工过程中,需办理下列手续
五、带电前的必备条件
(一)接入系统带电前要需具备的条件
1、发改委备案文件、上网电价文件、可研报告
2、接入系统审查批复文件(国家电网公司、省电力公司接入系统文件)
3、公司营业执照复印件(正本、副本)
4、公司税务登记证(国税、地税)
5、公司组织机构代码证
6、系统主接线图
(二)升压站返送电流程和具备的条件
1、给省电力公司申请返送电文件。
(风电机组及光伏电站机组合并上报)
2、给交易中心上报接网技术条件。
(按照公司接入系统要求及反措要求上报)
3、并网原则协议签订。
(与公司营销部签订、地区并网电厂可由营销部授权签订、并上报交易中心)
4、省调下达的调度设备命名及编号。
5、省调下达的调管设备范围划分。
6、与省调、各地调分别签订《并网调度协议》。
7、与发电企业所在的地区电力公司签订《供用电合同》。
(确定发电企业施工用电如何处理,电厂全停期间用电电价及结算方式)(原则上执行当地大宗工业用电电价)
8、线路属自建的应签订《线路运维协议》。
(必须有线路运营资质、且必须在相应机构备案、具备线路带电作业、申请线路巡线、停用重合闸、线路消缺等)。
9、具有资质的质监站出具的《工程质检报告》,并形成闭环的报告(报告原件)。
(风电机组及光伏电站机组合并上报)
10、省电力科学研究院出具的《并网安全性评价报告》,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。
(风电机组及光伏电站机组合并上报)
11、省电力科学研究院出具的《技术监督报告》,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。
(风电机组及光伏电站机组合并上报)。
12、应出具消防部门验收意见。
(风电机组及光伏电站机组合并上报)。
13、省电力公司交易中心将委托地区电力公司现场验收涉网设备及是否按照接入系统文件要求建设和完善设备、装置、满足并网条件,并落实“安评、技术监督”等报告提出问题的整改。
并向新疆电力公司交易中心上报具备返送电的验收报告。
(风电机组及光伏电站机组合并上报)。
14、交易中心根据上述工作完成情况,及时组织返送电协调会,并组织各相关部门会签后,下达同意返送电文件。
(三)并网流程或具备的条件
1、工程质检报告
2、安评报告
3、技术监督报告
4、消防验收意见
5、电力公司验收报告
6、针对各检查报告提出问题的整改报告
7、《供用电合同》(是否有新的变化,若有变化须重新签订)
8、针对上述“四个协议(或合同)、四个报告”,协商确定年度《购售电合同》后。
9、并组织各相关部门会签后,及时协商确定召开启委会,根据启委会决议,发电企业应上报决议中提出问题的整改。
10、下达同意机组并网文件,安排机组并网工作。
11、给省电力公司申请确认满足电网要求的文件。
(风电机组及光伏电站机组首次并网时间及240小时结束时间)
12、生产验收交接书(施工单位与业主签订)
13、涉网试验完成并满足电网要求
14、电价批复文件
15、消防验收合格。
