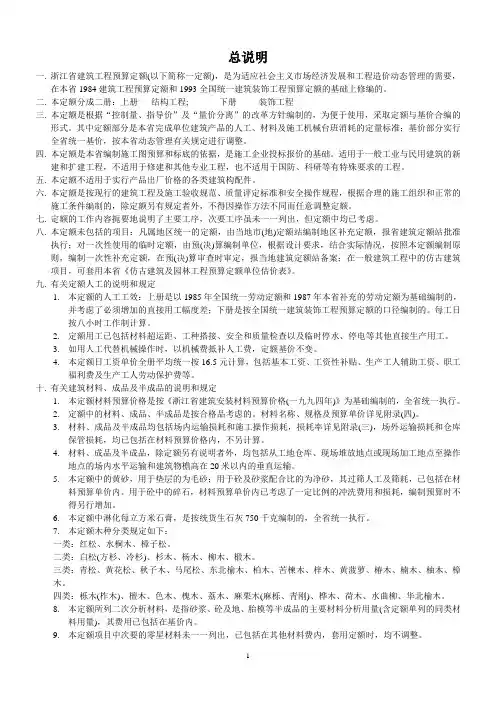

总说明一.浙江省建筑工程预算定额(以下简称一定额),是为适应社会主义市场经济发展和工程造价动态管理的需要,在本省1984建筑工程预算定额和1993全国统一建筑装饰工程预算定额的基础上修编的。
二.本定额分成二册:上册结构工程; 下册装饰工程三.本定额是根据“控制量、指导价”及“量价分离”的改革方针编制的,为便于使用,采取定额与基价合编的形式。
其中定额部分是本省完成单位建筑产品的人工、材料及施工机械台班消耗的定量标准;基价部分实行全省统一基价,按本省动态管理有关规定进行调整。
四.本定额是本省编制施工图预算和标底的依据,是施工企业投标报价的基础。
适用于一般工业与民用建筑的新建和扩建工程,不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程。
五.本定额不适用于实行产品出厂价格的各类建筑构配件。
六.本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,除定额另有规定者外,不得因操作方法不同而任意调整定额。
七.定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,但定额中均已考虑。
八.本定额未包括的项目:凡属地区统一的定额,由当地市(地)定额站编制地区补充定额,报省建筑定额站批准执行;对一次性使用的临时定额,由预(决)算编制单位,根据设计要求,结合实际情况,按照本定额编制原则,编制一次性补充定额,在预(决)算审查时审定,报当地建筑定额站备案;在一般建筑工程中的仿古建筑项目,可套用本省《仿古建筑及园林工程预算定额单位估价表》。
九.有关定额人工的说明和规定1.本定额的人工工效:上册是以1985年全国统一劳动定额和1987年本省补充的劳动定额为基础编制的,并考虑了必须增加的直接用工幅度差;下册是按全国统一建筑装饰工程预算定额的口径编制的。
每工日按八小时工作制计算。
2.定额用工已包括材料超运距、工种搭接、安全和质量检查以及临时停水、停电等其他直接生产用工。

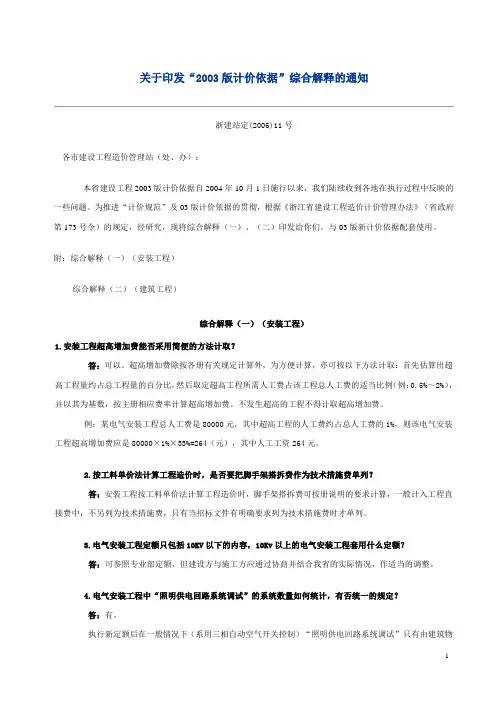

关于印发“2003版计价依据”综合解释的通知浙建站定(2006)11号各市建设工程造价管理站(处、办):本省建设工程2003版计价依据自2004年10月1日施行以来,我们陆续收到各地在执行过程中反映的一些问题。
为推进“计价规范”及03版计价依据的贯彻,根据《浙江省建设工程造价计价管理办法》(省政府第173号令)的规定,经研究,现将综合解释(一)、(二)印发给你们,与03版新计价依据配套使用。
附:综合解释(一)(安装工程)综合解释(二)(建筑工程)综合解释(一)(安装工程)1.安装工程超高增加费能否采用简便的方法计取?答:可以。
超高增加费除按各册有关规定计算外,为方便计算,亦可按以下方法计取:首先估算出超高工程量约占总工程量的百分比,然后取定超高工程所需人工费占该工程总人工费的适当比例(例:0.5%~2%),并以其为基数,按主册相应费率计算超高增加费。
不发生超高的工程不得计取超高增加费。
例:某电气安装工程总人工费是80000元,其中超高工程的人工费约占总人工费的1%,则该电气安装工程超高增加费应是80000×1%×33%=264(元),其中人工工资264元。
2.按工料单价法计算工程造价时,是否要把脚手架搭拆费作为技术措施费单列?答:安装工程按工料单价法计算工程造价时,脚手架搭拆费可按册说明的要求计算,一般计入工程直接费中,不另列为技术措施费,只有当招标文件有明确要求列为技术措施费时才单列。
3.电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
4.电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定?答:有。
执行新定额后在一般情况下(系用三相自动空气开关控制)“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”,因为用三相自动空气开关控制,定额应乘0.2系数。
建筑面积计算规则一.计算建筑面积的范围1.单层建筑物不论其高度如何均按一层计算,其建筑面积按建筑物外墙勒脚以上的外围水平面积计算。
单层建筑物内如带有部分楼层者,亦应计算建筑面积。
2.高低联跨的单层建筑物,如需分别计算建筑面积,当高跨为跨边时,其建筑面积按勒脚以上两端山墙外表面间的水平长度乘以勒脚以上外墙表面至高跨中柱外边线的水平宽度计算,当高跨为中跨时其建筑面积按勒脚以上两端山墙外表面间的水平长度乘以中柱外边线的水平宽度计算.3.多层建筑物的建筑面积按各层建筑面积的总和计算,其底层按建筑物外墙勒脚以上外围水平面积计算,二层及二层以上按外墙外围水平面积计算.4.地下室.半地下室.地下车间.仓库.商店.地下指挥部等及相应出入口的建筑面积按其上口外墙(不包括采光井.防潮层及其保护墙)外围的水平面积计算。
5.用深基础做地下架空层加以利用,层高超过2.2米的,按架空层外围的水平面积的一半计算建筑面积.6.坡地建筑物利用吊脚做架空层加以利用且层高超过2.2米的,按围护结构外围水平面积计算建筑面积.7.穿过建筑物的通道、建筑物内的门厅、大厅不论其高度如何,均按一层计算建筑面积。
门厅、大厅内回廊部分按其水平投影面积计算建筑面积.8.图书馆的书库按书架层计算建筑面积.9.电梯井、提物井、垃圾道、管道井等均按建筑物自然层计算建筑面积。
10.舞台灯光控制室按围护结构外围水平面积乘以实际层数计算建筑面积。
11.建筑物内的技术层,层高超过2.2米的,应计算建筑面积。
12.有柱雨棚按柱外围水平面积计算建筑面积;独立柱的雨棚按顶盖的水平投影面积的一半计算建筑面积.13.有柱的车棚、货棚、站台等按柱外围水平面积计算建筑面积;单排柱、独立柱的车棚、货棚、站台等按顶盖的水平投影面积的一半计算建筑面积。
14.突出屋面的有围护结构的楼梯间、水箱间、电梯机房等按围护结构外围水平面积计算建筑面积。
15.突出墙外的门斗按围护结构外围水平面积计算建筑面积。
安装94 计价依据目录水 (3)1. 用于工艺管道系统上的由采购成品煨制弯头组成的方型补偿器及其主材费应如何计算? (3)2. UPVC塑料室内给水管道安装工程应套用什么定额? (3)3. 给排水管道穿楼板,设计要求作防水处理,套用“刚性防水套管制安发”定额是否妥当? (3)4. 《使用手册》第573页33条解释中,柔性铸铁管管件,配件中是否包括连接螺栓和橡胶密封圈?. 35. 工艺管道安装工程中室内与室外碰头点应套用什么定额? (3)6. 管道沟挖土方遇破砼路面时应套用什么定额? (4)7. 阳台排水管与雨水管连通、雨水管敷设在钢筋砼柱子内,这两种情况套用什么定额适当? (4)8. 本省全统安装预算定额常用主材(设备)组价手册第四部分给排水工程中的搪水泥承插铸铁给水管主管预算单价是否有误? (4)9. 上题如在预算中已采用组价手册编制,结算时应如何处理? (5)10. 全统安装工程预算定额省常用主材组价手册第348页承插塑料排水管(零件粘接)中,8-136承插塑料排水管定额含量9.52是否有误? (5)11. 目前室内卫生间上下水安装中设计要求暗敷水管,其墙上开凿管槽的用工能否另计? (5)12. 工艺管道或给排水管道、空调供回水管道、消防喷淋管道中设计采用无缝钢管因需镀锌而预安装,如何套用定额? (5)电 (6)1. 变压器干燥用电费用应如何计算? (6)2. 风机盘管等小型单相电机接线是否套用交流电机检查接线定额? (6)3. 全统安装定额浙江省单位估价表(一九九四)《使用手册》P584页,“无增塑刚性可弯曲聚乙烯塑料电线管敷设补充定额”项目,材料栏中,木螺丝m4×65以下,“10个”组价是否有误? (6)4. 勘误: (6)5. 根据目前吊平顶内电线配管的实际情况,仅按上人与不上人划分明配与暗配,是否妥当? (6)6. 一台低压配电屏用数台自动空气开关输出数个供电回路,是否应按输出的低压供电回路数作为系统个数计取调试费? (7)7. 电缆敷设工程量计算规则(见《使用手册》P377)第6点指出:电缆敷设长度应根据敷设路径的水平和垂直距离,另按表6规定增加附加长度。

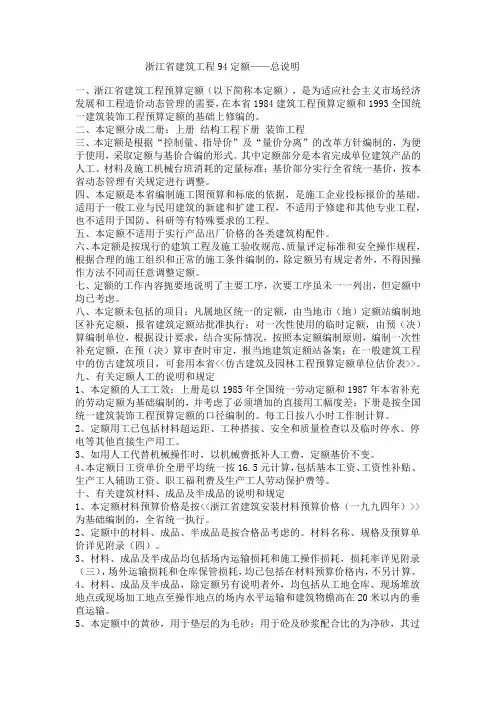

浙江省建筑工程94定额——总说明一、浙江省建筑工程预算定额(以下简称本定额),是为适应社会主义市场经济发展和工程造价动态管理的需要,在本省1984建筑工程预算定额和1993全国统一建筑装饰工程预算定额的基础上修编的。
二、本定额分成二册:上册结构工程下册装饰工程三、本定额是根据“控制量、指导价”及“量价分离”的改革方针编制的,为便于使用,采取定额与基价合编的形式。
其中定额部分是本省完成单位建筑产品的人工、材料及施工机械台班消耗的定量标准;基价部分实行全省统一基价,按本省动态管理有关规定进行调整。
四、本定额是本省编制施工图预算和标底的依据,是施工企业投标报价的基础。
适用于一般工业与民用建筑的新建和扩建工程,不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程。
五、本定额不适用于实行产品出厂价格的各类建筑构配件。
六、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,除定额另有规定者外,不得因操作方法不同而任意调整定额。
七、定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,但定额中均已考虑。
八、本定额未包括的项目:凡属地区统一的定额,由当地市(地)定额站编制地区补充定额,报省建筑定额站批准执行;对一次性使用的临时定额,由预(决)算编制单位,根据设计要求,结合实际情况,按照本定额编制原则,编制一次性补充定额,在预(决)算审查时审定,报当地建筑定额站备案;在一般建筑工程中的仿古建筑项目,可套用本省<<仿古建筑及园林工程预算定额单位估价表>>。
九、有关定额人工的说明和规定1、本定额的人工工效:上册是以1985年全国统一劳动定额和1987年本省补充的劳动定额为基础编制的,并考虑了必须增加的直接用工幅度差;下册是按全国统一建筑装饰工程预算定额的口径编制的。
每工日按八小时工作制计算。
2、定额用工已包括材料超运距、工种搭接、安全和质量检查以及临时停水、停电等其他直接生产用工。
浙江省建筑工程预算定额(2003版)勘误表浙江省建筑工程预算定额(2003版)勘误表2005-04-29浙江省建筑工程预算定额(2003版)综合解释(二)(建筑工程)1. 满堂基础下翻梁的土方工程量如何计算?答:应按下翻梁砖模外侧的宽度,乘砖模外侧的长度,再乘满堂基础垫层底至下翻梁垫层底的深度以m3;计算。
2.在打现场预制方桩时,如采用轨道平车供桩的,可否按第四章(P.99)说明六第6条规定执行?答:采用轨道平车供桩的,运距在500m以内时,可按Ⅱ类构件运距在1km以内的运输定额,乘系数0.70计算。
即定额〔4-415 —(4-416×4)〕×0.73. 现拌泵送混凝土按商品泵送混凝土定额执行时,如何计算搅拌费和泵送费?答:现场搅拌泵送混凝土,执行商品泵送混凝土定额时,除混凝土单价按现场搅拌泵送混凝土组价外,应另行增加搅拌费96.00元/10m3(其中人工费52元、机械费44元),泵送费54.00元/10m3(其中人工费10元、机械费40元),檐高超过60m时,±0.00m以上部分的混凝土每增高10m以内,增加5%泵送费,人工费、机械费同步调整。
4.如何正确执行定额中规定的钢筋长度计算规则?答:定额中钢筋长度的规定,是按常规施工工艺计算的,当设计(规范)有规定时,应按设计(规范)规定计算,当设计不明确时,可按定额规定计算。
5. 上册(P. 200)定额4-401地下连续墙钢筋网片的就位、安放定额基价是否有误?答:该定额的基价(1593元/t)有误,应改为184元/t,其中机械费改为157.33元,交流电焊机改为0.139台班,履带式起重机改为0.077台班。
6. 下册(P. 40)定额10-148、10-149单独大理石扶手的基价是否有误?答:有误,更正如下:材料中的圆钢φ10以内原单位t改为kg、原单价2299.00元改为2.299元。
定额子目10-148 原基价3789元改为1492元,材料费3689.54元改为1392.83元。
建筑面积计算规则一.计算建筑面积的范围1.单层建筑物不论其高度如何均按一层计算,其建筑面积按建筑物外墙勒脚以上的外围水平面积计算。
单层建筑物内如带有部分楼层者,亦应计算建筑面积。
2.高低联跨的单层建筑物,如需分别计算建筑面积,当高跨为跨边时,其建筑面积按勒脚以上两端山墙外表面间的水平长度乘以勒脚以上外墙表面至高跨中柱外边线的水平宽度计算,当高跨为中跨时其建筑面积按勒脚以上两端山墙外表面间的水平长度乘以中柱外边线的水平宽度计算.3.多层建筑物的建筑面积按各层建筑面积的总和计算,其底层按建筑物外墙勒脚以上外围水平面积计算,二层及二层以上按外墙外围水平面积计算.4.地下室.半地下室.地下车间.仓库.商店.地下指挥部等及相应出入口的建筑面积按其上口外墙(不包括采光井.防潮层及其保护墙)外围的水平面积计算。
5.用深基础做地下架空层加以利用,层高超过2.2米的,按架空层外围的水平面积的一半计算建筑面积.6.坡地建筑物利用吊脚做架空层加以利用且层高超过2.2米的,按围护结构外围水平面积计算建筑面积.7.穿过建筑物的通道、建筑物内的门厅、大厅不论其高度如何,均按一层计算建筑面积。
门厅、大厅内回廊部分按其水平投影面积计算建筑面积.8.图书馆的书库按书架层计算建筑面积.9.电梯井、提物井、垃圾道、管道井等均按建筑物自然层计算建筑面积。
10.舞台灯光控制室按围护结构外围水平面积乘以实际层数计算建筑面积。
11.建筑物内的技术层,层高超过2.2米的,应计算建筑面积。
12.有柱雨棚按柱外围水平面积计算建筑面积;独立柱的雨棚按顶盖的水平投影面积的一半计算建筑面积.13.有柱的车棚、货棚、站台等按柱外围水平面积计算建筑面积;单排柱、独立柱的车棚、货棚、站台等按顶盖的水平投影面积的一半计算建筑面积。
14.突出屋面的有围护结构的楼梯间、水箱间、电梯机房等按围护结构外围水平面积计算建筑面积。
15.突出墙外的门斗按围护结构外围水平面积计算建筑面积。

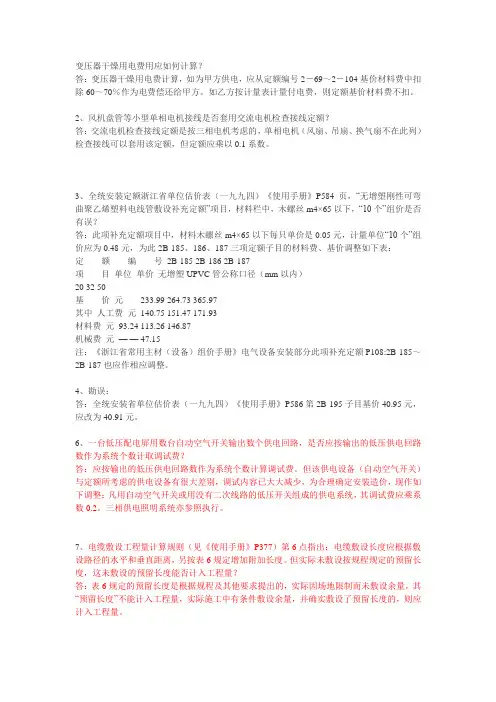

变压器干燥用电费用应如何计算?答:变压器干燥用电费计算,如为甲方供电,应从定额编号2-69~2-104基价材料费中扣除60~70%作为电费偿还给甲方。
如乙方按计量表计量付电费,则定额基价材料费不扣。
2、风机盘管等小型单相电机接线是否套用交流电机检查接线定额?答:交流电机检查接线定额是按三相电机考虑的,单相电机(风扇、吊扇、换气扇不在此列)检查接线可以套用该定额,但定额应乘以0.1系数。
3、全统安装定额浙江省单位估价表(一九九四)《使用手册》P584页,“无增塑刚性可弯曲聚乙烯塑料电线管敷设补充定额”项目,材料栏中,木螺丝m4×65以下,“10个”组价是否有误?答:此项补充定额项目中,材料木螺丝m4×65以下每只单价是0.05元,计量单位“10个”组价应为0.48元,为此2B-185、186、187三项定额子目的材料费、基价调整如下表:定额编号2B-185 2B-186 2B-187项目单位单价无增塑UPVC管公称口径(mm以内)20 32 50基价元233.99 264.73 365.97其中人工费元140.75 151.47 171.93材料费元93.24 113.26 146.87机械费元—— 47.15注:《浙江省常用主材(设备)组价手册》电气设备安装部分此项补充定额P108:2B-185~2B-187也应作相应调整。
4、勘误:答:全统安装省单位估价表(一九九四)《使用手册》P586第2B-195子目基价40.95元,应改为40.91元。
6、一台低压配电屏用数台自动空气开关输出数个供电回路,是否应按输出的低压供电回路数作为系统个数计取调试费?答:应按输出的低压供电回路数作为系统个数计算调试费。
但该供电设备(自动空气开关)与定额所考虑的供电设备有很大差别,调试内容已大大减少,为合理确定安装造价,现作如下调整:凡用自动空气开关或用没有二次线路的低压开关组成的供电系统,其调试费应乘系数0.2。
水1、用于工艺管道系统上的由采购成品煨制弯头组成的方型补偿器及其主材费应如何计算?答:根据《全国统一安装工程预算定额解释汇编(续)》第六册解释:方型补偿器安装,直管部分可按延长米计算,已包括弯头所占长度,套用第一章“管道安装”定额相应项目;如果使用采购成品煨制弯头,供应价中含有钢管价值时,为避免重复计算钢管主材费,其所占长度与碳钢无缝弯头1.5D弯曲长度差额数量应减去。
弯头数量按实际数量计算。
2、UPVC塑料室内给水管道安装工程应套用什么定额?答:套用浙江补充定额刊载于《浙江造价管理》1999-6 P11。
3、给排水管道穿楼板,设计要求作防水处理,套用“刚性防水套管制安发”定额是否妥当?答:不妥,刚性防水套管适用于穿水池、地下室壁、屋面管道。
管道穿楼板作防水处理也不同于一般的穿楼板钢套管制安。
因此,宜参考刚性防水套管制安子目,按不同的楼板结构厚度乘相应的系数。
当楼板厚度≤100毫米,相应子目定额乘0.2,当楼板厚度≤200毫米,相应子目定额乘0.4,当楼板厚度>200毫米时,相应子目定额乘0.6。
4、《使用手册》第573页33条解释中,柔性铸铁管管件,配件中是否包括连接螺栓和橡胶密封圈?答:未包括连接螺栓和橡胶密封圈,当管、配件和连接螺栓,橡胶密封圈均由施工单位采购时,可直接套用以下定额换算子目(参见浙江省安装工程常用主材(设备)组价手册相应定额编号)。
当管、配5、工艺管道安装工程中室内与室外碰头点应套用什么定额?答:应按全安预算定额解释汇编第六册工艺管道工程第27条解释规定执行,见《使用手册》P490-27,定额内已综合考虑了室内外碰头的工作内容,不得另行计算。
6、管道沟挖土方遇破砼路面时应套用什么定额?答;管道沟挖土方在执行(94)全统安装省单估表之后,不再套用土建有关定额,改按全统第三册、七册有关定额(参见《使用手册》P574五-4)。
如施工过程中发生破砼路面情况,可参照全统安装定额第五册,开凿路面(5-1~9)子目,(不分机械开或人工开凿)。
一、总说明及建筑面积1、84定额的综合解释条款是否仍适用于94定额?答:84定额的综合解释,只适用于84定额。
对94定额中有关问题的解释,一律以新的综合解释为准。
2、同一建筑物内,有部分檐高在20米以上,另一部分檐高在20米以内,塔吊的垂直运输增加费应如何计算?答:均按檐高在20米以上计算垂直运输增加费用。
3、建筑物超高增加费中的人工费、机械费如何划分?答:每100平方米超高部分建筑面积增加费中的人工、材料、机械等费用划分如下:单位:元项目建筑物檐高(米)20~3020~4020~5020~6020~7020~8020~9020~10020~11020~120合计438355486516803988701010211482126031378614879其中人工费1254154918972198249828693170347037714072材料费1612189123192630294834373751406743834699机械费15172108230032113424379645615066563261084、烟囱、水塔、贮仓等的超高费用如何计算?答:构筑物定额中,均已考虑了相应高度的工、料消耗定额,不再另计超高费用。
5、在计算建筑物超高增加费时,凸出屋面的旋转式观光厅,可否计算超高高度?答:可以计算建筑物超高高度。
6、现浇斜屋面住宅的跃层,如何计算建筑面积?答:跃层的净高均大于2.2米者,按跃层的围护墙外围水平面积计算;跃层的最高点高于或等于2.2米,最低点高于1.6米时,按跃层围护墙外围水平面积二分之一计算二、册说明及附录1、定额子目所列的砼二次分析中碎石未分具体规格,其价差如何计补答:为简化计算,便于结算,砼中的碎石材料价差计补时,按碎石综合价格直接调整基价差,综合的权数如下:碎石料径(mm) 综合权数6-132013-25 3025-38 50砼中的碎石基期(94年)综合价格为43.56元/t。
浙江省(1994)定额综合解释浙江省1994定额综合解释目录一、建设工程费用问答 (1)二、建筑工程计价依据 (7)1、总说明及建筑面积 (7)2、册说明及附录 (8)3、土石方工程 (10)4、打桩工程 (11)5、基础及垫层 (14)6、砖石工程 (15)7、砼及钢筋砼工程 (16)8、钢木结构 (16)9、构件运输及安装 (16)10、屋面工程 (16)11、附属工程 (16)12、脚手架工程 (17)13、楼地面工程 (17)14、墙柱面工程 (18)15、天棚工程 (19)16、门窗工程 (19)17、油漆、涂料工程 (20)18、其他工程 (21)三、安装工程计价依据 (21)1、水 (21)2、电 (24)3、通风 (31)4、安装综合 (32)四、市政定额综合解释(93) (39)一、建设工程费用问答1、县级市套市区费率还是套县城(镇)费率?答:套市区费率。
2、建筑设备安装与建筑物合并一个单位工程确定工程类别,文明施工增加费,是否可参照建筑工程文明施工增加费费率执行?答:文明施工增加费以单位工程为计费单位,文明施工增加费分别按建筑安装工程费率计取。
3、水泥搅拌桩套用什么费率?答:用灌注桩费率。
4、单独打灌注桩工程中,桩尖制作、运输、埋设桩尖、凿桩头、钢筋笼制作、机械进退场费等,应按什么费率计取?答:上述灌注桩范围内的工程,凡由打桩单位施工的,均应套用打灌注桩费率。
5、给水、燃气、供热管道安装工程,在车道上施工能否计取行车干扰费?答:凡在沟槽外侧距通车道边5米以内铺设上述管道者,均可计取行车干扰费。
6、以人工费为取费基数的一般管道沟槽土石方套用什么费率?答:用大型土石主费率。
7、在施工现场单独制作预制砼桩套用什么费率?答:采用单独砼构件制作费率。
8、单独打砼预制桩套用什么费率?答:用成品桩费率。
9、单独打砼灌注桩套用什么费率?答:用灌注桩费率。
10、砼灌注桩单独沉管或单独成孔和单独灌注砼分别套用什么费率?答:单独沉管(成孔)用成品桩费率;单独灌砼用建筑物或构筑物费率。
浙江省“2003版计价依据”综合解释(三)安装1、第一册机械设备册说明第二条“本定额若用于旧设备安装时,旧设备的拆除费用,按相应安装定额的50%计算”。
应如何理解?它的计算方法能否引用到其他各册定额中去?答:不能引用。
因为第一册所述旧设备是指拆卸后还要利用的旧设备。
施工中遇到旧管线(包括水管、电管)拆除一般应协商解决,费用一次性包干。
若协商定价有困难,可按该拆除工程安装基价中的人工费用的50%计算,其中法兰、管件、阀门等安装人工不得计入计算基数。
2、户外接地母线敷设定额中已包括了地沟的挖填和夯实工作,但其中包括了多少土方工程量?当实际开挖差异很大时能否计补?答:户外接地母线敷设定额系按自然地坪和一般土质综合考虑的。
它包括了地沟的挖土、填土和夯实,执行本定额时,一般不应计算土方量。
当地沟开挖的土方量每米沟长大于0.34立方米时,其超过部分可以另计。
超量部分的接地沟挖填土可以参照电缆沟挖填相应定额,无相应定额时可参照土建相应定额。
如遇石方、矿渣、积水障碍物等情况,亦可参照上述方法另计。
当使用工程量清单计价时,报价应根据工程实际情况并充分考虑以上可能发生的情况进行报价,一旦清单价格确认,就不能再作调整。
3、第二册电气设备安装工程定额“工地运输”中的人力运输定额与94版人工耗量相比较,差距很大,是何原因?当实际与定额考虑的口径不同时,如何计价?答:,94版的人力运输是按照人背、肩扛、担挑的纯人力运输方式为主计价。
03版的人力运输是按人工装卸, 用钢丝车等以人力作为原动力推运或拉运的运输方法为主计价。
当实际发生需要用人背、肩扛、担挑的方式运输时,应按当时当地的劳动力价格协议定价。
4、第二册电气册P252,第15条“杆上变压器安装的接地安装和调试应另计”与P269“杆上变配电设备安装”工作内容中有“接线、接地”内容是否有矛盾?答:接地安装是指接地线,接地体的安装有独立的定额可套用。
杆上变压器安装工作内容中的接地是指杆上设备与接地装置的连接。
浙江定额部分解释(94、03定额适用)建筑工程1、请教您关于甲供材料的扣除方式:(1)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)(甲方送到工地现场或指定地点)。
(2)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)-运杂费(乙方自己运输)那么退款时把规费和税金要否一起扣除。
也就是说把甲供材料的退款是否也列入直接费。
(3)、甲供材料数量如果是实际提供的数量来定,那肯定与定额用量有差异的(如商品砼等),这说明在结算时赢亏都是施工单位的事了。
答:甲供材料退款额应放到工程造价之后。
计算退款额时不计算规费和税金。
甲供材料数量如何计量(即计量方法)由合同来约定。
一般情况下是按甲方实际提供的数量来确定的。
2、厂区内的道路和排水工程属于土建项目还是市政项目,应该套用土建定额还是市政定额?答:根据《浙江省建筑工程预算定额(2003版)》上册第323页第九章说明一规定:一般工业与民用建筑的厂区、小区中的室外道路、排水项目,如按市政要求单独设计的,套用市政工程定额,否则套用建筑工程定额。
3、03定额中木地板楼地面,龙骨断面为50×60,间距为200mm,设计不同时,用量调整。
假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?答:定额下册第21页附注:木地板木龙骨断面为50×60,间距为200mm,设计与定额不同时,用量调整。
你提出的问题:假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?回答:木龙骨断面设计与定额不同,可以用简单的比例关系来进行换算。
假设断面换算系数为K1,则K1=(45×55)/(50×60)。
木龙骨间距设计与定额不同,是不能用简单的比例关系来进行换算的。
假设硬木长条地板沿房间净长方向铺设,设房间净长为L(mm),净宽为B(mm),则:木龙骨长度(定额)=(L/200+1)×B 木龙骨长度(设计)=(L/300+1)×B 假设间距换算系数为K2,则K2=[(L/300+1)×B]/[(L/200+1)×B]=(200/300)×[(L+300)/(L+200)]。
所以,每100平方米:换算后的木龙骨(杉木枋)用量=原定额用量×K1×K2 =1.575×(45×55)/(50×60)×(200/300)×[(L+300)/(L+200)](立方米)。
4、屋面砖砌女儿墙下为650高砼翻口,在套价的时候,这个翻口内外侧的抹灰是并入女儿墙呢,还是拉出来,按砼墙的抹灰来套?答:可并入女儿墙计算。
5、深层水泥搅拌桩的定额套用:1、除了套用上册P54页相应定额外,其余还有项目应计算吗?另外其双头喷浆和单头喷浆如何区分?2、水泥搅拌桩的空搅部分是否指设计桩顶标高至自然地坪部位的工程量?答:还需计算桩机进退场、安拆凿桩头等费用。
双头、单头喷浆采用机械不同。
空搅工程量计算规则见29页。
6、根据图纸要求“拉结筋与填充墙连接处设一砖厚、同墙宽、同拉结筋长的C20细石砼构件”,经计算,每条砼构件体积为0.09*0.24*1=0.0216立米,根据94定额规定,零星构件指每件体积在0.05立米以内的其他构件,请问:此构件是否能套用零星砼定额?答:可套03定额“小型构件”计算。
7、94定额墙面水泥砂浆或混合砂浆抹灰,均包括罩面压光这道施工工艺,而实际施工中未作,是否可扣回,如何扣回?答:不调整。
8、94定额中,出屋面的女儿墙底与屋面交结处作弧形的水泥砂浆泛水,是否可另行计算?答:不另行计算。
9、请问基坑支护中的土钉墙应套什么定额具体基价为多少?答:无此定额。
10、在03定额中,地下室的围护部分的脚手架及垂直运输如何计取答:03定额中无相关项目,按围护工程设计施工方案按实计算。
11、你好老师,土方开挖的护坡面喷砼,如何套定额,谢谢!答:围护砼护坡建筑定额无此项目,可参照市政定额隧道工程相应定额套用。
12、简易钻孔桩是否要计算泥浆池的建造、拆除以及运输?若它只是泥呢?答:简易电动钻孔桩定额工作内容已包括泥浆槽开挖,泥浆护壁,桩泥场内200M内运输,桩泥场外运输另行计算。
13、基础土方工程的喷砼如何套定额水泥搅拌桩和钻孔桩的空打如何套定额?答:1.基础土方喷砼请详细说明。
2.水泥搅拌桩空搅见上册定额26页说明十七条。
3.钻孔桩空打计入成孔工程量套成孔定额,桩孔回填另计。
14、在浙江94定额中,地下室止水螺栓为可重复使用材料,但实际为一次性使用消耗,不可再次使用。
请问该止水螺栓应如何计算?套用定额中那一子目?答:94定额地下室墙子目已综合考虑螺栓消耗量。
定额不予调整。
15、94定额中阳台、雨棚、沿沟等底面水泥砂浆凹槽滴水线是否已在扶灰定额中包括,如果实际采用是成品塑料凹槽滴水线,应如何换算?答:定额不予换算。
16、后张法施工过程中,要对锚固损失、孔道摩阻力、挠度进行试验检测,请问发生的费用应由施工方还是建设方承担?答:根据标文约定计算。
设计明确采用后张法施工的,应在投标时将该项费用计入。
17、如梁的主筋14根25毫米布置400500500的截面,其第一皮与第二皮,第二皮与第三皮之间用25毫米钢筋支垫,请问该垫铁能不能算在工程量里答:不能算。
18、94定额:基础底板钢筋撑脚按主筋规格每平方米一只,地下室电梯井承台长17米*宽12米*高2.5米,下皮主筋28毫米,上皮主筋20毫米.其撑脚按28毫米,还是按20毫米计算。
答:按20毫米直径钢筋计算。
19、环氧树脂涂层钢筋套用什么定额?答:无此定额,请详细说明工程类型,材料使用部位或设计使用要求等。
20、03安装定额中2540顶管是Φ110的,现在有个工程是MPP管Φ170顶管电缆保护管工程,是否可套2540,要不要换算。
另外该子目单位是‘根’不是是‘米’的,怎么处理好?答:1.顶管超过Φ110属于定额缺项。
可以参照2-540定额换算。
2.单位换算可以根据材料实际长度换算。
21、化学锚栓定额是否已经综合考虑? 如果是工程量清单招标,化学锚栓是否要单独列一项清单子目?答:定额已包括不锈钢螺栓,含量与设计不同可换算,价格参照市场价调整。
干挂石材如安装在骨架上,石材面层与骨架应分别列项。
22、陶粒混凝土屋面找坡有无补充(03)定额,无如何套价。
答:无相应定额,双方协商解决。
23、请问施工现场采用物料提升机进行运输时,垂直运输如何计算。
还有物料体升机运输、安拆及基础如何计算。
答:请参照定额第十七章,按规定计算垂直运输费用。
24、第一个问题:定额说明中提到洞口照明费按所涉及子目中的人工费40%计算,那所计算的40%还要按人工费取费吗?第二个问题:计算洞库照明费时模板和满堂脚手架中的人工费按多少计取比较合理?答:要计入人工费,并作为取费基数。
没有明确规定。
25、弧形基础下的C10素砼垫层的模板是否应增加弧形板增加费?答:不分弧形和非弧形套同一定额。
26、请问大理石窗台要套哪个定额呢?套门窗套对吗?答:套墙面分部零星工程27、请问套价的时候纯水泥浆一道如何套取?答:屋楼地面定额缺项。
28、请问《浙江省建筑工程预算定额》中的钢板桩使用费如何计算?答:钢板桩使用按摊销费加回库维修费,或采用租赁价格计算。
29、请问:03的弧形钢骨架的增加费有没有另行计取?有什么定额可套吗?答:骨架弯弧费用另行计算,无相应定额。
(参照第十一章说明第十七条,弧形幕墙骨架说明。
)30、建设工程质量检验实验费是放在技术措施费中,还是放在分部分项清单中,还是放在其他费用中?答:列施工组织措施费项目中,请详细阅读文件。
31、比如是个厂房,上面顶采用钢结构,为另行发包的.那么主体施工单位在计算脚手架费用时,能用综合脚手架定额计算吗?还是采用单项脚手架计算?答:套综合脚手架定额。
32、只有屋面是轻钢结构,其他为砖混结构,脚手架该如何计算?如果全是钢结构的又该如何计算?答:仅屋面是轻钢结构的工程脚手架套房屋工程综合脚手架定额。
全钢结构建筑物定额缺,需另行补充。
33、03定额的模板超高费用计算在套用定额时,超高不到1米时要不要按比例计算.如层高4.4米,那么套用4-22柱子模板超高时,要不要*0.8的系数?答:超高不到1米按1米计算。
34、03定额中,大体积砼的温度测量与控制的费用如何计取答:已包含在定额内。
35、94、03定额中37块石垫层干铺,如果用块石灌砂垫层,怎么调整?1、套37定额a、用块石灌浆定额里的混合砂浆分解得出砂(净砂综合)的含量为0.372,将净砂改为毛砂。
b、将块石垫层中碎石直接改为毛砂,含量不变。
2、套38定额a、将混合砂浆改为毛砂,含量为2.4*1.35=3.24吨,再将灰浆搅拌机去掉。
答:套干铺定额,不作换算。
36、1、03定额中451~53地下室外墙定额中有“螺栓”含量,此螺栓是指现在施工中常用的一次性使用对墙止水螺杆吗?2、螺栓、预埋螺栓及预埋铁件的具体组成如何?有无对应的信息价?答:1.是。
2.五发布相应信息价,根据市场价调整。
37、清单发我们有基坑围护的挖土方按实际发生的量来算,筏板以下部分的承台土方,要不要给他工作面的啊?答:所谓按实际发生量计算,是否指结算时按实调整。
清单报价时一般是投标人结合自己的施工组织设计方案,现场管理能力自行考虑工作量和报价。
38、有一个新建带地下室工程,土建工程中标价已按地下室半周长工程量计算洞库照明费;请问:安装工程还需计算此项费用吗?如需,按定额解释“安装工程单独施工并提供照明条件和供电时才可计取”中“单独施工”;以及“按实际固定线路延长米工程量计算”中“固定线路”如何理解?谢谢!!答:1.根据安装工程洞库照明费补充定额计取。
2.因为土建与安装存在先后施工过程,地下室工程有在安装单独施工可能,所以另行计取。
39、安装工程国标清单高层建筑增加费是分摊到清单子目中还是放到技术措施费中?答:按照定额解释高层建筑增加费属于子目系数,应该分摊在子目中。
安装工程40、灯槽里面暗藏灯带,套什么子目?答:套用内藏组合式灯2-1514-1520。
41、地埋灯套用什么定额合适?答:可以参照嵌入式灯具安装定额。
42、筒灯应该套哪个定额子目??还有,荧光灯中的电容器是否需另外再套定额??答:1.可以参照普通灯具相近等额。
2.荧光灯安装包括整套元器件。
43、短路隔离器安装套什么子目?答:可参照10-170隔离器安装44、局部等电位端子箱和总等电位端子箱应该分别套用什么定额?答:等电位端子箱套用接线箱暗装定额。
45、消防箱安装,后面的封堵用钢网片刷水泥灰,这个费用包括在哪里?答:消防箱安装定额是综合考虑的,不得另外计取其它费用。
