关于对江苏04定额的部分解释定额,异形柱,若两边之和小于
计价表第十七章中如何才能进行比较准确的换算?
江苏省工程建设标准定额总站:我公司于2004年承建了南京市卫生局“南京市突发公共卫生事件应急指挥中心”桩基工程,该工程投标时采用2001年江苏省建筑工程单位估价表》《江苏省建筑工程综合预算定额》,因投标时试桩未完成,建设方提供地质报告不完整等原因,在双方签订合同时商定“每天正常挖井施工前,由监理方会同施工方逐一丈量施工停息期间桩井水位标高,做好记录,待桩基砼全部结束后,按水泵理论抽水量计算抽水台班,并作合同外签证”。
现建设单位提出该工程人工挖井坑土子目中已包含潜水泵子项,对合同商定不予认可;而我方认为:由于该工程地下水丰富,在施工过程中均采用水泵抽水作业,合同内商定部分不应与定额部分重合;不知此理解对否?江苏省岩土工程公司
你好,贵造价站是否还有
以买到定额解释
与裙楼连接部分在3层以内不需要搭设外脚手,
按三类工程取费标准:建筑工程管理费
400mm砼顶管,先钻孔,再顶管
文明工地,申报单位为当时的总包单位,我公司为此项目的平行发包企业,并与总包签订了共创文明工地的协议,双方均有投入成本,现此工
钢框幕墙计价中人工数量如何
东山宾馆外
厚钢板装饰幕墙由于设计形式、施工工艺多样,其人工、材料等构成、消耗往往与定额内容、含量差异很大,遇此,当自
6m2时人工是否作调整?
一次夯扩 2.5*(0.377-0.02
2.0*(0.377-0.02)
0.25+13.2)*(0.377
1.9518立方米/根桩单根造价:
什么样情况下算是单独装饰工程。
.问:建设工程中设备费用是否可以作为计取现场安全文明措施费、总承包管理费、定额测定费等费用的计算基础?答:根据建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑(一)中的有关规定:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。
其费用不应计入分部分项工程费中,作为计取现场安全文明措施费、总承包管理费、定额测定费等费用计算基础。
问:安装工程按层数划分工程类别时,地下室是否作为一层?答:地下室一般不作为安装工程划分类别的标准。
问:安装工程中机电设备安装工程中的拆除部分如何进行计价?答:按安装定额第一册《机械设备安装工程》有关说明,旧设备拆除的工作内容包括拆除前检测设备精度及完好程度,填写记录,铲除设备底座灌浆层,部件、附件及地脚螺母拆除,起重机具搭拆。
起吊、上排、10米范围内的移位、涂油防护,该费用应按相应设备安装工程定额人工、机械的50%计算,其他分册的拆除项目应套用相应的修缮定额,修缮定额缺项时可参照此规定计算费用。
问:分包工程是否能计算施工现场安全文明施工措施费?答:实行项目总承包工程,总承包单位依法将建筑工程分包给其他单位的,总承包单位与分包单位应当在分包合同中明确现场安全文明施工措施费用,以及费用支付计划、使用要求、调整方式等条款。
问:安装工程中辅材价格是否可以调整?答:可以调整。
问:近年来关于定额人工单价调整的文件属不属于政策性调整?答:定额人工单价调整的文件属于建设行政主管部门发布的政策性调整文件。
问:电气系统的调试费在什么情况下可以计取?答:凡需要安装单独进行调试的设备或系统,按相应的控制方式计取调试费,原则上需要调试的项目,需有工程监理的签证或甲方签证,施工单位出具调试报告,方可作为竣工结算时计取调试费用的依据。
问:电缆试验(单独敷设)如何计算?答:电缆单独敷设泄漏试验套用2-974子目,如加故障点测试,另套2-973子目。
问:变压器与低压柜之间相连的母线,是否需要计算母线调试费用?答:变压器(包括厂用变压器)向各级电压配电装置的电线设备,不应作为送,配电设备计算调试费用,其调整工作已包括在变压系统的调试定额内。

第五册静置设备与工艺金属结构制作安装工程1.静置设备制作定额适用范围是什么?答:本章定额适用于建筑安装企业在加工厂或施工现场制作容器、塔器、换热器等设备制作工程。
它仅适用于常压、I、Ⅱ类容器、塔器、换热器的制作。
不适用于高压设备的制作。
. 2.静置设备制作时,设计压力不同怎样选择定额项目?答:本定额没有表现常压、I、Ⅱ类设备形式,只是以钢材材质形式表示,对于设计压力PN≥1.6MPa的Ⅱ类设备按定额使用说明中规定进行调整。
(1)当碳钢椭圆双封头容器设计压力。
PN>1.6MPa时,执行低合金钢容器相应项目。
当不锈钢椭圆双封头容器设计压力PN>1.6MPa时,定额乘以系数1.1。
(2)当塔器设计压力PN>1.6MPa时,按相应定额乘以系数1.1。
(3)当换热器压力PN>1.6MPa时,按相应定额乘以系数1.08。
’3.设备制作工程量计算规则是什么?答:金属容器、塔器、换热器的设备制作定额是以容积(NVm。
)表示,不扣除内部附件所占体积。
“金属净重量”是指以制造图尺寸计算的金属重量,以“t”为计量单位。
金属容器、塔器、换热器设备的直径不同,筒体采用卷板机压头滚弧,所用的椭圆形封头直径在咖3000mm以内,按整体压制封头制作考虑。
超过咖3000mm的按分瓣压封头制作考虑,在使用过程中不应调整定额。
设备制作工程量计算规则:金属容器、塔器、换热器的设备重量,以金属净重量-“i?’为计量单位,不扣除开孔割除部分重量。
不包括外部附件(人孔、手孔、接管、鞍座、支座)和内部防腐、刷油、绝缘及填充物的重量。
塔器的工程量则应包括基础模板的重量。
外购件和外协件的重量应从制造图的重量内扣除,其单价另行计算。
4.接管、人孔、手孔制作定额包括哪些内容?答i接管、人孔、手孑L制作中考虑了设备开孔、补强圈的制作与组装焊接。
接管的短管是按钢管制作;人孔、手孔的短管是按钢板滚圆制作。
其主材利用率按定额规定计算,接管、人孔、手孔补强板按筒体计算主材利用率。

建筑安装工程费用定额总说明一、自治区建筑安装工程费用定额(以下简称本费用定额)是在1998年《新疆维吾尔自治区建筑安装工程费用定额》的基础上,按照国家有关费用标准编制的规定、文件,并结合新疆实际情况进行编制的。
二、本费用定额是编制建筑安装工程概算、施工图预算、工程竣工结算的依据,是照、投标工程编制招标工程标底和投标报价的依据,是实行投资包干的计价依据。
三、本费用定额应与全国统一建筑工程基础定额、新疆维吾尔自治区建筑工程补充预算定额、2000年全国统一安装工程预算定额以及相应定额的2004年单位估价汇总表配套使用。
四、根据国家计委、建设银行计标(1985)352号文关于“间接费定额与直接费定额一般应配套使用,执行什么直接费定额,就采用相应的间接费定额”的规定。
1.自治区各级施工企业承担各项专业工程,应按承担专业工程的性质,执行各专业部制定的专业工程定额及相应费用定额;2.自治区水利、电力、煤炭、华工、公路、铁路、有色金属等专业施工企业,承担专业工程的应执行专业工程费用定额,承担一般工业与民用建筑安装工程的应执行全国统一建筑工程基础定额、新疆地区建筑工程补充预算定额和全国统一安装工程预算定额及本费用定额;3.中央各专业部专业施工企业进疆施工,承担一般工业与民用建筑安装工程,亦应执行本费用定额。
五、定额外签证用工费用,是指非正式工程项目的用工。
如设计变更的返工用工,建设单位劳务用工及各种签证用工等。
定额外签证用工单独计列,不再计取其他各项费用。
定额外签证用工单价18.47×(1+78%)×(1+3.3%)=33.96元/工日六、本费用定额费用标准是按照工程类别制定的。
七、凡我区各建筑安装施工企业及外省来疆承揽工程的建筑安装施工企业一律按所承担的工程类别对照相应取费准计取费用。
八、本费用定额的适用范围:(一)建筑工程:1.适用于新建、扩建、改建的工业与民用建筑工程的永久性和临时性的房屋和构筑物工程,建筑工程已综合了各类混凝土、钢筋混凝土构件、金属结构件、木作结构件的自制、安装、商品构件现场安装和运输的因素。
2009年上半年网上造价咨询解释-安装1、问:电动机为甲供,检查接线只在外部测试,没有打开电动机,套定额要乘系数吗?电动机调试分位本体试验、附属高压二次设备试验、继电器及仪表实验、一次电流及二次回路检查,现在结算争议在本体调试内容划分不清楚,结算单位要乘系数0.4,施工单位只同意乘0.7,应如何划分?答:电动机检查接线定额工作内容包括:检查定子、转子、研磨滑环及电刷、测量轴承绝缘,配合密封试验、接地、干燥、整修整流子及清理等不含解体检查,如不需要解体时,应执行电机检查接线定额乘以0.2系数。
安装定额电气册中电力变压器系统调试子目中所包含的调试项目较多,包括一次设备本体试验、附属高压二次设备试验、继电器及仪表试验、一次电流及二次回路检查。
在计取其费用时,应根据如施工单位提供的调试报告内容计算费用,如果施工单位只完成部分工作内容,其调试费用可分别按以下的百分比计算:30%、30%、20%、20%。
2、(1)、电气成套防爆控制操作柜(箱)执行相应柜(箱)子目,人工是否应乘以1.2系数。
(2)、第一册的设备拆除,执行相应子目人材机×0.5系数,其他册的拆除如何?3、第六册“阀门安装”说明中“定额仅包括安装工序内容,配合工作内容由仪表专业考虑。
”在执行中套用第六册调节阀安装子目后,是否应再执行仪表定额“调节阀”子目内容。
4、第六册“阀门安装”说明中“仪表流量计安装,执行阀门安装相应定额乘以系数0.7。
”在执行中套用第六册阀门安装子目乘0.7系数后,是否应再执行仪表定额“流量仪表”子目内容。
因审计单位一定要我提供以上计价依据,否则不予计取?答:电气成套防爆控制操作柜(箱)为成品设备,应按相应柜(箱)定额子目直接套用。
除第一册按拆除项目,应套用或参照相应修缮定额。
工业管道上安装调节阀门应套用第六册定额,其余检查、接线调整、接地等套用自动化仪表相关定额。
3、2004年《江苏省安装工程计价表》中辅材价格是否可以调整?如第八册第二章3.焊接法兰阀8-256~8-268材料中平焊法兰的价格比市场上相应规格的蝶阀还高很多,审计时如何处理。

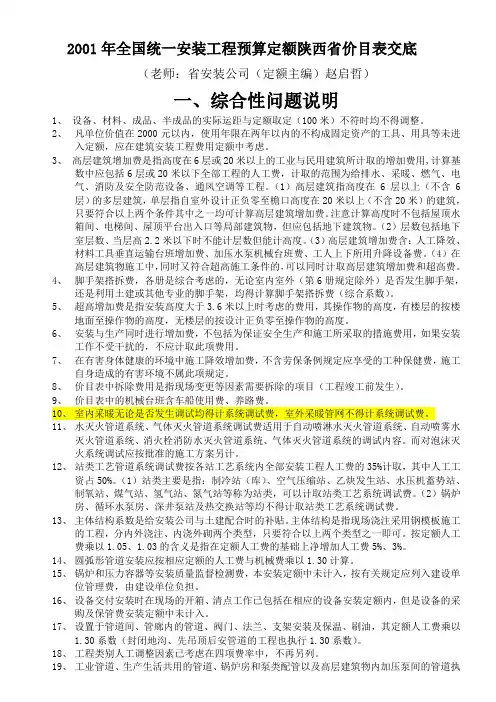

2001年全国统一安装工程预算定额陕西省价目表交底(老师:省安装公司(定额主编)赵启哲)一、综合性问题说明1、设备、材料、成品、半成品的实际运距与定额取定(100米)不符时均不得调整。
2、凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的工具、用具等未进入定额,应在建筑安装工程费用定额中考虑。
3、高层建筑增加费是指高度在6层或20米以上的工业与民用建筑所计取的增加费用,计算基数中应包括6层或20米以下全部工程的人工费,计取的范围为给排水、采暖、燃气、电气、消防及安全防范设备、通风空调等工程。
(1)高层建筑指高度在6层以上(不含6层)的多层建筑,单层指自室外设计正负零至檐口高度在20米以上(不含20米)的建筑,只要符合以上两个条件其中之一均可计算高层建筑增加费。
注意计算高度时不包括屋顶水箱间、电梯间、屋顶平台出入口等局部建筑物,但应包括地下建筑物。
(2)层数包括地下室层数、当层高2.2米以下时不能计层数但能计高度。
(3)高层建筑增加费含:人工降效、材料工具垂直运输台班增加费、加压水泵机械台班费、工人上下所用升降设备费。
(4)在高层建筑物施工中,同时又符合超高施工条件的,可以同时计取高层建筑增加费和超高费。
4、脚手架搭拆费,各册是综合考虑的,无论室内室外(第6册规定除外)是否发生脚手架,还是利用土建或其他专业的脚手架,均得计算脚手架搭拆费(综合系数)。
5、超高增加费是指安装高度大于3.6米以上时考虑的费用,其操作物的高度,有楼层的按楼地面至操作物的高度,无楼层的按设计正负零至操作物的高度。
6、安装与生产同时进行增加费,不包括为保证安全生产和施工所采取的措施费用,如果安装工作不受干扰的,不应计取此项费用。
7、在有害身体健康的环境中施工降效增加费,不含劳保条例规定应享受的工种保健费,施工自身造成的有害环境不属此项规定。
8、价目表中拆除费用是指现场变更等因素需要拆除的项目(工程竣工前发生)。

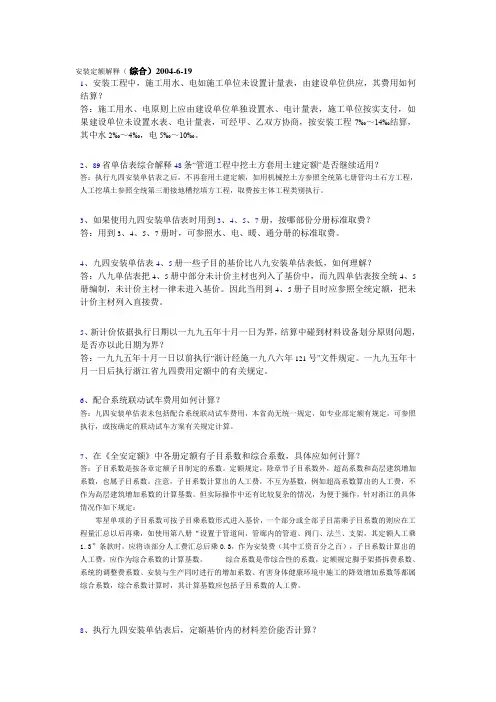

安装定额解释(综合)2004-6-191、安装工程中,施工用水、电如施工单位未设置计量表,由建设单位供应,其费用如何结算?答:施工用水、电原则上应由建设单位单独设置水、电计量表,施工单位按实支付,如果建设单位未设置水表、电计量表,可经甲、乙双方协商,按安装工程7‰~14‰结算,其中水2‰~4‰,电5‰~10‰。
2、89省单估表综合解释48条“管道工程中挖土方套用土建定额”是否继续适用?答:执行九四安装单估表之后,不再套用土建定额,如用机械挖土方参照全统第七册管沟土石方工程,人工挖填土参照全统第三册接地槽挖填方工程,取费按主体工程类别执行。
3、如果使用九四安装单估表时用到3、4、5、7册,按哪部份分册标准取费?答:用到3、4、5、7册时,可参照水、电、暖、通分册的标准取费。
4、九四安装单估表4、5册一些子目的基价比八九安装单估表低,如何理解?答:八九单估表把4、5册中部分未计价主材也列入了基价中,而九四单估表按全统4、5册编制,未计价主材一律未进入基价。
因此当用到4、5册子目时应参照全统定额,把未计价主材列入直接费。
5、新计价依据执行日期以一九九五年十月一日为界,结算中碰到材料设备划分原则问题,是否亦以此日期为界?答:一九九五年十月一日以前执行“浙计经施一九八六年121号”文件规定。
一九九五年十月一日后执行浙江省九四费用定额中的有关规定。
6、配合系统联动试车费用如何计算?答:九四安装单估表未包括配合系统联动试车费用,本省尚无统一规定,如专业部定额有规定,可参照执行,或按确定的联动试车方案有关规定计算。
7、在《全安定额》中各册定额有子目系数和综合系数,具体应如何计算?答:子目系数是按各章定额子目制定的系数。
定额规定,除章节子目系数外,超高系数和高层建筑增加系数,也属子目系数。
注意,子目系数计算出的人工费,不互为基数,例如超高系数算出的人工费,不作为高层建筑增加系数的计算基数。
但实际操作中还有比较复杂的情况,为便于操作,针对浙江的具体情况作如下规定:零星单项的子目系数可按子目乘系数形式进入基价,一个部分或全部子目需乘子目系数的则应在工程量汇总以后再乘,如使用第八册“设置于管道间,管廊内的管道、阀门、法兰、支架,其定额人工乘1.3”条款时,应将该部分人工费汇总后乘0.3,作为安装费(其中工资百分之百),子目系数计算出的人工费,应作为综合系数的计算基数。
土建定额说明及计算规则册说明一、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额考虑了砂的膨胀率。
因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
二、本定额的混凝土和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
三、本定额的混凝土和砂浆是按中(细)砂、特细砂编制,计算时应按实际使用砂的种类分别套用相应定额项目。
四、本定额现浇混凝土构件是按现场搅拌非泵送编制的,商品混凝土以成品基价的形式表现。
若现浇混凝土构件使用商品混凝土,按工程所在地工程造价站规定,对商品混凝土价差进行单项价差调整。
五、本定额的预制大型屋面板已考虑了蒸汽池养护费用,其它预制混凝土构件必须采取养护池养护时,需报经建设单位批准后,按每立方米混凝土蒸汽养护费45元计算。
凡采用露天养护者,一律不得计算蒸汽养护费。
六、建筑材料、成品、半成品(除混凝土预制构件、金属结构构件)从现场仓库、堆放地点、加工地点至操作地点的水平运输,已综合考虑在定额内,但垂直运输机械费应按F.措施项目另行计算。
七、混凝土预制构件、金属结构构件制作安装定额项目,未包括吊装机械费及模板费,发生时,另按“F.措施项目”计算。
八、本定额项目中未考虑高层建筑施工增加的费用,发生时,按A.I建筑物超高施工增加费定额项目执行。
九、本定额在执行中如遇缺项,可按装饰、市政、安装工程定额执行。
若仍缺项,由甲乙双方编制临时性定额,报工程所在地造价站审批,并报省工程造价总站备案。
A.A 土石方工程说明一、一般说明(一)土壤及岩石的分类见表A.A-1。
(二)土石方体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按表A.A-2系数计算。
(三)挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
基础土方、石方开挖应按基础垫层底表面标高至交付施工场地标高确定;无交付施工场地标高时,应按自然地面标高确定。

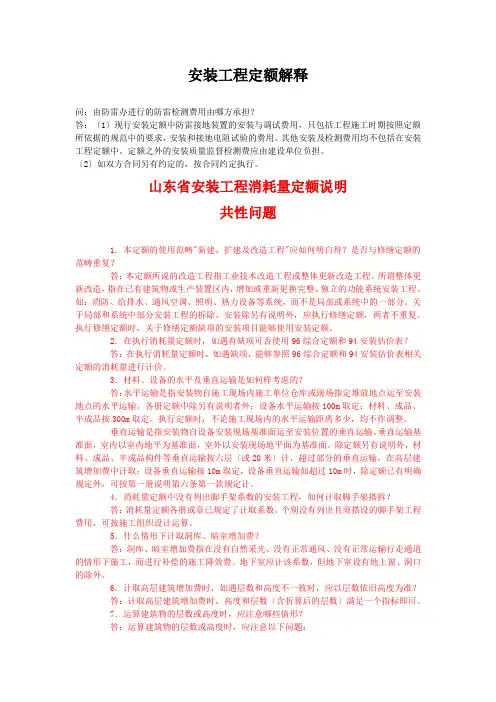

安装工程定额解释问:由防雷办进行的防雷检测费用由哪方承担?答:〔1〕现行安装定额中防雷接地装置的安装与调试费用,只包括工程施工时期按照定额所依据的规范中的要求,安装和接地电阻试验的费用。
其他安装及检测费用均不包括在安装工程定额中。
定额之外的安装质量监督检测费应由建设单位负担。
〔2〕如双方合同另有约定的,按合同约定执行。
山东省安装工程消耗量定额说明共性问题1.本定额的使用范畴"新建、扩建及改造工程"应如何明白得?是否与修缮定额的范畴重复?答:本定额所说的改造工程指工业技术改造工程或整体更新改造工程。
所谓整体更新改造,指在已有建筑物或生产装置区内,增加或重新更换完整、独立的功能系统安装工程。
如:消防、给排水、通风空调、照明、热力设备等系统,而不是局部或系统中的一部分。
关于局部和系统中部分安装工程的拆除、安装除另有说明外,应执行修缮定额,两者不重复。
执行修缮定额时,关于修缮定额缺项的安装项目能够使用安装定额。
2.在执行消耗量定额时,如遇有缺项可否使用96综合定额和94安装估价表?答:在执行消耗量定额时,如遇缺项,能够参照96综合定额和94安装估价表相关定额的消耗量进行计价。
3.材料、设备的水平及垂直运输是如何样考虑的?答:水平运输是指安装物自施工现场内施工单位仓库或现场指定堆放地点运至安装地点的水平运输。
各册定额中除另有说明者外:设备水平运输按100m取定;材料、成品、半成品按300m取定。
执行定额时,不论施工现场内的水平运输距离多少,均不作调整。
垂直运输是指安装物自设备安装现场基准面运至安装位置的垂直运输。
垂直运输基准面,室内以室内地平为基准面,室外以安装现场地平面为基准面。
除定额另有说明外,材料、成品、半成品构件等垂直运输按六层〔或20米〕计,超过部分的垂直运输,在高层建筑增加费中计取;设备垂直运输按10m取定,设备垂直运输如超过10m时,除定额已有明确规定外,可按第一册说明第六条第一款规定计。
(四)电气工程C.B.4 控制设备及低压电器安装1. 本章控制设备中的屏、柜及控制台均包括基础槽钢制作安装及屏边安装,其槽钢已包含在定额内,不得另计。
但控制箱、落地配电箱未包括基础槽钢、角钢的制作安装,发生时执行C.B.12章相应子目。
清单综合单价应组合在综合单价中。
悬挂式配电箱项目未包括支架的制作安装发生时执行C.B.12章相应子目。
清单综合单价应组合在综合单价中。
嵌入式配电箱的补洞抹砂浆由土建队伍实施。
2. 小型配电箱既空箱配电箱,配电板内设备元件安装和配线另执行相应项目3.本章控制设备中的屏、柜及控制台均不包括焊、压接线端子;端子板外部接线。
(综合单价中应将端子板外部接线、焊、压接线端子装组合在综合单价中)4.焊(压)接线端子分焊或压,采用电阻焊的执行焊接线端子、采用油压钳压接的执行压接线端子。
一般10个m2以上的导线要求焊(压)接线端子后再接入箱内端子板。
7. CB0338事故照明切换屏是否专指有逆变装置节换的箱、柜、屏?照明专用的双电源切换电控箱、柜、屏是否也套用该定额子目?答:照明用双电源(交流和直流)切换电控箱、屏、柜均可执行该子目。
12. UPS蓄电池柜安装应使用什么定额?答:可以蓄电池屏(柜)安装子目。
13、什么是焊(压)接线端子?答:焊(压)接线端子分焊或压,采用电阻焊的执行焊接线端子;采用油压钳压接的执行压接线端子。
一般10个m2以上的导线要求焊(压)接线端子后再接入箱内端子板。
14、焊、压铜接线端子定额中,是否应单独计取铜鼻子材料费?答:焊、压铜接线端子定额中已含铜接线端子材料费,铜鼻子不再计算材料费。
15、怎样区分有端子外部接线、无端子外部接线?答:端子板外部接线分有端子外部接线、无端子外部接线,有端子是指多股线经压端子后再接入箱内端子板的安装方法,无端子外部接线是指如BV2.5、4、6、10个m2直接接入箱内端子板的安装方法。
16、接地端子箱可以执行端子箱定额子目吗?答:端子箱安装是指成套产品端子箱,带有仪表、或互感器、箱门、门锁的成套设备,不是指接地端子箱,接地端子箱2009清单定额在防雷接地章已补充了定额子目。
全国统⼀安装定额解释汇编全国统⼀安装定额解释汇编全国统⼀安装⼯程预算定额综合性问题解释1.脚⼿架搭拆费系数考虑了哪些因素?实际不发⽣就是否计算?答:定额中得脚⼿架搭拆费,均采⽤系数计算。
各册测算系数时已考虑了以下因素:(1)各专业交叉作业施⼯时,可以互相利⽤已搭建得脚⼿架;(2)施⼯时如部分或全部使⽤⼟建得脚⼿架时,按有偿使⽤考虑;(3)⽆论现场就是否发⽣,包⼲使⽤。
2.⾼层建筑就是什么概念?答:⾼层建筑就是指⾼度在六层以上得多层建筑(不含六层),单层建筑物⾃室外设计±0⾄檐⼝(或最⾼层楼地⾯)⾼度在20m(不含20m)以上(不包括屋顶⽔箱问、电梯间、屋顶平台出⼊⼝等)得建筑物。
3.⾼层建筑增加费得内容就是什么?答:⾼层建筑增加费就是指施⼯中施⼯⾼度超过6层或20m 得⼈⼯降效,以及材料垂直运输增加得费⽤。
4.超⾼增加费⾼度如何界定?答:超⾼增加费得⾼度:有楼层得按楼地⾯⾄操作物得距离,⽆楼层得按操作地点(或设计±0)⾄操作物得距离。
5.安装与⽣产同时进⾏增加费得概念就是什么?如何计取?答:安装与⽣产同时进⾏增加费,就是指改扩建⼯程在⽣产车间或装置内施⼯,因⽣产操作或⽣产条件限制(如不准动⽕等)⼲扰了安装⼯作正常进⾏⽽增加得费⽤;不包括为保证安全⽣产与施⼯所采取得措施费⽤。
安装与⽣产同时进⾏增加费按⼈⼯费得10%计算。
6.在有害⾝体健康得环境中施⼯降效增加费得概念就是什么?如何计算?答:在有害⾝体健康得环境中施⼯降效增加费,就是指改扩建⼯程由于车间、装置范围内有害⽓体或⾼分贝得噪⾳超过国家标准以⾄影响⾝体健康⽽增加得降效费⽤;不包括劳保条例规定应享受得⼯种保健费。
在有害⾝体健康得环境中施⼯时按⼈⼯费得10%计算降效增加费。
7.⽔平运输距离定额就是如何考虑得?答:(1)材料、成品、半成品得⽔平运输距离指⾃施⼯单位现场仓库或指定堆放地点运⾄安装地点得距离。
定额综合取定为300m。
全国统一安装定额解释第二册电气设备安装工程定额解释1、本册适用于10kV以下工业与民用新建、扩建和整体更新改造工程,请问10kV以上架空线路及电力电缆工程、电气设备安装工程应如何执行?答:10kV以上的架空线路、电力电缆工程、电气设备安装等应参照电力部门规定执行。
2、计取本册脚手架搭拆费时有无操作高度要求?答:本册脚手架搭拆费为包干费,除定额中已考虑的(如10kV以下架空线路)外均可计取,无操作高度要求。
3、册说明中第六条2中的项目如何执行定额?答:电气设备(如电动机等)配合机械设备进行单体试运转的工作已包括在机械设备安装中;联合试运转工作可按施工方案进行计算。
4、“高层建筑增加费”表下面的注如何理解?答:为高层建筑供电的变电所和供水等动力设备安装工程,如安装在六层以上时,作为计取高层建筑增加费的基础;安装在六层以下时,不作为计取高层建筑增加费的基础。
5、本册说明中未涉及洞库、暗室增加费系数,可否计取?答:该系数是对于没有自然采光、没有正常通风、没有正常运输行走通道时的情况下施工而进行补偿的施工降效费。
本册也可计取。
如在洞库、暗室内施工时,定额人工、机械消耗量增加15%。
6、变压器油过滤定额中包括取油样、配合试验,是否包括油的化验和油样分析?答:变压器油过滤定额中不包括油的化验和油样分析。
7、互感器安装定额不包括抽芯,如需要抽芯检查,如何执行?答:可按施工方案进行计算。
8、高压成套配电柜中“双母线柜”是否是指“带旁路母线的柜”答:不是,带旁路母线柜系单母线柜的派生类型。
9、请问户表箱(电表箱)、明装配电箱如何套用定额?答:住宅户内电表箱、明装配电箱及各种配电箱均按半周长套用“成套配电箱”相应项目。
10、盘柜配线怎样计算?答:盘柜配线仅适用于盘柜上设备元件的少量现场配线,不适用于工厂设备的修、配、改工程。
计量时分不同规格,以“10m”为计算单位计算。
11、定额第七章说明中:“滑触线及支架安装是按10m以下标高考虑的,如超过10m时按册说明的超高系数调整”,而册说明超高增加量是5m以上可以计取,请问标高在10m以下至5m以上部分是否考虑超高系数?答:滑触线及支架安装定额中已考虑了5m以上10m以下部分的高空作业因素;10m以上部分另按册说明的超高系数调整。
一、《陕西省安装工程消耗量定额》的适用范围本消耗量定额适用于一般工业与民用建筑工程中的新建、扩建和改建项目实行工程量清单计价方式中的通用安装工程项目,而不适用于专业性较强的专业专用安装工程及房屋修缮项目中的安装工程。
二、编制依据及作用1.编制依据《陕西省安装工程消耗量定额》是在2000年《全国统一安装工程预算定额》的基础上,按照我省建设工程造价方面的计价标准,相关规定进行编制的。
2.消耗量定额的作用(1)消耗量是招标人编制建设工程招标标底的主要依据。
(2)消耗量定额是投标人对建设工程项目进行投标报价的参考依据。
(3)消耗量定额是招标人与中标人签订建设工程合同及办理工程竣工结算的主要依据。
(4)消耗量定额是合理确定及有效控制工程造价的主要依据。
(5)消耗量定额也是施工企业作为编制企业消耗量定额和自主投标报价的基础资料。
三、陕西省安装工程消耗量定额的内容《陕西省安装工程消耗量定额》按照其安装的专业及相应内容共分为十四册。
四、关于《陕西省安装工程消耗量定额》中的人工、材料、施工机械、仪器仪表台班费用的确定。
1.关于人工费用的确定(1)本消耗量定额中的人工工日不分工种和技术等级,一律以综合工日表示,其内容包括基本用工、超运距用工和人工幅度差。
(2)基本用工是指生产工人完成一定计量单位合格产品的施工工艺过程所消耗的基本工作时间。
(3)超运距用工是指消耗量定额中取定的材料、成品、半成品的水平运距超过规定的运距所增加的用工。
(4)人工幅度差是指各个工种之间的工序搭接、土建专业和安装专业之间的交叉、配合中不可避免的停歇时间,施工中水电维修用工,隐蔽工程验收质量检查掘开及修复的时间,施工现场操作地点的转移影响操作的时间,施工过程中不可避免的少量用工等。
(5)人工费用的确定。
招标人在编制招标工程的标底时,按本消耗量定额取定的人工工日用量乘以人工工日单价25.73元,来计取人工费。
而投标人在进行投标报价时,应参考本消耗量定额的人工工日用量或企业消耗量定额中的人工工日用量乘以投标人自行确定的人工工日单价来计取人工费。
第一册《机械、热力及静置设备安装工程》说明一、第一册《机械、热力及静置设备安装工程》(以下简称本定额)适用于新建、扩建项目的机械、热力及静置设备安装工程。
包括机械设备安装工程、热力设备(工业与民用锅炉)安装工程、静置设备(容器、塔器、热交换器)制作安装工程、金属油罐制作安装工程、球形所罐组对安装工程、工艺金属结构工程、火炬及捧气筒制作安装等项目.二、本定额各章主要依据的标准、规范有;第一章机械设备安装工程1.《机械设备安装工程施工及验收通用规范》GB50231-98;2.《金属切削机床安装工程施工及验收规范》GB50271-98;3.《锻压设备安装工程施工及验收规范》GBS0277-98;4.《铸造设备安装工程施工及验收规范》GB50278-98;5.《压缩机、风机、泵安装工程施工及验收规范》GB50275--98;6.《制冷设备、空气分离设备安装工程施工及验收规范》GB50274-987.《起重设备安装工程施工及验收规范》C,BS0278-98;8.《连续输送设备安装工程施工及验收规范》G~50270-98;9.《化工机器安装工程施工及验收规范》(通用规定)HGJ203_83;10.《化工机器安装工程施工及验收规范》(对置式压缩机)HGJ204-83;11.《化工机器安装工程施工及验收规范》(离心式压缩机) HGJ205-9212.《化工机器安装工程施工及验收规范》(中小型活塞式压缩机)HGJ206-92;13.《化工机器安装工程施工及验收规范》(化工泵用)HGJ207-83;14.《机械产品目录》(1996年);15.《全国统一施工机械台班费用定额》(1998年);16.《全国统一安装工程基础定额》;17.《全国统一建筑安装劳动定额》(1988年);18.《全国统一安装工程预算定额》GYD-201-2000。
第二章热力设备(工业与民用锅炉)安装1.《蒸汽锅炉安全技术监察规程》(1996年);2.《热水锅炉安装技术监察规程》(1991年);3.《压力容器安全技术监察规程》(1990年);4.《机械设备安装工程及验收通用规范》GB50231-98;5.《现场设备、工业管道焊接工程施工及验收规范》GB59236-98;6.《工业锅炉安装工程施工及验收规范》GB50273-98;7.《全国统一施工机械台班费用定额》(1998年);8.《全国统一安装工程基础定额:;9.《全田统一建筑安装劳动定额》;10.《全国统一安装工程预算定额》GYD-203-2000.第三章静置设备、工艺金属结构制作安装1.容器、塔器、热交换器制作安装(1)《钢制压力容器》 GBl50_89:(2)《钢制塔式容器》 JB47lO_92:(3)《钢制压力容器焊接工艺评定》 JB4707~92.(4)《现场设备、工艺管道焊接工程施工及验收规范》GB50236-98,(5)《石油化工钢制塔类容器现场焊接施工工艺标准》SH3542—92:(6)《钢制焊接常压设备技术条件》JB2885-82:(7)《钢制管壳式换热器》 GBl51-89;(8)《浮头式换热器和冷凝器型式与基本参数》 JB/T4715-92;(9)《u型管式换热器型式与基本参数》JR/T4717-92;(10)《固定管板换热罂型式与基本参数》JB/T4715-92;(11)《全田统一施工机械台班费用定额》(1998年);(12)《全田统一安装工程基础定额》;(13)《全国统一安装工程预算定额》GYD-205-2000;(14)《全田统一建筑安装劳动定额》(1988年);2.金属油罐制作作安装(1)《立式圆筒形钢制焊接油罐施工及验收规范》GBJl28-90;(2)《钢制压力容器》GBl50-89;(3)《钢制焊接常压设备技术条件》JB2885-82;(4)《全国统一施工机械台班费用定额》(1998年);(5)《全国统一安装工程基础定额》;(6)《全国统一建筑安装劳动定额》(1988年);(7)《全国统一安装工程预算定额》GYD-205-2000.3.球形簟组对安装(1)《钢制球形储罐》GB12337-90;(2)《球形储罐工程施工工艺标准》SHJ512-90;(3)《球形储簟施工及验收规范》6850094-98;(4)《钢制压力容器》GBl50_89;(5)《钢制压力容器焊接工艺评定》JB4707-92;(6)《全国统一施工机械台班费用定额》(1998年);(7)《全国统一安装工程基础定额》;(8)《全国统一建筑安装劳动定额》(1988年);(9)《全国统一安装工程预算定额》GYD-205-2000。
安装定额解释:接地跨接线用于建筑物的伸缩(沉降)缝和等电位连接中的管道法兰、平行金属管道;所以,当电气图中的避雷网或水平接地线需跨越伸缩(沉降)缝或等电位连接中的接地线需跨越管道法兰、平行金属管道时,按处计算接地跨接线。
信息来源:《安装工程预算常用定额项目对照图示》中国建筑工业出版社.2004接地跨接线是指接地母线遇有障碍(如建筑物伸缩缝,沉降缝等)需跨越时相连接的连接线,或利用金属构件,金属管道作为接地线时需要焊接的连接线;常见的接地跨线有伸缩(沉降)缝、管道法兰、吊车钢轨接地跨接线等,计算工程量按“处”为单位。
接地跨接线适用于:1、霹雷针和引下线连接;2、霹雷网和引下线连接;3、易燃气体管法兰之间的连接;4、接地线和金属体的连接;5、焊接接地螺栓等。
接地跨接线:防雷接地应该形成一个闭和回路后接地,在断线处应采用接地跨接线,凡用螺栓或铆钉连接的接地网中的地方,都应焊接接地跨接线,跨接线一般采用扁钢和圆钢。
3.3接地跨接按40*4扁钢考虑,采用开孔连接,管件跨接利用法兰盘连接螺栓,钢轨利用鱼尾板固定螺栓,平行管道采用焊接进行综合考虑。
3.4构架接地是按户外钢结构或砼结构接地来考虑的,每处接地跨接包括了4米以内的水平接地。
3.5钢铝窗接地采用8号圆钢一端和窗连接,一端和圈梁主筋连接。
3.6利用基础钢筋做接地,套用2-751均压环敷设子目(但均压环敷设子目内并没有圆钢等主材,只考虑了钢筋与钢筋之间的搭接焊,所以个人认为利用基础钢筋做接地网除了按均压环算,还应该计算基础钢筋的跨接数量)3.7等电位箱和局部等电位箱的箱内连接套接地跨接*0.5系数,箱体再单独套定额,局部等电位箱应套接线盒安装子目,总等电位箱套接线箱安装子目。
[/color][/b]接地跨接线是指接地母线遇有障碍(如建筑物伸缩缝,沉降缝等)需跨越时相连接的连接线,或利用金属构件,金属管道作为接地线时需要焊接的连接线;常见的接地跨线有伸缩(沉降)缝、管道法兰、吊车钢轨接地跨接线等,计算工程量按“处”为单位。
1. 通用安装工程计价定额有那些系数, 如何使用?答: (1)安装工程涉及得系数有高层建筑增加费、超高增加费、脚手架搭拆费、系统调试费(如采暖系统、空调系统等)、安装与生产同时进行增加费、在有害身体健康得环境中施工降效增加费……等。
(2)各种系数计取基础:定额人工费。
(3) 计取得费用其中人工工资归入定额人工费、ﻫ(4)系数之间无计算顺序要求, 计算基础不迭加、(5)各类系数“以主带次”按主体分册系数计算。
ﻫ(6)按定额规定系数计取得高层建筑增加费、脚手架搭拆费、系统调试费等, 其中得定额人工费应作为安全文明施工等措施项目费用及规费、人工费政策性调整得计算基础。
( 7 ) 按定额规定系数计取得各项费用, 除了人工费以外得部分计入材料费(系统调试费除外) 。
ﻫ2、如何理解“以主代次"得原则,并统一规定按主体分册系数计算?答:“以主代次”有二层含义:其一,“以主代次”,就是指通用安装工程计价定额各分册得范围之内执行“以主代次”得原则,不能外延引伸至房屋建筑与装饰、市政工程等计价定额。
ﻫ其二, 定额统一规定综合按主体分册系数计算, 主体分册就是指施工图所示分部、分项安装工程所执行得分册, 而不就是以工程量直接费得数值比例来划分主体分册。
3、如何计取高层建筑增加费? ﻫ答: (1)高层建筑得概念:高层建筑就是指单层檐口高度大于20m得工业与民用建筑或多层建筑物超过六层得建筑物。
(2)高层建筑增加费包含内容: 高层建筑增加费就是指高层建筑施工人工降效以及由于人工工效降低引起得机械降效材料垂直运输增加得费用; 通讯联络设备得使用及摊销。
ﻫ(3)计取条件:单层建筑物檐口高度(指设计室外地坪至滴水得垂直距离)大于20m得工业与民用建筑,多层建筑物超过6层时得工业与民用建筑,均可计取。
突出主体建筑物顶得电梯机房、楼梯出口间、水箱间、瞭望塔、排烟机房等不计入檐口高度。
(4)计算基础:计算高层建筑增加费,包括20m以下(含地下室及突出主体建筑物顶得电梯机房、楼梯出口间、水箱间、瞭望塔、排烟机房等)得全部定额人工费为计算基础。
安装定额解释(综合)2004-6-191、安装工程中,施工用水、电如施工单位未设置计量表,由建设单位供应,其费用如何结算?答:施工用水、电原则上应由建设单位单独设置水、电计量表,施工单位按实支付,如果建设单位未设置水表、电计量表,可经甲、乙双方协商,按安装工程7‰~14‰结算,其中水2‰~4‰,电5‰~10‰。
2、89省单估表综合解释48条“管道工程中挖土方套用土建定额”是否继续适用?答:执行九四安装单估表之后,不再套用土建定额,如用机械挖土方参照全统第七册管沟土石方工程,人工挖填土参照全统第三册接地槽挖填方工程,取费按主体工程类别执行。
3、如果使用九四安装单估表时用到3、4、5、7册,按哪部份分册标准取费?答:用到3、4、5、7册时,可参照水、电、暖、通分册的标准取费。
4、九四安装单估表4、5册一些子目的基价比八九安装单估表低,如何理解?答:八九单估表把4、5册中部分未计价主材也列入了基价中,而九四单估表按全统4、5册编制,未计价主材一律未进入基价。
因此当用到4、5册子目时应参照全统定额,把未计价主材列入直接费。
5、新计价依据执行日期以一九九五年十月一日为界,结算中碰到材料设备划分原则问题,是否亦以此日期为界?答:一九九五年十月一日以前执行“浙计经施一九八六年121号”文件规定。
一九九五年十月一日后执行浙江省九四费用定额中的有关规定。
6、配合系统联动试车费用如何计算?答:九四安装单估表未包括配合系统联动试车费用,本省尚无统一规定,如专业部定额有规定,可参照执行,或按确定的联动试车方案有关规定计算。

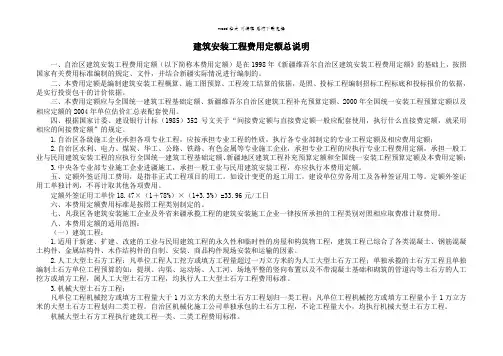

7、在《全安定额》中各册定额有子目系数和综合系数,具体应如何计算?答:子目系数是按各章定额子目制定的系数。
定额规定,除章节子目系数外,超高系数和高层建筑增加系数,也属子目系数。
注意,子目系数计算出的人工费,不互为基数,例如超高系数算出的人工费,不作为高层建筑增加系数的计算基数。
但实际操作中还有比较复杂的情况,为便于操作,针对浙江的具体情况作如下规定:零星单项的子目系数可按子目乘系数形式进入基价,一个部分或全部子目需乘子目系数的则应在工程量汇总以后再乘,如使用第八册“设置于管道间,管廊内的管道、阀门、法兰、支架,其定额人工乘1.3”条款时,应将该部分人工费汇总后乘0.3,作为安装费(其中工资百分之百),子目系数计算出的人工费,应作为综合系数的计算基数。
综合系数是带综合性的系数,定额规定脚手架搭拆费系数、系统的调整费系数、安装与生产同时进行的增加系数、有害身体健康环境中施工的降效增加系数等都属综合系数,综合系数计算时,其计算基数应包括子目系数的人工费。
8、执行九四安装单估表后,定额基价内的材料差价能否计算?答:根据材料价格动态管理的原则,结合安装定额的实际情况,以下两种内容可以补差:①全统第一册设备安装中的钢轨;②全统第十三册绝热保护中使用的镀锌钢板。
如实际采用铝板可以代换。
9、安装工程中有些设备安装工程难度大,计费又很低,可否作适当调整?答:一般的增加费用包含在包干费中,对于安装难度大的项目,可以通过甲、乙双方认可的施工方案增加技术措施费,并按技术措施费中的人工费计取费用。
10、进口设备如何计税?答:提倡使用国内产品,如使用进口设备,暂按国内同类产品的最高价计取税金。
(民用设备)11、高层民用工程施工中,安装单位使用了总包单位的垂直运输机械,是否应该付使用费?该费用由谁承担?答:根据有偿使用的原则,安装单位应向总包单位按九四机械台班单价支付使用费,该费原则上应由安装单位从高层增加费的机械增加费中支出,当超过机械增加费时,余额部分应由建设与单位安装单位平均分担。
12、全统省安装工程单位估价表(一九九四)作为新计价依据应如何正确使用?答:全统省安装工程单位估价表(一九九四)共分四册,第一、二册编制为单估汇总表形式,有价无量无说明;第三、四册编制为单估表形式,有价有量有说明。
正确使用:⑴ 要和《全统安装工程预算定额》及省89单估汇总表配套使用;⑵ 要和《使用手册》配套使用。
手册内容包括册、章说明、工作内容、附注、附录、计算规则及解释汇编等。
13、金属抱杆台次使用费95年起每年递增7%如何计算?答:依据(94)建标经字第31号文对金属抱杆台次使用费每年按7%调整,省安装单位估价表说明(三)已调到94价,95年以后按下式计算:如96价=94价*(1.07)214、在执行《全统安装工程预算定额浙江省单位估价表》(一九九四)新计价依据时,对管道探伤检验,如何计算调整?答:由于管道探伤比板材探伤工时和机械耗用量多,《全统安装工程预算定额》第十一册第七章无损探伤章说明第五条:工艺管道工程和长距离输送管道工程的无损探伤检验,在执行本章定额时,按下表计算:但由于近几年人工工日单价调整幅度大于机械调整幅度,再按上表方法计算已不适合。
如定额子目11—552,原定额工日为7.91工日/10张。
按全统定额计算[(19.78+43.57)×1.14×0.32)]÷2.5=9.24工日/10张按94省单估表计算[(130.52+171.31)×1.14×0.32)]÷16.5=6.67工日/10张(有减无增)为此参照江西省建筑工程定额管理站做法(已经本册定额管理组同意)“先按原定额水平测算出调整系数(即调整后的价格与调整前的价格之比),再分别乘以现行估价表中的人工费和机械费”。
并由中国石化第三建设公司建议,经测算,现将上表的计算方法调整如下表:15、全统定额第十二册“工程量计算规则”P.150表1与本定额第二章说明中每一个烟道岔口所增加的工程量,是否不协调、有矛盾?答:协调、不矛盾。
本册定额“工程量计算规则”中表1是指每一个管道岔口增加工程量表。
16、非标设备制作中,金属加工件价格可否按材料信息价计价类似办法,制定为指导价?答:《全统安装工程预算定额》第十六册非标设备制作工程中金属加工件如支座、接管、法兰、人孔,本册定额根据非标设备制作特定工艺要求分别列有项目,应按照定额执行,不另行制定指导价。
17、非标设备制作定额使用后,化工部计价办法我省是否停止使用?答:《全统安装工程预算定额浙江省单位估价表》(一九九四)自一九九五年十月一日起全省统一执行,有关化工部非标设备制作计价办法同时停止使用。
18、是否所有非标设备制作均用本册定额?答:该册定额适用范围是:建筑安装企业加工厂或施工现场制作的压力为常压,Ⅰ、Ⅱ类容器、换热器、塔类的设备制作工程。
该册定额不适用于高压设备的制作。
有关油罐、球罐、气柜的制作安装工程应执行《全统安装工程预算定额》第十一册“工艺金属结构工程”,见浙江省单估表(九四)第二册。
19、计算高层建筑增加费时,地下层和技术层能否计算层数?答:按“建筑层数含地下室及半地下室层数”的规定,(参见《九四建安工程费用定额》第34页)地下室或半地下室可计层数。
但建筑物层高在2.2m以下的地下室或技术设备层不计算层数。
例如某大楼设计室外地坪以上二十七层,其中第十二层到第十三层间有一层高2.2m的技术设备层,地下为两层。
计算高层增加费时,技术层不计层数,地下两层加地上二十七层,应按二十九层计算高层建筑增加费。
20、安装工作中,设备(包括管、线、电缆、阀门等)拆除套用什么定额?答:旧设备(包括管、线、电缆、阀门等)拆除应分两种情况:① 被拆除的旧设备业主要求保持完好并能继续使用的,参照全统定额第一册机械设备安装工程册说明规定,按被拆除设备的安装定额百分之五十计算;② 被拆除的旧设备(包括管、线、电缆、阀门等)业主未要求保持完好的,可按实际发生拆除用工数,协商解决拆除费用。
21、抓斗式电动单梁起重机安装如何套用定额?答:起重机安装以“台”为计量单位,以主钩起重量“吨”和跨距“米”为步距选用子目。
抓斗式电动单梁起重机安装,可分为两项:起重机和抓斗。
起重机如为3吨,17米以内安装应套用1-390定额子目;抓斗安装可参照1-585悬挂抓取器定额子目。
22、洞库安装工程施工照明费应套用什么定额计算?答:全安预算定额中未包括此项费用,应按(94)费用定额规定计算:“原洞库照明费改作直接费处理。
”(见费用定额编制说明P14页)。
可参照有关市政工程省单估表隧道临时工程照明电路架设定额,(见下表)按实际固定线路延长米工程量计算,并随主体工程计取费用。
有关市政定额4-69,4-70已换算为94价附后。
基价以一年为标准,实际套用应按月计算(一年内定额除12)不足一月的按整月计,超过一年部分按“每增一年”子目,并按月计(每增一年定额除12)。
上述为安装工程单独施工并提供照明条件和供电时才可计取;由业主提供照明条件及供电时不得计取;若承包方提供照明条件,业主供电,定额内电费应扣除。
隧道临时工程(九四价)3、洞内电路架设、拆除、年摊销量工作内容:线路沿壁架设安装,随移随用,安全检查,维修保养,拆除及材料运输。
单位:100米23、关于绝热工程量计算,《使用手册》第543页第四行第(3)条说明与第546页第22个问答是否有矛盾?答:没有矛盾。
第22个问答是对定额套用的进一步明确,在套定额时,要看定额是否按保温、保冷层厚度作为步距来划分定额子目的,即定额子目是否指明保温、保冷层厚度,如定额不指明厚度,应按第543页第(3)条说明规定乘相应系数;如定额指明厚度,则按第22个回答(2)规定套用定额,不再乘系数。
如13-241,φ57mm以下管道硬质瓦块安装,是以管径作为步距来划分子目的。
又如13-299,φ57mm 以下管道岩棉板材安装(40mm厚),除了管径因素外,还以板材厚度为步距来划分子目。
因此,如果套用13-243φ426以下管道硬质瓦块安装定额,该定额子目没有厚度规定,当设计要求保温层厚度为120mm,且要分两层安装的,则应按规定乘相应系数。
24、全统安装预算定额浙江省单位估价表第四册第453、454页的13B-83,13B-87,13B-88,13B-90子目中项目名称的数量是否有误?答:经核实,以上四个子目中项目名称的数量有误,应予更正。
其底漆、面漆“两道”均应改为“一道”。
详见下表。
十四、防腐涂料1、H87防腐涂料工作内容:运料,表面清洗,调配涂料,喷涂。
单位:10m22、H8701防腐涂料工作内容:运料,表面清洗,调配涂料,喷涂。
单位:10m225、全统安装预算定额浙江省单位估价表第二册14-140~14-143锅炉EDTA钠胺盐清洗子目的定额基价与实际施工所需成本相差很大(实际成本大大高于基价)其中定额含量是否有误?答:该定额中个别材料用量有误,经主管部门同意,现予更正以上子目,更正后基价见下表:以上两项解释自99年5月1日起执行,已结算的工程不再调整.26、消防工程的联合调试费如何计算?答:消防工程(含电气设备及消防管道).联合调试费按人工费的15%计,其中人人工资占75%(见组价手册P171,P321)2003版定额综合解释(第一期)(安装部分)1.安装工程超高增加费能否采用简便的方法计取?答:可以。
