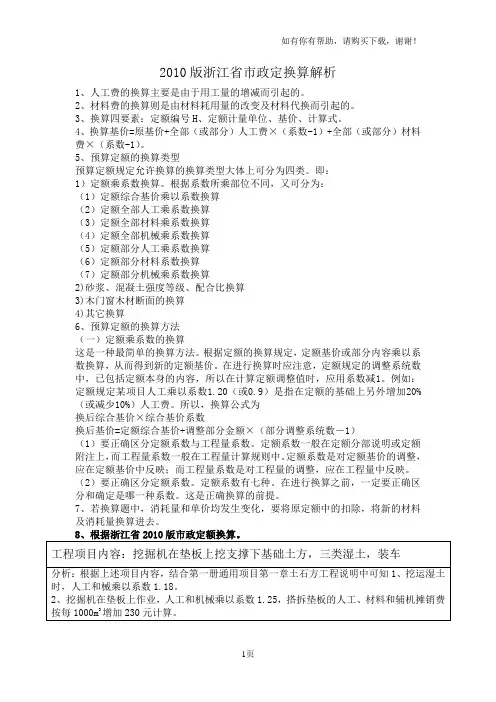

2010版浙江省市政定换算解析1、人工费的换算主要是由于用工量的增减而引起的。
2、材料费的换算则是由材料耗用量的改变及材料代换而引起的。
3、换算四要素:定额编号H、定额计量单位、基价、计算式。
4、换算基价=原基价+全部(或部分)人工费×(系数-1)+全部(或部分)材料费×(系数-1)。
5、预算定额的换算类型预算定额规定允许换算的换算类型大体上可分为四类。
即:1)定额乘系数换算。
根据系数所乘部位不同,又可分为:(1)定额综合基价乘以系数换算(2)定额全部人工乘系数换算(3)定额全部材料乘系数换算(4)定额全部机械乘系数换算(5)定额部分人工乘系数换算(6)定额部分材料系数换算(7)定额部分机械乘系数换算2)砂浆、混凝土强度等级、配合比换算3)木门窗木材断面的换算4)其它换算6、预算定额的换算方法(一)定额乘系数的换算这是一种最简单的换算方法。
根据定额的换算规定,定额基价或部分内容乘以系数换算,从而得到新的定额基价。
在进行换算时应注意,定额规定的调整系统数中,已包括定额本身的内容,所以在计算定额调整值时,应用系数减1。
例如:定额规定某项目人工乘以系数1.20(或0.9)是指在定额的基础上另外增加20%(或减少10%)人工费。
所以,换算公式为换后综合基价×综合基价系数换后基价=定额综合基价+调整部分金额×(部分调整系统数-1)(1)要正确区分定额系数与工程量系数。
定额系数一般在定额分部说明或定额附注上,而工程量系数一般在工程量计算规则中。
定额系数是对定额基价的调整,应在定额基价中反映;而工程量系数是对工程量的调整,应在工程量中反映。
(2)要正确区分定额系数。
定额系数有七种。
在进行换算之前,一定要正确区分和确定是哪一种系数。
这是正确换算的前提。
7、若换算题中,消耗量和单价均发生变化,要将原定额中的扣除,将新的材料及消耗量换算进去。
8、根据浙江省2010版市政定额换算。
一、土石方工程变化1、土方体积计算1—1:某工程需外运虚方1000立方,试计算其外运工程量。
解:外运工程量=1000×0.77=770立方1—2:某工程基础部分需借土回填1000立方,试计算回填土工程量和借土运土工程量。
解:回填土工程量=1000立方借土运土工程量=1000×1.15=1150立方变化2:人工挖房屋基础土方综合定额子目减少。
2010定额:最大深度3米2003定额: 最大深度4.5米2—1:某工程基础工程采用人工综合挖三类土,其中深3米以内的1000立方,深5米以内的200立方,试套用定额计算基价。
解:定额1—2 房屋综合土方三类土深3米内27.15元∕立方,工程量1000定额1—2H 房屋综合土方三类土深5米内29.93元∕立方,工程量200四:混凝土及钢筋混凝土工程变化2:取消电梯井壁墙定额2010:地下室内墙、电梯井壁均套用一般墙相应定额(但墙支模高度超过3.6M按相应定额计算时,电梯井壁支模高度按房屋自然高度来确定)2003:无变化3:增加砼模板的计算规则2010:现浇混凝土构件模板工程量按混凝土与模板接触面的面积以平方米计算,应扣除平行交接及0.3平方米以上构件垂直交接处的面积。
2003:除定额注明外,现浇混凝土构件模板按混凝土与模板接触面的面积以平方米计量。
其他变化(钢筋)箍筋计算规则2010:箍筋和弯起钢筋按设计规定计算,设计采用90度、135度弯钩、弯钩平直部分在5d以内时,一般的双肢箍筋长度按构件断面周长计算,四肢箍按构件断面的4H加2.7B(H为断面高度,B为断面宽度)计算,弯钩不加;当弯钩平直部分长度为10d时,双肢箍筋长度按构件断面周长每只加10d计算,四肢箍按构件断面的4H加2.7B(H为断面高度,B为断面宽度)再加20d计算:其他异性箍筋按设计长度加弯钩计算。
2003:箍筋和弯起钢筋按设计规定计算。
设计无规定时,一般的双肢箍筋长度按构件断面周长计算,弯钩不加;四肢箍筋按构件断面的4H加2.7B(H为断面高度,B为断面宽度)计算,弯钩不加;其他异性箍筋按设计长度加弯钩计算。
浙江省建设工程施工费用定额版相关费用计算程序表及费用取费费率换算表HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】浙江省建设工程施工费用定额(2010版)相关费用计算程序表及费用取费费率换算表第一节建筑工程施工取费费率2.其他专业工程指本定额所列专业工程项目以外的,需具有专业工程施工资质施工的工程。
2.其他专业工程指本定额的所列专业工程专业工程项目以外的,需具有专业工程施工资质施工的工程。
2.民工工伤保险及意外伤害保险按各市的规定计算。
第二节安装工程施工取费费率施工费费率乘以系数。
2.单独消防及单独智能化仅适用于单独承包的安装工程。
2. 单独消防及单独智能化仅适用于单独承包的安装工程。
第三节市政工程施工取费费率2.路灯及交通设施工程施工组织措施费按安装工程费率及相应规定计算。
2.专业土石方工程仅适用于单独承包的土石方工程。
2.专业土石方工程仅适用于单独承包的土石方工程。
2.民工工伤保险及意外伤害保险按各市的规定计算。
第四节园林绿化及仿古建筑工程施工取费费率2.专业土石方工程安全文明施工费费率乘以系数。
三、园林绿化及仿古建筑工程利润费率2.民工工伤保险及意外伤害保险按各市的规定计算。
第五节人防工程施工取费费费率一、人防工程施工组织措施费费率2.坑地道工程组织措施费费率乘以系数。
3.专业土石方工程按人防掘开式工程计算,安全文明施工费费率乘以系数。
费用水平。
2.建筑设备安装工程和民用建筑或构筑物合并为单位工程的,安装工程的安全文明施工费费率乘以系数。
费用水平。
2.专业工程仅适用于单独承包的专项施工工程;其他专业工程指本定额所列专业工程项目以外的,需具有专业工程施工资质施工的工程。
费用水平。
2.专业工程仅适用于单独承包的专项施工工程;其他专业工程指本定额所列专业工程项目以外的,需具有专业工程施工资质施工的工程。
费用水平。
2.民工工伤保险及意外伤害保险按各市的规定计算。

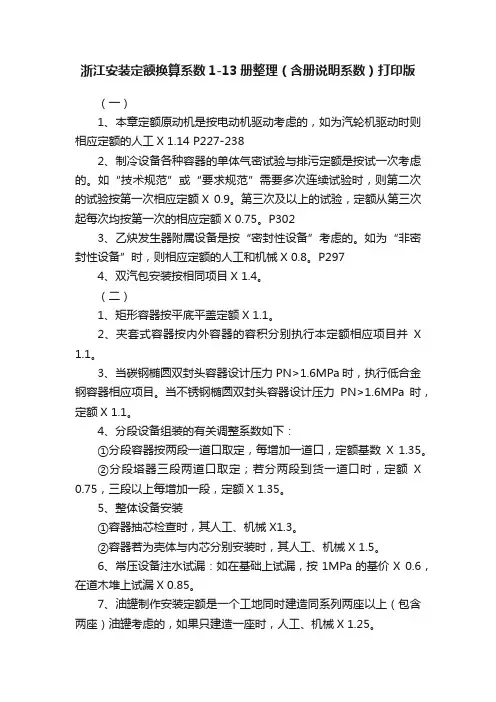

浙江安装定额换算系数1-13册整理(含册说明系数)打印版(一)1、本章定额原动机是按电动机驱动考虑的,如为汽轮机驱动时则相应定额的人工X 1.14 P227-2382、制冷设备各种容器的单体气密试验与排污定额是按试一次考虑的。
如“技术规范”或“要求规范”需要多次连续试验时,则第二次的试验按第一次相应定额X 0.9。
第三次及以上的试验,定额从第三次起每次均按第一次的相应定额X 0.75。
P3023、乙炔发生器附属设备是按“密封性设备”考虑的。
如为“非密封性设备”时,则相应定额的人工和机械X 0.8。
P2974、双汽包安装按相同项目X 1.4。
(二)1、矩形容器按平底平盖定额X 1.1。
2、夹套式容器按内外容器的容积分别执行本定额相应项目并X 1.1。
3、当碳钢椭圆双封头容器设计压力PN>1.6MPa时,执行低合金钢容器相应项目。
当不锈钢椭圆双封头容器设计压力PN>1.6MPa时,定额X 1.1。
4、分段设备组装的有关调整系数如下:①分段容器按两段一道口取定,每增加一道口,定额基数X 1.35。
②分段塔器三段两道口取定;若分两段到货一道口时,定额X0.75,三段以上每增加一段,定额X 1.35。
5、整体设备安装①容器抽芯检查时,其人工、机械X1.3。
②容器若为壳体与内芯分别安装时,其人工、机械X 1.5。
6、常压设备注水试漏:如在基础上试漏,按1MPa的基价X 0.6,在道木堆上试漏X 0.85。
7、油罐制作安装定额是一个工地同时建造同系列两座以上(包含两座)油罐考虑的,如果只建造一座时,人工、机械X 1.25。
8、整体充水试压是按同容量的两座以上(包含两座)油罐连续交替试压考虑的;如一座油罐单独试压时,人工、水、机械均X 1.4。
9、内浮顶油罐与拱顶油罐的试压试验同列为一个定额项目,但内浮顶油罐试压试验中的人工和机械X 1.2。
10、角钢擗八字按角钢圈煨制定定额X 1.111、格栅板按原材料供货,需在现场下料制作,若格栅板系成品供货时,定额X 0.9,主材格栅板的重量不得计算损耗率。
附墙柱:附墙柱包括砖柱和混凝土柱.附墙柱一般是指凸出墙面的柱,作用是与墙一起整体受力,加强墙体的刚度.与剪力墙连一起的框架柱不算附墙柱,因框架柱是主要承力构件,荷载通过剪力墙传给框架柱.附墙柱计算:附在钢筋混凝土外墙的柱,其凸出墙体部分合并外墙计算;附在钢筋混凝土内墙上的柱,如单面凸出部分超过墙厚的柱可按柱单独计算;单面凸出小于墙厚及附于转角墙的柱,凸出墙外部分合并内墙计算;双面凸出墙面的,不论凸出多少,均可按柱单独计算,根据墙柱的形式、规格分别套用相应的墙、柱定额子目。
檐沟,天沟,泛水,挑檐1、檐沟:屋檐下面横向的槽形排水沟,用于承接屋面的雨水,然后由竖管引到地面。
2、天沟:屋面排水分有组织排水和无组织排水(自由排水),有组织排水一般是把雨水集到天沟内再由雨水管排下,集聚雨水的沟就被称为天沟,天沟分内天沟和外天沟,内天沟是指在外墙以内的天沟,一般有女儿墙;外天沟是挑出外墙的天沟,一般没女儿墙。
天沟多用白铁皮或石棉水泥制成。
3、泛水:泛水是建筑上的一种防水工艺,通俗的说其实就是在墙与屋面,也就是在所有的需要防水处理的平立面相交处进行的防水处理,说白了就是用防水材料把墙角包住。
和散水不同其构造要点及做法为:(1)降屋面的卷材继续铺至垂直墙面上,形成卷材防水,泛水高度不小于250mm。
(2)在屋面与垂直女儿墙面的交接缝处,砂浆找平层应抹成圆弧形或45度斜面,上刷卷材胶粘剂,使卷材胶粘密实,避免卷材架空或折断,并加铺一层卷材。
(3)做好泛水上口的卷材收头固定,防止卷材在垂直墙面上下滑。
一般做法是:在垂直墙中凿出通长的凹槽,降卷材收头压入凹槽内,用防水压条钉压后再用密封材料嵌填封严,外抹水泥砂浆保护。
凹槽上部的墙体亦应做防水处理。
通俗解释:泛水是指屋面女儿墙、挑檐或高低屋面墙体的防水做法,其主要作用就是保证女儿墙、挑檐、高低屋面墙不受雨水冲刷,以及保护屋面其余地方的防水层(不至于进水)。
4、挑檐:楼顶平面凸出墙体的部分,主要是为了方便做屋面排水。

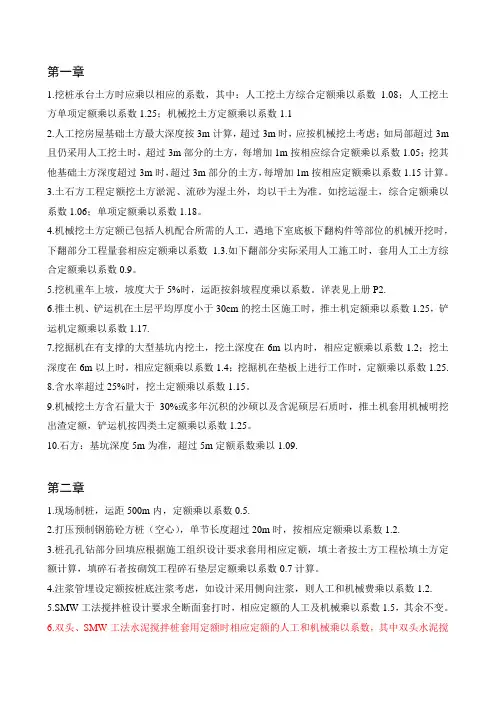

第一章1.挖桩承台土方时应乘以相应的系数,其中:人工挖土方综合定额乘以系数1.08;人工挖土方单项定额乘以系数1.25;机械挖土方定额乘以系数1.12.人工挖房屋基础土方最大深度按3m计算,超过3m时,应按机械挖土考虑;如局部超过3m 且仍采用人工挖土时,超过3m部分的土方,每增加1m按相应综合定额乘以系数1.05;挖其他基础土方深度超过3m时,超过3m部分的土方,每增加1m按相应定额乘以系数1.15计算。
3.土石方工程定额挖土方淤泥、流砂为湿土外,均以干土为准。
如挖运湿土,综合定额乘以系数1.06;单项定额乘以系数1.18。
4.机械挖土方定额已包括人机配合所需的人工,遇地下室底板下翻构件等部位的机械开挖时,下翻部分工程量套相应定额乘以系数 1.3.如下翻部分实际采用人工施工时,套用人工土方综合定额乘以系数0.9。
5.挖机重车上坡,坡度大于5%时,运距按斜坡程度乘以系数。
详表见上册P2.6.推土机、铲运机在土层平均厚度小于30cm的挖土区施工时,推土机定额乘以系数1.25,铲运机定额乘以系数1.17.7.挖掘机在有支撑的大型基坑内挖土,挖土深度在6m以内时,相应定额乘以系数1.2;挖土深度在6m以上时,相应定额乘以系数1.4;挖掘机在垫板上进行工作时,定额乘以系数1.25.8.含水率超过25%时,挖土定额乘以系数1.15。
9.机械挖土方含石量大于30%或多年沉积的沙硕以及含泥硕层石质时,推土机套用机械明挖出渣定额,铲运机按四类土定额乘以系数1.25。
10.石方:基坑深度5m为准,超过5m定额系数乘以1.09.第二章1.现场制桩,运距500m内,定额乘以系数0.5.2.打压预制钢筋砼方桩(空心),单节长度超过20m时,按相应定额乘以系数1.2.3.桩孔孔钻部分回填应根据施工组织设计要求套用相应定额,填土者按土方工程松填土方定额计算,填碎石者按砌筑工程碎石垫层定额乘以系数0.7计算。
4.注浆管埋设定额按桩底注浆考虑,如设计采用侧向注浆,则人工和机械费乘以系数1.2.5.SMW工法搅拌桩设计要求全断面套打时,相应定额的人工及机械乘以系数1.5,其余不变。

序号项 目 名 称
1、
反铲挖掘机挖含水率为30%的三类土,挖深4.5米,自卸汽车运土5公里2、人工挖房屋地槽地坑三类干土(深4.2m,有桩承台)3、凿人工挖孔桩桩头(直径900mm )4、
ф800钻孔灌注桩成孔(成孔长度36m,其中入岩1m)5、
静压振拔式沉管灌注混凝土桩C20(40),桩长24m(安放钢筋笼者),工程量140m36、
M10水泥砂浆砌筑弧形标准砖基础7、
M5水泥砂浆砌筑弧形标准砖基础8、
M7.5水泥砂浆多孔砖一砖墙9、
M7.5混合砂浆砌1砖多孔砖圆弧形墙10C20现浇泵送混凝土直形楼梯,底板厚度15厘米11C25现浇砼矩形柱1
2
、现浇混凝土屋面板复合木模,屋面板坡45度,平均层高5m 13预制吊车梁安装,单件体积8m3以内,运距50m 1
4
、悬挑阳台每平米支模基价(水平投影面积6m2,模板接触面积10m2,支模高度4.5m)15钢板止水带,设计展开宽度500mm 1
6
、刷冷底子油一道,三毡四油不带砂屋面防水层17石油沥青玛蹄脂卷材屋面不带砂三毡四油18砖砌污水井(内径周长1.92m,井深1.38m)19
25厚1:2.5水泥砂浆找平层20
30MM厚1:2水泥砂浆找平层21地面广场砖(采用干硬性1:2水泥砂浆)铺贴,拼图案2
2
、1:1.5白水泥白石子浆普通水磨石地面,加色粉2
3
、螺旋形楼梯面做本色1:1.5白水泥白石子浆水磨石2
4
、螺旋形楼梯水泥砂浆花岗岩2
5
、27厚水泥砂浆找平层面上干硬性水泥砂浆铺贴大理石2
6
、
1:3干硬性水泥砂浆铺贴菱形广场砖三、定额换算与清单项目组价。
浙江省房屋建筑与装饰工程预算定额2018版上册总说明P2 第8条:1、使用现拌砂浆的,除将定额中的干混砂浆调换为现拌砂浆外,另按相应定额中每立方米砂浆增加:人工0.382工日、200L灰浆搅拌机0.167台班,并扣除定额中干混砂浆罐式搅拌机台班的数量。
2、使用湿拌预拌砂浆的,除将定额中的干混预拌砂浆调换为湿拌预拌砂浆外,另按相应定额中每立方砂浆扣除人工0.2工日,并扣除定额中干混砂浆罐式搅拌机台班的数量。
第一章P4第七条:挖桩承台土方时,人工开挖土方定额乘以系数1.25;挖机械土方定额乘以系数1.1。
第八条:在强夯后的地基上挖土方,相应子目人工、机械乘以系数1.15。
强夯机械设备第十条人工土方:1、人工挖土方深度超过3m时,应按机械挖土考虑,如局部超过3m 且扔采用人工挖土的,超过3m部分土方,每增加1m按相应定额乘以系数1.15计算。
2、人工挖、运湿土时,相应定额人工乘以系数1.18。
拓展:根据册说明P3第三条干湿土划分:干湿土的划分以地质勘察资料的地下常水位为准。
常水位以上为干土,以下为湿土;或土壤含水率≧25时为湿土。
含水率ω是指在105-110℃下烘干至恒重时所失去的水分质量和达到恒重时干土质量的比值。
测定的方法有:烘干法、红外线法、酒精燃烧法。
第十一条机械土方:1、机械挖土方定额已综合了挖掘机挖土后遗留厚度在30cm以内的基底清理和边坡修整所需要的人工,不在另行计算。
遇地下室底板等下翻构件部位的开挖,下翻部分为沟槽、基坑时,执行基坑规则计算工程量,套用机械挖槽坑相应定额乘以系数1.25;如下翻部分采用人工开挖时,套用人工挖槽坑相应定额。
2、汽车(包括人力车)的负载上坡降效因素,已综合在相应运输项目中,不另行计算。
推土机、装载机负载上坡时,其降效因素按坡道斜长乘以下表相应系数计算。
重车上坡降效系数表3、推土机推土,当土层平均厚度小于30cm时,相应项目人工、机械乘以系数1.25。
4、挖掘机在有支撑的基坑内挖土,挖土深度6m以内时,套用相应定额乘以系数1.2;挖土深度6m以上时,套用相应定额乘以系数1.4,如发生土方翻运,不再另行计算。
1、请教您关于甲供材料的扣除方式,(1)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)(甲方送到工地现场或指定地点)。
(2)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)-运杂费(乙方自己运输)那么退款时把规费和税金要否一起扣除。
也就是说把甲供材料的退款是否也列入直接费。
(3)、甲供材料数量如果是实际提供的数量来定,那肯定与定额用量有差异的(如商品砼等),这说明在结算时赢亏都是施工单位的事了。
答:甲供材料退款额应放到工程造价之后。
计算退款额时不计算规费和税金。
甲供材料数量如何计量(即计量方法)由合同来约定。
一般情况下是按甲方实际提供的数量来确定的。
2、厂区内的道路和排水工程属于土建项目还是市政项目,应该套用土建定额还是市政定额?答:根据《浙江省建筑工程预算定额(2003版)》上册第323页第九章说明一规定:一般工业与民用建筑的厂区、小区中的室外道路、排水项目,如按市政要求单独设计的,套用市政工程定额,否则套用建筑工程定额。
3、03定额中木地板楼地面,龙骨断面为50×60,间距为200mm,设计不同时,用量调整。
假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?答:定额下册第21页附注:木地板木龙骨断面为50×60,间距为200mm,设计与定额不同时,用量调整。
你提出的问题:假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?回答:木龙骨断面设计与定额不同,可以用简单的比例关系来进行换算。
假设断面换算系数为K1,则K1=(45×55)/(50×60)。
木龙骨间距设计与定额不同,是不能用简单的比例关系来进行换算的。
假设硬木长条地板沿房间净长方向铺设,设房间净长为L(mm),净宽为B(mm),则:木龙骨长度(定额)=(L/200+1)×B木龙骨长度(设计)=(L/300+1)×B假设间距换算系数为K2,则K2=[(L/300+1)×B]/[(L/200+1)×B]=(200/300)×[(L+300)/(L+200)]。
电气工程1. 油浸式变压器安装定额适用于自耦式变压器、带负荷调压变压器的安装;电炉变压器安装执行同容量变压器定额,基价乘以系数1. 6;整流变压器安装执行同容量变压器定额,基价乘以系数1. 22.变压器的器身检查:容量小于或等于4000kV·A容量变压器是按照吊芯检查考虑,容量大于4000kV·A 容量变压器是按照吊钟罩考虑。
如果容量大于4000kV·A容量变压器需吊芯检查时,定额中机械乘以系数2. 03.安装带有保护外罩的干式变压器时,执行相应定额时,人工、机械乘以系数1. 14.软母线安装定额是按照单串绝缘子编制的,如设计为双串绝缘子,其定额人工乘以系数1. 145.嵌入式成套配电箱执行相应悬挂式安装定额,基价乘以系数1. 2;插座箱的安装执行相应的“成套配电箱”安装定额,基价乘以系数0. 56.吊扇预留吊钩安装执行本章“吊风扇安装”定额,人工乘以系数0. 27.滑触线及支架安装定额是按照安装高度≤10m编制,若安装高度>10m时,超出部分的安装工程量按照定额人工乘以系数1. 18.安全节能型滑触线安装不包括滑触线导轨、支架、集电器及其附件等材料,安全节能型滑触线为三相式时,执行单相滑触线安装定额乘以系数2. 09.地下铺设电缆(线)保护管公称直径小于或等于25mm时,参照DN50的相应定额,基价乘以系数0. 710.多孔梅花管安装以梅花管外径参照相应的塑料管定额,基价乘以系数1. 211.钢制桥架主结构设计厚度>3mm时,执行相应安装定额的人工、机械乘以系数1. 2012.不锈钢桥架安装执行相应的钢制桥架定额乘以系数1. 1013.防火桥架执行钢制槽式桥架相应定额,耐火桥架执行钢制槽式桥架相应定额人工和机械乘以系数2. 014.电缆在一般山地地区敷设时,其定额人工和机械乘以系数1. 6,在丘陵地区敷设时,其定额人工和机械乘以系数1. 1515.除矿物绝缘电力电缆和矿物绝缘控制电缆外,电缆在竖井内桥架中竖直敷设,按不同材质及规格套用相应电缆敷设定额,基价乘以系数1. 2,在竖直通道内采用支架固定直接敷设,按不同材质及规格套用相应电缆敷设定额,基价乘以系数1. 6。
序号定额编号项 目 名 称计量单位基价(元)1、
反铲挖掘机挖含水率为30%的三类土,挖深4.5米,自卸汽车运土5公里2、
人工挖房屋地槽地坑三类干土(深4.2m,有桩承台)3、
凿人工挖孔桩桩头(直径900mm )4、
ф800钻孔灌注桩成孔(成孔长度36m,其中入岩1m)5、
静压振拔式沉管灌注混凝土桩C20(40),桩长24m(安放钢筋笼者),工程量140m36、
M10水泥砂浆砌筑弧形标准砖基础7、
M5水泥砂浆砌筑弧形标准砖基础8、
M7.5水泥砂浆多孔砖一砖墙9、
M7.5混合砂浆砌1砖多孔砖圆弧形墙10、
C20现浇泵送混凝土直形楼梯,底板厚度15厘米11、
C25现浇砼矩形柱12、
现浇混凝土屋面板复合木模,屋面板坡45度,平均层高5m 13、
预制吊车梁安装,单件体积8m3以内,运距50m 14、
悬挑阳台每平米支模基价(水平投影面积6m2,模板接触面积10m2,支模高度4.5m)15、
钢板止水带,设计展开宽度500mm 16、
刷冷底子油一道,三毡四油不带砂屋面防水层17、
石油沥青玛蹄脂卷材屋面不带砂三毡四油18、
砖砌污水井(内径周长1.92m,井深1.38m)19、
25厚1:2.5水泥砂浆找平层20、
30MM厚1:2水泥砂浆找平层21、
地面广场砖(采用干硬性1:2水泥砂浆)铺贴,拼图案22、
1:1.5白水泥白石子浆普通水磨石地面,加色粉23、
螺旋形楼梯面做本色1:1.5白水泥白石子浆水磨石24、
螺旋形楼梯水泥砂浆花岗岩25、
27厚水泥砂浆找平层面上干硬性水泥砂浆铺贴大理石26、
1:3干硬性水泥砂浆铺贴菱形广场砖27、硬木长条平口地板铺贴在细木工板上,地板
200元/平米

三、定额换算与清单项目组
第一部分:定额换算,写出定额编号、计量单位、基价和基价计算式;。
