钢板桩井专项施工方案1
- 格式:doc
- 大小:71.50 KB
- 文档页数:14
钢板桩施工方案1、概述本基坑采用12米和9米拉森IV型钢板桩,先按设计坡比1:2开挖基坑至二级平台18.5米标高处打设12米钢板桩。
接着再按1:2.5的坡比开挖基坑至14.5米标高处打设9米护脚钢板桩。
图a.钢板桩平面布置图图b.河口站A-A剖面图图C.河口站B-B剖面图2、钢板桩的检验:钢板桩无论新旧,在使用前均需进行外观检验,和材质检验,检验项目包括表面缺损,长度宽度、高度、端头矩形等。
检查中应注意事项:对桩上影响的打设焊接件应割除。
若有严重锈蚀,应测量断面实际厚度,以便计算时予以折减。
如有割孔,断面缺损应补强。
钢板桩的垂直度偏差不得大于0.5%。
3、钢板桩的打设1)本板桩施工将钢板桩分批,逐步打设至设计标高,一次打入深度一般为0.50~0.30米(具体由实际情况确定)2)把相邻板桩焊实在围檩上。
3)数根板桩用型钢连在一起4)钢板桩打设不易贯入时,一定注意不能采用锤击硬打,否则会造成板桩的变形,一般贯入度少于每击5mm,就应停锤,应重新调整打设方式。
5)钢板桩施工注意保证钢板桩的结合密实度和垂直度。
4、钢管支撑的施工钢支撑安装贯彻先支撑后开挖的原则。
根据土方开挖段的情况,提前配齐该段所需的钢筋、模板等材料,待土方开挖至支撑(底部)以下1m,按设计要求安装支撑梁的脚手架、模板、钢筋等,并浇筑砼和养护。
钢支撑施工按土方挖一段即施工一段,以便及时发挥其支护作用,减少地下搅拌桩墙体的变形。
5、拔桩,钢板桩拔桩采用跳拔的方式,拔桩开始点需离开角桩5根以上,拔除顺序应与打入时相反边振动边拔除。
拔桩前拆除、改移高空障碍物,平整夯实作业场地。
修筑临时运输道路,架设动力及照明线路,清除桩头附近堆土,检修机械设备,拟定施工方案。
拔桩选用振动拔桩机、吊车配合,并符合下列规定:①拔桩前用拔桩机卡头卡紧桩头,使起拔线与桩中心线重合;②拔桩开始略松吊钩,当振动机振1-1.5min后,随振幅加大拉紧吊钩,并缓慢提升;③钢板桩起到可用吊车直接吊起时,停振。
深基坑拉森钢板桩专项施工方案编制:审核:审批:2016 月日目录1 编制目的.......................................................................................... 错误!未定义书签。
2 编制依据 (1)3 工程概况 (1)4 场地工程地质条件 (2)5 支护结构参数 (4)6 进场主要材料计划 (5)7 进场主要机械设备数量表 (5)8 现场组织结构 (5)9 劳动力组织 (6)10 施工准备 (7)11 施工方法 (7)12 质量保证 (9)13 安全保证措施 (10)14 基坑监测 (13)15 工程风险分析及应急预案 (14)16 注意事项 (15)1 编制目的(1)保证施工现场周围环境的施工安全;(2)保证钢板桩围护施工过程的生产安全;(3)指导钢板桩围护的正确生产施工;(4)保证基底开挖的防水要求;(5)因地制宜,科学组织施工,提高生产效率,在保障安全的前提下,加快施工进度,提高围护质量。
2 编制依据(1)工程概况;(2)岩土工程勘察报告;(3)《建筑基坑支护技术规程》(JGJ 120-2012);(4)《岩土工程勘察规范》(GB50021-2009);(5)《深基坑工程设计施工手册》—龚晓南—1998;(6)《钢板桩工程手册》-欧领特-2011;(7)《钢结构设计规范》(GB 50017—2003);(8)《地基处理技术及工程应用》(中国建材工业出版社);(9)国家、行业、省、市有关法律、法规、技术规范等;(10)《建筑基坑工程监测技术规范》GB50497—2009;(11)《建筑地基基础设计规范》GB50007-2011;(12)《混凝土结构设计规范》GB50010—2010;(13)《建筑地基基础工程施工质量验收规范》GB50202—2002;(14)《建筑边坡与基坑工程设计文件编制标准》DBJT14-081—2011;(15)现场实地踏勘结果。
钢板桩专项施工方案审批:复核:编制:目录1.编制依据及使用范围.................................................................................... - 1 -1.1编制依据........................................................................................................ - 1 -1。
2适用范围........................................................................................................ - 1 -2。
工程概况及主要工程量................................................................................ - 1 -2。
1主要工程量.................................................................................................... - 1 -2.2地质水文........................................................................................................ - 2 -2。
3对外交通及临时道路.................................................................................... - 2 -3.施工准备........................................................................................................ - 2 -3.1工程项目的领导机构.................................................................................... - 2 -3.2施工现场准备................................................................................................ - 5 -3.3施工物资材料准备........................................................................................ - 5 -3。
要用的钢板桩支护施工方案1在现代工程建设中,钢板桩支护施工是一种常见的地基处理方法。
通过使用钢板桩,可以有效地支撑和保护施工现场,确保工程的安全进行。
本文将介绍一个适用于特定工程的钢板桩支护施工方案。
工程背景本方案适用于一处地势较为陡峭的山地工程,施工现场地质条件较为复杂,存在较大的坡度和土方开挖需求。
为确保施工进度和工程安全,需要采用可靠的支护措施。
施工方案概述1.地基勘察和设计:在施工前进行详细的地质勘察,确定地质情况和地基特征。
根据勘察结果进行设计,确定钢板桩的型号和布置方案。
2.钢板桩的选择:选择适合工程需求的钢板桩型号和材质。
考虑到地质条件复杂和坡度较大的特点,选择具有较高承载能力和稳定性的钢板桩。
3.支护施工:按照设计要求,在施工现场进行预制钢板桩的加固和安装。
确保钢板桩的垂直度和水平度符合要求,保证支护效果。
4.加固土方:在钢板桩安装完毕后,对土方进行加固和填土,确保施工现场的稳定性和安全性。
根据工程需要进行土方的压实和处理。
5.监测和调整:在施工过程中,对钢板桩和土方进行监测和检查,及时发现并修复问题。
根据实际情况进行调整和加固,确保支护效果达到预期。
施工注意事项•确保施工人员具有专业知识和技能,严格按照设计要求和施工方案进行操作。
•做好施工现场的安全防护工作,确保施工过程中的安全性。
•在施工过程中注意保护环境,避免污染和破坏周边生态,做到文明施工。
结束语通过合理设计和施工,钢板桩支护能够有效地提高工程的安全性和稳定性,确保施工进度和质量。
在选择施工方案时,请根据具体工程需求和地质条件综合考虑,找到最适合的支护方案。
愿本文提供的钢板桩支护施工方案对您有所帮助。
钢板桩工程施工方案一、前期准备工作1、了解工程环境:在进行钢板桩工程施工前,需对工程现场进行详细的勘察和调查,包括地质情况、土壤条件、地下水位及环境保护要求等。
2、制定施工方案:根据勘察结果,制定合理的施工方案,包括施工工艺、施工流程、设备选择、人员配置等。
3、采购材料:根据施工方案确定所需的钢板桩材料,并进行采购。
4、安排施工人员:确定施工人员的数量和岗位,分工合作,保障施工进度。
5、安排设备:对所需的施工设备进行安排和准备,包括挖掘机、吊车、钢板桩驱动机、钢板桩抓斗等。
6、组织协调与沟通:与地方相关部门进行协调,明确施工的具体时间和地点,以确保施工的合法合规进行。
二、施工过程1、钢板桩的打桩预埋在进行钢板桩施工前,首先要对施工现场进行平整和清理,然后根据设计要求进行基坑的挖掘,确保地基土壤的稳定性和承载能力。
2、预制支撑架的制作和安装根据设计要求,对预制支撑架进行制作,并进行现场的安装。
3、施工现场的定位和标志根据设计要求,对施工现场进行定位和标志,确保施工的准确性和规范性。
4、钢板桩的安装根据设计要求,进行钢板桩的安装,包括挖孔、洗孔、安装和固定等步骤,确保桩身的垂直度和水平度。
5、钢板桩的连接和焊接对已安装好的钢板桩进行连接和焊接,确保桩体的牢固性和稳定性。
6、验收和记录对施工过程中的关键环节进行验收和记录,包括桩体的垂直度、尺寸精度等。
7、完成钢板桩安装后的处理对钢板桩施工完成后的现场进行清理和整理,进行材料的回收和处理,确保施工现场的整洁和安全。
三、施工后期工作1、工程验收:根据设计要求,对钢板桩工程进行验收和评定,满足相应的规范和标准。
2、合理妥善处理施工废料和材料。
3、整理施工资料,完善相关记录和文档。
4、施工问题整改:对施工过程中出现的问题进行整改和总结,及时汇报和反馈。
以上就是钢板桩工程施工方案的详细介绍,希望能对相关施工人员有所帮助。
在进行施工时,务必牢记安全第一,合理规划施工流程,确保施工质量和进度,为后续的基础工程建设奠定坚实的基础。

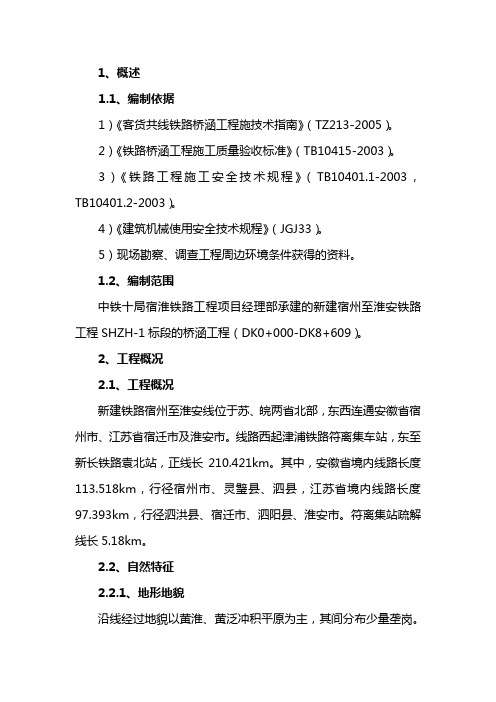

1、概述1.1、编制依据1)《客货共线铁路桥涵工程施技术指南》(TZ213-2005)。
2)《铁路桥涵工程施工质量验收标准》(TB10415-2003)。
3)《铁路工程施工安全技术规程》(TB10401.1-2003,TB10401.2-2003)。
4)《建筑机械使用安全技术规程》(JGJ33)。
5)现场勘察、调查工程周边环境条件获得的资料。
1.2、编制范围中铁十局宿淮铁路工程项目经理部承建的新建宿州至淮安铁路工程SHZH-1标段的桥涵工程(DK0+000-DK8+609)。
2、工程概况2.1、工程概况新建铁路宿州至淮安线位于苏、皖两省北部,东西连通安徽省宿州市、江苏省宿迁市及淮安市。
线路西起津浦铁路符离集车站,东至新长铁路袁北站,正线长210.421km。
其中,安徽省境内线路长度113.518km,行径宿州市、灵璧县、泗县,江苏省境内线路长度97.393km,行径泗洪县、宿迁市、泗阳县、淮安市。
符离集站疏解线长5.18km。
2.2、自然特征2.2.1、地形地貌沿线经过地貌以黄淮、黄泛冲积平原为主,其间分布少量垄岗。
冲积平原区地形平坦、开阔,地势由西北向东南缓倾,地面高程一般l2~28m,相对高差5~lOm。
沿线多为耕地、村舍,水网密布,阡陌纵横。
2.2.2、工程地质特征根据钻孔资料揭示,沿线地层主要以第四系全新统、上中更新统的黏性土和砂类土为主,第四系沉积层厚度达45~150m,局部揭露第三系上新统、白垩系下统泥质砂岩及青白口系石灰岩、太古界片麻岩。
所承担工程的地质情况如下:全线地表大面积出露,为本段的主要地层。
人工堆积层(Q4m1)填筑土(Q4mll):主要分布于水渠堤坝和道路处,褐黄色、黑褐色,厚度0.8~5m不等。
成分以粉质黏土为主,硬塑为主,稍密-密实,Ⅱ级普通土。
冲积层(Q41+a1)主要分布于濉河地区,地层主要以黏土、粉质黏土为主,局部夹粉土、粉砂、细砂等。
黏土(Q41+a11):分布于地表,厚5~15m。
目录第一章施工部署 (2)一、施工区段划分 (2)二、总体施工方法 (2)三、机械计划表及劳动力计划表 (3)第二章基坑沟槽开挖(拉森钢板桩支护)施工 (3)一、钢板桩施工的一般要求 (3)二、钢板桩施工的顺序 (4)三、钢板桩的检验、吊装、堆放 (4)四、导架的安装 (5)五、钢板桩施打 (5)六、钢板桩的施打方法 (6)七、施拔钢板桩方法 (10)第三章沟槽支护监测 (12)一、其它说明 (12)二、工程重点防范重视方面 (12)第一章施工部署一、施工区段划分根据施工现场实际情况,可将本项目雨水管道涉及拉森钢板桩施工内容分为三段:1、Y507—Y225拉森钢板桩支护开挖,沟槽支护长度1252米长。
2、Y175-Y62拉森钢板桩支护开挖,沟槽支护长度1030米长。
3、Y161-Y50拉森钢板桩支护开挖,沟槽支护长度1216米长。
二、总体施工方法1、施工顺序(1)管道工程沟槽开挖施工施工准备→修筑入场便道→做位移沉降测点布置及初值→管线探查→拉森钢板桩施工→土方分层开挖施工→钢板桩围檩、拉杆及内支撑→中心区土方开挖→基底土方清理、基底排水沟、集水井施工→基底垫层→管道安装→检查井砌筑→(管道试验)回填→拔出钢板桩。
2、开挖方法雨水管道涉及开挖及拉森钢板桩施工内容开挖方法基本相同,均采用PC320挖掘机进行土方开挖,并采用拉森钢板桩支护开挖法开挖.3、施工排水钢板桩施工完成后,进行雨水沟槽开挖,开挖至沟槽底设计标高后,防止降雨影响施工,采用人工在沟槽的两侧(靠钢板桩的位置)挖排水沟,隔20米的距离在排水沟的端头挖集水坑,排水沟沟内的水流入集水坑,再采用抽水泵将水抽出沟槽之外。
三、机械计划表及劳动力计划表1、机械计划表2、主要劳动力计划表第二章基坑沟槽开挖(拉森钢板桩支护)施工一、钢板桩施工的一般要求1、钢板桩的设置位置要符合设计要求,便于管道沟槽基础施工,即在基础最突出的边缘外留有支模、拆模的余地。
目录1总体概况建设单位:工程名称:宇丰名苑设计单位:广东华方工程设计工程地点:东莞市茶山镇横江村结构类型:钢筋混凝土框架编制依据1、国家和地点现行的法律法规、标准及平安操作规程;2、设计图纸的要求;3、本公司治理体系的相关文件要求。
4、本工程施工执行以下技术标准和技术要求:〔1〕建筑地根底施工及验收规程〔DBJ15-201-91〕;〔2〕混凝土结构工程施工质量验收标准〔GB50204-2002〕;〔3〕钢筋焊接及验收标准〔JGJ18-96〕;〔4〕建筑基坑支护技术规程〔JGJ120-99〕;〔5〕建筑桩基技术标准〔JGJ94-2021〕;〔6〕?建筑施工平安检查标准?JGJ59—99、(7)?施工现场临时用电平安技术标准?JGJ46—2005等。
1.2工程简况及拟建工程周边环境情况宇丰名苑位于东莞市茶山镇横江村,拟建建筑物为2栋20层住宅楼、4栋17层住宅楼以及2层沿街商展,设地下室1层,建筑占地面积14000.80m2。
场地原始地貌为冲积地貌单元,现经人工初步推填整理,勘察时各孔口标高为0.95~4.10m,平均标高2.28m。
场地除北侧距离环城路约16m外,其它三侧周边均为空地,场地周边无建筑物,场地复杂情况为简单,场地现状地面平均标高约为3.0m。
依据建筑结构专业图纸,本场地±〔〕,基坑开挖深度为3.5m。
1.3场地岩土层构成与工程特性地层岩性依据勘察报告,基坑开挖深度范围内的地层要紧有人工填土层〔Qml〕、第四系冲积层〔Qal〕、第四系残积层〔Qel〕,其野外特征按自上而下的顺序描述如下:1、人工填土层〔Qml〕素填土〔层序号为1〕全场地分布,各孔均有揭露,灰褐色、灰黄色,稍湿,结构松散,为新近堆填,要紧为耕土堆填而成,含少量碎石块等杂物。
揭露层厚0.80~2.40m,平均1.43m。
2、第四系冲积层〔Qal〕淤泥质粉细砂〔层序号为2-1〕全场地分布,各孔均有揭露,灰黑色、灰色,饱和,松散状,不均匀夹粉细砂,成份以粉、细砂、粘粒为主,含少量有机质,稍具粘性。
钢板桩专项施工方案一、施工前准备1. 工程概况本施工方案适用于钢板桩的施工,旨在确保工程顺利进行,保障施工质量。
2. 施工条件(1)施工地点:明确施工地点,包括地质条件、地下水位等。
(2)环境条件:根据当地气候条件确定施工时间,避免恶劣天气对施工造成不利影响。
(3)物料准备:确保钢板桩的供应充足,质量合格。
3. 施工人员(1)项目经理:负责全面协调管理工作。
(2)技术负责人:负责指导施工工艺与细节。
(3)施工人员:具备相关经验,熟悉施工流程。
二、施工工艺流程1. 钢板桩安装前准备(1)标定控制线:根据设计要求,在施工地点标定合适的控制线。
(2)钢板桩验收:对每根钢板桩进行严格验收,确保质量符合要求。
2. 钢板桩施工过程(1)测量定位:根据设计要求和控制线,利用测量仪器精确定位。
(2)挖掘沉井:使用合适的挖掘设备进行沉井开挖,确保沉井尺寸符合设计要求。
(3)安装钢板桩:根据沉井尺寸和设计要求,选择适当的施工方法将钢板桩安装到沉井中。
(4)填充夯实:将填充材料按照设计要求进行填充,并使用合适的夯实设备进行夯实。
(5)打桩完成:施工至设计要求的桩长,完成整个钢板桩的安装。
3. 施工安全措施(1)施工现场安全:确保施工现场符合安全要求,设置警示标志,保持通道畅通。
(2)设备安全操作:施工人员必须熟悉并正确操作施工设备,避免设备故障造成伤害。
(3)防护措施:钢板桩施工中要加装必要的防护装置,保障工人的安全。
三、项目管理及质量保障1. 进度管理(1)编制详细的项目进度计划,合理安排施工工序,确保施工进度符合计划。
(2)每日、每周汇报工作进展情况,并及时解决施工中的问题。
2. 质量保障(1)严格执行工程质量控制标准,确保施工质量符合设计要求。
(2)建立质量检查制度,对施工过程中的节点进行检查和验收。
四、施工后整理1. 工程验收(1)整理施工现场,清理垃圾和材料残渣。
(2)对施工的各项工程进行验收,确保符合设计要求和相关规范。
西需浦新村、富阳新村小区改造工程泵井钢板桩施工方案一、工程概况建设单位:昆山市城区建设管理处设计单位: 昆山市城建发展建筑设计院有限公司监理单位: 昆山市加林工程项目管理有限公司施工单位:昆山市城乡建设有限公司本工程位于跃进路老城区.施工内容为:对西需浦新村、富阳新村小区的房屋、道路、雨污水管道进行改造。
本标段工程为10.7万㎡,其中道路部分:将原有道路拆除,重建、拓宽小区内的主干道、组团路及宅间路,并增设停车位及健身活动场所等.管道部分:废弃及翻挖原小区内的雨、污水合流管道及原砖砌化粪池。
新建雨、污水分流管道,采用开槽开挖埋管法施工。
污水管道采用300~400㎜UPVC加筋管(环刚度≥8KN/㎡),雨水管道管径≥800㎜采用玻璃夹砂管,管径<800㎜采用UPVC加筋管(环刚度≥8KN/㎡)。
化粪池采用玻璃钢成品化粪池。
本工程有1座雨水提升泵井位于西需浦新村小区东北角临近需浦河,泵井尺寸为:13.5m*3.5m,深度为3~3。
5 m,因泵井施工没有足够的工作面放坡、堆土故我项目部决定基坑支护采用6米30#C型钢板支护(密打),土方需外运至堆土场地。
现场测量并绘制具体尺寸定位图如下:泵井平面定位图根据现场探挖结果,地基土的构成及特征如下表所示:土层构成及其特征一览表表需浦河常年水位在0。
9~0。
93m(黄海高程),基坑因临近需浦河,受河床水位影响较大,地下土层阻水性不强。
基坑壁易渗水,基坑边坡受地下水位影响不稳定.第一节钢板桩井支护计算第二节支护结构图(附后)1、排桩简图2、桩墙滑动线图3、主动、被动土压力强度图4、M法计算结果图5、经典法计算结果图二、计算结果见附后页第三节钢板桩施工工艺钢板桩井施工顺序:钢板桩打设→压密注浆→开挖基坑→集水井降水→圆木支撑→底板施工。
1、密打咬口钢板桩(1)钢板桩选用6米30#C型槽钢,用40T履带振动打桩机打桩。
(2)据现场的条件,选择一块平整、坚实的场地,按堆放的顺序、位置、与平面布置施工方便、便于吊运。
西需浦新村、富阳新村小区改造工程泵井钢板桩施工方案一、工程概况建设单位:昆山市城区建设管理处设计单位:昆山市城建发展建筑设计院有限公司监理单位:昆山市加林工程项目管理有限公司施工单位:昆山市城乡建设有限公司本工程位于跃进路老城区。
施工内容为:对西需浦新村、富阳新村小区的房屋、道路、雨污水管道进行改造。
本标段工程为10.7万㎡,其中道路部分:将原有道路拆除,重建、拓宽小区内的主干道、组团路及宅间路,并增设停车位及健身活动场所等。
管道部分:废弃及翻挖原小区内的雨、污水合流管道及原砖砌化粪池。
新建雨、污水分流管道,采用开槽开挖埋管法施工。
污水管道采用300~400㎜UPVC加筋管(环刚度≥8KN/㎡),雨水管道管径≥800㎜采用玻璃夹砂管,管径<800㎜采用UPVC加筋管(环刚度≥8KN/㎡)。
化粪池采用玻璃钢成品化粪池。
本工程有1座雨水提升泵井位于西需浦新村小区东北角临近需浦河,泵井尺寸为:13.5m*3.5m,深度为3~3.5 m,因泵井施工没有足够的工作面放坡、堆土故我项目部决定基坑支护采用6米30#C型钢板支护(密打),土方需外运至堆土场地。
现场测量并绘制具体尺寸定位图如下:泵井平面定位图根据现场探挖结果,地基土的构成及特征如下表所示:土层构成及其特征一览表表需浦河常年水位在0.9~0.93m(黄海高程),基坑因临近需浦河,受河床水位影响较大,地下土层阻水性不强。
基坑壁易渗水,基坑边坡受地下水位影响不稳定。
第一节钢板桩井支护计算第二节支护结构图(附后)1、排桩简图2、桩墙滑动线图3、主动、被动土压力强度图4、M法计算结果图5、经典法计算结果图二、计算结果见附后页第三节钢板桩施工工艺钢板桩井施工顺序:钢板桩打设→压密注浆→开挖基坑→集水井降水→圆木支撑→底板施工。
1、密打咬口钢板桩(1)钢板桩选用6米30#C型槽钢,用40T履带振动打桩机打桩。
(2)据现场的条件,选择一块平整、坚实的场地,按堆放的顺序、位置、与平面布置施工方便、便于吊运。
(3)施工定位为使钢板桩打设位置准确,在地平上根据控制轴线定出位置,放线标出插入位置、间距,打桩前必须设置有一定刚度施工围檩。
打桩时必须根据水准点控制标高。
(4)钢板桩施工方法A、根据定位安装导梁,导梁安装必须位置正确,固定牢固施工时不能走动和沉陷。
B、钢板装施工时采用单独打入法。
C、沉桩时,钢板桩不能倾斜、扭曲、凹凸不平,施工时要确保精度,垂直度应控制在1%;桩顶标高必须控制在±10mm;板桩轴线偏差控制在±10mm。
2、压密注浆根据地质报告揭示的地质和结合施工实际情况 ,在井四周沿井边布置二排压密注浆孔 ,呈梅花状布置,间距为1米,深度为6米。
同时为保证基底不下沉及发生涌土现象,在井底对土体进行压密注浆加固,压密注浆布置每米一个孔,呈梅花形布置,孔埋深离井底设计标高3米。
边压浆边上提,压浆压到离井底20cm。
3、开挖基坑根据管位轴线,定出钢板桩工作井位置,用石灰粉划出工作井位置,用1m3履带液压挖机装车, 4t自卸车运到存土场地。
4、集水井降水基坑开挖应设置集水井,收集基坑内地下水,根据出水量设置抽水机,设专人抽水。
5、围檩及支撑(1)钢板桩圆木支撑选用Φ25的圆木作为支撑间距2M。
(2)钢板桩支撑围檩做一道,采用30#C型槽钢沿基坑四周布置,设置于距基坑底2M处,焊接成一个整体。
(3)基坑边开挖,边支撑,做到随挖随撑。
(4)支撑施工必须根据挖土施工工序流程进行支撑施工。
(5)支撑拆除应根据结构施工顺序进行.模板拆除,回填完毕后,才能拆除支撑。
6、铺设垫层及混凝土底板垫层采用10㎝厚C15砼+40㎝厚C25钢筋砼。
在铺筑垫层时,应确保井底内无积水、无流砂、无翻浆等现象。
垫层应做到平整,无坑塘,必要时应用水平仪抄平,保证垫层的水平。
垫层铺筑完成后,即可在其上绑扎底板钢筋,浇捣底板混凝土。
尽量合理安排施工进度,以最快速度完成泵井施工。
第四节钢板桩施工方法1)钢板桩的检验用于基坑临时支护的钢板桩,进行外观表面缺陷、长度、宽度、厚度、高度、端头矩形比、平直度和锁口形状等检验,对弯曲变形、严重锈蚀、外观尺寸等不符合规范要求的钢板桩不得进场使用,对桩上影响核打设的焊接件割除(有割孔、断面缺损应补强)。
有轻微锈蚀,量测断面实际厚度,予以折减。
2)导架安装导架由导梁和围檩桩等组成,在平面上分单面和双面;高度上分单层和双层。
本工程采用单层双面导架。
围檩桩间距2m,双面围檩之间间距比板桩墙厚度大8~15㎜。
导架位置不能与钢板桩相碰。
围檩桩不能随钢板桩打设而下沉或变形。
导梁的高度适宜,要有利于控制钢板桩的施工高度和提高工效,用经纬仪和水平仪控制导梁位置和高度。
3)沉桩机械的选择用振动锤打设钢板桩。
在桩锤和钢板桩之间设桩帽,以使冲击均匀分布,保证桩顶免遭损坏。
4)钢板桩打设为保证钢板桩打设精度采用屏风式打入法。
先用吊车将钢板桩吊至插桩点处进行插桩,插桩时锁口要对准,每插入一块即套上桩帽轻轻锤击。
在打桩过程中,为保证垂直度,用两台经纬仪在两个方向加以控制。
为防止锁口中心平面位移,在打桩进行方向的钢板桩锁口处设卡板,阻止板桩位移。
同时在围檩上预先算出每块板块的位置,以便随时检查校正。
打桩时,开始打设第一、二块钢板的打入位置和方向要确保精度,每打入1m测量一次。
(1)要求①钢板桩适用于埋深较浅的支护结构。
②钢板桩沉桩适用粘性土、砂土、淤泥等软弱地层。
③钢板桩沉桩施工先试桩,试桩数量不小于3根。
④钢板桩放线施工,桩头就位必须正确、垂直、沉桩过程中,随时检测,发现问题,及时处理。
沉桩容许偏差:平面位置纵向100㎜,横向为-50㎜~0㎜;垂直度为5。
⑤沉桩施前必须平整清除地下、地面及高空障碍物,需保留的地下管线应挖露出来,加以保护。
⑥基坑开挖后钢板桩垂直平顺,无严重扭曲、倾斜和劈裂现象,锁口连接严密。
⑦基坑土方和结构施工期间,对基坑围岩和支护系统进行动态观测。
发现问题,及时处理。
(2)钢板桩的拔除基坑回填土时,拔出钢板桩,修整后重复使用。
拔除前要注意钢板桩的拔除顺序、时间及桩孔处理方法。
拔桩时会产生一定振动,如拔桩再带土过多引起土体位移、地面沉降,给已施工的地下结构带来危害,影响邻近建筑物、道路和地下管线的正常使用。
拔除钢板桩采用振动锤与起重机共同排除。
后者用于振动锤拔不出的钢板桩,在钢板桩上设吊架,起重机在振动锤振拔的同时向上引拔。
振动锤产生强迫振动,破坏板桩与周围土体间的粘结力,依靠附加的起吊力克服拔桩阻力将桩拔出。
拔桩时,先用振动锤将锁口振活以减小与土的粘结,然后边振边拔。
较难拔的桩,可选用柴油锤先振打,然后再与振动锤交替进行振打和振拔。
为及时回填桩孔,当将桩拔至比基础底板略高时,暂停引拔,用振动锤振动几分钟让土孔填实。
拔桩产生产的桩孔,可用振动法、挤实法和填入法,及时回填以减少对邻近建筑物等的影响。
(1)拔桩施工具备:沉桩平面布置竣工图;沉桩记录;地下管线恢复竣工图及桩位附近原有管线分布图。
(2)拔桩前拆除、改移高空障碍物,平整夯实作业场地。
修筑临时运输道路,架设动力及照明线路,清除桩头附近堆土,检修机械设备,拟定施工方案。
(3)拔桩选用振动拔桩机、吊车配合,并符合下列规定:①拔桩前用拔桩机卡头卡紧桩头,使起拔线与桩中心线重合;②拔桩开始略松吊钩,当振动机振1-1.5min后,随振幅加大拉紧吊钩,并缓慢提升;③钢板桩起到可用吊车直接吊起时,停振。
钢板桩同时振起几根时,用落锤打散;④振出的钢桩及时吊出,起吊点必须在桩长1/3以上部位;⑤拔桩过程中,随时观察吊机尾部翘起情况,防止倾覆;⑥钢板桩逐根试拔,易拔桩先拔出。
起拔时用落锤向下振动少许,待锁口松动后再起拔;⑦钢板拔出后桩孔及时用砂填实。
(4)拔桩中,操作方法正确、拔桩机振幅达到最大负荷、振动30min时仍不能拔起时,停止振动,采取其他措施。
(5)在地下管线附近拔桩时,必须地管线进行保护,机械不得在上面作业。
(6)拔出的钢桩进行修整,并用冷弯法调直后待用。
第五节组织、协调管理1、开挖由项目经理直接负责,控制好人员、机械,确保开挖工序的稳步进行,施工员做好测量放线,控制好边坡的稳定,由专职安全员组织人员及时检查安全情况,边坡稳定情况由专业技术负责人专门负责,全天候检测,并及时上报检测数据。
2、现场协调由施工员负责,主要负责协调沟槽土方开挖和放坡开挖及钢板桩帷幕及支护的施工。
3、提前编制好开挖进度计划表,组织人员机械施工。
第五节应急措施及注意事项为了减少建筑施工重大安全事故造成的人员伤亡和财产损失,使承担危险救援的人员和队伍明确职责,在工程预案时救援工作有条不紊地迅速展开,特拟订此应急预案。
一、基坑围护塌方事故应急预案的人员组成组长:副组长:成员:二、预案措施本工程基坑维护采用6米钢板桩加围檩支撑,根据实际施工情况及理论计算能达到边坡稳定、安全。
有明确的土方开挖技术要求和各项保证措施。
挖掘机范围内严禁人员进入,开挖时由专人指挥。
如在施工中由于特殊原因产生塌方,我们已准备好较全面的救援人员、物资、资金,并在第一时间通知上级部门。
救援车辆:卡车两辆、轿车两辆救援物资:铁锹40把、撬根20根、医疗急救箱1只救援电话:医疗急救 120公司值班市安监站第六节泵井四周的安全围护因场地受限制,泵井四周无多余的工作面,故泵井施工过程,基坑围护采用1.5m 玻璃钢移动护栏围护。
施工过程可以打开西侧方向的护栏方便施工车辆的进出,但由于小区居民较多。
施工时须派人专门负责指挥机械运行、监测基坑护栏情况,以免意外伤害。
下岗前全部护栏须用电丝绑扎牢固,以免非施工人员进入(特别是小朋友),并派人定时检测围护情况(人员活动频繁时段18:00~20:00)派人蹲点值班。
第七节安全文明施工一、安全施工措施1、基坑顶周边设置连续封闭的安全护栏,防止人员坠落。
2、开挖前,先进行围檩施工,做好支撑后才能逐步开挖至设计深度。
3、为切实保证施工人员安全,树立“安全第一,预防为主”的思想,根据国家建设部颁发的安全检查评分标准制订具体措施。
4、建立安全保证体系,除企业已有的机构外,工地设立安全管理机构,工程项目设立安全小组、班组设安全员,形成一个健全的安全保证体系,工地的安全管理机构负责工地日常的安全工作,定期组织安全检查,对不符合要求的要及时发出整改通知,指导工程项目部和班组安全员的工作,对违章作业者进行批评教育和处罚。
5、优化安全技术组织措施,包括以改善施工劳动条件,防止伤亡事故和职业病为目的的一切技术措施,如积极改进施工工艺和操作方法,改善劳动条件,减轻劳动强度,消除危险因素,机械设备应设有安全装置。
6、机械操作人员必须持证上岗,各种作业人员应配带相应的安全防护用具及劳保用品,严禁操作人员违章作业,管理人员违章指挥。
