冲击钻钻孔灌注桩施工工艺流程PPT课件
- 格式:pptx
- 大小:14.14 MB
- 文档页数:73
1.钻孔灌注桩钻孔桩基础施工将根据现场实际地质情况采用不同的成孔方法,当地质情况为岩层、卵砾石较大的地层时,采用冲击钻机钻孔;汽车吊机安装钢筋笼和导管,混凝土由混凝土搅拌站集中拌制供应,混凝土搅拌车运输灌注水下混凝土。

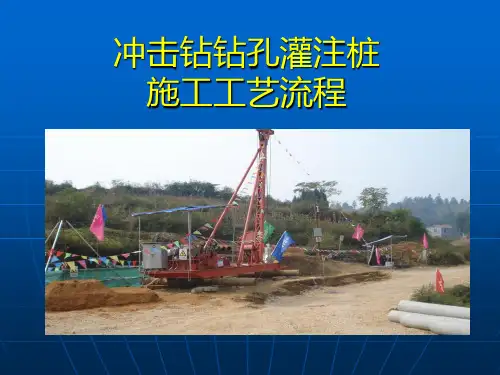

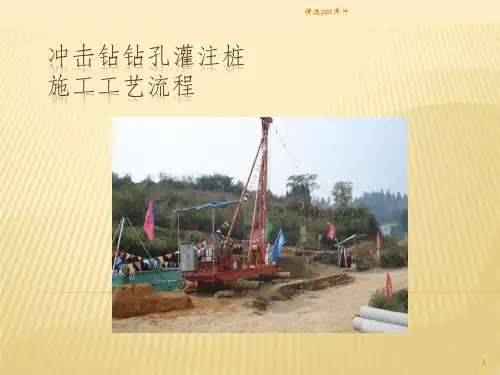

1)施工工艺流程流程图见“图3。
3-3钻孔桩施工工艺流程图(冲击钻)”。
2)施工方法(1)桩基础①场地准备护筒内存储泥浆使其高出地面或施工水位至少0。
5m,防止钻孔过程中由于孔内压力小于孔外压力而导致坍孔.图3.3-3 钻孔桩施工工艺流程图(冲击钻)②安装钻机冲击钻机:钻机起落钢丝绳中心应对准桩中心。
钻机定位后,底座必须平整,稳固,确保在钻进中不发生倾斜和位移,保证钻进中钻具的平稳及钻孔质量。
钻孔场地的平面尺寸应按桩基设计的平面尺寸、钻机数量和钻机底座平面尺寸、钻机移位要求、施工方法以及其它配合施工机具设施布置等情况决定。
陆地桩基的施工场地均为旱地,施工期间地下水位在原地面以下。
钻孔前将场地整平,清除杂物,更换软土。
场地表面压实平整后横向铺设枕木,然后在枕木上铺设废旧钢轨或型钢,即构成钻机平台。
场地的大小要能满足钻机的放置、吊机站位及混凝土搅拌车运输等协调工作的要求。
③埋设护筒护筒用10mm的钢板制作,长200cm,护筒顶要高出地面不小于30 cm,护筒内径大于钻孔直径20 cm,护筒顶面位置偏差不大于5cm,倾斜度不大于1%。
④泥浆的制备及循环净化根据现场实际情况,拟采用优质泥浆。
各项指标如下:相对密度:1.03~1.1、粘度(s):18~22、含砂率(%):<2、PH值:8~10、胶体率(%):>98、失水率(ml/30min):14~20。
根据桩基的分布位置设置多个制浆池、储浆池及沉淀池,并用循环槽连接。
出浆循环槽槽底纵坡不大于1。
0%,使沉淀池流速不大于10cm/秒以便于钻碴沉淀。
采用泥浆搅拌机制浆.泥浆造浆材料选用优质粘土和膨润土,必要时再掺入适量CMC羧基纤维素或Na2CO3纯碱等外加剂,保证泥浆自始至终达到性能稳定、离析极少、护壁效果好和成孔质量高的要求。
