钻孔灌注桩施工培训完整ppt课件

  • 格式:ppt
  • 大小:6.80 MB
  • 文档页数:18

下载文档原格式

  / 18
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

循环排渣
2020/6/4
.
36
(七)钢筋笼的制作和安装
注意事项:
1. 钢筋骨架一般每隔2~2.5米设置直径14~18毫米的加 强箍筋一道;
2. 钢筋骨架可分段制作; 3. 要确保保护层厚度; 4. 钢筋骨架运输无论采用何种方法,均不得使骨架变形。 5. 钢筋骨架可采用钻机塔架、扒杆或起吊机吊起,对准
.
22
▪ 冲抓锥锥头上有一重铁块和活动抓片,通过机架和卷扬机
将冲抓锥提升到一定高度,下落时松开卷筒刹车,抓片张 开,锥头便自由下落冲入土中,然后开动卷扬机提升锥头, 这时抓片闭合抓土。冲抓锥整体提升至地面上卸去土渣, 依次循环成孔。
▪ 冲抓锥成孔施工过程、护筒安装要求、泥浆护壁循环等与
冲击成孔施工相同。
2020/6/4
.
32
旋挖钻机
2020/6/4
.
33
旋挖钻斗
2020/6/4
.
34
(六)清孔
目的:
钻孔过程中会有一部分泥浆和钻渣沉于孔底,必须将这 些沉积物清除干净,才能使灌注的混凝土与地层或岩层 紧密结合,保证桩的承载能力。
方法:
抽浆清孔 换浆清孔 掏渣清孔
2020/6/4
.
35
无机:纯碱等促使颗粒分散、防止凝聚下沉 有机:丹宁液、拷胶液等降低粘度
2020/6/4
.
11
泥浆池
.
2020/6/4
.




浆 池
成 孔 灌




13
2020/6/4
.
器泥 浆 指 标 检 测 仪
14
(四)钻架与钻机就位
要求
①能够承受钻具和其他辅助设备的重量,具有一定的 刚度,具有足够的高度。
② 全套管冲抓成孔
特点:无噪音,无振动;不使用泥浆;挖掘 时可以很直观地判别土壤及岩性特征,对于 端承桩,便于现场确定桩长;挖掘速度快, 挖掘深度大;成孔垂直度易于掌握;孔壁不 会产生坍落现象,成孔质量高。成桩质量高; 成孔直径标准,充盈系数很小;清孔彻底, 速度快;自行式,便于现场移动。
2020/6/4
.
8
2020/6/4
.
9
2020/6/4
.
埋 设 护 筒
10
(三)泥浆制备
泥浆作用:
在孔壁形成泥皮稳定孔壁、悬浮钻渣、润滑钻具 、正循 环排渣。
组成及要求:
①水:水的PH值7~8之间,不含杂质 ②粘土(或膨润土):塑性指数大于25,粒径小于0.005mm
颗粒含量多于总量的50%,相对密度为1.1~1.5 ③添加剂:
二次清孔 桩基砼浇筑 桩基检测
成孔 下导管和钢筋笼 灌注水下混凝土
.
成桩
(一)场地准备
旱地: 平整 、 夯实场地 浅水: 筑岛 深水: 围檩法
.
(二)埋设护筒
1. 护筒的作用:
➢ 固定桩孔位置,保护孔口,防止地面水流入,防止地面泥土等 杂物掉入,增加孔内水压力,防止塌孔,成孔时引导钻头的方 向。
特点:反循环钻机排渣能力比较强,但工艺比较复杂, 操作不当容易引起塌孔埋钻,而且反循环钻机价格比较 高。
适用:同正循环。
2020/6/4
.
30
反循环钻结构示意图
.
⑤旋挖钻机钻孔
主要适于砂土、粘性土、粉质土等土层施工,最大成 孔直径可达1.5~4m,最大成孔深度为60~90m,可以 满足各类大型基础施工的要求。
▪ 适用于松软土层(砂土、粘土)中冲孔,但遇到坚硬土层时
宜换用冲击钻施工。
2020/6/4
.
23
冲抓锥头示意图
.
全套管冲抓成孔
.
③正循环钻孔
➢正循环是用泥浆泵将泥浆以一定压力通过空心钻杆 顶部,从钻杆底部喷出,底部的钻锥在旋转时将土 壤搅松成为钻渣,被泥浆悬浮,随泥浆上升而溢出 流至孔外的泥浆槽,经过沉淀池中沉淀净化,再循 环使用。 ➢特点: 排渣能力比较弱, 钻进速度较慢,钻具的磨损也比较 大,但工艺比较简单,容易操作,正循环钻机的价格也 比较便宜。 ➢适用: 粘土、亚粘土、淤泥质土层、粉砂、卵砾石层、基 岩
3.护筒的埋设要求
➢①钻孔前,在现场放线定位,按桩位挖去桩 孔表层土,并埋设护筒。
➢②埋设护筒可采用挖埋或锤击、振动、加压 等方法。
➢③埋置深度一般情况为2—4米,特殊情况应 相应加深或减少。
➢④护筒顶端高程应满足孔内水位设置高度的 要求;一般高于地面30cm;
2020/6/4
.
7
护筒入土深度
2020/6/4
护筒中心缓慢下放至设计标高。 6. 下放钢筋骨架应防止碰撞孔壁 7. 当最后灌注的混凝土开始初凝时,应立即割断钢筋骨
②钻孔过程中,成孔中心必须对准桩位中心,钻架必 须保持平稳,不发生位移、倾斜和沉陷。
③钻架安装就位时,应详细测量,底座应用枕木垫实、 塞紧,顶端用缆风绳固定平稳,并在钻进过程中经常 检查。
2020/6/4
.
15
(五)钻 孔
钻孔
冲击钻 旋挖钻 循环钻
.
① 冲击钻机钻孔
钻头
十字形 管形
.
十字钻头
.
正反循环成孔,现在是在护筒上拉十字线,是使钻机的钻头对准桩的中心线,等钻机 对准后往护筒里放水,采用泥浆护壁进行钻孔
2020/6/4
.
27
正循环钻结构示意图
.
.
④反循环钻孔
反循环钻机的泥浆的循环方式则正好相反,泥浆由孔 外流入孔内,由真空泵或其他方法(如空气吸泥机等) 将钻渣通过钻杆中心从钻杆顶部吸出,或将吸浆泵随 同钻锥一同钻进,从孔底将钻渣吸出孔外。
.
.
.
冲击钻孔的施工要点
邻孔混凝土达2.5MPa后开钻;开孔小冲 程;孔深为钻头高加冲程后正常冲击。
中、低冲程: 中等冲程:
1~2m
2~3m
高冲程: 3~5m
分级 扩钻
粘性土、 风化层、 砾砂石等
砂卵石等
.
基岩、漂 石和密实
卵石层
十字形钻头钻 1.5m以上孔径 分2级
管形钻头0.7m 以上孔分2~4 级
钻孔灌注桩施工Βιβλιοθήκη Baidu训
LJ-5标施工培训材料
2020/6/4
.
1

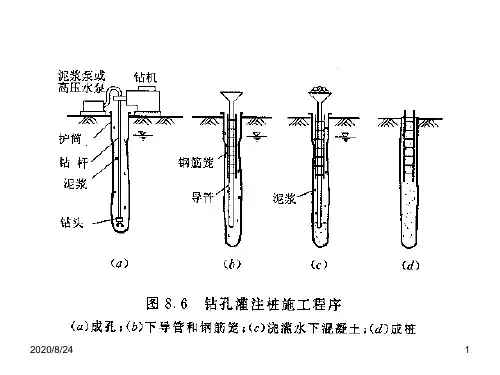

桩基础施工
一、钻孔灌注桩
2020/6/4
.
2
概念
钻孔灌注桩
是指采用不同的钻孔方法, 在土中形成一定直径的井孔,达到设计 标高后,将钢筋骨架(笼)吊入井孔中, 灌注混凝土形成的桩基础。
2020/6/4
.
3
施工主要场工序地:准备 埋设护筒 制备泥浆 钻孔 一次清孔 钢筋笼入孔
2.护筒的制作要求:
➢ ①护筒通常采用钢筋混凝土和钢制两种,视具体情况而定。钢 护筒厚4~8mm,钢筋混凝土护筒厚8~10cm 。护筒上部设1~2个 溢浆孔,
➢ ②护筒的内径比钻孔桩设计直径稍大。用回转钻机钻孔的宜加 大20~30厘米;用冲击钻和冲抓钻钻孔的宜加大30~40厘米。
2020/6/4
.
6
