图纸自审纪要
- 格式:doc
- 大小:25.00 KB
- 文档页数:1

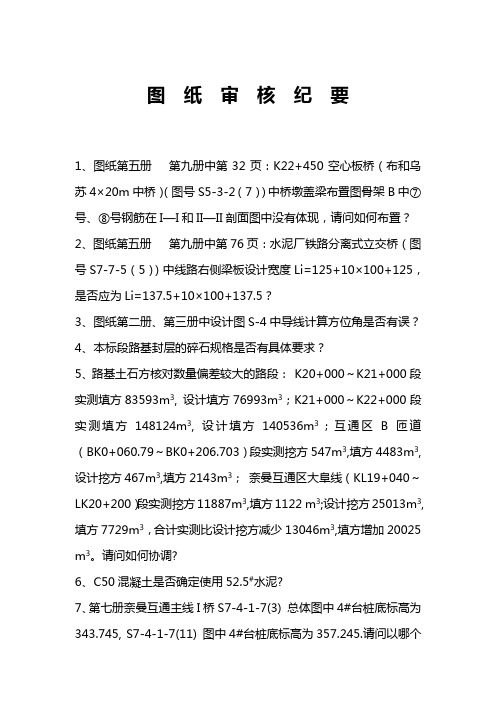

图纸审核纪要1、图纸第五册第九册中第32页:K22+450空心板桥(布和乌苏4×20m中桥)(图号S5-3-2(7))中桥墩盖梁布置图骨架B中⑦号、⑧号钢筋在I—I和II—II剖面图中没有体现,请问如何布置?2、图纸第五册第九册中第76页:水泥厂铁路分离式立交桥(图号S7-7-5(5))中线路右侧梁板设计宽度Li=125+10×100+125,是否应为Li=137.5+10×100+137.5?3、图纸第二册、第三册中设计图S-4中导线计算方位角是否有误?4、本标段路基封层的碎石规格是否有具体要求?5、路基土石方核对数量偏差较大的路段: K20+000~K21+000段实测填方83593m3, 设计填方76993m3;K21+000~K22+000段实测填方148124m3, 设计填方140536m3;互通区B匝道(BK0+060.79~BK0+206.703)段实测挖方547m3,填方4483m3, 设计挖方467m3,填方2143m3;奈曼互通区大阜线(KL19+040~LK20+200)段实测挖方11887m3,填方1122 m3;设计挖方25013m3,填方7729m3,合计实测比设计挖方减少13046m3,填方增加20025 m3。
请问如何协调?6、C50混凝土是否确定使用52.5#水泥?7、第七册奈曼互通主线I桥S7-4-1-7(3) 总体图中4#台桩底标高为343.745, S7-4-1-7(11) 图中4#台桩底标高为357.245.请问以哪个标高为准?8、第十册S7-11-20(1)图中φ20钢筋有误,设计数量表为15226.6Kg,应为16226.6 Kg.9、图纸第一册、第四册第90页,图号图号S4-18-8路基防护设计图(八):说明人行踏步设置间距100m,是否制全线按100m间距布置,如果是全线布置是按单侧布置还是按双侧布置?10、图纸第十册,图号S7-11-18(8)、图号S7-11-19(10)、图号S7-11-20(9) 、图号S7-11-21(9) 、图号S7-11-22(9) 、图号S7-11-23(10) 、S7-11-24(10) 、S7-11-25(10):图所示泄水槽无具体布置位置?11、图纸第七册,图号HTB-14图中分隔带护栏结构为2米一节,我们采用现浇施工,能否连成整体一次浇注成型(中间不留企口缝)?12、预留预埋工程图,图号YLYM-AQ-05:图中地脚螺栓是否外漏为6 cm,外漏部分是否为丝口。

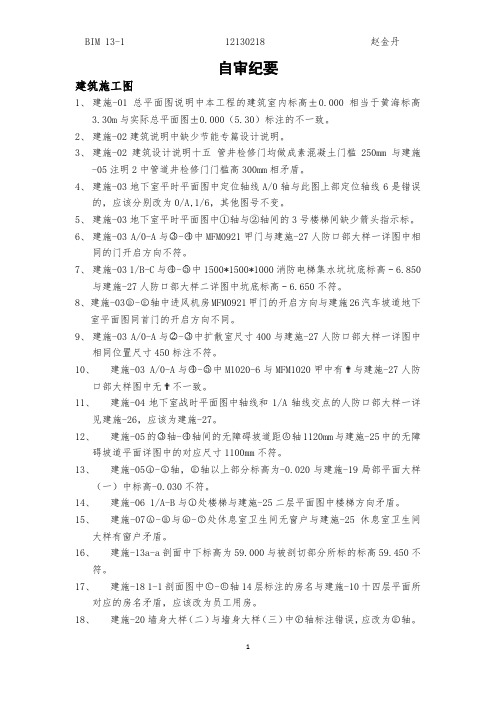

自审纪要建筑施工图1、建施-01总平面图说明中本工程的建筑室内标高±0.000相当于黄海标高3.30m与实际总平面图±0.000(5.30)标注的不一致。
2、建施-02建筑说明中缺少节能专篇设计说明。
3、建施-02建筑设计说明十五管井检修门均做成素混凝土门槛250mm与建施-05注明2中管道井检修门门槛高300mm相矛盾。
4、建施-03地下室平时平面图中定位轴线A/0轴与此图上部定位轴线6是错误的,应该分别改为0/A,1/6,其他图号不变。
5、建施-03地下室平时平面图中①轴与②轴间的3号楼梯间缺少箭头指示标。
6、建施-03A/0-A与○3-○4中MFM0921甲门与建施-27人防口部大样一详图中相同的门开启方向不符。
7、建施-03 1/B-C与○4-○5中1500*1500*1000消防电梯集水坑坑底标高﹣6.850与建施-27人防口部大样二详图中坑底标高﹣6.650不符。
8、建施-03○D-○E轴中进风机房MFM0921甲门的开启方向与建施26汽车坡道地下室平面图同首门的开启方向不同。
9、建施-03 A/0-A与○2-○3中扩散室尺寸400与建施-27人防口部大样一详图中相同位置尺寸450标注不符。
10、建施-03 A/0-A与○4-○5中M1020-6与MFM1020甲中有✟与建施-27人防口部大样图中无✟不一致。
11、建施-04地下室战时平面图中轴线和1/A轴线交点的人防口部大样一详见建施-26,应该为建施-27。
12、建施-05的○3轴-○4轴间的无障碍坡道距○A轴1120mm与建施-25中的无障碍坡道平面详图中的对应尺寸1100mm不符。
13、建施-05○4-○5轴,○E轴以上部分标高为-0.020与建施-19局部平面大样(一)中标高-0.030不符。
14、建施-06 1/A-B与○1处楼梯与建施-25二层平面图中楼梯方向矛盾。
15、建施-07○A-○B与○6-○7处休息室卫生间无窗户与建施-25休息室卫生间大样有窗户矛盾。
设计交底与图纸会审会议纪要会议时间:X年月日时会议地点:X参会人员:1、设计单位代表:、2、施工单位代表:、3、监理单位代表:、4、建设单位代表:、会议议程:一、设计单位代表介绍设计意图和设计特点设计单位代表就本次设计交底进行了详细的介绍,包括工程概况、设计范围、图纸内容、施工要求以及与其他单位的协调事项。
重点强调了施工过程中需要注意的设计细节和可能出现的问题,并就相关问题提出了解决方案。
二、施工单位代表提出施工中的难点和需要解决的问题施工单位代表就施工中的难点和需要解决的问题进行了详细的阐述。
主要包括施工图纸中存在的问题、施工安全问题、材料和设备的选择以及与其他单位的协调问题。
同时,他还就如何保证施工质量提出了具体的建议。
三、监理单位代表提出监理意见和要求监理单位代表就本次图纸会审提出了具体的监理意见和要求。
主要包括加强施工现场的安全管理、确保施工质量符合规范要求、加强与其他单位的协调合作以及做好验收工作等方面。
同时,他还就如何保证工程进度提出了具体的建议。
四、建设单位代表提出建设单位意见和要求建设单位代表就本次图纸会审提出了具体的建设单位意见和要求。
主要包括加强工程进度的监控、确保施工质量的符合要求、加强与其他单位的协调合作以及做好验收工作等方面。
同时,他还就如何控制工程造价提出了具体的建议。
五、会议总结经过本次会议的讨论,各方代表就设计交底与图纸会审中存在的问题达成了一致意见。
为确保工程的顺利进行,各方代表一致同意以下几点:1、加强施工现场的安全管理,确保施工人员的安全和设备的正常运行。
2、加强与其他单位的协调合作,确保工程进度和质量符合要求。
3、加强工程进度的监控,确保按时完成工程任务。
4、做好验收工作,确保工程质量符合规范要求。
施工图图纸会审及设计技术交底会议纪要会议时间:X年月日会议地点:公司会议室参会人员:设计单位、施工单位、监理单位、建设单位等相关负责人会议纪要:一、设计单位介绍施工图设计情况设计单位对施工图设计进行了详细介绍,包括各专业施工图的平面布置、立面设计、材料选用、构造做法等。
4#楼图纸±0.000以上部分疑问建施部分1.建施—02:①南面所有PC1525是否均为落地窗?无挡水翻边。
答复意见:②32-33/F-G轴无墙身节点,做法要明确。
答复意见:2.建施—04:①南、北面所有阳台、空调台处砌体偏往轴线与墙宽均无标注,要明确。
南、北阳台与空调台交接处做法不明,是否为一道120宽挡水砼翻边,高同阳台翻边?(二层以上全同)答复意见:②所有卫生间下水管道封闭是否取消?由用户自理(三层以上全同)答复意见:③G/9-11、27-29处窗间墙为200,是否改为240,二面窗边相应缩小(一层以上同)答复意见:3.建施—12:12#节点中47.675处压顶无配筋。
11#节点中风井外挑造型用砌体是否不妥,为防冻需要改刚性砼。
答复意见:4.建施—13:墙身节点在一层窗台以下刚性砼梁板均无配筋说明,一层以上900高窗台压顶均无配筋(一层以上同)答复意见:5.建施—03:一层净高为3.85米,结施中为4.20米,是否应按建施层高?答复意见:结施部分:1.结施—05:①4#节点处做法为轴线往外270为柱外侧面,柱应上下主体拉通(一层以上同)答复意见:②C/25-31轴处风井应有预留洞口,电表间无(二层以上全同)答复意见:2.结施—06:①北面所有阳台、空调台处外围梁截面为240×400应改为240×420(二层~三层同)答复意见:②说明6中GZ1 200×200应为240×240(二层以上全同)答复意见:3、结施-07:①厨、卫通风预留洞口是否应在四层楼面开始预留?②扇形屋面处栏板无节点,要出图。
答复意见:4、结施-08:①扇形屋面处KL32(2)为240*700,KL43(2)为240*750,梁底标高有高低差,该部位梁详建施-07、建施-08窗顶标高为5.15米,是否此二道梁梁底标高统一改为5.17米,做上翻梁?(保证外立面窗顶高度统一)答复意见:②B/1-10轴往南6.30米部位结构标高与建施不符,是否按结构标高?KL46(2)、L6(2) +0.03为结构面5.77米。
*******城工地图纸自审纪要(基础)
1、结施04、2#楼结施02,(2-A)/(2-4)~(2-6)轴、(2-1A)/(2-22)~(2-24)轴、(2-D)/(2-1/22)~(2-23)轴、(3-C)/(1-2)~(1-4)轴、承台结构平面图与2#楼柱平面定位图,在轴线尺寸和柱位上出现多处出入?
2、结施04、05,地下室承台12-12剖面图未显示?
3、结施0
4、(1-J)/(1-5)、(1-13)、(1-22)轴电梯间承台面标高为-13.25 m,楼梯间未注明承台面标高为-11.90 m,高低坎承台在哪个部位断开?(是否为统一标高)
4、结施03、04,2#楼结施02,(1-C)~(1-D)/(3-3)~(3-6)轴、(2-A)/(2-24)轴、(3-B)/(1-4)轴柱平面定位图中框架柱轴线居中布置,而桩平面布置和承台结构平面图中,桩位均偏心10㎝布置,是否合理?
5、结施03、(1-H)/(1-27)轴,桩位尺寸上标注不清楚?
6、结施06、25、(1-M)、(1-H)/(1-24)轴,柱位尺寸标注不清楚?
7、在设计更改通知书中,第十条(1-N)~(1-M)/(1-26)轴ZH08是否更改为ZH09?
8、建施05、结施08、01,地下室二层底板标高为-11.90m、-11.70m,而设计说明中,结构施工图标高均为建筑标高?
9、由于钢筋笼较长,结施05,钢筋笼加劲箍Φ16@2000,钢筋型号是否应加大?以防止钢筋笼吊装时变形。
10结施05,施工过程应控制桩顶标高,一般按设计标高超灌500㎜;由于本工程桩空孔部分较长,超灌高度是否能增大为1000㎜?。
曹溪商业城图纸自审纪要(地下室)①建施05、结施10,地下室人防剪力墙位置和门洞开口做法上多处有出入?②建施05、37、38、结施08,(3-A)~(3-C)/(1-1)~(1-1/3)轴、(2-F)/(2-2)轴、(2-C)/(2-8)轴、(2-C)/(2-16)轴、(2-C)/(2-24)轴,集水井位置上有出入?③建施05、结施04,建施图2#楼电梯井底标高为-12.70,而结施图电梯井桩承台面标高为-12.25,标高上有出入?相邻(2- C)轴电梯井桩承台面标高是否也应作相应降低?建施05、06,(2-C)/(2-16)轴电梯前室标高分别为-10.41、-10.70,取何值?④建施41、结施09,地下室防护密闭门大样详图做法不一致?⑤建施05、结施11,(1-M)/(1-17)轴、(1-J)/(1-5)轴、(1-J)/(1-13)轴、(1-J)/(1-22)轴,剪力墙规格及编号?⑥建施07、结施10、27,(2-A)~(2-B)/(2-11)、(2-16)轴地下一层消防水池平面图布置位置与框架梁对应位置不相符?⑦建施05、结施10,(1-R)/(1-9)轴剪力墙结施图上有显示,而建施图上未显示?⑧建施07、08、结施54,地下一层平面图中,(2-D)/(2-10)轴柴油机房内排烟井做法?在底层平面图以上未显示出风口?⑨建施05、结施08,地下室二层平面图中,(1-J)/(1-1)轴,(2-A)/(2-12)轴防爆波电缆井底标高是多少?⑩结施06,钢筋砼剪力墙下基础梁宽度是多少?⑪建施08、结施29、30、55,底层平面图中,(2-1A)/(2-26)~(2-29)轴,底层店面圆弧墙下未设置地梁?(2-A)~(2-C)/(2-17)~(2-18)轴地下一层至室外地面坡道,梁板标高是否做相应降低?⑫结施25,桩基设计变更图中,(1-T)/(1-3)、(1-9)、(1-18)轴框架柱配筋及(1-T)/(1-18)轴框架柱断面大小?⑬建施08、结施29、30、55,底层平面图中(1-J)~(1-G)/(1-8)~(1-9)轴、(1-M)/(1-24)轴、(2-C)/(2-20)~(2-21)轴、(2-B)~(2-C)/(2-21)轴,底层店面隔墙下未设置框架梁?⑭建施08、结施29、30、55,底层平面图中(2-B)/(2-21)~(1/2-22)轴KL75,(1-J)~(3-C)/(1-2)轴KL5,(2-A)~(2-D)/(2-1)轴KL7,由于相邻板面高低差,造成框架梁断面高度不够?⑮结施27、28,由于(3-B)/(2-1)轴框架柱取消,地下一层以上框架梁应做相应调整,请重新出图?⑯建施09,1#楼结施56,2#楼结施05,中庭建筑标高分别为-0.30,-0.15,中庭结构标高分别为-0.42、+0.00?中庭排水问题如何解决?水电部分:①电气竖井普遍偏小,不能满足局部集中安装电度表的要求,建议能否作适当放大?②柴油机房进风井、排风井毗邻,不能满足柴油机自启动时对空气的要求?③主楼剪刀梯能否合用一个风井,让出一个供柴油机排烟使用?土建部分1、建施03,结施05,地下室人防底梁板混凝土标号是C30还是C35?2、建施05、结施08、(1-1)/(1-J)轴、(2-12)/(2-A)轴防爆波井做法?3、建施05、结施08、(2-1)~(2-2)/(3-A)轴人防剪力墙宽度?是否预留防火门?4、结施06、设计变更图改01、02号,1#楼(1-3)、(1-9)、(1-18)/(1-T)轴,(1-26)/(1-H)轴,(1-26)/(1-G)轴剪力墙更改为柱,其配筋及截面尺寸?5、结施01、地下室基础、柱、墙抗渗等级为S6,是否提高为S8?6、结施06、(3-A)~(3-C)/(1-1)~(1-3)轴人防口部详图?。
图纸会审会议纪要
编号:001 会议议题:
工程名称:
时间:
地点:
主持人:
参加单位人员(附会议签到表):
1.建设单位:
2.监理单位:
3.设计单位:
4.施工单位:
会议议程及内容:
一、XX工程图纸进行了技术交底。
二、施工单位、监理单位、建设单位对图纸提出相关问题设计院答
复形成纪要:
1.自行车道的宽度1.5米是否包括两边的路缘石,请明示。
答复:自行车道内控为1.5米。
2.路缘石设计尺寸为1米,不利于安装和购进,曲线段达不到设计要求,建议将尺寸改为顺直段长度为0.6米,曲线段为0.3米。
答复:顺直段按0.6米,曲线段按0.3米施工。
3.绿化带每30米设一处断口,如遇树木,是否要将树木移植?答复:根据现场实际情况决定。
4.自行车道是否与人行道齐平。
答复:自行车道与人行道齐平。
5.新增设树框与原树框间的间距不明确,请给予指示。
答复:增设树框与原树框采用中对中,间距为5米施工。
会签单位如下:
建设单位(盖章)
监理单位(盖章)
设计单位(盖章)
施工单位(盖章)
XX建设公司
年月日。
图纸自审纪要
1、结施9/13地下室一层梁配筋中KL17(5)通长筋2Φ18与梁跨中所标注为Φ20矛盾。
2、结施设计总说明底板混凝土强度等级C35,抗渗等级S8与6/13图纸中混凝土强度等级C30,且与07-01地下室防水施工说明中,底板、外墙、集水坑为C30密实性防水混凝土,抗渗等级S6不一致。
3、建施07-07,○9地下室防水大样图,底板防水做法是否有误?
4、建施07-02中①、②大样配筋不详。
5、结构设计总说明2.7条,本建筑物耐火等级为二级与地下室建筑设计说明五.1条耐火等级为一级矛盾。
6、建施07-01装饰材料一览表地面、楼面装饰方法与07-07大样图不一致。
福建省汤头建筑工程有限公司
2010年12月25日。
