汽车4S店钢结构展厅工程施工组织设计第一章前言 (4)1.1 编制依据 (4)1.2 编制说明 (4)1.3 施工目标 (4)第二章工程概况 (5)2.1 工程名称 (5)2.2 建设地点 (5)2.3 结构形式及建筑面积 (5)2.4 施工依据 (5)第三章施工部署 (6)3.1 总则 (6)3.2 施工总体计划 (6)3.3 初步进度计划 (7)3.4 节假日的工作安排 (8)3.5 施工平面布置 (8)第四章主要施工方法 (9)4.1钢构件加工工艺 (9)4.2钢构件涂装工艺流程 (16)4.3成品构件的存放 (18)4.4钢构件包装运输 (18)4.5钢构件标识 (18)4.6钢结构吊装方法 (18)4.7高强螺栓的安装工艺 (21)4.8 钢支撑的安装 (22)4.9 钢构件摩擦面处理 (23)4.10 安装过程检验 (23)4.11 彩板的安装 (23)4.12 高原施工采取的措施 (23)第五章质量标准和验收依据 (26)5.1 做好施工前的技术准备 (26)5.2 安装过程检验 (26)5.3 现场抽检 (26)5.4 完善售后服务制度 (26)5.5 纠正预防措施 (27)第六章质量保证体系及施工质量管理措施 (28)6.1 原材料外购、外协件的质量保证 (28)6.2 工程质量管理总则 (30)6.3 钢结构安装质量控制措施的方法 (32)6.4 施工质量检验系统 (33)第七章施工安全保证措施与规程 (34)7.1 安全目标 (35)7.2 安全网络控制体系 (35)7.3 施工现场控制 (35)7.4 项目经理安全施工职责 (35)7.5 安装人员安全施工职责 (35)7.6 构件安装工安全操作规程 (38)7.7 吊装工安全操作规程 (40)7.8 装卸工安全操作规程 (41)7.9 中小机械操作工安全操作规程 (42)7.10 电焊工安全操作规程 (43)第八章保证工期的主要技术措施 (46)第九章冬、雨季施工措施 (47)9.1 冬季施工措施 (47)9.2 雨季施工措施 (47)第十章文明施工、各类管线保护措施 (48)10.1 文明施工 (48)10.2各类管线保护措施 (50)附表拟投入的主要施工机具设备表劳动力计划表第一章前言1.1编制依据1、《钢结构工程施工质量验收规范》(GB50205-2001)2、《建筑结构制图标准》(GB/T50105-2001)3、《门式刚架轻型房屋钢结构技术规程》(CECS102:2002)4、《建筑钢结构焊接技术规程》(JGJ81-2002)5、《冷弯薄壁型钢结构技术规程》(GB 50018-2002)6、施工图及招标文件1.2 编制说明1、本施工组织设计建议书包括本工程展厅的钢结构主体及支撑系统、屋面檩条的制作与安装、屋面、墙面彩板安装的相关内容。

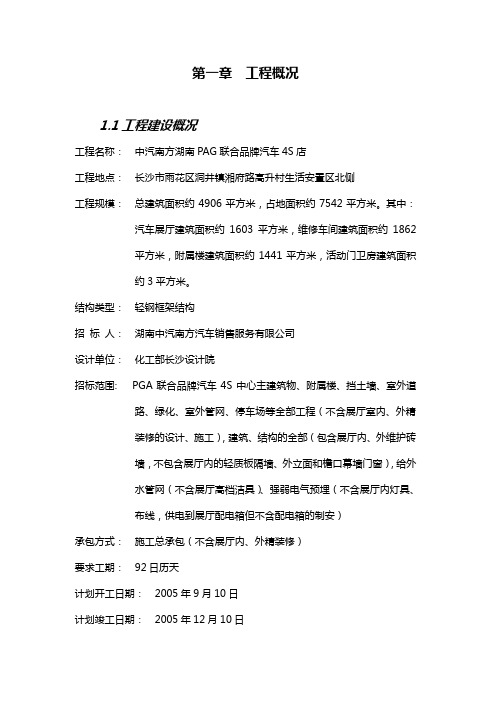

第一章工程概况1.1工程建设概况工程名称:中汽南方湖南PAG联合品牌汽车4S店工程地点:长沙市雨花区洞井镇湘府路高升村生活安置区北侧工程规模:总建筑面积约4906平方米,占地面积约7542平方米。
其中:汽车展厅建筑面积约1603平方米,维修车间建筑面积约1862平方米,附属楼建筑面积约1441平方米,活动门卫房建筑面积约3平方米。
结构类型:轻钢框架结构招标人:湖南中汽南方汽车销售服务有限公司设计单位:化工部长沙设计院招标范围: PGA联合品牌汽车4S中心主建筑物、附属楼、挡土墙、室外道路、绿化、室外管网、停车场等全部工程(不含展厅室内、外精装修的设计、施工),建筑、结构的全部(包含展厅内、外维护砖墙,不包含展厅内的轻质板隔墙、外立面和檐口幕墙门窗),给外水管网(不含展厅高档洁具)、强弱电气预埋(不含展厅内灯具、布线,供电到展厅配电箱但不含配电箱的制安)承包方式:施工总承包(不含展厅内、外精装修)要求工期:92日历天计划开工日期:2005年9月10日计划竣工日期:2005年12月10日1.2工程建筑设计概况21.3工程结构设计概况31.4机电设备工程概况41.5建筑设备安装概况561.6自然条件1.6.1气象条件本投标工程位于长沙市雨花区洞井镇湘府路高升村生活安置区北侧,属于湖南地区的气候。
1.6.2工程地质及水文条件场地土类型为Ⅲ类场地土,基底持力层土质为粉土。
地下水水质对混凝土无腐蚀性,对混凝土结构中钢筋无腐蚀性。
1.6.3现场地形条件本工程位于长沙市雨花区洞井镇湘府路高升村生活安置区北侧,干道往来车流量较大,人口密度较大,地形平坦。
在施工当中需要考虑安全防护,故施工现场四周需设置围挡进行维护。
1.7工程特点与难点1.7.1结构方面本次招标工程属轻钢混凝土框架结构,因施工中存在钢结构和混凝土结构,故施工节点和连接施工难度较大。
1.7.2专业方面机电工程涉及的专业多且复杂,因机电工程涉及到电气工程施工、空调工7程施工、综合布线施工、强弱电施工、设备工程施工及电视电话工程施工等。
丰田钢结构冬季施工方案淄博锦华丰田汽车销售服务有限公司4S店钢结构冬季施工方案编制单位:山东凯利建设集团有限公司编制人:王宗光编制日期:2022年12月3日目录一、工程概况二、当地的气温特点及对策三、冬施前应准备的工作四、冬期施工主要技术措施五、钢结构安装注意事项六、冬季施工的防火、雪、霜、风吊装方案七、安全措施一、工程概况本工程为淄博锦华丰汽车销售服务有限有限公司4S店,因开工较晚,又因图纸多次变更,原设计更改扩建,土建基础施工已完成,故钢结构安装正遇冬期施工,故编制如下方案。
二、当地的气温特点及对策1、冬施的起止时间:当冬天到来时,如连续5天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬施的初日;当天气转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬施的终日。
根据多年的气温统计,冬施一般为12月5日至次年的3月1日。
根据钢结构的特点,并结合本工程的实际情况,在严冬阶段把焊接和高强螺栓施工作为冬季施工的控制重点。
三、冬施前应准备的工作1、人员组织1.1冬季施前认真组织有关人员分析冬季施工作业计划,并组织编制冬季施工措施,所需材料在冬季施工前准备好。
1.2项目夜间均设专职的值班人员,保证昼夜有人值班并做好值班记录,同时负责收听和发布天气情况。
1.3、应做好施工人员的冬季施培训工作,组织相关人员进行一次全面检查,施工现场的准备工作,包括临时设施、临电、机械设备、安装等工作。
2、物资准备:2.1冬季施工前将所用到的材料准备齐全,主要包括:温度计,焊条烘干箱,焊条保温桶,保温防火石棉布,汽油喷灯或氧乙炔烤枪等。
2.2材料进场后设专人保管。
四、冬期施工主要技术措施1、钢构件正温制作负温安装时,应根据环境温度的差异考虑构件收缩量,并在施工中将偏差进行调整。
2、焊条烘焙:焊条往往会因吸潮而使工艺性能变坏,造成电弧不稳、飞溅增大,并容易产生气孔、裂纹等缺陷。
因此,焊条使用前必须严格烘干。
目录一、安全施工方案的编制依据 (2)二、安全管理目标 (2)三、安全管理组织 (2)四、安全管理制度 (3)五、安全生产保证制度 (5)1、施工现场安全控制 (5)2、加强安全教育 (5)3、持证上岗和防护用品检查 (5)4、加强机械设备管理 (6)5、加强用电管理 (6)6、事故隐患的控制 (6)六、钢结构吊装工程危险源识别及风险控制 (7)七、钢结构吊装安全防护措施 (8)(一)安全操作一般要求 (8)(二)防止高空坠落的控制 (10)(三)防止高空落物伤人控制 (11)(四)悬空作业 (12)(五)防止起重机倾翻的控制 (12)(六)防止触电 (13)(七)防止氧气乙炔瓶爆炸 (14)(八)雨季施工措施 (14)八、现场文明施工措施 (15)附图:1.安全施工平面布置图一、安全施工方案的编制依据本工程结构形式:地下钢筋砼独立基础,-0.200标高处设有地梁;钢框架结构建筑地上二层、局部夹层4层,钢结构柱、钢梁均采用Q345型钢或钢板制作。
钢柱114根,最大高度19.8m;钢梁最大跨度17.5m。
本工程钢结构吊装高空作业多,时间紧,且正值夏季高温季节,施工难度大,危险性大,安全隐患随时存在,为确保钢结构吊装工程顺利施工,有效控制钢结构吊装作业中伤亡事故的发生,保障劳动者在生产过程中的安全和健康,实现公司安全管理目标,特制定本安全施工方案。
二、安全管理目标事故轻伤负伤率1.5‰以下;杜绝死亡、火灾、设备等重大事故;达到安全、文明施工工地管理目标。
三、安全管理组织工程项目部建立以项目经理为现场安全保证体系的第一责任人的安全生产领导小组。
安全生产领导小组的任务是落实安全管理目标,制定安全保证计划,根据保证计划的要求落实资源配置,负责安全保证体系过程的运行,实施监督和检查。
针对安全生产保证体系运行过程中尚未达到要求的问题,以及施工中尚存在的隐患,制定整改和预防措施,并对上述措施进行复查。
安全管理组织机构按下图所示:四、安全管理制度1.严格执行国家有关规范、标准《建筑工程施工现场用电安全规范》(GB50194-93)、《建筑机械使用安全技术规程》(JGJ33-86)、《施工现场临时用电安全技术规程》(JGJ46-86)、《建筑施工安全检查评分标准》(JGJ59-99),以及《企业安全生产法》等有关安全生产的法规制度。

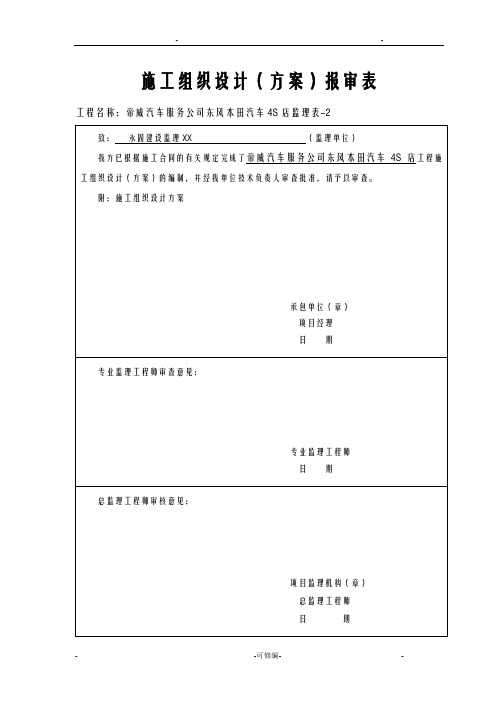

施工组织设计(方案)报审表工程名称:帝威汽车服务公司东风本田汽车4S店监理表-2帝威汽车服务公司(东风本田汽车4S店)施工组织设计建设单位:帝威汽车XX施工单位:市万州水电建筑工程公司时间:编制人:一、工程概况本工程为市帝威汽车服务XX东风本田汽车4S店,地震设防烈度为6度,地基承载力faK=160KPa。
基础为钢筋砼独立柱基,上部为钢结构工程,门式刚架,刚架柱采用焊接H型变截面钢柱,刚架横梁为变截面工字形梁;柱脚铰接,钢架柱与刚架梁拼接。
屋面由檩条的屋面水平支撑构成,安装螺栓固定,现场焊接。
墙架结构靠檩条与檩托连接,安装螺栓固定现场焊接。
材料:基础砼垫层为C10素混凝土, 基础为C30钢筋混凝土,¢14螺纹钢双层双向。
H型柱、梁采用Q345钢,钢管柱采用Q235B,钢墙架系统、屋盖系统、柱间支撑、雨篷、天沟及其他钢结构采用Q235-B钢。
手工焊时Q235或Q235与Q345之间焊接采用E4301~E4312焊条,Q235-B采用E43焊条,Q345B与Q235-B连接时采用E43焊条。
普通螺栓为C级。
钢结构表面应分底、中、面涂漆。
二、编制依据1、参照设计图2、现行验收规:《钢结构工程施工及验收规》(GB50205—2001)、《冷弯薄壁型钢结构技术规》(GB50018-2002)、«门式钢架轻型房屋钢结构技术规程»(CECS102:2002)、《熔化焊用钢丝的规定》(T14957-1GB/994)、《混凝土结构工程施工质量验收规》(GB50204—2002)3、工程现场踏勘情况及周边环境。
4、公司关于工程质量、安全、文明施工管理等相关规定。
三、施工前的准备1、转换施工详图,必须全面完整体现设计意图,符合设计假定,确保安全可靠。
转换施工详图完成后必须进行自审和终审,合格后才能进入施工。
2、施工前必须对相关制造、质检人员进行设计技术交底,确保产品一次合格。
3、有关施工人员应认真阅读相关技术标准和相关工艺文件,了解制造过程中的注意事项和各项技术要求。

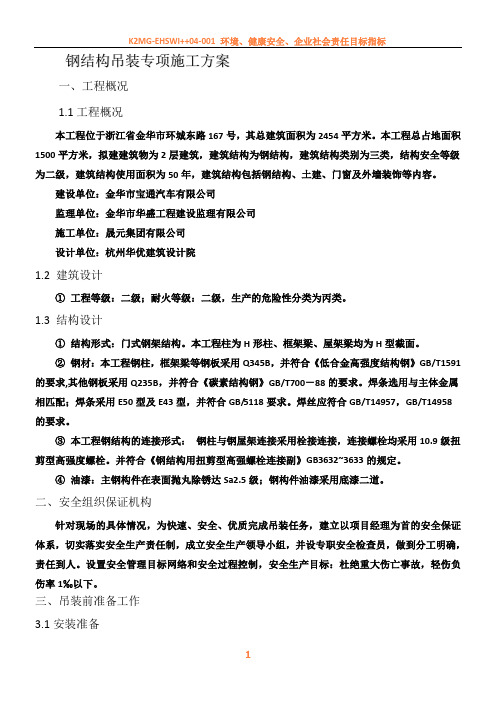

钢结构吊装专项施工方案一、工程概况1.1工程概况本工程位于浙江省金华市环城东路167号,其总建筑面积为2454平方米。
本工程总占地面积1500平方米,拟建建筑物为2层建筑,建筑结构为钢结构,建筑结构类别为三类,结构安全等级为二级,建筑结构使用面积为50年,建筑结构包括钢结构、土建、门窗及外墙装饰等内容。
建设单位:金华市宝通汽车有限公司监理单位:金华市华盛工程建设监理有限公司施工单位:晟元集团有限公司设计单位:杭州华优建筑设计院1.2 建筑设计①工程等级:二级;耐火等级:二级,生产的危险性分类为丙类。
1.3 结构设计①结构形式:门式钢架结构。
本工程柱为H形柱、框架梁、屋架梁均为H型截面。
②钢材:本工程钢柱,框架梁等钢板采用Q345B,并符合《低合金高强度结构钢》GB/T1591的要求,其他钢板采用Q235B,并符合《碳素结构钢》GB/T700-88的要求。
焊条选用与主体金属相匹配;焊条采用E50型及E43型,并符合GB/5118要求。
焊丝应符合GB/T14957,GB/T14958的要求。
③本工程钢结构的连接形式:钢柱与钢屋架连接采用栓接连接,连接螺栓均采用10.9级扭剪型高强度螺栓。
并符合《钢结构用扭剪型高强螺栓连接副》GB3632~3633的规定。
④油漆:主钢构件在表面抛丸除锈达Sa2.5级;钢构件油漆采用底漆二道。
二、安全组织保证机构针对现场的具体情况,为快速、安全、优质完成吊装任务,建立以项目经理为首的安全保证体系,切实落实安全生产责任制,成立安全生产领导小组,并设专职安全检查员,做到分工明确,责任到人。
设置安全管理目标网络和安全过程控制,安全生产目标:杜绝重大伤亡事故,轻伤负伤率1‰以下。
三、吊装前准备工作3.1安装准备依据施工组织平面图,做好现场建筑物的防护、对作业范围内空中电缆设明显标志。
做好现场的三通一平工作。
安装前,要清除混凝土灰渣,设立基础定位线,要用红色油漆明显标示准确的“+”字轴线,以确保与钢柱轴线吻合。
范文范例学习指导奔驰 4S 店钢结构工程吊装施工方案范文范例学习指导目录一,工程概况二,安装的总体安排和顺序三,施工设备和劳动力投入四,钢结构安装前的准备工作五,钢结构安装六、钢结构吊装受力计算七,屋面安装八,屋面施工的质量措施九,施工安全保证措施一,工程概况该项目由外汽集团下属外汽星豪汽车销售服务有限公司投资建设。
工程名称:梅赛德斯 - 奔驰 4S 店钢结构工程工程地点:新南区国际汽车城地块建筑面积:约9273 ㎡,其中钢结构约4500 ㎡.结构类型及层数:展厅二层钢结构、其他三层钢结构。
制作工期: 100 日历天,含加工。
主刚架 ( 梁、柱 ) 及其连接端板、节点板、加劲板采用 Q235B钢,檩条、拉条、支撑系统及檩托连接板等采用 Q235钢,所有圆管均为无缝钢管。
二,安装的总体安排和顺序现场施工吊装区域分为 3 快,分别是东面的施工道路、 3 轴-4 轴之间的平整场地以及 F 轴-G 轴之间的平整场地。
通过综合考虑和计算,采用两台 20T 吊车进行吊装,吊车在这 3 快施工区域也都能吊到所有的构件。
考虑到多层结构的稳定性问题,安装时要分区域分单元的安装,即以相邻两轴为一个单元,当一个单元的钢柱和钢梁全部吊装到位后方可进行下一个单元的安装。
具体的安装顺序如下:1,从 G 轴开始安装,先吊G 轴和 K 轴之间钢柱,待钢柱全部吊装到位后,安装钢柱间的钢梁。
2,从 G 轴向 A 轴循序推进安装,安装顺序都是先钢柱,后钢梁。
3,钢梁的安装从下层往上层,一层层往上安装。
4,待一个单元的梁柱都安装完成并且结构稳定后,方才进入下一个单元的安装施工。
安装顺序都一样,同时安排楼面施工人员进行之前单元的楼承板安装。
5,当主体结构完成后,最后进行展示厅屋面板的安装。
三,施工设备和人员安排安装主要设备表序号设备名称规格性能数量(台)备注1汽车吊20T 2 台吊装和运输2拉链葫芦4T 4 只吊装及尺寸调整3千斤顶5T 4 只安装尺寸调整4经纬仪T2 1 台轴线、垂直度测量5电焊机BX1 4 台安装节点焊接6水准仪DS-D21 台标高、安装尺寸复核3劳动力计划表序号工种人数序号工种人数1安装工204屋面安装工62楼承板安装工55电工13电焊工46吊车机械工2四,钢结构安装前的准备工作1、钢构件与材料的进场和验收(1)钢构件使用长车运至现场,现场卸货后,堆放到指定的临时堆场的指定部位。
宝马4S店钢结构施工方案一、项目背景二、施工方案概述本方案采用钢结构作为主要的承重构件,通过预制厂房、现场组装等方式进行施工。
钢结构具有轻质、高强度、耐腐蚀等优点,适用于大跨度、大空间的建筑物。
通过合理的设计和施工,可以满足宝马4S店对建筑质量和形象的要求。
三、施工步骤和流程1.方案设计:根据宝马4S店的建筑要求和功能需求,设计出合适的钢结构方案。
考虑到4S店的服务区域和展示区域,采用双层结构设计,分别用于展厅和维修区域。
2.预制厂房:将钢结构构件在工厂内预制,包括柱子、梁和墙板等。
预制可以提高施工效率和质量,并减少现场施工的时间和麻烦。
3.现场组装:将预制的钢结构构件运送到施工现场,按照设计图纸和施工方案进行组装。
首先搭建起主体框架,然后安装屋面和外墙等。
同时进行地基施工,保证整个建筑的稳定性和安全性。
4.室内装修:钢结构施工完成后,进行室内的装修工作。
根据4S店的需求,进行展厅和维修区域的空间划分,安装地板、墙面和天花板等装饰材料。
5.设备安装:根据4S店的功能需求,安装空调、消防设备、门窗等。
同时安装照明设备和展示架,确保店内照明和展示效果。
6.系统调试和试运行:完成各项施工工作后,进行系统调试和试运行。
确保各项设备和系统的正常运行,为正式开业做好准备。
四、施工关键技术和要点1.结构设计:根据钢结构的特点,设计合理的结构方案。
考虑到最大跨度和承重要求,采用合适的钢材规格和截面形状。
2.施工工艺:钢结构施工需要精确的测量和组装技术。
施工时需采用专业的工具和设备,确保构件的准确安装和连接。
3.安全措施:在施工过程中,要加强对安全的管理和保护。
施工现场要设置合理的警示标识和防护设施,确保工人和施工现场的安全。
4.装修设计:室内装修要符合宝马4S店的品牌形象和风格。
采用高品质的装修材料和工艺,营造出舒适、时尚的室内环境。
五、施工时间和预算根据钢结构施工的特点,预计施工时间为6个月左右。
具体时间还需要依据实际情况进行调整。
梅塞德斯-奔驰4S店钢结构工程安装方案编制:审核:二○○年月目录一,工程概况二,安装的总体安排和顺序三,施工设备和劳动力投入四,钢结构安装前的准备工作五,钢结构安装六、钢结构吊装受力计算七,屋面安装八,屋面施工的质量措施九,施工安全保证措施一,工程概况该项目由外汽集团下属外汽星豪汽车销售服务有限公司投资建设。
工程名称:梅赛德斯-奔驰4S店钢结构工程工程地点:新南区国际汽车城地块建筑面积:约9273㎡,其中钢结构约4500㎡.结构类型及层数:展厅二层钢结构、其他三层钢结构。
制作工期:100日历天,含加工。
主刚架(梁、柱)及其连接端板、节点板、加劲板采用Q235B钢,檩条、拉条、支撑系统及檩托连接板等采用Q235钢,所有圆管均为无缝钢管。
二,安装的总体安排和顺序现场施工吊装区域分为3快,分别是东面的施工道路、3轴-4轴之间的平整场地以及F轴-G轴之间的平整场地。
通过综合考虑和计算,采用两台20T吊车进行吊装,吊车在这3快施工区域也都能吊到所有的构件。
考虑到多层结构的稳定性问题,安装时要分区域分单元的安装,即以相邻两轴为一个单元,当一个单元的钢柱和钢梁全部吊装到位后方可进行下一个单元的安装。
具体的安装顺序如下:1,从G轴开始安装,先吊G轴和K轴之间钢柱,待钢柱全部吊装到位后,安装钢柱间的钢梁。
2,从G轴向A轴循序推进安装,安装顺序都是先钢柱,后钢梁。
3,钢梁的安装从下层往上层,一层层往上安装。
4,待一个单元的梁柱都安装完成并且结构稳定后,方才进入下一个单元的安装施工。
安装顺序都一样,同时安排楼面施工人员进行之前单元的楼承板安装。
5,当主体结构完成后,最后进行展示厅屋面板的安装。
三,施工设备和人员安排安装主要设备表劳动力计划表四,钢结构安装前的准备工作1、钢构件与材料的进场和验收(1)钢构件使用长车运至现场,现场卸货后,堆放到指定的临时堆场的指定部位。
(2)钢构件以及材料的运输进场应根据总体施工的进度计划来安排,钢构件及材料进场按计划精确到每件的编号,构件及材料进场要考虑安装现场的堆放限制,尽量协调好安装现场场布工作,保证安装施工按计划进行。
第1章总体概述1.1 总体概况1. 本工程为广州市**汽车销售专营店土建工程,位于花都区***道与**路交汇处。
专营店11~16轴为新车展示厅,单层钢结构,8~11轴为办公区,二层钢结构,1~8轴为维修车间,单层(局部二层)钢结构,基础为钢筋混凝土承台,总建筑面积为4500平方米;施工现场未平整,施工用水用电由业主提供,现有混凝土道路可直达现场,在现场有场地提供作临时设施用,生活设施由施工单位自行解决。
质量要求为合格以上。
1.2 结构设计简况:1.3 建筑设计简况:1.4 施工准备与施工方案选择1.4.1施工准备工作1.4.1.1作好调查工作1.气象、地形和水文地质的调查掌握气象资料,以便综合组织全过程的均衡施工,制定雨季、大风天气的施工措施。
2.各种物质资源和技术条件的调查由于施工所需物质资源品种多,数量大,故应对各种物质资源的生产和供应、价格、品种等进行详细调查,以便及早进行供需联系,落实供需要求。
1.4.1.2做好与设计的结合工作由技术部门协助项目组织有关人员认真学习图纸,并进行自审、会审工作,以便正确无误地施工。
通过学习,熟悉图纸内容,了解设计要求施工达到的技术标准,明确工艺流程。
进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,掌握和了解图纸中的细节。
组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。
组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中的细节。
1.4.1.3认真编制施工组织设计由技术部门认真编制该工程的施工组织设计,作为工程施工生产的指导性文件。
1.4.1.4编制施工图预算和施工预算由预算部门根据施工图、预算定额、施工组织设计、施工定额等文件,编制施工图预算和施工预算,以便为施工作业计划的编制、施工任务单和限额领料单的签发提供依据。
1.4.1.5施工现场准备1.场地控制网的测量,建立控制基准点为保证施工控制网的精确性,工程施工时设置测量控制网,各控制点均为永久性的座标桩和水平基准点桩,必要时设保护措施,以防破坏,利用测量控制网控制和校正建筑物的轴线、标高等,确保施工质量。
