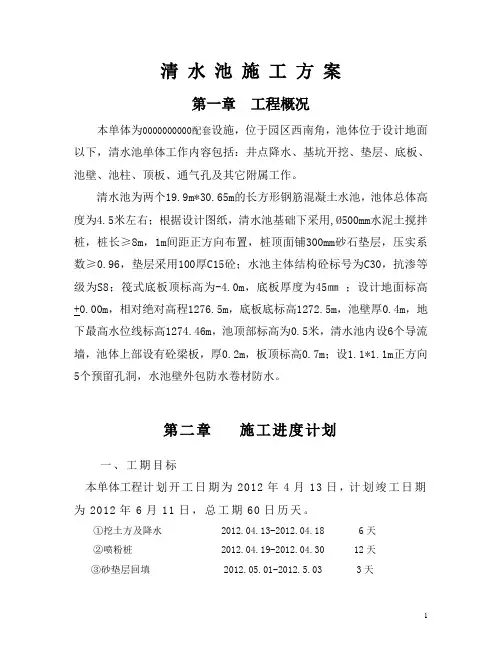

清水池施工方案第一章工程概况本单体为0000000000配套设施,位于园区西南角,池体位于设计地面以下,清水池单体工作内容包括:井点降水、基坑开挖、垫层、底板、池壁、池柱、顶板、通气孔及其它附属工作。
清水池为两个19.9m*30.65m的长方形钢筋混凝土水池,池体总体高度为4.5米左右;根据设计图纸,清水池基础下采用,Ø500mm水泥土搅拌桩,桩长≥8m,1m间距正方向布置,桩顶面铺300mm砂石垫层,压实系数≥0.96,垫层采用100厚C15砼;水池主体结构砼标号为C30,抗渗等级为S8;筏式底板顶标高为-4.0m,底板厚度为45㎜;设计地面标高+0.00m,相对绝对高程1276.5m,底板底标高1272.5m,池壁厚0.4m,地下最高水位线标高1274.46m,池顶部标高为0.5米,清水池内设6个导流墙,池体上部设有砼梁板,厚0.2m,板顶标高0.7m;设1.1*1.1m正方向5个预留孔洞,水池壁外包防水卷材防水。
第二章施工进度计划一、工期目标本单体工程计划开工日期为2012年4月13日,计划竣工日期为2012年6月11日,总工期60日历天。
①挖土方及降水 2012.04.13-2012.04.18 6天②喷粉桩 2012.04.19-2012.04.30 12天③砂垫层回填 2012.05.01-2012.5.03 3天⑤砼基础 2012.05.04-2012.05.15 12天⑥砼柱及墙 2012.05.16-2012.05.27 12天⑦砼梁及板 2012.05.28-2012.06.04 8天⑧池壁防水 2012.05.28-2012.06.06 10天⑨3:7灰土回填 2012.05.30-2012.06.09 10天⑩竣交工 2012.06.10-2012.06.11 2天二、指导思想以确定的工期为目标,加强对施工所需的人力、物力及机具、设备等资源的调配,分阶段对施工进度控制、抓住关键线路的主导工序,确保工程按计划顺利进行组织。
清水池施工组织设计一、工程概述本清水池工程位于_____,是为了满足_____地区的供水需求而建设。
清水池的有效容积为_____立方米,结构形式为_____,基础类型为_____。
二、施工准备(一)技术准备1、熟悉施工图纸,组织图纸会审,解决设计中存在的问题。
2、编制施工方案,并向施工人员进行技术交底。
3、确定施工测量控制点,做好测量放线工作。
(二)材料准备1、根据施工图纸和施工进度计划,编制材料采购计划。
2、采购优质的水泥、砂、石子、钢筋等原材料,并进行检验和试验,确保材料质量符合要求。
(三)施工机械准备1、根据施工需要,配备塔吊、搅拌机、电焊机、钢筋切断机、钢筋弯曲机等施工机械。
2、对施工机械进行调试和维护,确保其性能良好,能够正常运行。
(四)劳动力准备1、根据施工进度计划,组织劳动力进场。
2、对施工人员进行技术培训和安全教育,提高其技术水平和安全意识。
三、施工工艺流程(一)基础施工1、土方开挖采用机械开挖为主,人工开挖为辅的方式进行土方开挖。
开挖过程中,严格控制开挖深度和坡度,避免超挖和塌方。
2、基础垫层施工在土方开挖完成后,及时进行基础垫层施工。
垫层采用 C15 混凝土,厚度为_____毫米。
3、基础钢筋绑扎按照设计要求,进行基础钢筋的绑扎。
钢筋的规格、型号、数量和间距应符合设计要求,钢筋的接头应采用焊接或机械连接。
4、基础模板安装基础模板采用钢模板或木模板,模板的安装应牢固、平整,接缝应严密,防止漏浆。
5、基础混凝土浇筑基础混凝土采用 C30 混凝土,浇筑过程中应分层振捣密实,防止出现蜂窝、麻面等质量问题。
(二)池壁施工1、池壁钢筋绑扎在基础混凝土达到一定强度后,进行池壁钢筋的绑扎。
池壁钢筋的绑扎应符合设计要求,钢筋的接头应错开布置。
2、池壁模板安装池壁模板采用钢模板或木模板,模板的安装应牢固、垂直,接缝应严密,防止漏浆。
3、池壁混凝土浇筑池壁混凝土采用 C30 混凝土,浇筑过程中应分层振捣密实,防止出现蜂窝、麻面等质量问题。
清水池施工方案3.1定位放线测量施工前,会同建设单位、设计单位和现场监理工程师进行现场交桩,临时水准点、轴线控制桩、高程桩,应经过复核方可使用,并应经常校核;基槽开挖后应将高程点引入基槽,进行清基。
水池中点定位桩应设置设延长桩,延长桩应设置于不易被碰撞的地方,并离基坑开挖边线8—10米左右。
以备复核,其设置如图所示:临时水准点应设在稳固及不易被碰撞的地点,并做好保护措施,且每次使用前应核测。
3.2降排水3.2.1施工工艺:平整场地、做好汛期排水准备3.2.2排水:将抽出的水就近排入渠道内。
3.3水池基坑开挖3.3.1施工工艺:平整场地→定位放线→验线→土方开挖→回填戈壁(分层)→碾压(分层)→验收3.3.2施工方案:土方开挖采用一台CAT320B反铲挖掘机机械开挖,人工清理基槽的方法进行。
开挖时应按1:0.5放坡,并做好坑壁支护。
3.3.3基础换填换填土采用水泥土,回填时严格控制土的含水率。
回填土机械采用振动夯。
换填土必须分层夯实,打夯时一夯压半夯,每层虚铺厚度和压(夯)实遍数由现场碾(夯)压试验确定,确保换填土的压实系数不小于0.96。
每层换填土在压实或夯实后,要进行取样检验,检验方法采用环刀法,取样测定土的干密度符合要求后才能填筑上一层,每层均不少于二组,取样采用随机取样的方式,取样深度为每层压实后的全部深度。
3.3.4质保措施:3.3.4.1在开挖过程中,应经常用水平仪检查挖土深度,严禁超挖。
3.3.4.2在基坑边缘上侧临时堆土时,应与基坑边缘保持1m以上距离,以保证坑边直立壁或边坡的稳定。
本工程土方均如遇特殊土层,应通知监理、甲方、会同设计单位做专项地基处理及现场签证。
基坑挖好后,经公司质检科验收合格后,由监理或建设单位报勘察、设计、质监站验收签证方可做换填工作,每层换填的戈壁必须由监理工程师检验合格后,方可进行下步工序。
3.4清水池施工清水池池底垫层做法为100mm厚C15混凝土,现浇。
清水池工程施工工艺分析与效果摘要:清水池是给水系统中重要的调蓄构筑物,主要用于贮存水厂中净化过的清水,以满足调节水厂均匀供水的需求,同时,在水厂中也扮演着接触消毒池的角色,使水源与消毒剂的基础时间符合饮用水消毒规定,确保饮用水的水质符合国家相关标准。
本文对清水池工程的施工工艺展开分析,旨在为相关人员提供参考。
关键词:清水池;自来水加压站;施工工艺0 引言通常情况下,自来水加压站的建筑物包括泵房、加氯间、吸水井、清水池等,清水池是加压站中对施工工艺要求较高的建筑物之一,由于每个自来水加压站的供水能力和总占地面积存在一定差异性,清水池的数量、平面尺寸、深度和结构都各有不同,虽然施工方法类似,但施工的工序还是能对清水池的整体质量产生直接的影响,如地基与基础、穿墙管件、水池防水等,若未能在施工过程中加强对施工细节的把控,势必会对自来水加压站供水造成不利的影响。
1 施工工艺及要点1.1 施工工艺顺序清水池的施工工艺顺序会对清水池工程的整体质量产生直接的影响,因此,在施工过程中应严格遵循固定的施工顺序开展施工,加强对施工细节的把控,才能使清水池在投入使用后正常运行。
清水池的施工工艺顺序依次为:工程测量→土方开挖→混凝土垫层→池底板→池壁(支柱)→池顶板→导流墙→金属构件及安全防护→防水处理→清理→试水→回填土→交工验收。
除严格依照既定施工顺序开展施工,还应在施工中重点关注以下四点工作:①在地基开挖作业中,应科学预留施工作业面;②保证施工缝的处理质量;③把控清水池混凝土浇筑质量;④在清水池表面涂抹防水砂浆。
1.2 科学预留施工作业面在地基开挖的过程中,应根据地基的土壤种类科学的选择施工方式和施工作业面,以使其能更好地发挥出基础功能。
1.2.1 砂砾石地基若地基为砂砾石结构,应在开挖过程中尽量保留原状结构,施工作业面也以作业要求进行合理调整。
通常情况下,在胶结地层上施工可将施工作业面预留在1~1.5m 之间,既能有效节省工程量,还能为加固外模板留出充足的施工空间,因胶结状地层不属于软土层地基,具有较好的支撑能力,能有效支撑外模板,所以,在该种地基中预留的施工作业面不需要将外模边线和基坑边坡的水平距离设置过远,基坑边坡系数在允许范围内取最小值即可[1]。
试析清水池设计问题【摘要】本文从结构专业的角度谈谈对清水池设计中所涉及的地下水位的确定、伸缩缝的设置、后浇带的作法等问题。
【关键词】清水池;地下水位;伸缩缝;后浇带随着我国综合国力的增强,城市的不断发展扩大,人们生活、工业生产和环境保护的需要,清水池类构筑物工程的建设逐年增多。
下面从结构专业的角度对清水池设计所涉及的一些问题,谈谈本人的看法。
1 设计地下水位的合理确定清水池的设计与地下水位的标高密切相关。
由于地下水位未掌握好而引起结构选型错误及抗浮不够等工程事故时有发生。
根据现行国家设计规范,地下水位应根据地方水文资料,考虑可能出现的最高地下水位。
一般设计均取用水文资料的最高地下水位。
在50年设计基准期内,一般水工构筑物地下水可变荷载作用的取值按“工程结构可靠度设计统一标准”原则确定,不考虑罕遇洪水的偶然荷载作用。
值得注意的是,有些工程地质勘察报告所提供的地下水位未能从地方水文资料分析得出,而仅仅反映勘测期间的地下水分布情况。
如果详勘是在当地枯水期进行,所提供的地下水位标高一旦被设计人员取用,将会导致结构计算出现较大的误差。
所以设计人员应对未满足设计要求的地质勘察报告,要求予以补充。
并应考虑当地有无暴雨、台风的影响,是否会出现由于地表水不能及时排除而引起地下水位提高。
结构设计人员应结合对地下水位和地质情况的了解,与工艺设计人员共同研究确定清水池的基底标高。
综合考虑工艺流程的要求、土建造价、运营成本、投产年限等诸多因素,制定出切实可行的设计方案。
例如当地下水位较高或地质剖面有流沙层时,设计人员应考虑是否可适当抬高基底标高,减少水浮力对结构的影响及避开流沙层等。
2 伸缩缝和后浇带的设置2.1 伸缩缝的设置根据设计规范,混凝土构筑物伸缩缝的最大间距一般为20~30m。
近年来,一方面工艺所要求的清水池长度已远远超过了规范间距;另一方面随着建筑材料、施工方法的改进,又为超长清水池不设缝、少设缝提供了可能。
清水池施工组织设计单位工程施工组织设计工程名称: 中水回用清水池施工单位:审核: 编制:编制日期: 3月8日目录一、工程概况二、编制依据三、施工总体布置四、施工准备计划五、分部分项工程的施工措施(一) 施工技术准备( 二) 材料的检验和试验( 三) 定位放线( 四) 基坑开挖回填施工( 五) 钻孔灌注桩施工( 六) 钢筋工程( 七) 穿墙套管安装注意事项( 八) 加强带、工作缝安装注意事项( 九) 模板工程( 十) 砼工程( 十一) 脚手架工程( 十二) 水池满水试验( 十三) 雨季施工措施( 十四) 砌筑工程五、质量保证措施六、工期保证措施七、安全生产措施八、文明施工措施九、环境保护措施十、施工现场平面图十一、施工进度计划表十二、分项工程质量评定表十三、加强带、施工缝大样图十四、模板、支架、止水环、池壁钢筋网拉结筋大样图十五、主要材料计划表十六、主要机具设备计划表十七、劳动力一览表一工程概况二编制依据1、根据清水池及招标文件。
2、根据清水池施工图纸。
3、根据中华人民共和国国家标准( GB50300) 建筑工程施工和验收规范及检验标准。
4、根据ISO9002质量认证体系文件的《质量手册》、《程序文件》和作业指导书。
5、根据本工程施工现场实际情况结合本单位同类工程的施工经验。
三施工总体布置1、首先制定科学的施工方案, 严密的组织措施, 选用专业的、技术素质高、实际施工经验丰富的人员组建项目经理部。
2、提前作好开工前的准备工作, 特别是三通一平, 搭好暂设, 落实设备、原材料、钻孔桩、砼搅拌站及大型挖土运土设备, 落实水泥、钢材进场。
3、按照ISO9000质量保证体系的要求, 选用人员素质较高的整建制队伍进场。
4、现场施工实行科学管理, 将该工程划分为3个流水作业工程段, 实行木工、钢筋、砼三个分项工程平行流水作业, 用网络技术统筹安排, 对施工进度资源优化。
5、全力抓好施工工程质量, 工程百年大计, 质量第一, 高标准, 严要求, 该工程量大, 结构复杂, 地下水位高, 为此必须把质量放到重中之重, 精心施工, 在合同期内高质量完成任务。
