雨水管道闭水试验方案
- 格式:doc
- 大小:166.00 KB
- 文档页数:7
一、工程概况1.1污水管管线说明平面布置:污水管道沿道路双侧布置,污水管中心距路中心线均为17.5m,污水管径为DN400-DN800。
1.2雨水管管线说明平面布置:雨水管道沿道路双侧布置。
雨水管布置于非机动车道下,雨水管中心距路中心线13.5m,雨水管径DN400-DN2000。
二、编制依据2.1《给水排水管道工程施工及验收规范》 GB50268-20082.2工程设计文件2.3我单位施工现场实际状况。
三、主要材料及设备要求3.1梯子一部,用于检查井段水位下降的状况。
3.2带刻度的铁通两只,用于检查补水状况。
3.3 3m3洒水车两台,用于试验供水。
潜水泵两台(套),设备功率1.5KW,配备消防水带Φ100,长度为500m。
用于试验期间抽水用。
3.4试验水源为自来水,从旁边民房内购买。
3.5污水管道、雨水管道依据《给水排水管道工程施工及验收规范》(GB50268-2008)抽样选取试验段。
3.6水位标尺六把,用于观测检查井内水位下降状况。
四、闭水试验具备的条件4.1管道闭水试验时,试验管段应具备下列条件:(1)管道及检查井外观质量已检查合格;(2)管道已填土且沟槽无积水;(3)全部预留孔洞已封堵且不漏水;(4)除预留进出水管外,应封堵坚实,不得漏水;(5)现场三通一平工作已完成,并设置了排水沟。
由于雨污水管道沟槽回填运用中粗砂,回填水密缺水,试验用水可以抽出利用;(6)各种设备已购置,材料已备齐,并已加工和配套完成;(7)试验井段井口脚手架已搭设完毕,并符合平安规定。
4.2试验水源确定,可以运用。
五、闭水试验程序施工打算→清理检查管内壁→堵管口→分段灌注水浸泡24小时→检查管外壁及接口渗水状况→补水→测量渗水量→检查验收。
六、闭水试验方法闭水试验从上游往下游分段进行,上游段试验完毕,可往下游倒水,以节约用水。
6.1闭水试验方法按设计要求和试验方案进行。
6.2试验分段按井间距分隔,抽样选取,长度不应大于500m,带井试验。

雨水管道工程闭水试验方案编制人: 职务:审核人: 职务:审批人: 职务:编制时间:年月日目录雨水管道工程闭水试验方案一、工程概况配套管网工程:主要工程内容包括:钢筋混凝土管米、排水管米,新建盖板边沟米,新建各类井座(包括雨水检查井、结合井、转换井等)、雨水口座。
.闭水工程量介绍:本项目闭水试验主要为雨水工程闭水试验,钢筋混凝土管:;双壁波纹管、、、;试验分段如下表:、编制依据:()《防洪标准》()《城市防洪工程设计规范》()《室外排水设计规范》(年版)()《工程建设标准强制性条文》()《给水排水管道工程施工及验收规范》-()《埋地塑料排水管管道工程技术规范》/—()《埋地聚乙烯排水管管道工程技术规程》二、主要材料、大功率潜水泵、胶管(要用于闭水试验时抽水用);、标尺(主要用于观察灌水时水位变化情况);、刻度尺;、水位测针(由针体和针头两部分构成);、百分表;、电流表。
三.闭水试验应具备条件、雨水工程闭水试验应在下列条件下进行:)管道及检查井外观质量已验收合格;)管道未回填且沟槽内无积水;)全部预留孔应封堵,不得渗水;)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
、雨水工程闭水试验前,应做好下列准备工作:)将检查井内清理干净,修补井内外的缺陷;)检查充水及排水闸门,不渗漏;)设置水位观测标尺;)标定水位测针;)准备现场测定蒸发量的设备;)灌水的水源应采用清水并做好灌水和放水系统的设施。
、雨水工程闭水试验前,应做好下列检查工作:)外观质量检查合格;))构筑物内清理完毕,无杂物积水现象;)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;)闭水试验所需材料设备进场,人员到位;四.闭水试验程序施工准备清理检查井内壁封堵井口灌水浸泡检查沿线管道外壁及检查井渗水情况验收缓慢放水五、闭水试验方法根据设计要求每个检查井都必须在其砂浆达到设计强度后,用以考核检验雨水处理构筑物的渗水量是否达到标准要求,以免渗漏。

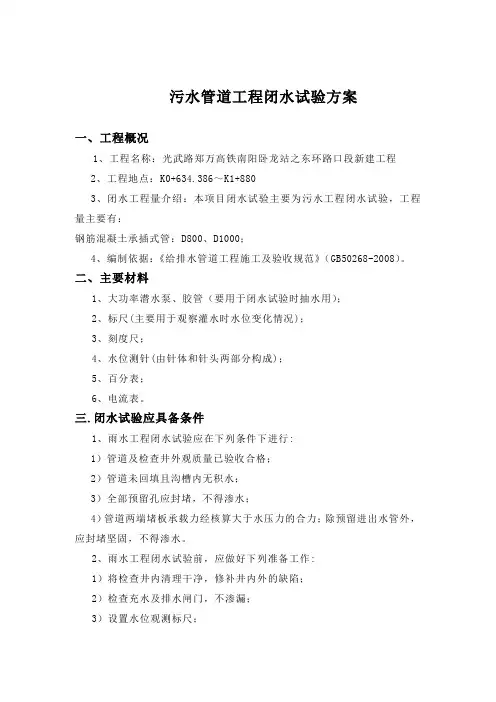

污水管道工程闭水试验方案一、工程概况1、工程名称:光武路郑万高铁南阳卧龙站之东环路口段新建工程2、工程地点:K0+634.386~K1+8803、闭水工程量介绍:本项目闭水试验主要为污水工程闭水试验,工程量主要有:钢筋混凝土承插式管:D800、D1000;4、编制依据:《给排水管道工程施工及验收规范》(GB50268-2008)。
二、主要材料1、大功率潜水泵、胶管(要用于闭水试验时抽水用);2、标尺(主要用于观察灌水时水位变化情况);3、刻度尺;4、水位测针(由针体和针头两部分构成);5、百分表;6、电流表。
三.闭水试验应具备条件1、雨水工程闭水试验应在下列条件下进行:1)管道及检查井外观质量已验收合格;2)管道未回填且沟槽内无积水;3)全部预留孔应封堵,不得渗水;4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
2、雨水工程闭水试验前,应做好下列准备工作:1)将检查井内清理干净,修补井内外的缺陷;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)准备现场测定蒸发量的设备;6)灌水的水源应采用清水并做好灌水和放水系统的设施。
3、雨水工程闭水试验前,应做好下列检查工作:1)外观质量检查合格;2))构筑物内清理完毕,无杂物积水现象;3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;4)闭水试验所需材料设备进场,人员到位;四.闭水试验程序施工准备----清理检查井内壁-----封堵井口-----灌水浸泡------检查沿线管道外壁及检查井渗水情况------验收------缓慢放水五、闭水试验方法根据设计要求每个检查井都必须在其砂浆达到100%设计强度后,用以考核检验雨水处理构筑物的渗水量是否达到标准要求,以免渗漏。
这期间应注意闭水试验必须用清水(切忌用雨水),逐池缓慢地放水试验,发现渗漏点要做好标记。
当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;当计算出的试验段水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
管道闭水试验施工方案一、前言管道闭水试验是管道施工中非常重要的一环,它可以检验管道系统的密封性能以及施工质量,确保管道运行的安全性和稳定性。
本文将介绍管道闭水试验的施工方案,详细说明操作步骤和注意事项。
二、试验前准备1. 工具与设备准备在进行管道闭水试验前,需要准备好以下工具和设备: - 水泵 - 水表 - 管道密封胶带 - 管道封堵器2. 施工人员培训施工人员需要接受相关培训,了解管道闭水试验的操作规程和注意事项,熟练掌握试验设备的使用方法。
三、试验操作步骤1. 封堵管道首先需要对待试验的管道进行封堵,使用管道密封胶带和管道封堵器将所有出口和入口进行严密封堵,确保试验过程中不发生漏水现象。
2. 注水将准备好的水泵接入管道系统,开始逐渐注入水进行试验。
需要注意控制水的流速,避免因水流速过快导致管道破裂或其他意外情况发生。
3. 压力测试当水填满整个管道系统后,关闭水泵,开始对管道进行压力测试。
通过观察水表的读数,检查管道系统是否存在泄漏情况。
压力测试时间一般持续一定时长,确保管道系统的密封性能稳定。
四、试验结束1. 拆除封堵当管道闭水试验结束后,需谨慎拆除所有封堵物,确保不会对管道系统造成二次损坏。
2. 记录数据在试验结束后,需要及时记录试验过程中的数据,包括试验开始时间、试验持续时间、最大压力值等信息,作为施工质量的参考依据。
五、注意事项1.在进行管道闭水试验时,要严格按照操作规程进行操作,避免因疏忽导致意外发生。
2.在试验过程中要随时注意观察管道系统是否存在异常情况,确保试验的安全进行。
3.试验结束后要及时清理现场,保持工作环境整洁。
六、结论管道闭水试验是管道施工中关键的步骤,通过严格按照施工方案进行操作,可以确保管道系统的密封性能和运行稳定性。
在进行试验时务必注意安全,严格按照规程操作,保障管道系统的正常运行和使用。
希望本文能为管道闭水试验的施工提供一些参考和帮助,确保管道系统的质量和安全性。
工程现场闭水试验方案范本一、试验目的本次试验旨在验证工程现场给排水系统的密闭性能,以确保施工完成后管道系统的正常运行及安全可靠。
具体试验内容包括给排水管道的密闭试验和水位稳定试验,以保障系统正常使用。
二、试验范围本次试验范围涵盖了工程现场所有给排水管道系统,包括:排水管、雨水管、污水管、污水检查井、雨水检查井等相关管道和设施。
三、试验方法1. 密闭试验:将给排水系统与进水管道进行连接,通过充水、封闭系统的方法进行密闭试验。
试验要求管道系统在设定时间内保持一定压力,以验证其密闭性能。
2. 水位稳定试验:利用排水系统进行水位稳定试验,通过观测系统内水位变化来验证系统的密封性能和稳定运行情况。
四、试验装备1. 水泵:用于给排水系统注水和排水,保证系统正常运行。
2. 压力表:用于监测给排水系统的压力变化情况。
3. 水位计:用于测量给排水系统内水位的变化情况。
4. 密闭工具:用于封闭系统,确保试验的有效进行。
五、试验步骤1. 准备工作:确认系统已经安装完毕,与进水管道连接良好,排除任何可能导致试验失效的因素。
2. 密闭试验:对给排水系统进行密闭试验。
首先关闭所有进出水阀门,进行排水管道和雨水管道的分别密闭试验。
使用水泵将水注入系统,并监测系统的压力变化情况,确保在设定时间内系统能够保持一定的压力。
3. 水位稳定试验:密闭试验完成后,进行水位稳定试验。
逐渐加大系统排水量,观察系统内水位的稳定情况,确保系统能够快速稳定水位,排水通畅。
4. 试验结果记录:记录密闭试验和水位稳定试验的过程和结果,包括系统的压力变化曲线和水位变化曲线等相关数据。
六、试验效果评估根据试验结果记录,分析给排水系统的密闭性能和水位稳定情况,评估系统的运行情况及安全性能。
对于发现的问题和缺陷,提出改进措施,并重新进行试验,直到系统达到设计要求为止。
七、试验安全要求1. 严格遵守施工现场安全规定,确保操作人员的安全。
2. 在试验过程中,注意监测系统压力和水位变化情况,及时采取措施对系统进行调节,防止出现意外。
北京金隅国际物流园二期(1#地)室外工程项目—雨水、污水、道路工程管道闭水试验专项方案北京云城建筑工程有限公司金隅物流园项目部二零一七年五月四日目录1、工程概况...................................................................... 错误!未指定书签。
2、主要材料及设备要求 ........................................................................... - 1 -3、闭水试验具备的条件 ............................................... 错误!未指定书签。
4、闭水试验程序............................................................. 错误!未指定书签。
5、带井闭水试验方法.................................................... 错误!未指定书签。
6、渗水量的计算............................................................. 错误!未指定书签。
7、闭水试验标准............................................................. 错误!未指定书签。
8、验收............................................................................... 错误!未指定书签。
9、施工安全...................................................................... 错误!未指定书签。
1、工程概况北京金隅国际物流园二期(1#地)室外工程污水管道全长约851.64m。
排水管道闭水试验施工案一、工程概况本工程雨水管道主要工程量有:DN1200II级钢筋混凝土管82m,DN1000II级钢筋混凝土管1988m,DN800II级钢筋混凝土管9036m,DN300 SN 4级高密度聚氯乙烯双壁波纹管3812m,DN500 SN 8级高密度聚氯乙烯双壁波纹管1330m。
雨水检查井295座,联合式双篦雨水口531座,门字式雨水排出口12座。
污水管道主要工程量有:DN800 SN 8级高密度聚氯乙烯双壁波纹管157m ,DN600 SN 8级高密度聚氯乙烯双壁波纹管3475m ,DN500 SN 8级高密度聚氯乙烯双壁波纹管7096m,DN300 SN 8级高密度聚氯乙烯双壁波纹管1200m。
污水检查井220座,门字式污水排出口12座。
本工程水压试验包括DN800II级钢筋混凝土管、DN1000II级钢筋混凝土管、DN500 SN 8级高密度聚氯乙烯双壁波纹管及DN600 SN 8级高密度聚氯乙烯双壁波纹管。
二、编制依据1、排水工程施工设计图2、市政排水管道工程及附属设施06MS2013、给水排水管道工程施工及验收规GB 50268-2008三、试验主要材料1、大功率潜水泵、胶管(用于闭水试验时抽水用)2、标尺(主要用于观察灌水时水位变化情况)3、刻度尺4、水位测针(由针体和针头两部分构成)5、百分表6、电流表四、闭水试验应具备条件1、雨水工程闭水试验应在下列条件下进行:(1)管道及检查井外观质量已验收合格;(2)管道未回填且沟槽无积水;(3)全部预留应封堵,不得渗水;(4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
2、雨水工程闭水试验前,应做好下列准备工作:(1)将检查井清理干净,修补井外的缺陷;(2)检查充水及排水闸门,不渗漏;(3)设置水位观测标尺;(4)标定水位测针;(5)准备现场测定蒸发量的设备;(6)灌水的水源应采用清水并做好灌水和放水系统的设施。
1、无压力管道严密性试验主要应用管道封堵气囊1.1、污水、雨污水合流及湿陷土、膨胀土地区的雨水管道,回填土前应采用闭水法进行严密性试验。
1.2、试验管段应按井距分隔,长度不宜大于1km,带井试验。
1.3、管道闭水试验时,试验管段应符合下列规定:1.3.1、管道及检查井外观质量已验收合格;1.3.2、管道未回填土且沟槽内无积水;1.3.3、全部预留孔应封堵,不得渗水;1.3.4、管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
2、管道闭水试验应符合下列规定:2.1、当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;2.2、当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;2.3、当计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;2.4、管道闭水试验应按本规范附录B闭水法试验进行。
2.5、管道严密性试验时,应进行外观检查,不得有漏水现象,且符合下列规定时,管道严密性试验为合格;2.5.1、实测渗水量小于或等于表10.3.5规定的允许渗水量;2.5.2、管道内径大于表10.3.5规定的管径时,实测渗水量应小于或等于按下式计算的允许渗水量;无压力管道严密性试验允许渗水量表10.3.52.5.3、异形截面管道的允许渗水量可按周长折算为圆形管道计。
2.6、在水源缺乏的地区,当管道内径大于700mm时,可按井段数量抽验1/3。
石油化工给水排水无压力管道闭水试验规定1 污水、雨污合流管道以及湿陷土、膨胀土地区的雨水管道,回填前应采用闭水法实测渗漏量进行严密性试验。
2 试验管段应按井距划分,长度宜不大于1 km,且宜带井试验。
3 试验管段闭水试验应在管道及检查井外观质量已验收合格后进行,且沟槽内无积水,并符合下列要求:a)不得有造成存水的折弯及影响水流的异物;b)混凝土管道或其他材质管道接口部位未回填土;c)两端封堵牢固且不得渗水。
字体大小:大| 中| 小2010-02-23 09:56 - 阅读:46 - 评论:01、无压力管道严密性试验1.1、污水、雨污水合流及湿陷土、膨胀土地区的雨水管道,回填土前应采用闭水法进行严密性试验。
1.2、试验管段应按井距分隔,长度不宜大于1km,带井试验。
1.3、管道闭水试验时,试验管段应符合下列规定:1.3.1、管道及检查井外观质量已验收合格;1.3.2、管道未回填土且沟槽内无积水;1.3.3、全部预留孔应封堵,不得渗水;1.3.4、管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
2、管道闭水试验应符合下列规定:2.1、当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;2.2、当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;2.3、当计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;2.4、管道闭水试验应按本规范附录B闭水法试验进行。
2.5、管道严密性试验时,应进行外观检查,不得有漏水现象,且符合下列规定时,管道严密性试验为合格;2.5.1、实测渗水量小于或等于表10.3.5规定的允许渗水量;2.5.2、管道内径大于表10.3.5规定的管径时,实测渗水量应小于或等于按下式计算的允许渗水量;无压力管道严密性试验允许渗水量表10.3.52.5.3、异形截面管道的允许渗水量可按周长折算为圆形管道计。
2.6、在水源缺乏的地区,当管道内径大于700mm时,可按井段数量抽验1/3。
石油化工给水排水无压力管道闭水试验规定1 污水、雨污合流管道以及湿陷土、膨胀土地区的雨水管道,回填前应采用闭水法实测渗漏量进行严密性试验。
2 试验管段应按井距划分,长度宜不大于1 km,且宜带井试验。
3 试验管段闭水试验应在管道及检查井外观质量已验收合格后进行,且沟槽内无积水,并符合下列要求:a)不得有造成存水的折弯及影响水流的异物;b)混凝土管道或其他材质管道接口部位未回填土;c)两端封堵牢固且不得渗水。
管道闭水试验施工方案摘要:管道闭水试验是工程建设过程中一个非常重要的环节,它可以确保管道系统在正式运行前的安全性能和可靠性。
本文将介绍管道闭水试验的目的和意义,施工前的准备工作,具体的试验步骤及注意事项,并提供一份完整的施工方案。
通过正确执行闭水试验,可以有效评估管道系统的质量,并发现潜在问题,为正式运行奠定良好的基础。
一、引言管道闭水试验是指在完善管道系统安装后,通过加压方式将管道系统内部的水封闭,进行持续观察一段时间,以判断管道系统是否具备正常运行的条件。
该试验主要目的是评估管道系统的密封性、强度和稳定性,以保证其在运行期间不发生泄漏和其他意外事故。
二、试验前的准备工作1. 管道清洁:在进行闭水试验前,必须确保管道系统的内部清洁。
清洗管道的方法可以根据具体情况选择,通常包括水冲洗、化学清洗等方式。
2. 管道检查:对管道系统进行全面的检查,确保没有漏洞、破损或其他问题。
必要时,对问题部位进行修复或更换。
3. 密封材料准备:准备好适用于管道系统的密封材料,如密封胶、防水胶带等。
4. 试验设备准备:准备好必要的试验设备,包括水泵、水表、压力表等。
三、试验步骤及注意事项1. 充水试验a. 打开管道系统的进水阀门,通过水泵将水注入管道系统。
b. 当水开始从出水阀门流出时,关闭出水阀门,保持进水阀门打开。
c. 观察管道系统是否有漏水现象,如果有漏水现象,需要及时进行修复。
d. 继续充水,直至管道系统充满为止。
2. 停水观察a. 关闭进水阀门,观察管道系统压力是否有明显下降。
如果有下降,需要检查管道系统是否存在漏水问题。
b. 在一段时间内观察管道系统的稳定性,检查是否有异常情况出现。
c. 记录每个观察时刻的压力值和时间。
3. 增压试验a. 打开进水阀门,利用水泵将管道系统压力逐渐增加到设计压力。
b. 观察管道系统是否有漏水或其他异常情况,如有发现问题,及时进行修复。
c. 维持设计压力一段时间,记录试验过程中的压力变化情况。

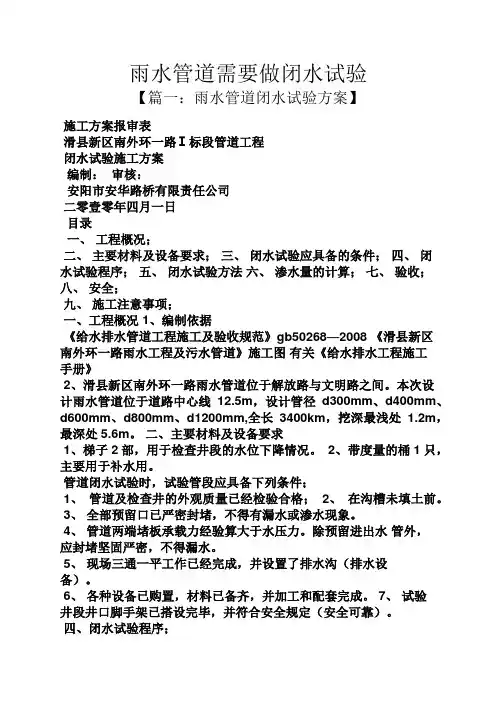

雨水管道需要做闭水试验【篇一:雨水管道闭水试验方案】施工方案报审表滑县新区南外环一路Ⅰ标段管道工程闭水试验施工方案编制:审核:安阳市安华路桥有限责任公司二零壹零年四月一日目录一、工程概况;二、主要材料及设备要求;三、闭水试验应具备的条件;四、闭水试验程序;五、闭水试验方法六、渗水量的计算;七、验收;八、安全;九、施工注意事项;一、工程概况 1、编制依据《给水排水管道工程施工及验收规范》gb50268—2008 《滑县新区南外环一路雨水工程及污水管道》施工图有关《给水排水工程施工手册》2、滑县新区南外环一路雨水管道位于解放路与文明路之间。
本次设计雨水管道位于道路中心线12.5m,设计管径d300mm、d400mm、d600mm、d800mm、d1200mm,全长3400km,挖深最浅处1.2m,最深处5.6m。
二、主要材料及设备要求1、梯子2部,用于检查井段的水位下降情况。
2、带度量的桶1只,主要用于补水用。
管道闭水试验时,试验管段应具备下列条件;1、管道及检查井的外观质量已经检验合格;2、在沟槽未填土前。
3、全部预留口已严密封堵,不得有漏水或渗水现象。
4、管道两端堵板承载力经验算大于水压力。
除预留进出水管外,应封堵坚固严密,不得漏水。
5、现场三通一平工作已经完成,并设置了排水沟(排水设备)。
6、各种设备已购置,材料已备齐,并加工和配套完成。
7、试验井段井口脚手架已搭设完毕,并符合安全规定(安全可靠)。
四、闭水试验程序;清理检查管内壁水浸泡24补填写验收记录和抽水回填土方。
五、闭水试验的方法排水管道闭水试验,宜从上游往下游进行分段试验,上游段试验完毕,可往下游段倒水,以节约用水。
1、试验段划分;试验管段应按井距分隔,长度不应大于1km,带井试验。
2、试验水头;试验水头应符合下列规定;1)试验段上游设计水头不超过管顶内壁时,试验水头从试验段管顶内壁加2m计。
2)试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;3)计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;3、试验步骤1)试验段封堵采用砖砌时,必须养护3—4天,达到一定强度后,【篇二:管道闭水试验规范】1、无压力管道严密性试验主要应用管道封堵气囊1.1、污水、雨污水合流及湿陷土、膨胀土地区的雨水管道,回填土前应采用闭水法进行严密性试验。
雨水管道需要做闭水试验【篇一:雨水管道闭水试验方案】施工方案报审表滑县新区南外环一路Ⅰ标段管道工程闭水试验施工方案编制:审核:安阳市安华路桥有限责任公司二零壹零年四月一日目录一、工程概况;二、主要材料及设备要求;三、闭水试验应具备的条件;四、闭水试验程序;五、闭水试验方法六、渗水量的计算;七、验收;八、安全;九、施工注意事项;一、工程概况 1、编制依据《给水排水管道工程施工及验收规范》gb50268—2008 《滑县新区南外环一路雨水工程及污水管道》施工图有关《给水排水工程施工手册》2、滑县新区南外环一路雨水管道位于解放路与文明路之间。
本次设计雨水管道位于道路中心线12.5m,设计管径d300mm、d400mm、d600mm、d800mm、d1200mm,全长3400km,挖深最浅处1.2m,最深处5.6m。
二、主要材料及设备要求1、梯子2部,用于检查井段的水位下降情况。
2、带度量的桶1只,主要用于补水用。
管道闭水试验时,试验管段应具备下列条件;1、管道及检查井的外观质量已经检验合格;2、在沟槽未填土前。
3、全部预留口已严密封堵,不得有漏水或渗水现象。
4、管道两端堵板承载力经验算大于水压力。
除预留进出水管外,应封堵坚固严密,不得漏水。
5、现场三通一平工作已经完成,并设置了排水沟(排水设备)。
6、各种设备已购置,材料已备齐,并加工和配套完成。
7、试验井段井口脚手架已搭设完毕,并符合安全规定(安全可靠)。
四、闭水试验程序;清理检查管内壁水浸泡24补填写验收记录和抽水回填土方。
五、闭水试验的方法排水管道闭水试验,宜从上游往下游进行分段试验,上游段试验完毕,可往下游段倒水,以节约用水。
1、试验段划分;试验管段应按井距分隔,长度不应大于1km,带井试验。
2、试验水头;试验水头应符合下列规定;1)试验段上游设计水头不超过管顶内壁时,试验水头从试验段管顶内壁加2m计。
2)试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;3)计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;3、试验步骤1)试验段封堵采用砖砌时,必须养护3—4天,达到一定强度后,【篇二:管道闭水试验规范】1、无压力管道严密性试验主要应用管道封堵气囊1.1、污水、雨污水合流及湿陷土、膨胀土地区的雨水管道,回填土前应采用闭水法进行严密性试验。
雨水管道闭水试验作业要点—、准备阶段1.检查管道外观:在进行闭水试验前,首先对雨水管道的外观进行检查,包括管道是否有变形、裂缝、接口是否牢固等。
如发现问题,应及时进行修复。
⒉.清理管道:在试验前24小时,应对雨水管道进行清理,确保管道内无杂物、垃圾等。
同时,对管道进行消毒,确保管道内部卫生。
3.准备实验器材∶准备好闭水试验所需的实验器材,如水位计、流量计、压力表、阀门等,并确保其精度和可靠性。
4.安全防护措施:在进行闭水试验前,应做好安全防护措施,如设置警示牌、围栏等,确保试验期间的安全。
二、试验阶段1.封闭管道:在试验开始前,将雨水管道的出口和入口封闭,确保管道形成一个封闭的系统。
⒉注水:向雨水管道内注水,水位应达到管道高度的70%以上。
在注水过程中,应随时检查管道是否有渗漏现象。
3.观测数据:在注水后,开始记录水位、流星、压力等数据。
每30分钟记录一次数据,确保数据的准确性。
4.检查渗漏∶在试验期间,应密切关注管道是否有渗漏现象。
如发现渗漏,应及时记录并采取相应的维修措施。
5.实验时间:雨水管道的闭水试验应持续24小时以上,以保证试验结果的可靠性。
三、结束阶段1.数据整理:在试验结束后,对记录的数据进行整理和分析,得出结论。
2.清洗消毒:对实验器材进行清洗消毒,以备下次使用。
3.编写报告:根据实验数据编写实验报告,对雨水管道的性能进行评估,并提出改进建议。
4.提交报告:将实验报告提交给相关部门或业主,以供决策依据。
四、安全注意事项1.遵守操作规范:在进行闭水试验时,应严格遵守相关的操作规范和安全规程,确保试验过程的安全性。
⒉穿戴防护装备∶参与试验的人员应穿戴防护装备,如防护服、手套、口罩等,以防止意外伤害。
3.通风良好︰在进行闭水试验时,应确保试验场地具有良好的通风条件,以防止气体中毒或窒息等事故的发生。
4.注意观察环境∶在试验期间,应注意观察周边环境的变化,如天气状况、道路交通等情况,以便及时应对突发情况。
闭水试验前,施工现场应具备以下条件:1)管道及检查井的外观质量及“量测”检验均已合格;2)管道两端的管堵(砖砌筑)应封堵严密、牢固,下游管堵设置放水管和截门,管堵经核算可以承受压力;3)现场的水源满足闭水需要,不影响其它用水;4)选好排放水的位置,不得影响周围环境。
1、无压力管道严密性试验主要应用管道封堵气囊1.1、污水、雨污水合流及湿陷土、膨胀土地区的雨水管道,回填土前应采用闭水法进行严密性试验。
1。
2、试验管段应按井距分隔,长度不宜大于1km,带井试验.1。
3、管道闭水试验时,试验管段应符合下列规定:1。
3.1、管道及检查井外观质量已验收合格;1。
3。
2、管道未回填土且沟槽内无积水;1。
3。
3、全部预留孔应封堵,不得渗水;1。
3.4、管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
2、管道闭水试验应符合下列规定:2.1、当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;2.2、当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;2.3、当计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;2.4、管道闭水试验应按本规范附录B闭水法试验进行。
2.5、管道严密性试验时,应进行外观检查,不得有漏水现象,且符合下列规定时,管道严密性试验为合格;2。
5。
1、实测渗水量小于或等于表10.3。
5规定的允许渗水量;2.5。
2、管道内径大于表10。
3.5规定的管径时,实测渗水量应小于或等于按下式计算的允许渗水量;无压力管道严密性试验允许渗水量表10.3。
52。
5。
3、异形截面管道的允许渗水量可按周长折算为圆形管道计.2.6、在水源缺乏的地区,当管道内径大于700mm时,可按井段数量抽验1/3。
石油化工给水排水无压力管道闭水试验规定1 污水、雨污合流管道以及湿陷土、膨胀土地区的雨水管道,回填前应采用闭水法实测渗漏量进行严密性试验。
雨污水闭水试验施工方案1. 引言雨污水闭水试验是指在工程竣工前,对雨水管道和污水管道进行水密性试验,以确保管道系统能够正常运行,不会发生漏水等问题。
本文档旨在介绍雨污水闭水试验的施工方案,包括试验前的准备工作、试验过程以及试验后的清理工作。
2. 试验前的准备工作在进行雨污水闭水试验之前,需要进行以下准备工作:2.1. 材料和工具准备•水管堵头:用于堵住管道的一端,确保水密性试验的进行。
•水表或水压表:用于测量管道的水压,以检测是否存在漏水问题。
•水源:提供试验所需的水。
2.2. 管道清理在进行试验前,需要对雨水管道和污水管道进行清理,确保管道内部没有障碍物,以保证试验的准确性。
清理管道可以使用高压水枪或清洗剂等工具。
2.3. 防护措施在进行试验时,需要做好安全防护措施,确保人员的安全。
包括穿戴好防水服和防滑鞋,同时注意操作时的安全措施,避免滑倒或其他意外事故。
3. 试验过程试验前的准备工作完成后,可以进行雨污水闭水试验。
试验过程应按照以下步骤进行:3.1. 封堵管道首先,使用水管堵头将管道的一端堵住。
这样可以确保试验时水不会从管道的其他地方溢出,以保证试验的准确性。
3.2. 充水打开水源,将水注入管道。
在注水过程中需要慢慢增加水压,以避免管道的破裂或其他损坏。
同时,使用水表或水压表检测管道的水压,确保水压达到要求。
3.3. 保持压力在达到试验所需的水压后,保持水压稳定,观察一段时间,检查是否存在漏水情况。
如果发现漏水,需要及时修复。
3.4. 压力释放试验完成后,需要将水压释放,让水从管道中排出。
可以打开另一端的阀门,或使用其他方法将水排出管道。
3.5. 清理工作试验完成后,需要对施工现场进行清理,包括清除堵头、清理水源以及清除试验过程中产生的垃圾。
确保施工现场的整洁。
4. 试验后的记录和报告在试验完成后,需要对试验过程进行记录,并生成试验报告。
试验报告应包括以下内容:•试验日期和时间•试验地点•参与人员•试验过程中的水压数据记录•发现的问题和修复情况•试验的结果和结论5. 结论雨污水闭水试验是确保管道系统运行正常的重要环节。
第1篇一、工程概况本工程为某住宅小区地下室防水施工,地下室建筑面积为10000平方米,分为三个区域,分别为A区、B区和C区。
地下室的地下水位较高,防水等级为二级。
为确保地下室的防水效果,特制定本闭水试验施工方案。
二、闭水试验目的1. 检验地下室的防水层施工质量;2. 确保地下室结构在施工过程中的防水效果;3. 为后续地下室使用提供安全保障。
三、闭水试验范围1. 地下室防水层施工完成的区域;2. 地下室结构施工完成的区域。
四、闭水试验时间闭水试验应在地下室防水层施工完成后进行,具体时间根据施工进度确定。
五、闭水试验标准1. 试验水头高度:根据地下室结构形式和防水等级确定,一般不低于1.5倍设计水头;2. 试验时间:24小时;3. 试验水位差:不超过设计水头高度的5%。
六、闭水试验施工准备1. 施工人员:组织具备防水施工经验的施工队伍,明确各施工人员的职责;2. 施工材料:准备闭水试验所需的材料,如橡胶止水带、防水卷材、膨胀缝填料等;3. 施工设备:准备闭水试验所需的设备,如水泵、水位计、水压计等;4. 施工场地:确保闭水试验区域干净、整洁,无杂物。
七、闭水试验施工步骤1. 防水层施工:按照设计要求进行防水层施工,确保施工质量;2. 防水层检查:对防水层进行细致检查,发现缺陷及时整改;3. 防水层保护:在防水层上覆盖保护层,防止施工过程中损坏;4. 橡胶止水带安装:在防水层施工完成后,按照设计要求安装橡胶止水带;5. 膨胀缝填料:对膨胀缝进行清理,填入膨胀缝填料;6. 试验水头高度确定:根据地下室结构形式和防水等级确定试验水头高度;7. 水泵准备:将水泵安装到位,确保水泵正常工作;8. 水位计安装:在试验区域安装水位计,确保水位计准确;9. 水压计安装:在试验区域安装水压计,确保水压计准确;10. 试验水注入:开启水泵,将试验水注入试验区域,使水位达到试验水头高度;11. 水位稳定:观察水位计,确保水位稳定;12. 记录数据:记录试验水头高度、试验时间、水位差等数据;13. 试验结束:关闭水泵,将试验水排出,检查地下室结构及防水层是否存在渗漏现象;14. 试验报告:根据试验数据编写闭水试验报告。
闭水试验验收规1、无压力管道严密性试验主要应用管道封堵气囊1.1、污水、雨污水合流与湿陷土、膨胀土地区的雨水管道,回填土前应采用闭水法进行严密性试验。
1.2、试验管段应按井距分隔,长度不宜大于1km,带井试验。
1.3、管道闭水试验时,试验管段应符合以下规定:1.3.1、管道与检查井外观质量已验收合格;1.3.2、管道未回填土且沟槽无积水;1.3.3、全部预留孔应封堵,不得渗水;1.3.4、管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
2、管道闭水试验应符合以下规定:2.1、当试验段上游设计水头不超过管顶壁时,试验水头应以试验段上游管顶壁加2m计;2.2、当试验段上游设计水头超过管顶壁时,试验水头应以试验段上游设计水头加2m计;2.3、当计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;2.4、管道闭水试验应按本规附录B闭水法试验进行。
2.5、管道严密性试验时,应进行外观检查,不得有漏水现象,且符合以下规定时,管道严密性试验为合格;2.5.1、实测渗水量小于或等于表10.3.5规定的允许渗水量;2.5.2、管道径大于表10.3.5规定的管径时,实测渗水量应小于或等于按下式计算的允许渗水量;无压力管道严密性试验允许渗水量表10.3.52.5.3、异形截面管道的允许渗水量可按周长折算为圆形管道计。
2.6、在水源缺乏的地区,当管道径大于700mm时,可按井段数量抽验1/3。
石油化工给水排水无压力管道闭水试验规定1 污水、雨污合流管道以与湿陷土、膨胀土地区的雨水管道,回填前应采用闭水法实测渗漏量进行严密性试验。
2 试验管段应按井距划分,长度宜不大于1 km,且宜带井试验。
3 试验管段闭水试验应在管道与检查井外观质量已验收合格后进行,且沟槽无积水,并符合以下要求:a)不得有造成存水的折弯与影响水流的异物;b)混凝土管道或其他材质管道接口部位未回填土;c)两端封堵牢固且不得渗水。
三亚湾区域城市雨污分流改造工程项目第三标段
管道闭水试验方案
广西建工集团第五建筑工程责任有限公司
2013年3月
一、编制依据:
1、《给排水管道工程施工及验收规范》(GB50268-2008)
2、三亚湾区域城市雨污水分流改造工程项目(三亚湾路中下游
W101-1~W130及雨水工程)施工组织设计
二、主要材料
1、大功率潜水泵、胶管(主要用于闭水试验时抽水);
2、标尺(主要用于观察灌水时水位变化情况);
3、刻度尺;
三.闭水试验应具备条件
1、闭水试验应在下列条件下进行:
1)管道及检查井外观质量已验收合格;
2)管道未回填且沟槽内无积水;
A距沟槽边80布置轻型井点降水管
B、沿基槽底两侧边挖20cmx20cm的流水边沟、边沟纵为0.2%
C、每隔50米设一集水抗80cmx80cmx80cm采用直径300的动力倒排管进行倒排,
3) 已用沙袋固定好管道(HDPE);
4)全部预留孔应封堵,不得渗水;
1
2
A
、采用管端加封板进行封堵,封堵形式如下图所示
5)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管
外,应封堵坚固,不得渗水。
2、闭水试验前,应做好下列准备工作:
1)将检查井内清理干净,修补井内外的缺陷;
2)设置水位观测标尺;。
3、闭水试验前,应做好下列检查工作:
1)管道外观质量检查合格;
2)检查井内清理完毕,无杂物积水现象;
3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;
4)闭水试验所需材料设备进场,人员到位;
四.闭水试验程序
施工准备----清理检查井内壁-----封堵井口-----灌水浸泡------检
查沿线管道外壁及检查井渗水情况------计算渗水量-----验收------缓慢放水
五、闭水试验方法
每个检查井都必须在其砂浆强度达到规范要求后方可做试验,试验的目的是检验检查井的渗水量是否达到标准要求。
当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;当计算出的试验段水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
首先将被试验的管段起点及终点检查井的管子两端用堵板堵好,在上游井的管沟边设置一试验水箱,将进水管接至堵板的下侧。
管道应严密,并从水箱向管内充水,管道充满水后,浸泡24小时后再进行试验。
量好水位,观察管口接头处是否严密不漏,观察30分钟,测量渗水量应满足规范要求。
闭水试验完成后及时将水排出。
1、准备工作
灌水之前首先将检查井内清理干净,以免充水后井内浮渣漂浮水面,影响测试精度。
对于预留孔洞,预埋管口及进出口等都要加以临时封堵,同时还必须严格检查充水及排水闸口,不得有渗漏现象发生,在完成上述工作后再计算出设计水头标高,再依据设计水头与管顶内壁和上游检查井井口标高相比的结果来决定试验水头的选取。
然后即可设置灌水水量观测标尺,用以观察灌水时水量所达到的渗水量。
2、灌水
水源从现场施工取水点向试验管段上游水箱内灌水,但由于现场取水3
点管径小,所以从取水点注水的同时采用洒水罐车向试验管段上游水箱内灌水。
当试验水头达到规定水头时开始计时,观测管道的渗水量,直至观测结束时,若发生渗漏严重的情况,应不断地向试验管段内补水,保持试验段水头恒定,以便更好地查找渗漏的地方并做标注。
渗水量的观测时间不得小于半小时。
3、水位观测
1)灌水时的水位可用水位标尺测定。
2)灌水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24h。
3)测读水位的初读数与未读数之间的间隔时间为24h。
4、渗水量的测定
实测渗水量时应按下式计算:
q=W/T.L (D.0.1)
式中q——实测渗水量(L/(min.m));
W——补水量(L);
T——实测渗水量观测时间(min.m);
L——试验管段的长度(m);
在满水试验中并应进行外观检查,不得有漏水现象。
试水合格后即可缓慢放水,闭水试验应填写试验记录,格式应符合《给排水管道工程施工及验收规范》(GB50268-2008)附录D中附表D.0.2表的规定。
检查井内不得有漏水现象,渗水量按以下标准检测是否合格,
4
闭水试验合格后,应及时进行下一道的工序及回填,不合格应缓慢放水并重新处理再做闭水试验检测,直至合格。
考虑到现场取水困难和排水点远,闭水试验合格后。
最后试验完成后,管内水由潜水泵抽至洒水运走。
5、管径大于DN700时,按管道井段数量抽样选取1/3进行闭水试验;试验不合格时,加倍抽样试验。
六、安全
1、做好安全技术交底,严格执行安全技术操作规程,严禁违章指挥违章操作;
2、施工范围内的过路口,以及沟、槽等危险部位,必须设置护栏,加盖等防护措施,并设置警示标志,夜晚要挂红灯;
3、各机电设备应由专人看管,电气必须一机一闸,严格接地、接零和安漏电保护器,水泵和部件检修时必须切断电源,严禁带电作业;
七、施工注意事项
1、闭水试验是对各管道施工质量总检验的重要环节之一,必须引起足够的重视。
渗水量的合格与否与施工过程中每一工序都有一定关系。
2、试验前对检查每一个检查井及管道连接处的全面检查和整修。
5
3、试验合格后,所堵管道口要在全线完工前打开,避免留下隐患。
4、试验过程中,如遇较大面积的渗水或漏水,应及时将管内水抽出,进行处理,待处理强度达到要求时,再次灌水试验,直至合格为准。
6。
