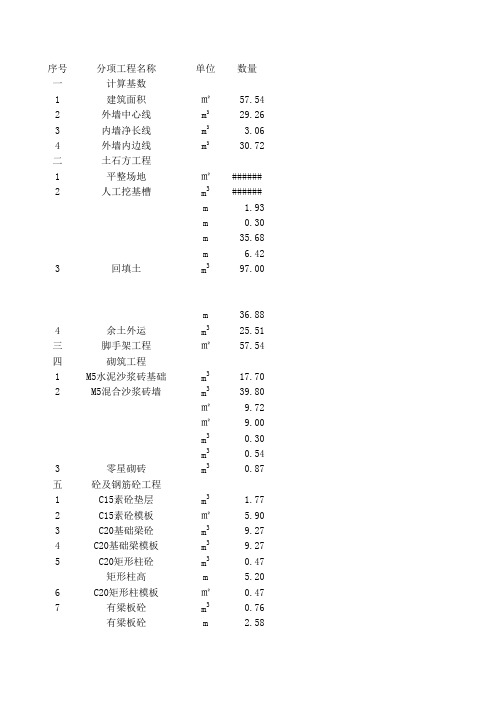

序号分项工程名称单位数量一计算基数1建筑面积㎡57.54 2外墙中心线m329.26 3内墙净长线m3 3.06 4外墙内边线m330.72二土石方工程1平整场地㎡###### 2人工挖基槽m3######m 1.93m0.30m35.68m 6.42 3回填土m397.00m36.88 4余土外运m325.51三脚手架工程㎡57.54四砌筑工程1M5水泥沙浆砖基础m317.70 2M5混合沙浆砖墙m339.80㎡9.72㎡9.00m30.30m30.54 3零星砌砖m30.87五砼及钢筋砼工程1C15素砼垫层m3 1.77 2C15素砼模板㎡ 5.90 3C20基础梁砼m39.27 4C20基础梁模板m39.27 5C20矩形柱砼m30.47矩形柱高m 5.20 6C20矩形柱模板㎡0.47 7有梁板砼m30.76有梁板砼m 2.588有梁板模板㎡0.76 9C20L梁砼m30.59L梁长m 5.94 10C20L梁模板m30.59 11预制砼过粱制作m30.85 12预制砼过粱运输m30.85 13预制砼过粱安装m30.84 14预制砼过粱模板m30.85 15预应里空心板制作m3 2.98 16预应里空心板模板m3 2.98 17预应里空心板运输m3 2.98 18预应里空心板安装m3 2.95 19预制女儿墙压顶制作m30.65 20预制女儿墙压顶模板m30.65 21预制女儿墙压顶运输m30.65 22预制女儿墙压顶安装m30.64 23架空隔热板制作m3 1.88 24架空隔热板模板m3 1.88 25架空隔热板运输m3 1.87 26架空隔热板安装m3 1.85 27现浇钢筋㎏######㎏######㎏######㎏######㎏57.83㎏48.18㎏9.65㎏50.34㎏17.11㎏7.42㎏7.42㎏17.02㎏ 1.37㎏32.32㎏8.32㎏ 3.78㎏ 4.06㎏50.91㎏15.91㎏15.91㎏20.53 28预制钢筋㎏######㎏######㎏9.09㎏######㎏######㎏18.75㎏######㎏######㎏六楼地面工程1㎡45.74 2m3 3.66 3㎡33.19 4㎡45.74 5㎡33.19 6㎡17.06七屋面工程1㎡50.40 2㎡57.60 3㎡15.40八装饰工程1内墙面混合砂浆抹灰㎡###### 2天棚混合砂浆抹灰㎡50.50 3女儿墙内侧混合砂浆抹灰㎡15.55 4抹灰面乳胶漆㎡###### 5外墙面贴面砖㎡###### 6柱面贴面砖㎡ 4.10 7女儿墙压顶贴面砖㎡17.86九门窗工程1铝合金平开门㎡9.72 2铝合金推拉门㎡9.00十其他工程1垂直运输m57.54S建=6.48×8.88=57.54L=[(8.88-0.365)+(6.48-0.365)]=29.26L内=(3.3-0.12×2)=3.06L外=(6.48+8.88)×2=30.72S平整场地=8.88×6.48+2×L外+16=134.98V槽=(0.6+2×0.3+0.3×1.93)×0.93×35.68=122.51挖土深度=h=[(-0.150)-(-2.00)+0.08]=1.93m>1.5放坡素砼垫层工作面C=0.30L槽=L槽内=L槽中=29.26+6.42=35.68L槽内=[6-(0.24+0.3)×2+2.7-0.24-0.36-0.3×2)=6.42回填土=(1)+(2)=95.54+1.46=97.00基础回填土=挖土体积-设计室外地面以下埋设的基础体积=122.51-(①+②+③)=95.54①C15素砼垫层=0.6×0.08×36.88=1.77L垫=L中+6-0.24×2+2.7-0.24-0.36=36.88余土外运=挖土体积-回填土体积=122.51-97.00=25.516.48×8.88=57.540.365×1.5×(L中+L内)=17.700.365×3.70×(L中+L内)=0.24×(0.6-0.06)×(L外-0.12×8)-(9.72+9)×0.365-(0.30+0.54)=39.80(1)外墙门=1.8×2.7×2=9.72(2)外墙窗=1.2×1.5×5=9(3)门过梁砼=0.074×4=0.030(4)窗过梁砼=0.054×10=0.054(0.115×0.24×0.18)×[8.88-0.24×2-0.5×2÷0.5+1]×[6.48-0.24×2-0.5×2÷0.5+1]=0.87见回填土计算0.08×L垫×2=0.08×36.88×2=5.90(见回填土计算)(见砼)0.3×0.3×5.2=0.473.7-(-2)-0.5=5.2(同其砼)0.3×0.3×2.58+2.58×2.58×0.08=0.762.7-0.06×2=2.580.2×0.5×5.94=0.595.7-0.12×2+0.24×2=5.94(同其砼)0.84×(1+1.5℅)=0.850.84×(1+1.3℅)=0.850.84×(1+0.5℅)=0.84(同其制作)2.94×(1+1.5℅)=2.98 (0.094×10+0.114×1+0.115×14×0.14×2=2.94)(同其制作)2.94×(1+1.3℅)=2.982.94×(1+0.5℅)=2.950.64×(1+1.5℅)=0.65 (图示工程量=0.36×0.06×(L外-8×0.12)=0.64(同其砼的制作)0.64×(1+1.3℅)=0.650.64×(1+0.5℅)=0.641.85×(1+1.5℅)=1.88(见其制作)1.85×(1+1.3℅)=1.871.85×(1+0.5℅)=1.86(1)+(2+)(3)+(4)+(5)=513.64+57.83+50.34+32.32+50.91=723.04基础梁(1)=①+②=296.50+235.14=531.64①4ф18=37.08×4×1820.00617=296.50②ф10@200=[0.5×4-8×0.25+23.8×0.01]×[37.08÷2+1]÷102÷0.00617=235.14(2)柱=①+②=48.18+9.65=57.83①4ф18=[(5.2+0.35-0.025+0.25×2)×4×182×0.00617]=48.18②ф6@200/100=[(0.3×4-8×0.025+23.8×0.00617)]×[0.3+0.55×2+0.35-0.025/0.1+5.2-0.3-0.55×(3)L梁=①+②+③+④+⑤=17.11+7.42+7.42+17.02+1.37=50.34①3ф12=(5.7-0.12×2+40×0.12×2)×3×122×0.00617=17.11②2ф10=[5.94-0.025×2+2×6.25×0.01)×2×102×0.00617=7.42③2ф10=7.42④ф8@200=[(0.2+0.5)]×2-8×0.025+23.8×0.00617]×(5.94-0.025×2/2+1)×82×0.00617=17.02⑤ф6@300=[0.2-0.025×2+23.8×0.006]×[5.94-0.025×2/0.3+1]×62×0.00617=1.37(4)2L1梁=(①+②+③)×2=(8.32+3.78+4.06)×2=32.32①3ф12=(2.58-0.18+0.36+30×0.012)×3×122×0.00617=8.32②2ф10=(2.58-0.18+0.36+30×0.01)×2×102×0.00617=3.78③ф6@200=[0.3×4-8×0.025+23.8×0.006]×[2.58+0.3-0.025×2/0.2+1]×62×0.00617=4.06(5)板=①+②+③=15.19+15.19+20.53=50.91①ф8@200=[2.58=0.3-0.01×2+2×6.25×0.008]×[2.58-0.18/0.2+1]×82×0.00617=15.19②ф8@200=15.19③ф8@200=(0.9+2×6.25×0.008)×(2.58-0.18/0.2+1)×4×82×0.00617=20.53预制钢筋=(1)+(2)+(3)+(4)=124.66+9.09+177.4+145.96=457.11(1)预制过粱=7.19×10+13.19×4=124.66(2)预应力空心板=0.33×10+0.39×1+0.33×14+0.39×2=9.09(3)预制女儿墙压顶=158.65+18.75=177.4①6ф12=(L外-8×0.12)×6×122×0.00617=158.65②ф6@200(0.06-0.01)×2+0.36-0.01×2=23.8×0.006×[(L外-8×0.12/0.2+1]×62×0.00617=18.75(4)架空隔热板=[(0.5-0.01×2+2×6.25×0.006)×[0.5-0.01×2/0.2+17×2]×14×62×0.00617=145.9预应力钢筋=2.54×10×3.10×1+5.12×14+5.81×2=111.8踢脚线=L中-4×墙厚-墙体接头的个数×墙厚+L内×215厚1:2水磨石面层=S建-墙体面积+其他=57.50-L中×0.365+L内×0.365=45.7480厚C15砼垫层=45.74×0.08=3.661:2水磨石踢脚线=L中+2L内-(4=接头个数)×墙厚=29.26+2×3.06-(4+2)×0.365=33.19水磨石面层酸洗打腊=45.74(同其面层)踢脚线酸洗打腊=33.19(同水磨石踢脚线)砼散水=L外×0.5+4×0.5×0.5+(2.7+0.24+0.5)×(0.6-0.5)×2+0.1×0.1=17.061:3水泥沙浆找平=8.4×6=50.40二布六油氯丁胶防水层=50.40+(8.4+6)×2×0.25=57.60塑料落水管=[3.4-(-0.15)]×4=15.40内墙面混合砂浆抹灰=33.19×3.58-(9+9.72)=100.10天棚混合砂浆抹灰=(5.7-0.12×2)×(6-0.12×2)×1.1+(2.7-0.12-0.24)×(3.3-0.12×2)+2.7×2.7×女儿墙内侧混合砂浆抹灰=(8.4+6)×2×(0.6-0.06)=15.55抹灰面乳胶漆=100.10+50.50外墙面贴面砖=L外-[(4.3-0.06)-(-0.15)]-(9+9.72)+(1.2+1.5)×2×0.18×5=121.00柱面贴面砖=0.3×4×[3.40-(-0.020)]=4.10女儿墙压顶贴面砖=(0.06×4=0.36)×(L外-8×0.12)=17.86(见砖墙计算)(见砖墙计算)57.54(建筑面积).54)=39.80÷0.5+1]=0.875/0.1+5.2-0.3-0.55×2/0.2]×62×0.00617=9.65 82×0.00617=17.020.00617=4.06×62×0.00617=18.752×0.00617=145.96)+2.7×2.7×1.2=50.50。
混凝土工程预算定额

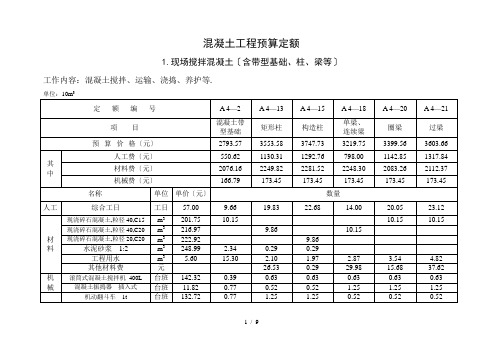

1.现场搅拌混凝土〔含带型基础、柱、梁等〕工作内容:混凝土搅拌、运输、浇捣、养护等.
3
1 / 9
2.现场搅拌混凝土〔含平板、直形楼梯、阳台、雨篷、台阶、小型构件、压顶〕工作内容:混凝土搅拌、运输、浇捣、养护等.
3
2 / 9
3.预制混凝土〔含过梁、平板、平板、地沟盖板、水磨石窗台板〕工作内容:混凝土搅拌、水平运输、浇捣、养护、成品堆放等.
3
3 / 9
4.预拌混凝土〔泵送混凝土——现浇〕工作内容:混凝土搅拌、水平运输、浇捣、养护、成品堆放等.
3
4 / 9
5.预拌混凝土〔泵送混凝土——现浇〕工作内容:混凝土搅拌、水平运输、浇捣、养护、成品堆放等.
3
5 / 9
6.混凝土泵送费工作内容:接拆泵送管,混凝土运输等.
3
6 / 9
7.现浇构件钢筋工作内容:钢筋制作、安装,搭拆简易脚手架. 单位:t
7 / 9
8.预制构件钢筋工作内容:钢筋制作、安装,搭拆简易脚手架. 单位:t
8 / 9
9 / 9。
需要数据的如下平整场地:所用工日:工日/100m2基坑开挖:三类土,2m内:工日/100m3人工挖沟槽基础梁:三类土,2m内:工日/100m3基础独立基础混凝土:工日/10m3垫层混凝土:工日/10m3垫层模板:工日/100m2独立基础模板:工日/100m2钢筋:φ10以内:工日/tφ10以外:工日/tΦ20以内:工日/tΦ20以外:工日/t基础梁混凝土:工日/10m3回填土:工日/100m3基础梁所用工日:基础梁混凝土工日/10m3垫层混凝土:工日/10m3垫层模板:工日/100m2基础梁模板:工日/100m2钢筋:φ10以内:工日/tφ10以外:工日/tΦ20以内:工日/tΦ20以外:工日/t单梁、连续梁:所用工日:单梁、连续梁混凝土工日/10m3单梁、连续梁模板工日/100m2钢筋:φ10以内:工日/tφ10以外:工日/tΦ20以内:工日/tΦ20以外:工日/t主体结构工程:1脚手架:15m内单排:工日/100m2 15m内双排:工日/100m21柱:矩形柱混凝土:工日/10m3矩形柱模板:工日/100m2钢筋:同上2楼板工程有梁板混凝土:工日/10m3有梁板模板:工日/100m2钢筋:同上3、楼梯:直形楼梯混凝土:工日/10m2直形楼梯模板:工日/10m2钢筋:同上4、雨篷混凝土:工日/10m2模板:工日/10m2钢筋:同上砌体工程:1砖混水墙:工日/10m3小型空心砌块:工日/10m3加气混凝土砌块:工日/10m3屋面工程:a找坡层:现浇水泥珍珠岩:工日/10m31:8水泥炉渣:工日/10m3b找平工程按水泥砂浆以水平投影面积计,在混凝土屋面找平硬基层上找平:工日/100m2填充材料上找平:工日/100m2c防水层采用三元乙丙橡胶卷材,将天沟处防水卷材归并,以实铺面积计:三元乙丙橡胶卷材:工日/100m2有的同学用女儿墙,有的用挑檐,这两种数据都要女儿墙同砌体挑檐:混凝土:工日/10m3模板:工日/100m2钢筋:同上装饰工程,1顶棚工程工程量计算按主墙间净面积以平方米来计算且并入梁的两侧抹灰面积石灰砂浆抹灰:工日/100m2水泥砂浆抹灰:工日/100m22、墙面工程内墙抹灰按内墙净长度乘抹灰高度以m2计算,扣除门窗洞口所占面积外墙抹灰按外墙面的垂直投影面积以m2计算,扣除门窗洞口和大于 m2孔洞,外墙选用红色无釉面砖饰墙面:面砖尺寸外墙:周长800mm内:工日/100m2周长1200mm内:工日/100m2周长1600mm内:工日/100m2周长2000mm内:工日/100m2周长2400mm内:50工日/100m2内墙:石灰砂浆抹灰:工日/100m2水泥砂浆抹灰:工日/100m23楼地面工程:一般楼面及厕所楼面瓷砖周长800mm内:工日/100m2周长1200mm内:工日/100m2周长1600mm内:工日/100m2周长2000mm内:工日/100m2周长2400mm内:工日/100m24、铝合金窗:工日/100m25、铝合金门:工日/100m2外墙我部分用了幕墙,请问老师怎么算工程量,定额是多少幕墙工程量按面积计算全隐框:206工日/100m2半隐框:173工日/100m2明框:150工日/100m2。

第四章混凝土及钢筋混凝土工程说明一、本章定额包括现浇混凝土构件、预制和预应力混凝土构件、钢筋制作与安装、混凝土预制构件运输与安装。
二、本章内各节有关说明、工程量计算规则,除另有具体规定外均互相适用,也适用本章外所涉及且未规定注明的相关定额。
三、现浇混凝土构件1.现浇混凝土构件的模板按照不同构件,分别以组合钢模、复合木模单独列项,模板的具体组成规格、比例、支撑方式及复合木模的材质等,均综合考虑;定额未注明模板类型的,均按木模考虑。
后浇带模板按相应构件模板计算,另行计算增加费。
2.现浇混凝土浇捣按现拌混凝土和商品混凝土两部分列项。
现拌泵送混凝土按商品泵送混凝土定额执行,混凝土单价按现场搅拌泵送混凝土换算,搅拌费、泵送费按构件工程量套用相应定额。
商品混凝土定额按泵送考虑的项目,实际采用非泵送时,套用泵送定额,混凝土单价换算,其人工乘以下表相应系数,其余不变。
3.商品泵送混凝土的添加剂、搅拌、运输及泵送等费用均应列入混凝土单价内。
4.定额混凝土的强度等级和石子粒径是按常用规格编制的,当混凝土的设计强度等级与定额不同时,应作换算。
毛石混凝土子目中毛石的投入量按18%考虑,设计不同时混凝土及毛石按比例调整。
5.型钢混凝土劲性构件分别按模板、混凝土浇捣及钢构件相应定额执行。
钢管柱内灌注混凝土按矩形柱、圆形柱定额执行,不再计算模板项目。
6.基础:(1)基础与上部结构的划分以混凝土基础上表面为界;(2)基础与垫层的划分,一般以设计确定为准,如设计不明确时,以厚度划分:15cm以内的为垫层,15cm以上的为基础。
(3)有梁式基础模板仅适用于基础表面有梁上凸时,仅带有下翻或暗梁的基础套用无梁式基础定额。
(4)满堂基础及地下室底板已包括集水井模板杯壳,不再另行计算;设计为带形基础的单位工程,如仅楼(电)梯间、厨厕间等少量部位采用满堂基础时,其工程量并入带形基础计算。
(5)箱形基础的底板(包括边缘加厚部分)套用无梁式满堂基础定额,其余套用柱、梁、板、墙相应定额。
第五章 混凝土工程说 明一、本章包括混凝土拌制,混凝土运输,底部结构,中部结构,上部结构,箱式涵洞,小型涵闸桥,预制混凝土梁、板制作,预制混凝土桩、块、管制作,预制混凝土构件安装,混凝土及钢筋混凝土涵管铺设,护底、护坡混凝土块预制和砌筑,混凝土闸门预制、安装,模袋混凝土,回填混凝土,冷却水管,钢筋制作安装等共17节。
二、主要工作内容。
1、混凝土拌制包括材料场内运输、配料、加外加剂、搅拌、出料、清洗及辅助工作。
2、混凝土运输包括装料、运输、卸料、空回、冲洗、清理及辅助工作。
3、现浇混凝土定额一般包括冲(凿)毛、冲洗、清理、铺水泥砂浆、平仓浇筑、振捣、养护、工作面运输及辅助工作。
不包括模板制作、安装、拆除,混凝土拌制,水平和垂直运输。
4、预制混凝土包括预制场冲洗、清理,模板制作、安装、拆除、修整,配料、拌制、运输,浇筑、养护,材料及成品场内运输、堆放及辅助工作。
三、混凝土拌制、运输量按半成品方计,现浇混凝土和预制构件工程量按成品方计。
四、定额材料栏中的混凝土、砂浆量为完成单位产品所需要的半成品量,已包括凿毛、干缩、施工损耗、运输损耗及接缝砂浆等。
半成品的单价根据混凝土、砂浆的设计要求,按附录Ⅱ中配合比计算。
定额材料栏中的水为仓面冲洗及混凝土养护用水。
五、本章定额按现场拌制混凝土制定。
使用预拌混凝土,按所在市建设部门发布的指导价格信息调整计算。
六、本章定额按混凝土中不埋放块石制定。
设计埋放块石时,定额不作调整。
七、混凝土中掺加防裂纤维,材料费用按设计计列,定额中人工、机械不作调整。
八、涵洞侧墙顶板定额适应于单孔净断面积6.5m2以上的箱式涵洞,涵洞底板采用闸站底板定额。
九、箱式涵洞定额适用于每孔净断面积小于6.5m2的小型箱式涵洞。
箱式涵洞的底板、洞墙、顶板、胸墙、工作台采用本定额,护坦、消力池、岸墙、翼墙及工作桥采用其它定额。
十、小型涵闸桥定额适用于混凝土总量小于500m3的小型涵、闸、桥、渡槽。
十一、船闸廊道系指底板面以上廊道(含顶板)整个体积,其底板采用闸站底板定额。
