10kV以下架空配电线路的组成、常用材料以及施工要点,以及本章定额套用
- 格式:ppt
- 大小:398.00 KB
- 文档页数:45

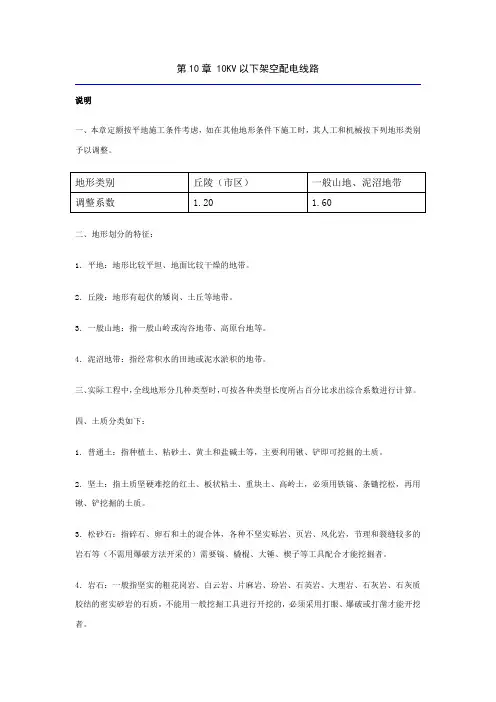

第10章 10KV以下架空配电线路说明一、本章定额按平地施工条件考虑,如在其他地形条件下施工时,其人工和机械按下列地形类别予以调整。
二、地形划分的特征:1.平地:地形比较平坦、地面比较干燥的地带。
2.丘陵:地形有起伏的矮岗、土丘等地带。
3.一般山地:指一般山岭或沟谷地带、高原台地等。
4.泥沼地带:指经常积水的田地或泥水淤积的地带。
三、实际工程中,全线地形分几种类型时,可按各种类型长度所占百分比求出综合系数进行计算。
四、土质分类如下:1.普通土:指种植土、粘砂土、黄土和盐碱土等,主要利用锹、铲即可挖掘的土质。
2.坚土:指土质坚硬难挖的红土、板状粘土、重块土、高岭土,必须用铁镐、条锄挖松,再用锹、铲挖掘的土质。
3.松砂石:指碎石、卵石和土的混合体,各种不坚实砾岩、页岩、风化岩,节理和裂缝较多的岩石等(不需用爆破方法开采的)需要镐、橇棍、大锤、楔子等工具配合才能挖掘者。
4.岩石:一般指坚实的粗花岗岩、白云岩、片麻岩、玢岩、石英岩、大理岩、石灰岩、石灰质胶结的密实砂岩的石质,不能用一般挖掘工具进行开挖的,必须采用打眼、爆破或打凿才能开挖者。
5.泥水:指坑的周围经常积水,坑的土质松散,如淤泥和沼泽地等挖掘时因水渗入和浸润而成泥浆,容易坍塌,需用挡土板和适量排水才能施工者。
6.流砂:指坑的土质为砂质或分层砂质、挖掘过程中砂层有上涌现象,容易坍塌、挖掘时需排水和采用挡土板才能施工者。
五、主要材料运输重量的计算按下表规定执行:注:1、W为理论重量。
2、未列入者均按净重计算。
六、线路一次施工工程量按5基以上电杆考虑,如5根以内者,其全部人工、机械乘以系数1.3。
七、横担安装是按单杆考虑的,若双杆横担安装,基价乘以系数2.0。
八、导线跨越架设:1.每个跨越间距均按50m以内考虑,大于50m而小于100m时按2处计算,以此类推。
2.在同跨越档内,有多种(或多次)跨越物时,应根据跨越物种类分别执行定额。
3.跨越定额仅考虑因跨越而多耗的人工、机械台班和材料,在计算架线工程量时,不扣除跨越档的长度。

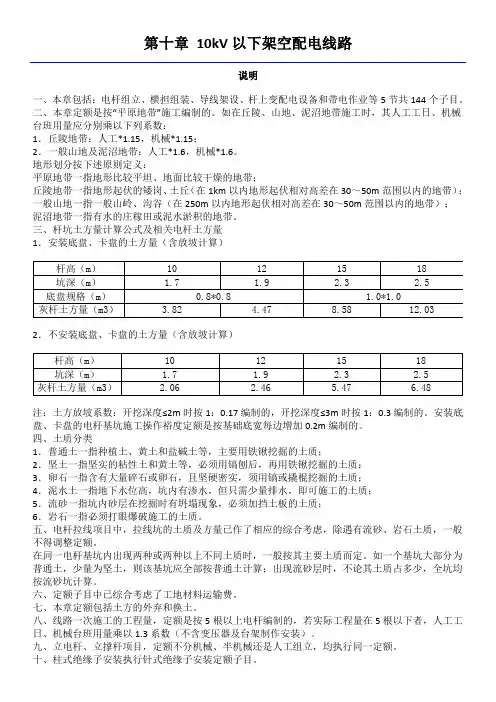

第十章10kV以下架空配电线路说明一、本章包括:电杆组立、横担组装、导线架设、杆上变配电设备和带电作业等5节共144个子目。
二、本章定额是按“平原地带”施工编制的。
如在丘陵、山地、泥沼地带施工时,其人工工日、机械台班用量应分别乘以下列系数:1.丘陵地带:人工*1.15,机械*1.15;2.一般山地及泥沼地带:人工*1.6,机械*1.6。
地形划分按下述原则定义:平原地带一指地形比较平坦、地面比较干燥的地带;丘陵地带一指地形起伏的矮岗、土丘(在1km以内地形起伏相对高差在30~50m范围以内的地带);一般山地一指一般山岭、沟谷(在250m以内地形起伏相对高差在30~50m范围以内的地带);泥沼地带一指有水的庄稼田或泥水淤积的地带。
三、杆坑土方量计算公式及相关电杆土方量1.安装底盘、卡盘的土方量(含放坡计算)2.不安装底盘、卡盘的土方量(含放坡计算)注:土方放坡系数:开挖深度≤2m时按1:0.17编制的,开挖深度≤3m时按1:0.3编制的。
安装底盘、卡盘的电杆基坑施工操作裕度定额是按基础底宽每边增加0.2m编制的。
四、土质分类1.普通土一指种植土、黄土和盐碱土等,主要用铁锹挖掘的土质;2.坚土一指坚实的粘性土和黄土等,必须用镐刨后,再用铁锹挖掘的土质;3.卵石一指含有大量碎石或卵石,且坚硬密实,须用镐或撬棍挖掘的土质;4.泥水土一指地下水位高,坑内有渗水,但只需少量排水,即可施工的土质;5.流砂一指坑内砂层在挖掘时有坍塌现象,必须加挡土板的土质;6.岩石一指必须打眼爆破施工的土质。
五、电杆拉线项目中,拉线坑的土质及方量已作了相应的综合考虑,除遇有流砂、岩石土质,一般不得调整定额。
在同一电杆基坑内出现两种或两种以上不同土质时,一般按其主要土质而定。
如一个基坑大部分为普通土,少量为坚土,则该基坑应全部按普通土计算;出现流砂层时,不论其土质占多少,全坑均按流砂坑计算。
六、定额子目中已综合考虑了工地材料运输费。
10kV-架空配电线路基本组成及杆上设备详解前言电力系统是现代社会不可或缺的基础设施之一,而架空配电线路则是电力系统中重要的一部分。
为了保障电力系统正常运行,必须对架空配电线路的组成以及杆上设备进行详细的了解。
本文将从基本组成和杆上设备两个方面进行详解。
10kV-架空配电线路基本组成一般情况下,10kV-架空配电线路的基本组成由5个部分组成:绝缘子、导线、杆塔、接地设施和附属设施。
以下分别进行详细的解释。
绝缘子绝缘子通常是在杆塔上承载导线的一种装置,其主要作用是支撑导线,同时防止导线带电时与杆塔发生电气接触而导致的电气事故。
绝缘子通常采用陶瓷、玻璃钢等绝缘材料制成,具有良好的绝缘性能。
导线导线是架空配电线路中承载电能传输的主要部分,通常由铜、铝等导电材料制成。
在导线安装过程中,为了防止导线在风中晃动过大,需采用钢丝等材料制成的拉线对导线进行固定。
杆塔杆塔是架空配电线路中承载绝缘子和导线的主要承力结构。
根据杆塔的不同形状和用途,可分为直线杆、跨越杆、转角杆等。
根据杆塔的不同材质,可分为混凝土杆、钢塔等。
接地设施接地设施通常是安装在杆塔附近的地下或地面上的一种装置,其主要作用是为了确保架空配电线路的安全运行。
接地设施采用好的接地方法能有效地减少电气接触事故的发生,从而提高了架空配电线路的安全性。
附属设施附属设施包括接线盒、避雷器、垂挂件等,它们是为了解决架空配电线路中存在的一些特殊问题而设计的。
其中,接线盒主要用于连接导线和绝缘子,避雷器则用于消除雷电影响等。
杆上设备详解为了满足电力系统对架空配电线路的可靠运行,需要在杆塔上安装一些特殊的设备,这些设备被称作杆上设备。
目前,常见的杆上设备主要有绝缘子串、悬垂装置、交流电极、避雷器等,以下对其进行详细的解释。
绝缘子串绝缘子串主要用于支撑导线和防止杆塔带电,其主要结构由多个绝缘子通过金属杆子串联而成。
为了确保绝缘子串的安全可靠,通常采用的是玻璃钢或陶瓷等材料制成的绝缘子。

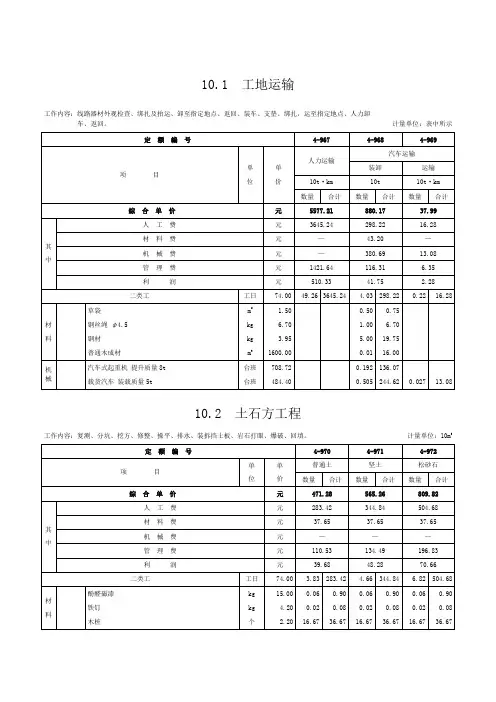

10.1 工地运输工作内容:线路器材外观检查、绑扎及抬运、卸至指定地点、返回、装车、支垫、绑扎,运至指定地点、人力卸车、返回。
计量单位:表中所示10.2 土石方工程工作内容:复测、分坑、挖方、修整、操平、排水、装拆挡土板、岩石打眼、爆破、回填。
计量单位:10m3工作内容:同前。
计量单位:10m310.3 底盘、拉盘、卡盘安装及电杆防腐工作内容:基坑整理、移运、盘安装、操平、找正、卡盘螺栓紧固、工器具转移、木杆根部浇焦涂。
计量单位:表中所示注:主要材料:混凝土底盘、拉盘、卡盘、拉棒、抱箍、连接螺栓及金具。
10.4 电杆组立10.4.1 单杆10.4.1.1 木杆工作内容:立杆、找正、绑地横木、根部刷油、工器具转移。
计量单位:根注:主要材料:电杆、地横木。
10.4.1.2 混凝土杆工作内容:同前。
计量单位:根10.4.2 接腿杆工作内容:木杆加工、接腿、立杆、找正、绑地横木、根部刷油、工器具转移。
计量单位:根注:主要材料:木电杆、水泥接腿杆、地横木、圆木、连接铁件及螺栓。
工作内容:同前。
计量单位:根注:同前。
10.4.3 撑杆及钢圈焊接工作内容:木杆加工、根部刷油、立杆、装包箍、焊缝间隙轻微调整、挖焊接操作坑、焊接及焊口清理、钢圈防腐防锈处理、工器具转移。
计量单位:根注:主要材料:撑杆、圆木、连接铁件及螺栓。
工作内容:同前。
计量单位:表中所示10.5 横担组装10.5.1 10kV以下横担工作内容:量尺寸、定位、上抱箍、装横担、支撑及杆顶支座、安装绝缘子。
计量单位:组注:1.双杆横担安装,基价乘以系数2.0。
2.主要材料:横担、绝缘子、连接铁件及螺栓。
10.5.2 1kV以下横担工作内容:定位、上抱箍、装支架、横担、支撑及杆顶支座、装瓷瓶。
计量单位:组注:主要材料:横担、绝缘子、连接件及螺栓。
工作内容:同前。
计量单位:组10.5.3 进户线横担工作内容:测位、划线、打眼、钻孔、横担安装、装瓷瓶及防水弯头。
