边坡治理施工方案
- 格式:pdf
- 大小:313.14 KB
- 文档页数:19
边坡治理安全施工专项方案边坡治理是一项重要的工程措施,旨在解决边坡稳定、防止滑坡、崩塌等安全隐患。
为了确保边坡治理工程的安全施工,需要制定专项方案。
下面是一个____字的边坡治理安全施工专项方案的范例:一、工程概况边坡治理工程位于XX省XX市XX区,该边坡长约XX米,高约XX米,主要面临滑坡和崩塌的安全风险。
本方案旨在制定边坡治理的安全施工措施,以确保施工过程中的工人和周边居民的安全。
二、安全管理措施1. 设立安全监测体系:- 在边坡区域设置周边监测点位,实时监测岩体位移、裂缝变化等情况;- 安排专人对监测数据进行分析和报告,及时发现异常并采取相应措施;- 设立应急预警机制,一旦出现险情,立即停工并进行紧急疏散。
2. 人员管理:- 所有施工人员必须参加安全培训,并持有相关证书;- 设置施工现场的进出口,并实行严格的出入管理制度,确保无关人员不得进入施工区域;- 对施工人员进行定期体检,确保身体健康。
3. 施工现场安全:- 在施工区域设置明显的警示标识,禁止非施工人员进入;- 设置安全防护网,防止石块、土石流等物体坠落;- 合理设置施工工具、机械设备的停放位置,避免造成滑坡、坍塌等危险;- 根据施工现场的实际情况,设置足够的逃生通道和安全出口。
4. 施工机械安全:- 施工机械设备必须经过资质检查合格,并定期进行安全检测;- 设立专人负责对机械设备的操作、维护进行监督和管理;- 在施工现场设置明显的机械操作区域,禁止非操作人员进入;- 定期对机械设备进行维护保养,确保其正常运转。
5. 防火安全:- 在施工现场设置适量的消防设备,并进行定期维护;- 整理现场杂物,避免杂物引发火灾;- 禁止在施工现场吸烟,严禁明火。
三、施工过程安全措施1. 地质勘察与监测阶段:- 在开始施工前,进行详细的地质勘察和安全评估,确定施工方案;- 实施边坡监测点的设立,对边坡进行实时监测,并根据监测数据做出调整。
2. 预处理阶段:- 在施工前对边坡进行除草、除树和清理杂物等工作,以确保施工安全;- 根据地质勘察报告,制定边坡的整治方案。
一、工程概况本工程位于某市某公路,全长10公里,由于长期受到雨水冲刷和车辆荷载作用,部分边坡出现坍塌、滑坡等安全隐患。
为确保公路安全畅通,经上级部门批准,对该公路边坡进行治理。
本次治理工程包括边坡加固、排水设施建设、植被恢复等。
二、施工方案1. 施工准备(1)成立项目部,明确项目经理、技术负责人、安全负责人等职责。
(2)组织施工人员培训,提高施工技能和安全意识。
(3)编制施工组织设计、施工方案、安全措施等文件。
(4)采购、检验、验收施工材料、设备。
2. 施工步骤(1)边坡清表:清除边坡上的杂草、杂物、树木等,确保施工环境整洁。
(2)边坡平整:对不平整的边坡进行平整,确保坡面平整度。
(3)边坡加固:1)采用锚杆加固:在边坡上预埋锚杆,锚杆长度、直径、间距等根据设计要求确定。
2)采用喷射混凝土加固:在边坡上喷射一层厚度为10cm的混凝土,确保边坡稳定性。
3)采用挂网喷浆加固:在边坡上挂网,再进行喷浆,确保边坡稳定。
(4)排水设施建设:1)在边坡底部设置排水沟,将积水排至路基外侧。
2)在边坡上方设置排水孔,将雨水排至路基外侧。
3)在排水沟、排水孔处设置防渗层,防止水土流失。
(5)植被恢复:1)在边坡上种植草皮、灌木等植被,提高边坡的绿化程度。
2)采用喷播技术,将种子、肥料等喷洒在边坡上,确保植被生长。
3. 施工工艺(1)边坡清表:采用人工清理,清理后的边坡应平整、无杂物。
(2)边坡平整:采用挖掘机、推土机等设备进行平整,确保坡面平整度。
(3)边坡加固:1)锚杆加固:采用钻孔机钻孔,锚杆插入孔内,采用锚杆张拉器张拉锚杆,确保锚杆受力。
2)喷射混凝土加固:采用混凝土搅拌机搅拌混凝土,通过喷射机将混凝土喷射到边坡上。
3)挂网喷浆加固:采用挂网机将钢筋网挂在边坡上,再进行喷浆。
(4)排水设施建设:采用挖掘机、装载机等设备进行施工。
(5)植被恢复:采用人工种植、喷播等技术进行施工。
三、施工质量控制1. 材料质量控制:严格按照设计要求采购材料,确保材料质量。
边坡治理施工方案引言:边坡是指山体、河道或工程围护结构等地质体的边缘部分,由于各种因素的作用,边坡容易出现地质灾害,给人们的生命财产造成严重威胁。
因此,对边坡进行有效的治理是非常必要的。
本文将介绍一种边坡治理施工方案,旨在提供一种可行的方法,帮助工程师们解决边坡治理过程中所面临的挑战。
一、边坡治理前期准备工作1. 地质调查与分析:在边坡治理前,首先需要进行详细的地质调查和分析工作。
通过地质勘探,获取边坡的地质构造、岩土性质、水文地质等信息,以便为后续的治理工作提供准确的数据依据。
2. 风险评估与分级:根据对边坡地质条件及其他相关因素的综合分析,对边坡的风险进行评估与分级。
根据风险等级的不同,确定采取相应的治理措施。
3. 设计方案制定:根据边坡的具体情况,制定治理施工的设计方案,明确目标、原则和具体措施。
二、边坡治理施工方案1. 土方整治:针对边坡土质松散或存在坡面滑坡等情况,可以采用土方整治的方法。
首先,清理坡面的杂草、杂物,确保施工的顺利进行。
然后,使用挖掘机、铲运机等设备对边坡进行挖掘、整平,同时可以加固坡面,增加边坡的稳定性。
2. 护坡结构建设:对于边坡存在较大的坡度、土层较松、易发生滑坡等情况,需要采取护坡结构进行加固。
常见的护坡结构有混凝土护坡、钢筋混凝土护坡、石笼网护坡等。
根据实际情况,选择合适的护坡结构,并进行施工。
3. 排水系统建设:边坡治理中,排水系统的建设非常重要。
通过排水系统,可以及时将边坡内的积水排出,减少地下水位对边坡稳定性的影响。
排水系统包括排水管网和排水井等设施的建设,可以根据实际情况选择合适的排水方式。
4. 植被恢复与保护:边坡治理后,为了防止土壤的侵蚀和水土流失,需要进行植被的恢复和保护工作。
选用具有抗风蚀、抗浸蚀能力强的植物,进行植栽和固定,同时可以使用草帘等材料对土壤进行保护。
三、边坡治理施工后期工作1. 监测与维护:边坡治理施工完成后,需要对边坡进行持续监测,及时发现问题并进行处理。
边坡治理工程施工方案引言边坡是指山坡、道路、铁路等地形中,沿坡面拓展的一侧或两侧出现层理、节理或地层的不稳定体,容易导致山体滑坡、崩塌等灾害,威胁人民生命财产安全。
因此边坡治理工程非常重要。
本文将详细介绍边坡治理工程施工方案。
一、工程背景1.工程地点:某省某市XX山地段2.工程起止时间:2021年5月至2022年5月3.工程主要内容:进行边坡治理工程,包括土方开挖、钢筋混凝土护面、防护网等工程。
二、设计方案边坡治理工程施工方案经过多方考虑,以土方开挖+钢筋混凝土护面为主要方案。
1.土方开挖根据具体地形和工程实际情况,设计了不同深度的开挖区,最大挖深为12米。
其步骤如下:•划定开挖区域,根据拓号图控制开挖深度和范围;•施工设计确定开挖顺序,适时开展岩石爆破,使用爆破抑制器、降噪器等装置保护环境;•开挖时施行同步支护措施,及时清除落石,保证人员和设备施工安全;•开挖完成后无害化处置挖出物,保持施工现场整洁;2.钢筋混凝土护面首先对边坡岩体进行清理。
将岩体表面的裂缝、松动和老化的岩石表皮清理出来,切除裂缝。
然后按照设计装配脚手架。
抢修伸缩缝,安装防水材料。
钢筋绑定后浇筑混凝土护面。
提高了边坡抗滑稳定性,以提高整个治理工程的施工质量以及稳定性。
三、施工方案1.前期准备•安排专业施工队伍,确保施工人员具备相关知识,遵守安全生产法规;•搭建临时工地,确保人员生活和工程设备受到保护;•准备必要的施工材料(如混凝土、钢筋、护栏杆等)和施工机械(如挖掘机、装载机、压路机等),注意要进行设备维护保养;•安排摄像机和安全警告系统,确保施工现场安全。
2.施工过程•开挖顺序按照设计施工图进行,逐层倒进,严格按照深度设计施工;•钢筋安装按照图纸,应保证钢筋布置正确,整体钢筋搭接宜合理,钢筋基本上搭接长度不宜少于30倍径;•浇筑混凝土时应控制水灰比不大于0.5,保证混凝土质量良好,且施工过程中应注意防止渗漏;•施工过程中,应注意保持施工现场整洁,防止环境污染。
边坡治理工程施工方案一、工程概况边坡是指山体、岩体或土体的边缘部分,其本身受到地质作用的影响,会出现坍塌、滑坡、泥石流等地质灾害。
边坡治理工程是为了减少或防止边坡发生地质灾害而进行的工程。
其施工范围主要包括边坡稳定、路基防护、护坡和防治地质灾害等。
本工程位于山区,地质条件复杂,属于高风险地区,因此我们要采取一系列的措施来确保施工安全和工程质量。
二、施工准备1. 地质勘察和测量在开展施工前,首先要对施工区进行地质勘察和测量,了解地层情况、坡度、坡面性质等数据,研究地下水情况,以便确定合适的治理方案。
2. 施工场地准备施工场地要保持平整,以便机械设备进出和作业。
同时要在施工现场周边设置安全警示标志,确保施工期间行人和交通车辆的安全。
3. 施工材料准备根据治理工程设计方案,准备好相应的工程材料,包括水泥、钢筋、砂石等。
4. 施工机械和设备准备根据施工方案要求,准备好相应的施工机械和设备,包括挖掘机、运输车辆、水泥搅拌机等。
5. 施工人员安排根据工程的实际情况和施工计划,合理安排施工人员,确保施工进程顺利进行。
三、施工工艺1. 坡面清理首先要清理坡面的植被、杂物和松散土石,将坡面清理干净以便后续施工。
2. 边坡加固根据边坡的情况,采取适当的加固措施,包括爆破、挖掘、锚杆喷注等。
3. 坑槽开挖开挖坑槽,按设计要求设置排水系统,确保边坡下部的地下水排泄顺畅。
4. 防护设施安装在边坡治理工程中,要根据实际情况,安装适当的防护设施,如护栏、挡土墙等,以减轻坡面的承载压力。
5. 排水系统安装在施工过程中,要着重布置好排水系统,确保坡面不会因为积水而造成破坏。
6. 边坡表面处理对于裸露的边坡,可以进行表面覆盖处理,采用混凝土或人工石等材料进行坡面保护。
7. 绿化工作施工完毕后,要进行绿化工作,植被覆盖以减缓水土流失,保护边坡的稳定性。
四、施工安全在进行边坡治理工程时,安全是首要考虑因素,尤其是在山区地质条件复杂的情况下。
河岸边坡治理工程施工方案主要包括以下几个方面:施工准备、施工工艺、施工进度计划、质量保证措施、安全施工措施和环境保护措施。
以下是详细的施工方案:一、施工准备1. 现场调查:对河岸边坡进行详细的现场调查,了解边坡的地质条件、地形地貌、水文地质、植被覆盖等情况,为施工提供基础数据。
2. 设计方案:根据现场调查结果,结合相关规范和治理目标,制定合理的河岸边坡治理方案。
3. 材料准备:根据设计方案,提前准备治理工程所需的各类材料,如锚杆、钢筋网、混凝土、砂浆等。
4. 施工设备:根据工程需求,配置相应的施工设备,如挖掘机、装载机、搅拌机、喷锚机等。
5. 人员组织:组建专业的施工队伍,对施工人员进行技术培训和安全教育,确保施工顺利进行。
二、施工工艺1. 边坡清理:对河岸边坡进行清理,清除杂物、植被等,为后续施工创造条件。
2. 排水设施:根据治理方案,设置排水设施,包括排水沟、排水管等,防止水分对边坡的影响。
3. 锚杆施工:按照设计要求,进行锚杆钻孔、注浆、锚固等工序,提高边坡稳定性。
4. 钢筋网施工:在锚杆基础上,铺设钢筋网,增强边坡的抗变形能力。
5. 喷射混凝土:采用喷射混凝土工艺,对边坡进行封闭,防止岩体风化、侵蚀。
6. 坡脚加固:在坡脚处设置抗滑桩、挡土墙等结构,提高边坡的整体稳定性。
7. 绿化施工:在治理工程完成后,进行植被恢复,提高边坡的生态效益。
三、施工进度计划1. 制定详细的施工进度计划,明确各工序的施工顺序、时间节点和完成标准。
2. 根据现场实际情况,适时调整施工计划,确保工程按时完成。
3. 定期对施工进度进行跟踪、检查,确保各工序按计划进行。
四、质量保证措施1. 严格遵循相关规范和标准,确保工程质量。
2. 对施工过程中的关键环节进行质量把控,如锚杆长度、钢筋网搭接长度等。
3. 加强施工过程中的质量检查,发现问题及时整改。
4. 对施工完成后进行验收,确保工程质量达到预期目标。
五、安全施工措施1. 定期对施工人员进行安全教育培训,提高安全意识。

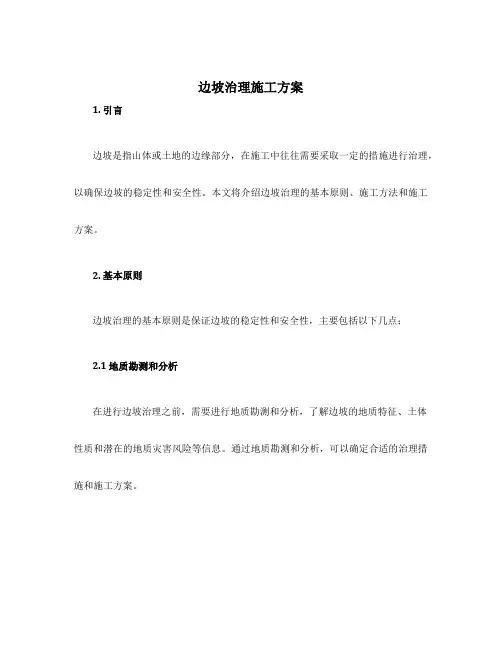

边坡治理施工方案1. 引言边坡是指山体或土地的边缘部分,在施工中往往需要采取一定的措施进行治理,以确保边坡的稳定性和安全性。
本文将介绍边坡治理的基本原则、施工方法和施工方案。
2. 基本原则边坡治理的基本原则是保证边坡的稳定性和安全性,主要包括以下几点:2.1 地质勘测和分析在进行边坡治理之前,需要进行地质勘测和分析,了解边坡的地质特征、土体性质和潜在的地质灾害风险等信息。
通过地质勘测和分析,可以确定合适的治理措施和施工方案。
2.2 安全性评估在制定边坡治理方案之前,需要进行安全性评估,评估边坡的稳定性和潜在的风险,以确定施工方案的可行性和安全性。
2.3 综合治理边坡治理应该采取综合的治理措施,包括土工措施、生物措施和结构措施等。
综合治理可以提高边坡的稳定性和抗灾能力。
3. 施工方法边坡治理的施工方法包括以下几个步骤:3.1 清理和整平首先需要对边坡进行清理和整平,清除杂草、石块和杂物等,使边坡表面平整。
土工措施是边坡治理的关键步骤,常用的土工措施包括土壤加固、防护措施和排水措施等。
土壤加固可以采用加固材料和加固结构等方式,提高土体的抗剪强度和抗侧向位移能力。
防护措施可以采用植被覆盖、草坪种植和石笼等方式,保护边坡表面不受水流和风蚀影响。
排水措施可以采用排水沟和排水管道等方式,排除土体内部的水分,减少渗流对边坡稳定性的影响。
3.3 生物措施生物措施是边坡治理中的一种重要措施,主要是通过植被的生长来增强边坡的抗剪强度和减缓土壤侵蚀。
常用的生物措施包括植被覆盖、植物工程和土壤固结等。
植被覆盖可以选择适应当地气候和土壤条件的植物进行种植,形成稳定的植被覆盖层。
植物工程可以采用护坡植被和护坡网等方式,增强植物对边坡的固土效果。
土壤固结可以通过微生物的作用和根系的加固来提高土壤的稳定性和抗风蚀能力。
结构措施是边坡治理的一种重要手段,主要是通过构筑物的建设来增加边坡的稳定性和安全性。
常用的结构措施包括挡土墙、护坡板和护坡块等。
一、工程概述某工程位于XX市XX区,项目总占地面积约为XX平方米,主要包括XX栋建筑物、XX个地下车库和相关的配套设施。
工程地处城市中心区域,周边环境复杂,交通便利。
本项目边坡治理工程的目标是确保边坡稳定,防止滑坡等安全事故的发生,保障工程项目的安全顺利进行。
二、边坡治理工程目标1. 确保边坡稳定,防止滑坡等安全事故的发生。
2. 治理后的边坡应满足美观、环保等要求,与周边环境相协调。
3. 提高边坡的抗自然灾害能力,降低自然灾害对工程的影响。
三、施工方案1. 施工准备(1)对边坡进行详细的地质勘察,查明边坡的地质结构、岩性、地下水文等情况,为治理工程提供基础数据。
(2)根据勘察结果,制定合理的治理方案,选择合适的治理方法和技术。
(3)准备必要的施工设备和材料,确保施工顺利进行。
2. 治理方法(1)加固处理:采用锚杆加固、抗滑桩、排水孔等方法对边坡进行加固处理,提高边坡的稳定性。
(2)削坡减载:对过陡的边坡进行削坡,降低边坡的坡率,减小滑动力。
(3)植被恢复:在边坡表面种植适合当地气候和土壤条件的植物,提高边坡的抗侵蚀能力。
(4)排水处理:在边坡内部和表面设置排水系统,降低地下水和雨水对边坡的影响。
3. 施工工艺(1)加固处理:先在边坡表面打孔,然后注入水泥浆或树脂等材料,形成锚杆或抗滑桩。
(2)削坡减载:采用挖掘机等设备对过陡的边坡进行削坡,使边坡坡率符合设计要求。
(3)植被恢复:选择适合当地气候和土壤条件的植物,进行种植和养护。
(4)排水处理:在边坡内部和表面设置排水管道和排水孔,确保排水系统畅通。
4. 施工组织和管理(1)建立健全施工组织机构,明确各岗位职责,确保施工顺利进行。
(2)制定详细的施工计划,明确施工进度和质量要求。
(3)加强施工现场安全管理,制定安全事故应急预案,确保施工安全。
(4)对施工人员进行技术培训和安全教育,提高施工质量和技术水平。
四、施工进度安排本工程预计施工时间为XX个月,具体施工进度安排如下:1. 施工准备阶段:XX个月2. 治理工程施工阶段:XX个月3. 施工收尾阶段:XX个月五、质量保证措施1. 严格按照国家相关标准和规范进行施工,确保施工质量。

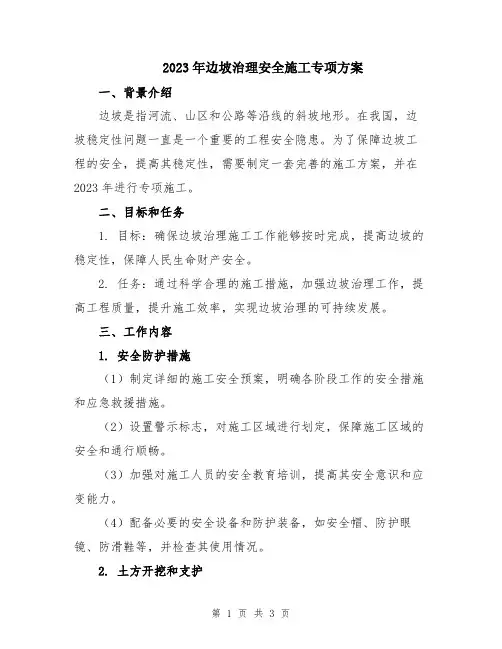

2023年边坡治理安全施工专项方案一、背景介绍边坡是指河流、山区和公路等沿线的斜坡地形。
在我国,边坡稳定性问题一直是一个重要的工程安全隐患。
为了保障边坡工程的安全,提高其稳定性,需要制定一套完善的施工方案,并在2023年进行专项施工。
二、目标和任务1. 目标:确保边坡治理施工工作能够按时完成,提高边坡的稳定性,保障人民生命财产安全。
2. 任务:通过科学合理的施工措施,加强边坡治理工作,提高工程质量,提升施工效率,实现边坡治理的可持续发展。
三、工作内容1. 安全防护措施(1)制定详细的施工安全预案,明确各阶段工作的安全措施和应急救援措施。
(2)设置警示标志,对施工区域进行划定,保障施工区域的安全和通行顺畅。
(3)加强对施工人员的安全教育培训,提高其安全意识和应变能力。
(4)配备必要的安全设备和防护装备,如安全帽、防护眼镜、防滑鞋等,并检查其使用情况。
2. 土方开挖和支护(1)采用先进的开挖技术,确保施工过程中的安全和稳定。
(2)在开挖过程中,及时排水,控制地表水位,防止坡体破裂。
(3)在坡脚处设置排水沟,保证坡脚的排水畅通。
(4)采用高强度绳子和网片进行受力支护,以提高边坡的稳定性。
3. 绿化和景观恢复(1)种植适应当地气候和土壤条件的植物,加强边坡的保持和固土效果。
(2)合理配置绿化植物,打造生态景观,提升环境质量和居民的生活品质。
(3)进行定期养护,保证植物的生长健康和景观的效果。
4. 监测和评估(1)建立科学的监测体系,对边坡治理后的工程进行实时监测和评估。
(2)对监测数据进行及时分析和处理,发现问题及时进行修复和整治。
(3)通过监测结果,总结边坡治理的经验和教训,为今后的工程施工提供参考。
四、工作措施1. 加强组织领导和协调,确保施工进度和质量。
2. 加大宣传力度,增强群众的边坡安全意识。
3. 加强对施工人员的培训和技术指导,提高其施工技能和工作素质。
4. 对施工现场进行严格管理,保证施工安全和质量。
2024年边坡治理安全施工专项方案____年边坡治理安全施工专项方案一、项目背景边坡是指山体或者河岸等陡坡地形,由于地质和水文条件等原因,其稳定性较低,存在滑坡、泥石流、崩塌等安全隐患。
边坡治理是指对边坡进行工程手段的加固和防护,以保障边坡的稳定和安全。
为了保障社会公众的生命财产安全,提高灾害防治的能力,制定____年边坡治理安全施工专项方案。
二、项目目标1. 边坡治理方案的制定:制定科学合理的边坡治理方案,确保在可控范围内预防和减轻边坡灾害。
2. 边坡治理施工技术的提升:培训相关专业技术人员,提高边坡治理施工能力。
3. 边坡治理安全意识的提高:加强边坡治理施工人员的安全教育和培训,提高工人的安全意识和自我保护能力。
三、项目计划1. 边坡治理方案的制定(1)需求调研:调查边坡分布情况、灾害发生频率等相关数据,分析各地区边坡治理需求。
(2)技术研究:开展边坡治理技术研究,提出可行的边坡治理方案。
(3)方案论证:对制定的边坡治理方案进行论证,评估其可行性和效果。
(4)方案发布:将边坡治理方案发布给各地边坡治理单位和相关工程管理部门,供其参考和实施。
2. 边坡治理施工技术的提升(1)技术培训:组织边坡治理技术培训班,邀请专家进行边坡治理施工技术培训,提升边坡治理施工能力。
(2)技术交流:举办边坡治理技术交流会议,邀请各地边坡治理单位和专业技术人员交流经验,分享最新技术。
(3)技术指导:派遣专业技术人员到各地边坡治理工地提供技术指导,确保施工质量和安全。
3. 边坡治理安全意识的提高(1)安全培训:组织边坡治理施工人员的安全培训,加强他们的安全意识和自我保护能力,提高施工过程中的安全性。
(2)安全巡查:加强对边坡治理工地的安全巡查,及时发现和解决安全隐患,确保施工过程的安全。
(3)奖惩措施:建立健全边坡治理施工安全管理制度,对施工安全达标的单位和个人予以表彰奖励,对安全责任不落实的单位和个人予以严厉处罚。
边坡治理工程施工方案一、工程概况与目标本边坡治理工程旨在通过科学、合理的施工方法与措施,对边坡进行稳固处理,确保边坡的安全稳定,同时满足环境保护与生态恢复的要求。
工程位于XX地区,主要涉及边坡滑坡、崩塌等地质灾害的治理。
治理目标是通过综合治理措施,提高边坡稳定性,保障人民群众生命财产安全。
二、施工条件与环境施工前需对施工现场进行详细勘察,了解地质条件、水文条件、气象条件等。
同时,对周边环境进行评估,确保施工不会对周边环境造成不良影响。
根据勘察结果,制定针对性的施工方案,确保施工安全、高效。
三、施工方案与工艺根据工程特点,采用科学、合理的施工方法与工艺,包括边坡削坡、锚固、排水等措施。
具体施工步骤如下:对边坡进行削坡处理,去除不稳定部分,确保边坡坡度符合设计要求。
采用锚固技术,对边坡进行加固处理,提高边坡稳定性。
设置排水系统,确保边坡排水畅通,防止因水浸引发边坡失稳。
四、施工组织与管理为确保施工顺利进行,成立专门的施工组织机构,负责施工现场的组织、协调与管理工作。
同时,制定严格的施工管理制度,确保施工质量、安全、进度等方面得到有效控制。
五、质量安全保证措施施工过程中,严格遵守国家及地方相关质量、安全法规,确保施工质量与安全。
制定详细的质量安全保证措施,包括定期质量检查、安全教育培训等,确保施工过程中的质量与安全。
六、工期与进度安排根据工程特点与实际情况,制定详细的工期与进度安排。
合理安排施工顺序,确保施工各阶段有序衔接。
同时,制定应急预案,以应对可能出现的工期延误情况。
七、资源配置与调度根据施工进度计划,合理调配施工资源,包括人员、设备、材料等。
确保施工过程中各项资源的充足供应与有效利用。
同时,加强资源调度管理,提高资源利用效率。
八、环境保护与文明施工施工过程中,严格遵守环保法规,采取有效措施减少施工对周边环境的影响。
同时,加强文明施工管理,确保施工现场整洁有序。
通过环境保护与文明施工的措施,实现工程效益与生态环境保护的双重目标。
边坡治理工程施工方案一、工程概况边坡治理工程的位置是在XX省XX市XX县XX村的XX山,是为了防止山体滑坡、崩塌等灾害而进行的加固工程。
工程包括XX处边坡,总长度为XX米,高度为XX米。
边坡的土质为XX,坡度为XX度,存在较大的安全隐患,需要进行加固和稳定。
二、施工目标1. 加固边坡,提高边坡的稳定性和安全性;2. 预防山体滑坡、崩塌等灾害发生;3. 保护周边居民和道路的安全。
三、施工方法边坡治理工程的施工方法主要包括以下几个方面:1. 土石方施工:采用爆破和挖掘等方式对边坡进行开挖,清除松散土石和危险岩石,为后续加固工作做准备。
2. 加固工程:采用锚杆、钢丝绳网、植被覆盖等方式对边坡进行加固,提高边坡的稳定性和安全性。
3. 防护工程:在边坡顶部设置护栏、挡土墙等防护设施,防止山体滑坡、崩塌等灾害发生。
4. 生态恢复工程:在施工完成后对边坡进行植被覆盖,促进植被生长,恢复自然环境。
五、施工组织1. 施工单位:XX建筑工程有限公司负责本次边坡治理工程的施工。
2. 施工人员:施工单位将组织精干的施工人员进行施工,包括土方工、电焊工、机械操作工等。
3. 施工设备:施工单位将配备各种必要的施工设备,包括挖掘机、爆破设备、钻机等。
4. 安全保障:施工单位将加强安全管理,制定安全操作规程,定期进行安全检查,确保施工过程中的安全。
六、质量控制1. 施工前的检查:在施工前对边坡进行全面的勘察和检测,确定治理方案和施工方法。
2. 施工中的监督:施工单位将设置专门的监理人员对施工过程进行监督,及时发现并处理问题。
3. 施工后的验收:在施工完成后对边坡进行验收,检查各项指标是否符合规定,确保工程质量。
七、投资预算整个边坡治理工程的投资预算为XX万元,其中包括人工、材料、设备等各项费用。
项目负责人将负责组织资金使用和监督。
总结:边坡治理工程的施工方案是对整个工程进行规划和设计,并确定施工进度、施工方法、资金预算等内容的文件。
边坡治理专项施工方案一、背景介绍边坡是山体、岩石或土体的边界线,由于地形、气候等因素,边坡容易发生滑坡、塌方等地质灾害,对周边环境和人民生命财产安全造成威胁。
因此,制定一套科学可行的边坡治理专项施工方案至关重要。
二、施工目标本施工方案旨在通过合理的技术手段和措施,对边坡进行稳定处理,减少可能发生的地质灾害,并为周边环境提供保障。
三、施工方法为确保边坡治理的有效性和安全性,将采用以下施工方法:1.勘探与分析:通过地质勘探和分析,明确边坡的类型、结构和破坏原因,为后续施工提供指导。
2.挡土墙施工:对于具有明显滑坡倾向的边坡,采用挡土墙的方式进行加固。
挡土墙的建设将使用高强度混凝土,并结合钢筋、锚杆等加固措施,确保墙体稳定。
3.排水系统:对于土石方边坡,设置排水系统,排除地下水对坡体稳定性的影响。
排水系统将采用排水沟、排水管等措施,确保坡体内部水分的及时排除。
4.植被恢复:为增强边坡的生态环境,降低坡面土体流失风险,施工完毕后将进行植被恢复工作。
选用适应当地气候和土壤条件的植物进行覆盖,加强坡面的保护和生态修复。
四、施工步骤1.准备工作:确保施工现场安全,搭建工棚和道路,组织材料与设备的补给,并制定详细的施工计划。
2.挡土墙施工:按照设计要求,先进行挡土墙的基坑开挖,然后铺设钢筋骨架并浇筑混凝土;根据设计方案加固边坡,增加挡土墙的稳定性。
3.排水系统建设:根据勘测结果确定排水系统的布置,并进行挖沟、铺设排水管等工作,确保边坡内部的水分迅速排除。
4.植被恢复:在施工结束后,根据植被恢复计划,在边坡表面进行植物覆盖,加强坡面的保护和生态修复。
五、施工安全边坡治理施工过程中需注重安全,遵循以下原则:1.施工人员必须熟悉方案,并具备相关岗位技能,必要时要进行专业培训。
2.严格执行工地安全管理规定,并配备安全防护设备,确保施工人员的人身安全。
3.定期进行施工现场的安全检查,及时发现问题并采取相应措施。
4.按照相关法律法规和施工规范进行施工,确保施工过程中不影响周边环境和居民的生活。
第1篇一、工程概况本工程位于我国某城市,该城市属于典型的山地城市,地形复杂,地质条件多变。
边坡工程的主要目的是为了稳定边坡,防止滑坡、塌方等地质灾害的发生,确保周边环境和人民群众的生命财产安全。
本边坡工程长度约为1000米,高度约为30米,施工内容包括边坡开挖、支护、排水、绿化等。
二、施工组织与管理1.施工组织(1)施工队伍:成立专业的边坡施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
(2)施工设备:配备挖掘机、装载机、推土机、自卸汽车、边坡喷浆机、钻孔机、锚杆机等施工设备。
(3)施工材料:选用符合国家标准的边坡支护材料,如锚杆、锚索、喷射混凝土、钢筋网等。
2.施工管理(1)施工进度管理:制定详细的施工进度计划,确保工程按期完成。
(2)质量控制管理:严格执行国家相关标准和规范,加强施工过程中的质量监控,确保工程质量。
(3)安全管理:加强施工现场安全管理,严格执行安全生产法规,确保施工人员安全。
三、施工工艺1.边坡开挖(1)采用人工开挖和机械开挖相结合的方式,先进行人工开挖,再进行机械开挖。
(2)开挖过程中,严格控制边坡坡度,确保边坡稳定性。
(3)开挖过程中,及时清除松散土体,防止滑坡、塌方等事故发生。
2.边坡支护(1)锚杆支护:采用锚杆锚固边坡,锚杆长度根据边坡地质条件确定,一般长度为4-6米。
(2)锚索支护:在边坡较陡、稳定性较差的区域,采用锚索支护,锚索长度根据边坡地质条件确定,一般长度为6-10米。
(3)喷射混凝土支护:在边坡表面喷射混凝土,厚度一般为5-10厘米。
3.排水(1)设置排水沟,将边坡表面及地下水位以下的水排出。
(2)在边坡底部设置集水井,将集水井内的水排出。
4.绿化(1)选择适合当地气候、土壤条件的植物进行绿化。
(2)绿化过程中,注意植物间距、栽植深度等。
四、施工质量控制1.原材料质量控制:选用符合国家标准的边坡支护材料,严格检查材料质量。
2.施工过程质量控制:严格执行施工工艺,加强施工过程中的质量监控,确保工程质量。
边坡治理工程专项施工方案一、前言边坡在自然界和人类活动中广泛存在,其稳定性对周围环境和人们的生命财产安全具有重要影响。
因此,边坡的治理工程至关重要。
本文将围绕边坡治理工程的专项施工方案展开详细介绍。
二、工程概况边坡治理工程是为了解决边坡稳定性问题,避免发生滑坡、塌方等灾害,保障周围环境和人们的安全。
工程包括边坡勘察、设计、施工等多个环节,需要科学规划和周密实施。
三、勘察阶段在进行边坡治理工程之前,首先需要进行勘察工作。
勘察内容包括边坡的地质构造、坡面状况、水土条件等,以确定治理方案的具体内容和施工难度。
四、设计阶段根据勘察结果,结合边坡的特点和治理要求,制定合理有效的设计方案。
设计内容包括结构形式、支护措施、施工工艺等,确保治理工程具有可操作性和稳定性。
五、施工阶段1.材料准备:根据设计要求,采购所需的材料并进行检查确认,确保材料质量符合标准。
2.施工组织:制定详细的施工计划和组织方案,明确各工序任务和责任,保障施工进度和质量。
3.施工过程:按照设计要求和施工标准进行施工,注意安全施工,保障施工人员和设备的安全。
4.监测与调整:在施工过程中,需要定期进行边坡的监测工作,及时调整施工方案,确保治理效果达到预期要求。
六、验收与后期维护1.验收:在工程结束后,对边坡治理工程进行验收,检查工程质量和效果,确保符合相关标准和要求。
2.后期维护:完成验收后,需制定并执行边坡的后期维护计划,定期检查和维护边坡,保障其长期稳定性。
七、总结边坡治理工程是一项复杂而重要的工程,需要多方面的工作协同合作,才能取得良好的治理效果。
通过规范的勘察、设计和施工流程,加强后期维护,可以有效提高边坡的稳定性,降低灾害风险,保障人们的生命财产安全。
希望这份边坡治理工程专项施工方案对您有所帮助,如有任何疑问或补充内容,欢迎联系。
边坡治理施工方案一、引言边坡是指山体或河岸等地表斜坡的边缘部分,由于地质作用或人类活动等原因,边坡容易发生滑坡、塌方等地质灾害,威胁周边居民和道路交通安全。
因此,边坡治理工程显得尤为重要。
二、边坡病害分析1. 滑坡滑坡是边坡病害中常见的一种,在降雨等外界条件作用下,土壤因受力过大而失稳而发生滑动现象,导致土石方的向下滑移。
### 2. 崩塌崩塌是指由于土壤结构破坏、坡度过陡等原因导致的土石体整体向下滑动的现象,是一种危害较大的边坡病害类型。
三、施工方案1. 剖析边坡稳定性在进行边坡治理工程之前,首先需要对边坡的稳定性进行评估和剖析,确定边坡的稳定性状况,为后续工程施工提供科学依据。
### 2. 预处理工作在进行实质性的边坡治理工程施工之前,需要做好边坡周边环境的准备工作,包括清理杂草、清除杂物等,确保施工区域的清洁整洁。
### 3. 边坡支护针对不同类型的边坡病害,选择合适的支护措施,比如设置钢筋混凝土支撑墙、加设防护栏等,提高边坡的整体稳定性。
### 4. 植被恢复在边坡治理完成后,需要进行植被的恢复工作,通过种植适当的植物,加固土壤,提高边坡的抗冲蚀能力,减少土壤流失。
四、施工质量检查在边坡治理施工完成后,需要对工程质量进行严格检查,确保施工符合设计要求,达到预期效果。
如发现问题及时处理,避免日后出现安全隐患。
五、结语边坡治理施工方案的制定和实施是一项复杂而重要的工程,需要科学合理的规划和施工,确保边坡的稳定性和安全性。
只有做好细致的工作准备,落实到位的施工策略,才能有效地遏制边坡病害,保障人民生命财产安全。
2024年边坡治理安全施工专项方案____年边坡治理安全施工专项方案一、项目背景边坡治理是保障公路运输安全和生态环境保护的重要措施之一。
随着城市化进程的推进和交通建设的不断发展,道路边坡的治理成为当前的重要任务。
然而,由于工程复杂、地质条件复杂多变等原因,边坡治理工作面临着许多挑战和难题。
为了确保边坡治理工作的安全和效果,提出了以下专项方案。
二、项目目标本项目的目标是完成边坡治理工作,保障交通安全和生态环境保护。
具体目标如下:1. 治理边坡5000处,占全市边坡总数的30%。
2. 提高边坡的稳定性和抗震能力,减少边坡灾害事故发生率。
3. 保护边坡的生态环境,提高生态系统的稳定性和生态功能。
三、项目内容1. 边坡勘测与评估(1)对全市边坡进行勘测和评估,确定治理范围和重点治理区域。
(2)评估边坡的稳定性和抗震能力,制定相应的治理方案。
(3)确定治理工程的优先级和工期,合理安排施工计划。
2. 边坡治理工程(1)加固边坡的主要措施包括:坡面加固、排水处理、草坪绿化、植被种植等。
(2)选用适当的工程材料和技术,确保工程质量和效果。
(3)加强工程监理和质量检验,及时发现和处理问题,确保工程安全。
3. 安全施工管理(1)建立科学合理的施工组织和管理体制,确保施工进度和质量。
(2)制定详细的施工方案和安全操作规程,加强施工人员的培训和安全教育。
(3)加强现场监督和安全巡查,确保施工现场的安全和环境保护。
四、项目进展计划1. ____年1月-3月:完成边坡勘测和评估工作,确定治理范围和优先治理区域。
2. ____年4月-6月:制定边坡治理方案,确定施工单位和技术标准。
3. ____年7月-12月:开展边坡治理工程,按照施工计划进行施工。
4. 2025年1月-6月:加强工程监理和质量检验,确保工程质量和效果。
5. 2025年7月-12月:总结经验,完善治理方案,推广应用。
五、项目投资估算本项目的投资估算为5000万元。
边坡治理专项施工方案边坡治理是维护道路、房屋和生命财产安全的重要工作之一、边坡治理专项施工方案是在边坡出现问题或有安全隐患时,为解决边坡问题制定的具体施工方案。
下面是一份针对边坡问题制定的边坡治理专项施工方案,详细介绍了施工的目的、方法、工期和预算等内容。
一、施工目的本施工方案的目的是为了解决边坡问题,确保边坡的稳定和安全,防止边坡滑坡、塌方或崩塌等事故发生,保护道路、房屋和周边环境的安全。
二、施工方法1.土方开挖:根据边坡的具体情况,采用手工开挖或机械开挖的方法进行土方开挖,确保开挖的坡面平整。
2.加固措施:根据边坡问题的类型和程度,采取相应的加固措施,例如钢筋混凝土爆破加固、防护网安装、预应力锚杆加固等。
3.排水处理:对于土壤水分含量较高的边坡,需要进行排水处理,采用排水沟、防渗墙等措施,确保边坡的排水畅通。
4.植被恢复:施工完成后,根据实际需要进行植被恢复工作,例如播种草籽、种植植物等,以提高边坡的抗冲蚀能力。
三、施工步骤1.现场勘察:了解边坡问题的具体情况,包括边坡的尺寸、坡度、坡高等参数,并进行地质勘查和水文勘测。
2.制定施工方案:根据现场勘察结果,制定适合该边坡问题的施工方案,明确施工方法、工期和预算等内容。
3.施工准备:准备施工所需的设备、材料和人员,确保施工能够顺利进行。
4.施工开展:按照施工方案进行土方开挖、加固措施和排水处理等工作,确保施工的安全和质量。
5.监测与调整:在施工过程中,进行监测工作,及时发现问题并进行调整,确保施工过程中的安全和稳定。
6.完工验收:施工完成后,进行验收工作,确保施工的质量和安全,交付使用。
四、施工工期根据边坡问题的具体情况和施工方案的要求,本次边坡治理工程的施工工期为45天。
五、预算本次边坡治理工程的预算为500万元。
具体费用包括人员工资、设备租赁、材料采购、运输费用等。
六、安全措施1.施工过程中,严禁使用明火作业,防止火灾事故发生。
2.施工现场要设立警示标志和隔离措施,避免人员误入危险区域。
一、工程概况本工程位于某市某区某道路边坡,由于地质条件复杂,边坡稳定性较差,存在安全隐患。
为了确保边坡稳定,消除安全隐患,特制定本边坡治理工程施工方案。
二、施工部署1. 施工队伍:由具有丰富经验的边坡治理施工队伍承担本工程。
2. 施工进度:本工程计划施工周期为3个月。
3. 施工现场管理:设立项目经理部,负责施工现场的管理和协调。
三、施工方案及主要技术措施1. 测量放线(1)采用全站仪进行测量放线,确保测量精度。
(2)根据设计图纸,确定边坡治理范围、治理高度、治理宽度等参数。
2. 旋挖成孔抗滑桩施工(1)采用旋挖钻机进行成孔,孔径为1.0m,孔深根据设计要求确定。
(2)孔壁清理干净,确保孔壁垂直度。
(3)采用C25混凝土进行桩身浇筑,桩身长度根据设计要求确定。
3. 锚索施工(1)锚索采用高强钢丝绳,锚固长度根据设计要求确定。
(2)锚索孔径为100mm,孔深根据设计要求确定。
(3)采用锚固剂进行锚索锚固,确保锚索锚固质量。
4. 锚杆挂网喷射砼施工(1)锚杆采用高强钢丝绳,锚固长度根据设计要求确定。
(2)锚杆孔径为60mm,孔深根据设计要求确定。
(3)采用挂网喷射砼技术进行边坡防护,砼强度等级为C20。
5. 挡土板施工(1)挡土板采用钢筋混凝土结构,挡土板厚度根据设计要求确定。
(2)挡土板与边坡土体之间采用锚杆连接,确保挡土板稳定性。
6. 桩顶冠梁施工(1)桩顶冠梁采用钢筋混凝土结构,冠梁厚度根据设计要求确定。
(2)冠梁与桩身连接牢固,确保冠梁稳定性。
四、工程质量保证措施1. 严格遵循国家相关规范、标准进行施工。
2. 加强原材料、施工工艺、施工设备的质量控制。
3. 对关键工序进行验收,确保工程质量。
4. 建立质量管理体系,定期对施工质量进行监督检查。
五、工期保证措施1. 制定详细的施工进度计划,确保施工进度。
2. 加强施工现场管理,提高施工效率。
3. 合理调配人力资源,确保施工进度。
4. 加强与相关部门的沟通协调,确保工程顺利推进。
