沥青砼路面施工工艺流程图说明
- 格式:doc
- 大小:358.00 KB
- 文档页数:11

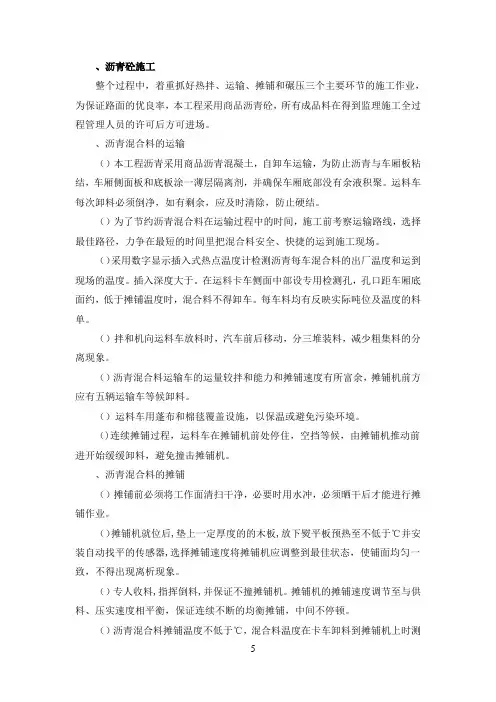

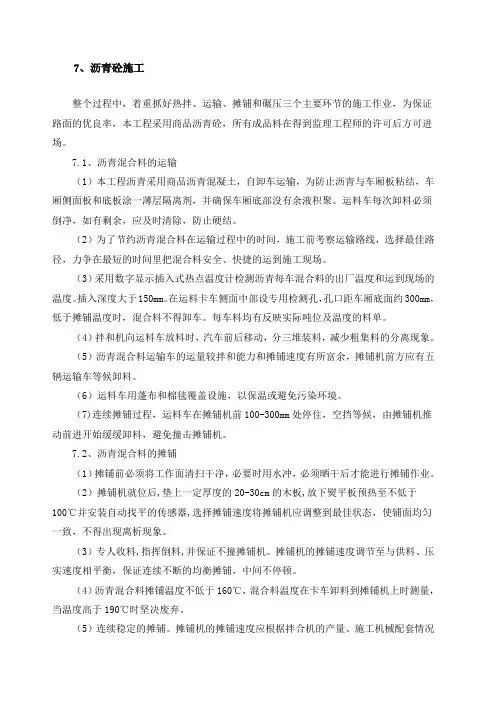

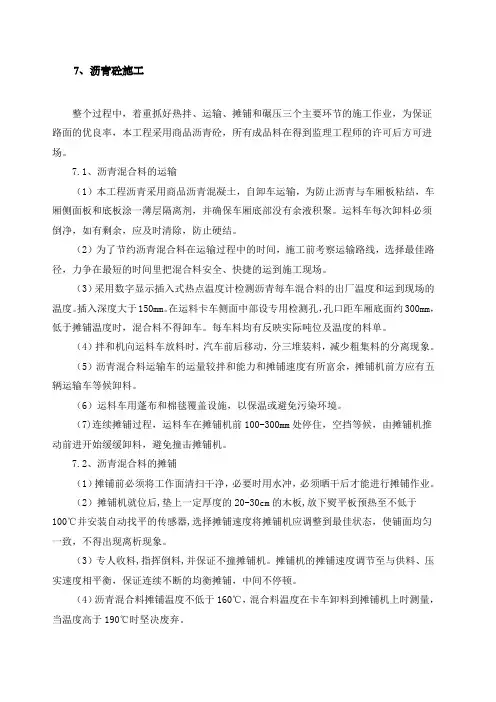

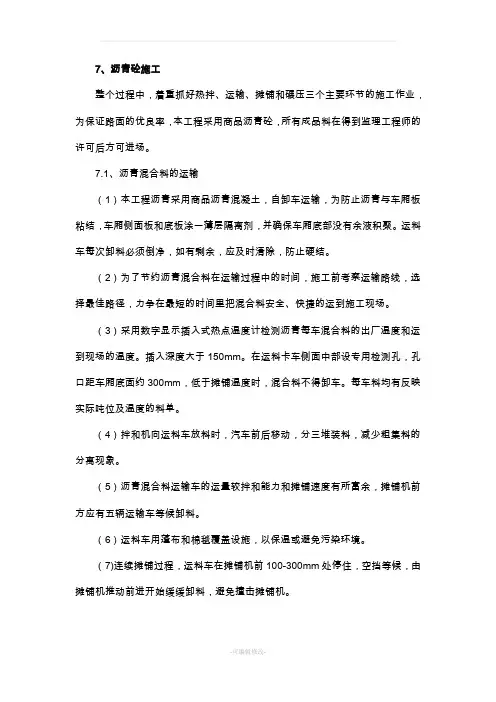

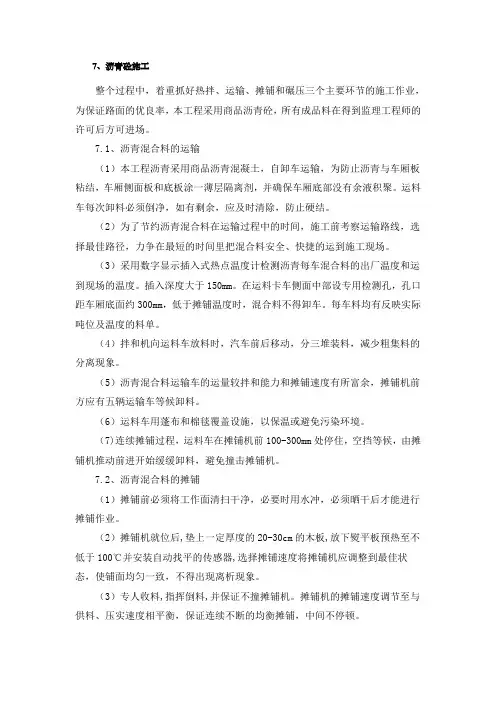

7、沥青砼施工整个过程中,着重抓好热拌、运输、摊铺和碾压三个主要环节的施工作业,为保证路面的优良率,本工程采用商品沥青砼,所有成品料在得到监理工程师的许可后方可进场。
7.1、沥青混合料的运输(1)本工程沥青采用商品沥青混凝土,自卸车运输,为防止沥青与车厢板粘结,车厢侧面板和底板涂一薄层隔离剂,并确保车厢底部没有余液积聚。
运料车每次卸料必须倒净,如有剩余,应及时清除,防止硬结。
(2)为了节约沥青混合料在运输过程中的时间,施工前考察运输路线,选择最佳路径,力争在最短的时间里把混合料安全、快捷的运到施工现场。
(3)采用数字显示插入式热点温度计检测沥青每车混合料的出厂温度和运到现场的温度。
插入深度大于150mm。
在运料卡车侧面中部设专用检测孔,孔口距车厢底面约300mm,低于摊铺温度时,混合料不得卸车。
每车料均有反映实际吨位及温度的料单。
(4)拌和机向运料车放料时,汽车前后移动,分三堆装料,减少粗集料的分离现象。
(5)沥青混合料运输车的运量较拌和能力和摊铺速度有所富余,摊铺机前方应有五辆运输车等候卸料。
(6)运料车用蓬布和棉毯覆盖设施,以保温或避免污染环境。
(7)连续摊铺过程,运料车在摊铺机前100-300mm处停住,空挡等候,由摊铺机推动前进开始缓缓卸料,避免撞击摊铺机。
7.2、沥青混合料的摊铺(1)摊铺前必须将工作面清扫干净,必要时用水冲,必须晒干后才能进行摊铺作业。
(2)摊铺机就位后,垫上一定厚度的20-30cm的木板,放下熨平板预热至不低于100℃并安装自动找平的传感器,选择摊铺速度将摊铺机应调整到最佳状态,使铺面均匀一致,不得出现离析现象。
(3)专人收料,指挥倒料,并保证不撞摊铺机。
摊铺机的摊铺速度调节至与供料、压实速度相平衡,保证连续不断的均衡摊铺,中间不停顿。
(4)沥青混合料摊铺温度不低于160℃,混合料温度在卡车卸料到摊铺机上时测量,当温度高于190℃时坚决废弃。
(5)连续稳定的摊铺。
摊铺机的摊铺速度应根据拌合机的产量、施工机械配套情况及摊铺厚度、摊铺速度按2-3m/mim的范围内予以调整选择,做到缓慢、均匀、不间断的摊铺。
7、沥青砼施工整个过程中,着重抓好热拌、运输、摊铺和碾压三个主要环节的施工作业,为保证路面的优良率,本工程采用商品沥青砼,所有成品料在得到监理工程师的许可后方可进场。
7.1、沥青混合料的运输(1)本工程沥青采用商品沥青混凝土,自卸车运输,为防止沥青与车厢板粘结,车厢侧面板和底板涂一薄层隔离剂,并确保车厢底部没有余液积聚。
运料车每次卸料必须倒净,如有剩余,应及时清除,防止硬结。
(2)为了节约沥青混合料在运输过程中的时间,施工前考察运输路线,选择最佳路径,力争在最短的时间里把混合料安全、快捷的运到施工现场。
(3)采用数字显示插入式热点温度计检测沥青每车混合料的出厂温度和运到现场的温度。
插入深度大于150mm。
在运料卡车侧面中部设专用检测孔,孔口距车厢底面约300mm,低于摊铺温度时,混合料不得卸车。
每车料均有反映实际吨位及温度的料单。
(4)拌和机向运料车放料时,汽车前后移动,分三堆装料,减少粗集料的分离现象。
(5)沥青混合料运输车的运量较拌和能力和摊铺速度有所富余,摊铺机前方应有五辆运输车等候卸料。
(6)运料车用蓬布和棉毯覆盖设施,以保温或避免污染环境。
(7)连续摊铺过程,运料车在摊铺机前100-300mm处停住,空挡等候,由摊铺机推动前进开始缓缓卸料,避免撞击摊铺机。
7.2、沥青混合料的摊铺(1)摊铺前必须将工作面清扫干净,必要时用水冲,必须晒干后才能进行摊铺作业。
(2)摊铺机就位后,垫上一定厚度的20-30cm的木板,放下熨平板预热至不低于100℃并安装自动找平的传感器,选择摊铺速度将摊铺机应调整到最佳状态,使铺面均匀一致,不得出现离析现象。
(3)专人收料,指挥倒料,并保证不撞摊铺机。
摊铺机的摊铺速度调节至与供料、压实速度相平衡,保证连续不断的均衡摊铺,中间不停顿。
(4)沥青混合料摊铺温度不低于160℃,混合料温度在卡车卸料到摊铺机上时测量,当温度高于190℃时坚决废弃。
(5)连续稳定的摊铺。
摊铺机的摊铺速度应根据拌合机的产量、施工机械配套情况及摊铺厚度、摊铺速度按2-3m/mim的范围内予以调整选择,做到缓慢、均匀、不间断的摊铺。
沥青混凝土路面施工工艺流程及操作要点1、施工工艺流程施工准备→混合料拌→混合料运输→摊铺→碾压→接缝处理→开放交通→检验1.2操作要点1.2.1 施工准备1) 根据批准的目标配合比对拌和机进行调试,确定各冷料仓的供料比例、进料速度。
2) 经检验,下承层各项指标均符合规范要求,即可进行普通沥青混合料路面的摊铺。
3) 沥青混合料改性添加剂沥青路面的施工,严禁在10℃以下以及雨天、路面潮湿的情况下施工。
4) 透层油宜采用高渗透性透层油,用量为1.0~1.2kg/m2(沥青含量50%)。
5) 粘层油宜采用SBS改性乳化沥青,应保证路面均匀满布粘层油,用量0.5~0.7 kg/m2(沥青含量50%)。
1.2.2实验室操作规定所有操作规程完全按《JTGE20-2011公路工程沥青及沥青混合料试验规程》进行,有部分注意事项如下1)、混合料拌和注意事项:(1)按常规方法准备相应的各种集料、矿料、沥青;各种集料、矿料加热温度:180-195℃,基质沥青加热温度155-165℃;(2)将加热后的集料倒入拌和锅中,加入按比例设计好的沥青混合料改性添加剂样品,干拌90s;再加入(按级配设计最佳沥青用量的)设计好的沥青用量,一起湿拌90s;最后加入矿粉拌和90s;(3)用小铲将拌合好的混合料铲入容器内,进行简单的手工拌合,使混合料中各种粗细集料能均匀分布。
2)、马歇尔击实成型、车辙件成型及养护要求:(1)马歇尔击实成型温度170±5℃,车辙成型温度170±5℃;(2)在成型倒料时,请注意集料的均匀性,禁止直接倒入,应用小铲将混合料均匀沿试模由边至中铲入试模内,然后按试验规程④进行夯实;(3)成型试件密度应符合马歇尔标准击实试样密度100±1%的要求;一般情况下是先试压4次(8个来回),然后调转方向再压24次(48个来回);(4)成型后,连同试模一起在常温条件下放置时间48h为宜;备注:①手工搅拌时请注意保持温度应不低于车辙或马歇尔试件成型温度;②拌合时由于集料大小差别较大,机器拌完后大粒径的在拌合锅上面,为确保集料能均匀分布,请进行简单拌合;③指《JTGE20-2011公路工程沥青及沥青混合料试验规程》。
7、沥青砼施工整个过程中,着重抓好热拌、运输、摊铺和碾压三个主要环节的施工作业,为保证路面的优良率,本工程采用商品沥青砼,所有成品料在得到监理工程师的许可后方可进场。
7.1、沥青混合料的运输(1)本工程沥青采用商品沥青混凝土,自卸车运输,为防止沥青与车厢板粘结,车厢侧面板和底板涂一薄层隔离剂,并确保车厢底部没有余液积聚。
运料车每次卸料必须倒净,如有剩余,应及时清除,防止硬结。
(2)为了节约沥青混合料在运输过程中的时间,施工前考察运输路线,选择最佳路径,力争在最短的时间里把混合料安全、快捷的运到施工现场。
(3)采用数字显示插入式热点温度计检测沥青每车混合料的出厂温度和运到现场的温度。
插入深度大于150mm。
在运料卡车侧面中部设专用检测孔,孔口距车厢底面约300mm,低于摊铺温度时,混合料不得卸车。
每车料均有反映实际吨位及温度的料单。
(4)拌和机向运料车放料时,汽车前后移动,分三堆装料,减少粗集料的分离现象。
(5)沥青混合料运输车的运量较拌和能力和摊铺速度有所富余,摊铺机前方应有五辆运输车等候卸料。
(6)运料车用蓬布和棉毯覆盖设施,以保温或避免污染环境。
(7)连续摊铺过程,运料车在摊铺机前100-300mm处停住,空挡等候,由摊铺机推动前进开始缓缓卸料,避免撞击摊铺机。
7.2、沥青混合料的摊铺(1)摊铺前必须将工作面清扫干净,必要时用水冲,必须晒干后才能进行摊铺作业。
(2)摊铺机就位后,垫上一定厚度的20-30cm的木板,放下熨平板预热至不低于100℃并安装自动找平的传感器,选择摊铺速度将摊铺机应调整到最佳状态,使铺面均匀一致,不得出现离析现象。
(3)专人收料,指挥倒料,并保证不撞摊铺机。
摊铺机的摊铺速度调节至与供料、压实速度相平衡,保证连续不断的均衡摊铺,中间不停顿。
(4)沥青混合料摊铺温度不低于160℃,混合料温度在卡车卸料到摊铺机上时测量,当温度高于190℃时坚决废弃。
(5)连续稳定的摊铺。
摊铺机的摊铺速度应根据拌合机的产量、施工机械配套情况及摊铺厚度、摊铺速度按2-3m/mim的范围内予以调整选择,做到缓慢、均匀、不间断的摊铺。
、沥青砼施工整个过程中,着重抓好热拌、运输、摊铺和碾压三个主要环节的施工作业,为保证路面的优良率,本工程采用商品沥青砼,所有成品料在得到监理施工全过程管理人员的许可后方可进场。
、沥青混合料的运输()本工程沥青采用商品沥青混凝土,自卸车运输,为防止沥青与车厢板粘结,车厢侧面板和底板涂一薄层隔离剂,并确保车厢底部没有余液积聚。
运料车每次卸料必须倒净,如有剩余,应及时清除,防止硬结。
()为了节约沥青混合料在运输过程中的时间,施工前考察运输路线,选择最佳路径,力争在最短的时间里把混合料安全、快捷的运到施工现场。
()采用数字显示插入式热点温度计检测沥青每车混合料的出厂温度和运到现场的温度。
插入深度大于。
在运料卡车侧面中部设专用检测孔,孔口距车厢底面约,低于摊铺温度时,混合料不得卸车。
每车料均有反映实际吨位及温度的料单。
()拌和机向运料车放料时,汽车前后移动,分三堆装料,减少粗集料的分离现象。
()沥青混合料运输车的运量较拌和能力和摊铺速度有所富余,摊铺机前方应有五辆运输车等候卸料。
()运料车用蓬布和棉毯覆盖设施,以保温或避免污染环境。
()连续摊铺过程,运料车在摊铺机前处停住,空挡等候,由摊铺机推动前进开始缓缓卸料,避免撞击摊铺机。
、沥青混合料的摊铺()摊铺前必须将工作面清扫干净,必要时用水冲,必须晒干后才能进行摊铺作业。
()摊铺机就位后,垫上一定厚度的的木板,放下熨平板预热至不低于℃并安装自动找平的传感器,选择摊铺速度将摊铺机应调整到最佳状态,使铺面均匀一致,不得出现离析现象。
()专人收料,指挥倒料,并保证不撞摊铺机。
摊铺机的摊铺速度调节至与供料、压实速度相平衡,保证连续不断的均衡摊铺,中间不停顿。
()沥青混合料摊铺温度不低于℃,混合料温度在卡车卸料到摊铺机上时测量,当温度高于℃时坚决废弃。
()连续稳定的摊铺。
摊铺机的摊铺速度应根据拌合机的产量、施工机械配套情况及摊铺厚度、摊铺速度按的范围内予以调整选择,做到缓慢、均匀、不间断的摊铺。
1 沥青道路工程施工工艺1.1沥青路面结构层工程施工施工流程:3:7灰土→检测合格进行上承层施工→石灰粉煤灰碎石→检验合格进行上承层施工→检验合格后进行路面面层施工一、3:7灰土基层施工(车行道及花岗岩路、停车位)1、3:7灰土施工工艺流程:施工准备→下承层检测→施工放样→现场铺设素土→打方格线铺设石灰→拌和机第一次拌和石灰土→石灰土粗平→拌和机二次拌和石灰土→石灰土整形、稳压→石灰土碾压→自检合格→监理检验→石灰土养生及交通管制(3:7灰土施工步骤见下图)2、施工机械宝马拌和机(WDB500)1台,平地机(PY160)1台,推土机(D85)2台,三轮压路机(18T)1台,振动压路机(18Z)1台,装载机(ZL50)1台。
3、准备下承层3.1 对3:7灰土的下承层外形(包括路基的高程、中线偏位、宽度、横坡度和平整度)、路基的强度(碾压检查:用12~15T三轮压路机以低挡速度1.5~1.7km/h沿路基表面碾压3~4遍作全面检查,不得有松散、压实度过低或土过湿发生的弹簧现象;路基的沉降进行检查,应当表面平整、坚实,有规定的路拱,无任何松散的材料和软弱处,且沉降量应符合要求;3.2 在下承层上恢复中线,直线段每20M设一桩,平曲线段每10~15m设一桩,并在两侧路肩边缘外设指示桩,横断面半幅设三个高程控制点,逐桩进行水平测量,算出各断面所需摊铺土的厚度,在所钉竹片桩上标出其相应高度;3.3 根据实测高程、10%灰土工作面宽度、厚度及试验最大干密度等计算路段所需3:7灰土用量,根据配合比及实测含水量算出土、石灰的用量,根据运料车辆吨位计算每车料的堆放距离,并根据在相同施工条件下素土、石灰的含水量与松铺厚度的关系来控制现场铺筑厚度。
4、3:7灰土的摊铺用D85推土机将土堆推开后,用PY160平地机将土均匀地摊铺在预定的路基上,力求表面平整,并有规定的路拱。
然后用SD-175振动压路机静压一遍,使其表面平整。
7、沥青砼施工整个过程中,着重抓好热拌、运输、摊铺和碾压三个主要环节的施工作业,为保证路面的优良率,本工程采用商品沥青砼,所有成品料在得到监理工程师的许可后方可进场。
7.1、沥青混合料的运输(1)本工程沥青采用商品沥青混凝土,自卸车运输,为防止沥青与车厢板粘结,车厢侧面板和底板涂一薄层隔离剂,并确保车厢底部没有余液积聚。
运料车每次卸料必须倒净,如有剩余,应及时清除,防止硬结。
(2)为了节约沥青混合料在运输过程中的时间,施工前考察运输路线,选择最佳路径,力争在最短的时间里把混合料安全、快捷的运到施工现场。
(3)采用数字显示插入式热点温度计检测沥青每车混合料的出厂温度和运到现场的温度。
插入深度大于150mm。
在运料卡车侧面中部设专用检测孔,孔口距车厢底面约300mm,低于摊铺温度时,混合料不得卸车。
每车料均有反映实际吨位及温度的料单。
(4)拌和机向运料车放料时,汽车前后移动,分三堆装料,减少粗集料的分离现象。
(5)沥青混合料运输车的运量较拌和能力和摊铺速度有所富余,摊铺机前方应有五辆运输车等候卸料。
(6)运料车用蓬布和棉毯覆盖设施,以保温或避免污染环境。
(7)连续摊铺过程,运料车在摊铺机前100-300mm处停住,空挡等候,由摊铺机推动前进开始缓缓卸料,避免撞击摊铺机。
7.2、沥青混合料的摊铺(1)摊铺前必须将工作面清扫干净,必要时用水冲,必须晒干后才能进行摊铺作业。
(2)摊铺机就位后,垫上一定厚度的20-30cm的木板,放下熨平板预热至不低于100℃并安装自动找平的传感器,选择摊铺速度将摊铺机应调整到最佳状态,使铺面均匀一致,不得出现离析现象。
(3)专人收料,指挥倒料,并保证不撞摊铺机。
摊铺机的摊铺速度调节至与供料、压实速度相平衡,保证连续不断的均衡摊铺,中间不停顿。
(4)沥青混合料摊铺温度不低于160℃,混合料温度在卡车卸料到摊铺机上时测量,当温度高于190℃时坚决废弃。
(5)连续稳定的摊铺。
摊铺机的摊铺速度应根据拌合机的产量、施工机械配套情况及摊铺厚度、摊铺速度按2-3m/mim的范围内予以调整选择,做到缓慢、均匀、不间断的摊铺。
7、沥青砼施工整个过程中,着重抓好热拌、运输、摊铺和碾压三个主要环节的施工作业,为保证路面的优良率,本工程采用商品沥青砼,所有成品料在得到监理工程师的许可后方可进场。
7.1、沥青混合料的运输(1)本工程沥青采用商品沥青混凝土,自卸车运输,为防止沥青与车厢板粘结,车厢侧面板和底板涂一薄层隔离剂,并确保车厢底部没有余液积聚。
运料车每次卸料必须倒净,如有剩余,应及时清除,防止硬结。
(2)为了节约沥青混合料在运输过程中的时间,施工前考察运输路线,选择最佳路径,力争在最短的时间里把混合料安全、快捷的运到施工现场。
(3)采用数字显示插入式热点温度计检测沥青每车混合料的出厂温度和运到现场的温度。
插入深度大于150mm。
在运料卡车侧面中部设专用检测孔,孔口距车厢底面约300mm,低于摊铺温度时,混合料不得卸车。
每车料均有反映实际吨位及温度的料单。
(4)拌和机向运料车放料时,汽车前后移动,分三堆装料,减少粗集料的分离现象。
(5)沥青混合料运输车的运量较拌和能力和摊铺速度有所富余,摊铺机前方应有五辆运输车等候卸料。
(6)运料车用蓬布和棉毯覆盖设施,以保温或避免污染环境。
(7)连续摊铺过程,运料车在摊铺机前100-300mm处停住,空挡等候,由摊铺机推动前进开始缓缓卸料,避免撞击摊铺机。
7.2、沥青混合料的摊铺(1)摊铺前必须将工作面清扫干净,必要时用水冲,必须晒干后才能进行摊铺作业。
(2)摊铺机就位后,垫上一定厚度的20-30cm的木板,放下熨平板预热至不低于100℃并安装自动找平的传感器,选择摊铺速度将摊铺机应调整到最佳状态,使铺面均匀一致,不得出现离析现象。
(3)专人收料,指挥倒料,并保证不撞摊铺机。
摊铺机的摊铺速度调节至与供料、压实速度相平衡,保证连续不断的均衡摊铺,中间不停顿。
(4)沥青混合料摊铺温度不低于160℃,混合料温度在卡车卸料到摊铺机上时测量,当温度高于190℃时坚决废弃。
(5)连续稳定的摊铺。
摊铺机的摊铺速度应根据拌合机的产量、施工机械配套情况及摊铺厚度、摊铺速度按2-3m/mim的范围内予以调整选择,做到缓慢、均匀、不间断的摊铺。
7、沥青砼施工整个过程中,着重抓好热拌、运输、摊铺和碾压三个主要环节的施工作业,为保证路面的优良率,本工程采用商品沥青砼,所有成品料在得到监理工程师的许可后方可进场。
7.1、沥青混合料的运输(1)本工程沥青采用商品沥青混凝土,自卸车运输,为防止沥青与车厢板粘结,车厢侧面板和底板涂一薄层隔离剂,并确保车厢底部没有余液积聚。
运料车每次卸料必须倒净,如有剩余,应及时清除,防止硬结。
(2)为了节约沥青混合料在运输过程中的时间,施工前考察运输路线,选择最佳路径,力争在最短的时间里把混合料安全、快捷的运到施工现场。
(3)采用数字显示插入式热点温度计检测沥青每车混合料的出厂温度和运到现场的温度。
插入深度大于150mm。
在运料卡车侧面中部设专用检测孔,孔口距车厢底面约300mm,低于摊铺温度时,混合料不得卸车。
每车料均有反映实际吨位及温度的料单。
(4)拌和机向运料车放料时,汽车前后移动,分三堆装料,减少粗集料的分离现象。
(5)沥青混合料运输车的运量较拌和能力和摊铺速度有所富余,摊铺机前方应有五辆运输车等候卸料。
(6)运料车用蓬布和棉毯覆盖设施,以保温或避免污染环境。
(7)连续摊铺过程,运料车在摊铺机前100-300mm处停住,空挡等候,由摊铺机推动前进开始缓缓卸料,避免撞击摊铺机。
7.2、沥青混合料的摊铺(1)摊铺前必须将工作面清扫干净,必要时用水冲,必须晒干后才能进行摊铺作业。
(2)摊铺机就位后,垫上一定厚度的20-30cm的木板,放下熨平板预热至不低于100℃并安装自动找平的传感器,选择摊铺速度将摊铺机应调整到最佳状态,使铺面均匀一致,不得出现离析现象。
(3)专人收料,指挥倒料,并保证不撞摊铺机。
摊铺机的摊铺速度调节至与供料、压实速度相平衡,保证连续不断的均衡摊铺,中间不停顿。
(4)沥青混合料摊铺温度不低于160℃,混合料温度在卡车卸料到摊铺机上时测量,当温度高于190℃时坚决废弃。
(5)连续稳定的摊铺。
摊铺机的摊铺速度应根据拌合机的产量、施工机械配套情况及摊铺厚度、摊铺速度按2-3m/mim的范围内予以调整选择,做到缓慢、均匀、不间断的摊铺。

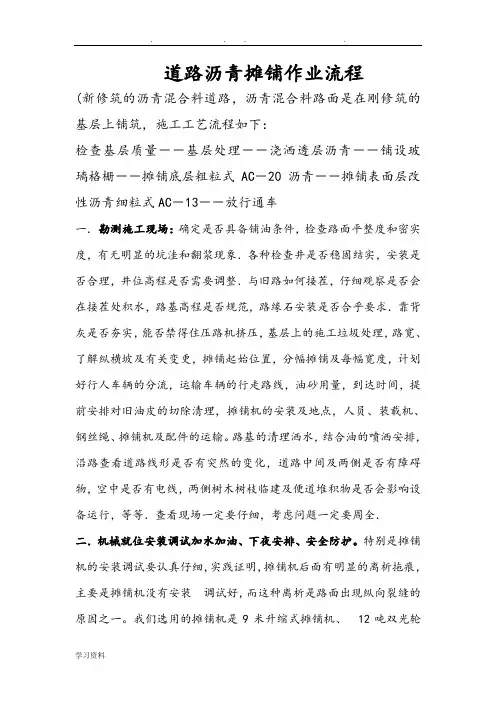

道路沥青摊铺作业流程(新修筑的沥青混合料道路,沥青混合料路面是在刚修筑的基层上铺筑,施工工艺流程如下:检查基层质量--基层处理--浇洒透层沥青--铺设玻璃格栅--摊铺底层粗粒式AC-20沥青--摊铺表面层改性沥青细粒式AC-13--放行通车一.勘测施工现场:确定是否具备铺油条件,检查路面平整度和密实度,有无明显的坑洼和翻浆现象.各种检查井是否稳固结实,安装是否合理,井位高程是否需要调整.与旧路如何接茬,仔细观察是否会在接茬处积水,路基高程是否规范,路缘石安装是否合乎要求.靠背灰是否夯实,能否禁得住压路机挤压,基层上的施工垃圾处理,路宽、了解纵横坡及有关变更,摊铺起始位置,分幅摊铺及每幅宽度,计划好行人车辆的分流,运输车辆的行走路线,油砂用量,到达时间,提前安排对旧油皮的切除清理,摊铺机的安装及地点,人员、装载机、钢丝绳、摊铺机及配件的运输。
路基的清理洒水,结合油的喷洒安排,沿路查看道路线形是否有突然的变化,道路中间及两侧是否有障碍物,空中是否有电线,两侧树木树枝临建及便道堆积物是否会影响设备运行,等等.查看现场一定要仔细,考虑问题一定要周全.二.机械就位安装调试加水加油、下夜安排、安全防护。
特别是摊铺机的安装调试要认真仔细,实践证明,摊铺机后面有明显的离析拖痕,主要是摊铺机没有安装调试好,而这种离析是路面出现纵向裂缝的原因之一。
我们选用的摊铺机是9米升缩式摊铺机、12吨双光轮振动压路机。
切除油皮,路基清理,包括路缘石的清扫、路缘石两侧50cm 障碍物的清理,井面的调整等.覆盖路缘石及井盖,喷洒结合油.测量及其它准备:图纸、水准点、结构层的变化、路口施工要求。
准备测量仪器、钢丝线、紧线器、测钎、大锤、手锤、小白线、手推车、粉笔、白灰、皮尺、合尺、测量本、计算器、塔尺、臭油、铁板、镐、锹、柴油、木柴、切缝机、撬棍、墨汁、汽油、弹线盒、红蓝铅、水桶、水管、铁夯、扫把、空油桶、温度计。
安全文明施工准备:安全隔离帽、彩旗、专职安全员到位。
