线塔安装、架线技术交底
- 格式:doc
- 大小:329.50 KB
- 文档页数:16

一、交底目的为确保跨越架线施工过程中人员安全,预防安全事故发生,特制定本安全技术交底。
二、交底内容1. 施工前准备- 施工人员必须经过专业培训,熟悉跨越架线施工的操作规程和安全注意事项。
- 施工前应详细检查跨越架线设备,确保设备完好、可靠。
- 施工现场应设置明显的警示标志,提醒施工人员注意安全。
2. 施工过程安全- 施工人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜等。
- 施工过程中,应严格遵守操作规程,不得擅自改变施工工艺。
- 施工人员应保持良好的沟通,确保施工过程中的信息畅通。
- 施工现场应设立专人负责指挥和协调,确保施工有序进行。
3. 架线作业安全- 架线作业人员必须熟悉架线设备的使用方法和操作规程。
- 架线前,应检查架线设备是否完好,如有损坏,应及时更换。
- 架线过程中,应保持与地面人员的联系,确保施工安全。
- 架线作业区域应设置安全警戒线,禁止无关人员进入。
4. 吊装作业安全- 吊装作业人员必须经过专业培训,熟悉吊装设备的使用方法和操作规程。
- 吊装前,应检查吊装设备是否完好,如有损坏,应及时更换。
- 吊装过程中,应确保吊装设备稳定,防止吊装物脱落。
- 吊装作业区域应设置安全警戒线,禁止无关人员进入。
5. 接地作业安全- 接地作业人员必须熟悉接地设备的使用方法和操作规程。
- 接地前,应检查接地设备是否完好,如有损坏,应及时更换。
- 接地过程中,应确保接地设备与被接地物体连接牢固。
- 接地作业区域应设置安全警戒线,禁止无关人员进入。
三、应急处理1. 发生安全事故时,应立即停止施工,组织人员进行抢救。
2. 立即向相关部门报告事故情况,配合事故调查。
3. 对事故原因进行深入分析,制定整改措施,防止类似事故再次发生。
四、交底要求1. 施工人员必须认真阅读本安全技术交底,确保掌握安全操作规程。
2. 施工过程中,应严格遵守安全操作规程,确保施工安全。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

一、施工前安全交底一、工程概况1. 工程名称:_______高压线塔工程2. 工程地点:_______3. 施工单位:_______4. 施工项目负责人:_______5. 施工时间:_______二、施工安全注意事项1. 人员安全- 所有参与施工人员必须经过专业培训,掌握高压线塔施工安全操作规程。
- 严格实行持证上岗制度,未取得相应资格证书的人员不得参与施工。
2. 现场安全- 施工现场必须设置明显的安全警示标志,包括危险区域、施工区域、警示区域等。
- 施工现场应保持整洁有序,材料堆放整齐,施工道路畅通。
3. 高空作业安全- 高空作业人员必须佩戴安全带、安全帽等防护用品,并严格遵守高空作业操作规程。
- 高空作业平台、梯子等设施必须符合安全标准,定期检查维护。
4. 电气安全- 施工现场严禁携带非防爆工具和设备。
- 高压线路附近作业时,必须采取绝缘隔离措施,确保作业人员安全。
- 作业人员应了解高压线路的电压等级和危险区域,不得在高压线路下方作业。
三、具体施工安全措施1. 材料运输与存放- 材料运输应使用符合安全要求的车辆,确保材料稳固,防止在运输过程中发生坠落。
- 材料存放应按照规格分类堆放,堆放高度不超过规定标准,避免因堆放不当造成事故。
2. 塔身安装- 塔身安装前,应对基础进行检查,确保基础牢固可靠。
- 塔身安装过程中,应使用专业的起重设备和吊装工具,严格按照操作规程进行。
- 安装过程中,应保持现场秩序,防止无关人员进入施工区域。
3. 线路架设- 线路架设前,应对线路进行检测,确保线路质量符合要求。
- 线路架设过程中,应遵守操作规程,防止触电事故发生。
- 线路架设完成后,应进行验收,确保线路安全可靠。
四、应急措施1. 事故应急预案- 制定高压线塔施工事故应急预案,明确事故报告、应急响应、救援措施等内容。
- 定期组织应急演练,提高应急处置能力。
2. 事故处理- 发生事故后,立即启动应急预案,组织人员进行救援。

一、工程名称:(此处填写工程名称)二、施工单位:(此处填写施工单位名称)三、建设单位:(此处填写建设单位名称)四、施工期限:(此处填写施工期限,如:2023年1月1日至2023年12月31日)五、接受交底班组或员工签名:(此处填写接受交底班组或员工签名)一、一般要求1. 施工人员必须经过专业培训,具备相关操作技能和安全生产知识,并取得相关证书。
2. 施工现场必须配备必要的安全防护设施,如安全帽、安全带、安全网、防护栏杆等。
3. 施工现场应设置警示标志,提醒施工人员注意安全。
4. 施工人员应遵守施工现场的规章制度,服从现场管理。
二、架线作业安全要求1. 架线作业前,应进行全面的安全检查,确保施工现场安全。
2. 架线作业应遵循“先下后上,先左后右”的原则,避免立体交叉作业。
3. 架线作业时,应使用专用工具,不得使用非标准工具。
4. 架线作业过程中,严禁酒后作业、疲劳作业。
5. 架线作业时,施工人员应佩戴安全帽、安全带,确保自身安全。
6. 架线作业过程中,严禁在高压线下作业。
7. 架线作业时,应保持施工现场整洁,不得堆放杂物。
三、施工用电安全要求1. 施工用电设备必须符合国家规定,严禁使用非标准设备。
2. 施工用电线路应按照规范进行布置,确保线路安全可靠。
3. 施工用电设备应定期进行检修,发现故障及时处理。
4. 施工用电设备操作人员应熟悉设备性能,遵守操作规程。
5. 施工现场应设置警示标志,提醒施工人员注意用电安全。
四、施工材料安全要求1. 施工材料必须符合国家规定,严禁使用不合格材料。
2. 施工材料应按照规范进行储存,防止材料损坏、变质。
3. 施工材料使用过程中,应按照规范进行操作,确保材料安全。
五、施工环境安全要求1. 施工现场应保持通风良好,确保施工人员呼吸新鲜空气。
2. 施工现场应保持清洁,防止施工人员滑倒、摔伤。
3. 施工现场应设置警示标志,提醒施工人员注意环境安全。
4. 施工现场应设置应急设施,如急救箱、消防器材等。
架线工程安全技术交底内容4.2.施工期间,现场各专业施工交叉进行,工作面小,人员数量大,要求各施工队各个作业点现场须配备兼职安全员进行施工监护;施工期间现场人员应分工明确,互相配合;所有施工指令均须由施工负责人至班长至施工班成员,施工作业形成统一指挥,明确指挥信号,各班长须对本班成员的施工质量及安全行为负责;作业内容与其他专业相冲突时,须报与施工负责人进行协调。
4.3.参建施工人员必须符合“三统一”要求:统一工作服,正确佩戴安全帽、工卡;参与施工的高空作业人员经每年一次的体格合格,上塔作业时应衣着灵便,穿软底鞋并正确使用背投式双保险安全带;施工人员空中作业的任何时刻,均不得失去安全带的保护,安全带(绳)必须拴在牢固的构件上,并不得低挂高用。
4.4.在高处上下层同时作业时,施工人员应配备工具袋;严禁从塔上抛东西。
4.5.开工前,施工队需准备投入使用的工器具、机械和设备等进行检查、维修。
4.6.施工前核实线路名称,明确与带电线路应保持的最小安全距离,各班长必须同施工负责人建立良好的沟通,施工过程在现场监督施工,对不规范施工行为及时予以纠正。
4.7.停电施工的安全措施必须严格按工作票要求进行落实,对停电线路逐相验电、接地;执行停电、验电、挂接地线的工作必须首先接到工作负责人的命令,禁止擅自作业。
操作票任务必须首先核对线路名称、塔号,确认正确无误后才可以进行操作。
4.8.停电时间比较长,各施工班须按已编定的施工计划及每日工作安排组织施工,每日工作结束后,施工班长必须对现场进行全面检查,确定铁塔上自个班组人员已全部撤离,铁塔上已无施工遗留物后,才能向工作负责人江报工作结束,工作负责人确定工作结束并离场后,施工班严禁擅自施工。
工作票结束前,线路经监理、运行单位验收合格,工作负责人确定全部作业人员(包括工具、材料)撤离杆塔、线路无遗留物后方可下令拆除接地线,接地线一经拆除,任何人员不得重登铁塔作业施工。
4.9.构件起吊时,下方不得有人逗留。

一、前言为确保铁塔安装工程的安全顺利进行,保障施工人员的人身安全和设备安全,根据《电力建设安全工作规程》和《电业安全工作规程》,特制定本安全技术交底。
二、适用范围本安全技术交底适用于铁塔安装工程中的高空作业、设备安装、线路连接等环节。
三、施工前准备1. 作业人员必须体检合格,并熟悉高空作业安全知识,对患有心脏病、高血压、年老体衰、精神状态不良以及酗酒者均不准从事高空作业。
2. 从事高空作业,必须精神集中,严禁说笑打闹。
3. 从事高空作业时,必须在搭设牢靠的操作台或脚手架上进行。
4. 搭建脚手架使用的木、竹、金属器材必须牢固,禁止使用腐蚀易折材料。
5. 高空作业使用材料应堆放稳妥,所用工具应随手放入工具袋内放置坠落伤人。
6. 高空作业时,禁止往上扔材料、工具和设备零部件等物,必须用绳子拴好进行传送。
7. 在高空行走时,必须将安全带钩子缠在腰上,不准托着绳和钩子行走,双层作业必须戴安全帽。
8. 高空作业人员的衣袖、裤脚必须扎好,不准穿硬底鞋和带钉鞋。
9. 高空作业、距普通电源必须在1米以上,距高压电源必须在2米以上,遇有六级以上大风或暴雨、大雪时,停止露天作业。
10. 高空作业的下面,须设围栏,周围要挂危险标志,警告他人禁止入内。
四、施工过程中注意事项1. 铁塔安装前,应确保接地系统已经完成,避免出现组立过程中遭雷击而造成事故。
2. 组立铁塔时,应及时拧紧塔腿地脚螺栓,其垫片规格必须符合设计要求。
3. 组装方案和现场布置应符合施工技术措施的规定;工器具不得超载使用。
4. 塔材就位时应先低侧后高侧;主材和侧面大斜材未全部连接牢固前,不得在吊件上作业。
5. 铁件及工具严禁浮搁在塔材上。
6. 临时拉线的设置应遵守以下规定:钢丝绳使用不得少于4根。
绑扎工作应由有经验的技术工人担任。
一根锚桩上的临时拉线不得少于2根。
五、施工结束后清理1. 施工结束后,应对施工现场进行全面清理,确保无遗留危险物品。
2. 检查设备安装是否牢固,线路连接是否可靠。
一、工程概况本工程为XX项目,主要施工内容包括架线、杆塔安装、附件安装等。
为确保施工过程中人员安全及工程质量,现将施工安全技术交底如下:二、施工安全注意事项1. 施工人员安全培训所有施工人员必须经过专业安全培训,掌握相关安全知识和操作技能,合格后方可上岗。
2. 个人防护用品施工人员必须佩戴安全帽、安全带、防尘口罩、防护手套等个人防护用品。
3. 高空作业安全高空作业人员必须系好安全带,安全带必须连接可靠,作业时不得随意移动或解开安全带。
4. 电气安全施工现场所有电气设备必须符合国家标准,电气线路应采用绝缘良好、截面足够的导线,并定期检查。
5. 机械安全施工机械必须定期检查、维护,确保其处于良好状态。
操作人员必须熟悉机械性能,严格按照操作规程进行操作。
6. 交通安全施工现场应设置明显的警示标志,施工车辆应遵守交通规则,减速慢行。
7. 防暑降温高温天气施工,应采取防暑降温措施,合理安排作业时间,确保施工人员身体健康。
三、施工技术要求1. 架线施工架线施工应按照设计图纸和施工规范进行,确保导线、地线垂直、平直,连接牢固。
2. 杆塔安装杆塔安装应牢固、平稳,各部件连接紧密,符合设计要求。
3. 附件安装附件安装应按照设计图纸和施工规范进行,确保其性能和可靠性。
4. 焊接作业焊接作业应严格按照焊接工艺要求进行,确保焊接质量。
5. 防腐处理架线、杆塔等金属构件应进行防腐处理,防止腐蚀。
四、施工质量控制1. 原材料检验施工前,对原材料进行检验,确保其符合设计要求和国家标准。
2. 施工过程检验施工过程中,对施工质量进行检验,发现问题及时整改。
3. 隐蔽工程验收隐蔽工程完成后,应进行验收,确保符合设计要求。
五、应急措施1. 火灾应急施工现场应配备灭火器、消防砂等消防设施,并定期检查其有效性。
2. 触电应急施工现场应配备急救箱、绝缘工具等急救设施,并制定触电应急预案。
3. 高空坠落应急施工现场应设置安全网、安全带等防护设施,并制定高空坠落应急预案。

一、工程概况1. 工程名称:[具体工程名称]2. 施工单位:[施工单位名称]3. 建设单位:[建设单位名称]4. 设备名称:[具体设备名称]5. 作业内容:[详细描述架线作业内容]6. 交底部门:[负责交底的部门名称]7. 交底人:[交底人的姓名及职务]8. 施工期限:[施工开始日期] 至 [施工结束日期]二、安全注意事项1. 一般要求- 安装工作应从上至下进行,避免立体交叉作业,防止人员伤害和设备损坏。
- 两人以上共同作业时,应建立呼唤应答制,确保沟通畅通。
- 设备下方禁止放置脚部,防止压伤。
- 使用扳手时,不准套上管子,以免造成意外伤害。
2. 架设电线路- 架设电线路必须有专人指挥,明确信号,确保作业有序进行。
- 所使用的机具(如绞车、滑车、绳索、拨杆等)须经计算和检验后方可使用。
3. 恶劣天气与身体状态- 在六级以上大风、精神不振、酒后、雷雨、浓雾等情况下,禁止立杆及杆上作业。
4. 杆塔组立- 地面组装杆塔时,先选好场地,适当垫平,确保杆塔不得滚动。
- 在坑内放入电杆时,应使用带槽的滑板,不得用锹镐、棍棒等物代替。
- 坑内有人工作时不准移动或转动电杆。
- 起立杆塔离地面0.5~1m时,暂停起立进行检查,特别注意绳扣的连接部分。
- 杆塔起立到70%时应减缓牵引速度,工地人员均应站在距起立杆塔高度的1.2倍以外。
- 不得使用锹镐、棍棒等不适宜的工具立杆,不得将叉杆、支杆等支撑在身体上。
5. 其他安全措施- 严禁使用不适宜的工具进行架线作业。
- 施工现场应设置安全警示标志,明确警示内容。
- 施工人员必须穿戴符合安全要求的工作服、安全帽、防护手套等。
- 高处作业时必须系好安全带,高挂低用。
- 严禁酒后操作,确保作业人员身心状态良好。
三、应急处理1. 发生意外事故时,立即停止作业,组织人员撤离现场。
2. 立即拨打急救电话,并通知相关部门。
3. 保护现场,等待救援人员到来。
四、培训与考核1. 对所有参与架线作业的人员进行安全技术培训,确保其掌握安全操作技能。

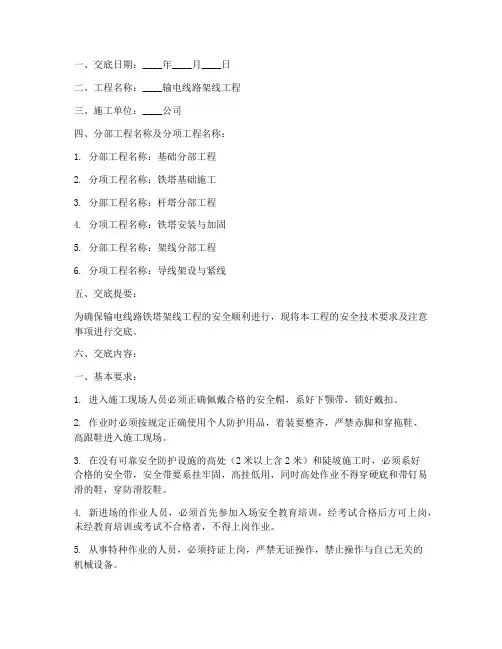

一、交底日期:____年____月____日二、工程名称:____输电线路架线工程三、施工单位:____公司四、分部工程名称及分项工程名称:1. 分部工程名称:基础分部工程2. 分项工程名称:铁塔基础施工3. 分部工程名称:杆塔分部工程4. 分项工程名称:铁塔安装与加固5. 分部工程名称:架线分部工程6. 分项工程名称:导线架设与紧线五、交底提要:为确保输电线路铁塔架线工程的安全顺利进行,现将本工程的安全技术要求及注意事项进行交底。
六、交底内容:一、基本要求:1. 进入施工现场人员必须正确佩戴合格的安全帽,系好下颚带,锁好戴扣。
2. 作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场。
3. 在没有可靠安全防护设施的高处(2米以上含2米)和陡坡施工时,必须系好合格的安全带,安全带要系挂牢固,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋。
4. 新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业。
5. 从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备。
6. 施工现场禁止吸烟,禁止追逐打闹,禁止酒后作业。
7. 施工现场的各种安全防护设施、安全标志等,未经领导及安全员批准严禁随意拆除和挪动。
二、基础施工:1. 工作前必须检查基础模板、浇制平台和承台是否牢固可靠。
2. 用手推车运送砂石及混凝土时,倒料平台口必须设挡车措施,要分开进出车道,推车速度均匀且不要过快,防止互相碰撞翻车,倒料时严禁撒把。
3. 坑下作业时坑上要设安全监护人,投料时坑上、下人员要配合好,上下坑应使用安全梯或专用通道。
三、杆塔安装与加固:1. 铁塔安装前,应检查铁塔基础是否牢固,基础周围是否有障碍物。
2. 铁塔安装过程中,应确保铁塔的垂直度和稳定性。
3. 铁塔加固时,应使用专用工具和设备,确保加固牢固可靠。
架线安全技术交底架线安全技术交底是指在电力设施安全管理和运行中,对施工人员和技术工人进行安全技术培训,解释电力设施的安全管理制度,使其能够确切了解相关的安全作业规程和操作方法,为工作中的安全保障提供坚实保障。
本文将从架线安全技术交底的重要性、交底的内容、交底的形式和交底的要点四个方面进行探讨。
一、架线安全技术交底的重要性架线安全技术交底是保障电力设施安全运行的一项基础性工作,对工作中的安全保障具有重要的意义。
一方面,通过安全交底,可以确保施工人员和技术工人正确操作设备,提高工作者的安全意识,预防和减少事故发生的可能性。
另一方面,安全交底能够促进施工人员和技术工人的技术交流,提高业务能力和专业水平,为设备的正常运行提供技术保障。
二、交底的内容架线安全技术交底的内容主要包括以下方面:(一)安全制度和操作规程:首先,要详细介绍电力设施安全操作的流程和规章制度,包括在施工和运行中应注意的安全事项,以及可能导致意外事故的原因和必要的防范措施。
(二)线路拆除和安装:从线路的拆除开始,讲解每个操作步骤应该注意的事项。
在线路的安装过程中,要讲解架设方式和架线的规格等。
(三)设备操作维护:对电力设施的基本操作进行讲解,提供设备维护和保养的基本知识,讲解常用的维护工具和防护措施等。
三、交底的形式交底的形式多种多样,可以根据不同的情况选择合适的方式。
(一)面对面交底:适合于施工人员和技术工人较少的场合,可安排专业人员进行面对面的交底。
(二)发布安全通知:适合于施工人员和技术工人较多的场合,可以通过安全通知的形式发布安全知识。
(三)安全培训和集中教育:对于新员工和新技术人员,还可以组织集中的安全培训和教育。
四、交底的要点(一)精细化:交底的内容必须精准,不得模糊或遗漏关键信息。
(二)规范化:交底的行为要符合相关规范和要求,确保安全传递、安全管理的效果。
(三)随时随地:交底是持续不断的,施工人员和技术工人需要时刻关注安全,关注自身的安全和队友的安全。
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地点]3. 工程规模:[工程规模描述]4. 施工单位:[施工单位名称]5. 施工日期:[开始日期]至[结束日期]二、安全技术交底目的为确保架线工程施工过程中施工人员的人身安全和工程质量的稳定,特进行安全技术交底。
三、安全技术措施1. 人员配备(1)施工人员应具备相应的岗位资格证书,熟悉本岗位的操作规程和安全知识。
(2)现场管理人员应具备现场安全管理能力,负责施工现场的安全监督和管理工作。
2. 施工现场布置(1)施工现场应设立安全警示标志,明确警示区域。
(2)施工现场应合理规划道路、施工区域、材料堆放区等,确保施工通道畅通。
(3)施工现场应配备必要的安全防护设施,如安全网、防护栏、警示灯等。
3. 施工工艺及操作规程(1)架线施工前,应对施工人员进行技术培训,确保其掌握施工工艺和操作规程。
(2)施工过程中,严格按照施工图和技术规范进行施工,确保工程质量。
(3)架线施工过程中,注意以下事项:a. 施工人员应佩戴安全帽、安全带等个人防护用品。
b. 高处作业时,应系好安全带,并做好防坠落措施。
c. 严禁在架线施工过程中酒后作业。
d. 严禁擅自改动施工方案和施工工艺。
4. 临时用电安全(1)施工现场临时用电应遵循“三相五线制”原则,确保用电安全。
(2)施工现场临时用电线路应采用绝缘电缆,并设置接地保护。
(3)施工现场临时用电设备应定期检查、维修,确保设备正常运行。
5. 环境保护(1)施工过程中,注意保护施工现场环境,减少对周边环境的影响。
(2)施工现场应设立垃圾处理点,及时清理施工垃圾。
(3)施工过程中,注意节约用水、用电,减少资源浪费。
四、应急措施1. 施工过程中发生安全事故,应立即停止施工,并采取以下措施:a. 组织人员对受伤人员进行急救,并立即拨打120急救电话。
b. 报告上级领导,并启动应急预案。
c. 保护事故现场,协助相关部门进行调查处理。
施工现场架空线路安全技术交底一、背景介绍在电力施工中,架空线路的安全十分重要。
架空线路一般指的是将电力输电线路通过杆塔、电杆悬空搭设,与地面保持一定的距离。
这种线路在建设和维护过程中存在一定的风险和安全隐患,因此,对施工人员进行安全技术交底,提高他们对架空线路安全的认识和应对能力,具有重要的意义。
二、架空线路安全技术交底的重要性1. 保障施工人员的生命安全:架空线路施工过程中存在高空作业、电气危险等风险,安全交底能够向施工人员清晰地介绍施工操作规范和注意事项,提高他们对安全风险的认识,防止事故的发生。
2. 保障施工现场的安全生产:安全技术交底能够规范施工人员的行为,提高施工现场的整体安全水平,减少因施工操作不当造成的事故发生,保障施工进度和质量。
3. 提高工作效率:通过安全技术交底,施工人员能够熟悉架空线路的特点和施工要求,掌握正确的施工方法,提高工作效率,减轻工作负担,提高施工质量。
三、施工现场架空线路安全技术交底的内容1. 架空线路的基本知识:介绍架空线路的组成、结构和工作原理,使施工人员了解架空线路的基本知识。
2. 施工前的准备工作:包括施工现场的环境评估、设备检查、施工人员的个人防护用具准备等,确保施工前的准备工作到位。
3. 安全防护措施:讲解施工现场的安全防护措施,包括高处作业、电气危险的防范,施工人员的个人防护要求等,确保施工现场的安全。
4. 施工操作规范:介绍架空线路的施工操作规范,包括起吊、固定、接地等施工操作要求,确保施工操作符合标准,防止线路异常或事故的发生。
5. 应急处置措施:讲解施工过程中可能遇到的紧急情况和处理方法,包括电气事故、火灾等突发事件的应急处置措施,提高施工人员应对突发情况的能力。
6. 施工后的清理工作:介绍施工结束后的清理工作,包括材料清理、设备保养和施工现场的整理等,确保施工结束后场地整洁。
四、施工现场架空线路安全技术交底的方法1. 书面交底:通过书面形式向施工人员介绍安全技术交底的内容和要求,确保每个人都能够了解到相关信息,并签订安全承诺书。
一、交底目的为确保立塔架线施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
二、施工范围本次立塔架线施工范围包括但不限于以下内容:1. 铁塔的组装、安装;2. 导线、地线的架设;3. 绝缘子串的挂设;4. 线夹的安装;5. 施工现场的安全防护。
三、安全注意事项1. 人员安全- 施工人员必须经过专业培训,取得相应资格证书后方可上岗。
- 施工前应对施工人员进行安全教育,确保其了解施工过程中的安全注意事项。
- 施工过程中,应佩戴好安全帽、安全带等个人防护用品。
2. 机械安全- 所有施工机械必须符合国家安全标准,并由专业人员进行操作。
- 定期对施工机械进行保养和维护,确保其处于良好状态。
- 吊装机械的吊装能力必须符合施工要求,严禁超载使用。
3. 材料安全- 所有施工材料必须符合国家相关标准,确保其质量。
- 施工材料应妥善保管,避免受潮、变质。
- 铁塔、导线、地线等大型材料应采取合理措施进行运输和堆放。
4. 环境安全- 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
- 施工现场应保持整洁,及时清理杂物,防止绊倒、滑倒事故发生。
- 施工过程中,应密切关注天气变化,遇恶劣天气应暂停施工。
四、具体操作步骤1. 铁塔组装、安装- 施工人员应严格按照施工图纸和施工方案进行铁塔组装、安装。
- 铁塔组装时,应确保各部件连接牢固,防止松动。
- 铁塔安装时,应确保其垂直度,防止倾斜。
2. 导线、地线架设- 施工人员应按照设计要求进行导线、地线的架设,确保其弧垂符合规定。
- 架设过程中,应确保导线、地线不受损伤。
3. 绝缘子串挂设- 施工人员应按照设计要求进行绝缘子串的挂设,确保其连接牢固。
- 挂设过程中,应避免绝缘子串受到损伤。
4. 线夹安装- 施工人员应按照设计要求进行线夹的安装,确保其连接牢固。
- 安装过程中,应避免线夹受到损伤。
5. 施工现场安全防护- 施工现场应设置安全防护设施,如围栏、警示标志等。
一、交底目的为确保组塔架线施工过程中的安全,提高施工人员的安全意识,明确施工过程中的安全操作规程,特进行本次安全技术交底。
二、交底对象所有参与组塔架线施工的施工人员、管理人员及技术人员。
三、交底内容1. 施工前准备- 熟悉施工图纸,了解工程概况、施工工艺及安全要求。
- 检查施工工具、设备是否完好,确保其符合安全标准。
- 严格按照施工方案进行施工,不得擅自更改。
2. 施工过程中的安全注意事项- 高处作业安全:- 严格按照《高处作业安全技术规程》执行,佩戴安全带、安全帽等个人防护用品。
- 高处作业时,不得擅自离开作业点,确保作业安全。
- 高处作业区域下方应设置警戒线,禁止无关人员进入。
- 起重吊装安全:- 起重吊装前,应对吊装设备进行检查,确保其符合安全标准。
- 起重吊装时,严禁超载、超范围作业。
- 起重吊装过程中,应确保吊装物稳定,防止发生倾斜、坠落等事故。
- 电气安全:- 施工现场应设立临时用电系统,严格按照《施工现场临时用电安全技术规范》执行。
- 电气设备应定期检查、维护,确保其正常运行。
- 严禁私拉乱接电线,防止触电事故发生。
- 防火安全:- 施工现场应配备足够的消防器材,并定期检查其有效性。
- 严禁在施工现场吸烟、使用明火。
- 施工现场应保持良好的通风,防止火灾事故发生。
3. 施工过程中的应急处理- 发现安全隐患,应立即停止作业,并向上级报告。
- 发生安全事故,应立即启动应急预案,并组织人员进行救援。
- 施工人员应掌握基本的急救知识,以便在紧急情况下进行自救和互救。
四、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保理解并掌握安全操作规程。
2. 施工过程中,应严格执行安全操作规程,确保施工安全。
3. 施工管理人员应加强对施工现场的监督检查,及时发现并消除安全隐患。
4. 施工结束后,应对施工现场进行清理,确保无安全隐患。
五、总结组塔架线施工是一项高风险作业,为确保施工安全,施工人员必须高度重视安全工作,严格遵守安全操作规程,共同努力,确保施工顺利进行。
一、交底目的为确保架线施工过程中的安全,提高施工人员的安全意识,减少安全事故的发生,特进行架线安全技术交底。
二、交底对象所有参与架线施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前准备(1)对施工人员进行安全教育,确保其了解本工程的安全注意事项。
(2)检查施工机械、工具及材料,确保其符合安全要求。
(3)施工场地布置应符合安全规范,设置警示标志。
2. 施工过程中注意事项(1)架线前,对架线人员进行安全技能培训,确保其掌握架线操作要领。
(2)架线作业时,严禁酒后作业,确保施工人员精神状态良好。
(3)架线过程中,施工人员必须佩戴安全帽、安全带等个人防护用品。
(4)施工人员应按照操作规程进行架线作业,不得擅自更改施工方案。
(5)架线过程中,应保持施工现场整洁,不得乱扔垃圾。
3. 特殊作业安全措施(1)高空作业时,施工人员必须使用安全带,确保其安全。
(2)架线过程中,若需进行高处作业,应采取防护措施,如铺设安全网、设置安全绳等。
(3)架线过程中,若遇到恶劣天气(如强风、大雨、大雪等),应暂停施工,确保人员安全。
4. 施工结束后注意事项(1)施工结束后,对施工现场进行清理,确保无安全隐患。
(2)对施工人员进行安全总结,总结经验教训。
(3)对施工机械、工具及材料进行保养,确保其完好。
四、安全责任1. 施工单位应承担架线施工过程中的安全责任,确保施工安全。
2. 施工人员应严格遵守操作规程,确保自身及他人安全。
3. 监理单位应加强对施工过程的监督检查,确保施工安全。
五、应急措施1. 发生安全事故时,施工人员应立即停止作业,迅速撤离现场。
2. 施工单位应立即启动应急预案,组织救援。
3. 施工单位应及时向相关部门报告事故情况,配合事故调查。
六、附则本安全技术交底适用于架线施工全过程,施工人员应认真学习并严格执行。
特此交底!交底人:________日期:________备注:请施工人员仔细阅读本安全技术交底,确保自身安全。
组塔架线安全技术交底一、铁塔、架线施工注意事项:(一)铁塔施工注意事项操作要点(1) 严格遵守国家及有关部门颁发的安全操作规程;严格执行上级机关及公司制定的有关施工安全规定;高空作业人员要持证上岗,要有县级以上医院体检合格证明,在安规考试中合格,进场作业之前,要报监理,监理认可后方可参加高空作业。
(2) 认真做好施工前的组织、准备工作,施工现场人员的职责要明确,并落实到每个人;(3) 现场施工负责人即现场指挥,也是施工现场的第一安全负责人。
•现场指挥在组立塔前必须亲自检查施工现场布置和准备情况。
施工现场必须在统一指挥下进行组塔作业;(4) 施工现场的安全监护人员,必须协助现场指挥检查各项准备工作及各工器具是否符合施工要求,•并在施工过程中认真做好安全监督工作。
安全监护人员及施工人员发现异常情况应立即报告现场指挥,在采取有效措施后方可继续施工;(5) 各种工器具的选用必须符合施工方案规定;(6) 起吊铁塔构件(塔片)•的重量不准超过抱杆及承托绳允许荷载。
当施工条件发生变化,不能满足抱杆的使用条件时,必须进行校核验算,经验算合格或采取措施后方可施工;(7) 进入施工现场必须正确佩戴安全帽,登塔作业人员必须正确使用安全带及二道防线,•并应系在牢固的构件上。
塔上组装用工具及塔材等必须用绳索传递,禁止抛扔。
(8)•抱杆上拉线的下端必须分别绑扎在已组塔段主材紧靠节点的下方,以防拉线受力时绑扎点向上移动,抱杆承托绳应分别固定在铁塔主材紧靠节点上方,以防止抱杆受力后承托绳向下滑动;(9) 承托绳之平衡滑车应装设在起吊侧,•以防止在起吊过程中抱杆根部在起吊方向上滑动;(10) 提升抱杆时必须使用腰环,两腰环间距不小于3m,以确保抱杆提升的稳定性。
在起吊过程中抱杆受力时,腰环控制绳必须松开;(11) 起吊时抱杆倾斜角不大于5°,抱杆受力后之最大挠度不得大于抱杆长度的2‰。
;(12) 当起吊铁塔横担时,抱杆上露高度较大,应增加抱杆腰部拉线,拉线端部固定在铁塔上、下曲臂K节点处;同时增加抱杆前后落地拉线,以增强抱杆的稳定性;(13)在吊装过程中发生组装困难,必须立即停止吊装并查明原因予以纠正,不得强行吊装;(14) 拆卸抱杆时,必须提住抱杆的上端,四角设平衡拉线并用绳索控制被拆卸的下段,以防抱杆倾倒;(15) 具体使用工器具见附表3。
组塔架线安全技术交底一、铁塔、架线施工注意事项:(一)铁塔施工注意事项操作要点(1) 严格遵守国家及有关部门颁发的安全操作规程;严格执行上级机关及公司制定的有关施工安全规定;高空作业人员要持证上岗,要有县级以上医院体检合格证明,在安规考试中合格,进场作业之前,要报监理,监理认可后方可参加高空作业。
(2) 认真做好施工前的组织、准备工作,施工现场人员的职责要明确,并落实到每个人;(3) 现场施工负责人即现场指挥,也是施工现场的第一安全负责人。
•现场指挥在组立塔前必须亲自检查施工现场布置和准备情况。
施工现场必须在统一指挥下进行组塔作业;(4) 施工现场的安全监护人员,必须协助现场指挥检查各项准备工作及各工器具是否符合施工要求,•并在施工过程中认真做好安全监督工作。
安全监护人员及施工人员发现异常情况应立即报告现场指挥,在采取有效措施后方可继续施工;(5) 各种工器具的选用必须符合施工方案规定;(6) 起吊铁塔构件(塔片)•的重量不准超过抱杆及承托绳允许荷载。
当施工条件发生变化,不能满足抱杆的使用条件时,必须进行校核验算,经验算合格或采取措施后方可施工;(7) 进入施工现场必须正确佩戴安全帽,登塔作业人员必须正确使用安全带及二道防线,•并应系在牢固的构件上。
塔上组装用工具及塔材等必须用绳索传递,禁止抛扔。
(8)•抱杆上拉线的下端必须分别绑扎在已组塔段主材紧靠节点的下方,以防拉线受力时绑扎点向上移动,抱杆承托绳应分别固定在铁塔主材紧靠节点上方,以防止抱杆受力后承托绳向下滑动;(9) 承托绳之平衡滑车应装设在起吊侧,•以防止在起吊过程中抱杆根部在起吊方向上滑动;(10) 提升抱杆时必须使用腰环,两腰环间距不小于3m,以确保抱杆提升的稳定性。
在起吊过程中抱杆受力时,腰环控制绳必须松开;(11) 起吊时抱杆倾斜角不大于5°,抱杆受力后之最大挠度不得大于抱杆长度的2‰。
;(12) 当起吊铁塔横担时,抱杆上露高度较大,应增加抱杆腰部拉线,拉线端部固定在铁塔上、下曲臂K节点处;同时增加抱杆前后落地拉线,以增强抱杆的稳定性;(13)在吊装过程中发生组装困难,必须立即停止吊装并查明原因予以纠正,不得强行吊装;(14) 拆卸抱杆时,必须提住抱杆的上端,四角设平衡拉线并用绳索控制被拆卸的下段,以防抱杆倾倒;(15) 具体使用工器具见附表3。
一、交底概述为确保架线施工现场的安全施工,预防事故发生,提高施工人员的安全意识,现将架线施工现场安全技术交底如下:二、交底内容1. 施工前的准备工作(1)施工前,必须对施工现场进行全面的安全检查,确保场地平整、排水畅通,无安全隐患。
(2)根据施工图纸,确定架线路径、高度、杆塔位置等,并进行现场核对。
(3)对施工人员进行安全教育培训,确保每位施工人员了解架线施工的安全注意事项。
(4)施工前,需准备必要的施工工具、设备、材料,并进行检查,确保其完好、安全。
2. 施工过程中的安全措施(1)施工人员必须穿戴好安全帽、安全带、防护眼镜等个人防护用品。
(2)施工时,严禁酒后作业、疲劳作业,确保施工人员精力充沛。
(3)架线过程中,必须遵守以下规定:a. 严格按照施工图纸进行架线,确保架线高度、角度、间距符合要求。
b. 架线过程中,注意观察周围环境,确保施工安全。
c. 遇到恶劣天气,如强风、暴雨、雷雨等,应暂停施工,待天气好转后再进行。
d. 架线过程中,如发现杆塔倾斜、变形等问题,应立即停止施工,报告相关部门进行处理。
(4)施工过程中,严禁在杆塔附近堆放杂物、放置重物,防止杆塔倒塌。
(5)施工结束后,应对施工现场进行全面清理,确保无安全隐患。
3. 应急措施(1)施工过程中,如发生人员受伤、设备损坏等情况,应立即停止施工,采取应急措施。
(2)发生人员受伤,应立即拨打急救电话,并通知相关部门进行处理。
(3)发生设备损坏,应立即停止施工,报告相关部门进行处理。
4. 安全责任(1)项目经理负责施工现场的安全管理,确保施工安全。
(2)施工人员必须严格遵守安全规定,确保自身和他人的安全。
(3)监理单位负责对施工现场进行监督检查,确保施工安全。
三、交底要求1. 施工人员必须认真学习本安全技术交底内容,确保掌握安全施工技能。
2. 施工过程中,如遇到问题,应立即报告相关负责人,及时处理。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
一、交底目的为确保组塔作业安全顺利进行,提高作业人员的安全意识,降低安全事故发生率,现将组塔作业安全技术进行交底,请全体作业人员认真学习并严格遵守。
二、作业内容1. 组塔作业包括:组塔前准备、塔身组装、塔架安装、天线塔安装、塔身加固、接地系统安装等。
2. 作业地点:[具体地点]3. 作业时间:[具体时间]三、作业人员及职责1. 作业人员:全体参与组塔作业的人员。
2. 职责:(1)作业负责人:负责组织、协调、指挥组塔作业,确保作业安全顺利进行。
(2)安全员:负责现场安全监督检查,发现安全隐患及时制止并报告。
(3)作业人员:严格遵守操作规程,服从指挥,确保自身及他人安全。
四、安全技术措施1. 作业前准备:(1)检查设备、工具、材料等是否齐全、完好。
(2)对作业人员进行安全教育和技术交底。
(3)检查现场环境,确保符合安全要求。
2. 作业过程中:(1)严格遵守操作规程,正确使用安全防护用品。
(2)塔身组装时,确保连接牢固,防止因振动、风力等原因造成塔身倾斜或倒塌。
(3)高空作业时,必须佩戴安全带,并做好防坠落措施。
(4)使用吊车等起重设备时,确保设备完好,操作人员熟悉操作规程。
(5)在作业过程中,严禁酒后作业、疲劳作业。
3. 作业结束后:(1)对作业现场进行清理,确保无安全隐患。
(2)对作业人员进行总结,对存在的问题进行分析,提出改进措施。
五、安全注意事项1. 严禁无关人员进入作业现场。
2. 严禁在作业现场吸烟、使用明火。
3. 严禁在作业现场嬉戏打闹,确保作业环境安静。
4. 严禁擅自改动设备、线路,确保设备正常运行。
5. 严禁在作业过程中擅自离岗,确保作业安全。
六、应急措施1. 发现安全隐患,立即停止作业,报告作业负责人。
2. 如发生安全事故,立即启动应急预案,及时组织救援。
3. 对事故原因进行调查,制定整改措施,防止类似事故再次发生。
请全体作业人员认真学习本安全技术交底,提高安全意识,确保组塔作业安全顺利进行。
35KV架空线路安全技术交底施工技术和安全及环境保护交底记录XXX工程名称:35KV集电线路工程交底时间:年月日建设单位:XXX记录人:名称35KV集电线路工程接受交底班组:交底人:一、施工技术交底内容:1、普通基础1)基础施工应遵守《110-500KV架空送电线路施工及验收规范》(GB-2005)。
2)基础施工应严格遵照各基础施工图纸中的基础说明及注意事项。
3)施工人员必须熟悉基础施工图及基础明细表,按图施工。
4)认真研究基础作业指导书,按照施工方案进行施工。
5)本工程地基土壤均为自重湿陷性黄土。
基础开挖时,如发现地质与设计不符,应及时上报,由项目部与设计人员联系,进行处理。
6)基础分坑前应逐基复测塔基断面,如分坑过程中发现与图纸不符,及时通知项目部,由项目部联系设计院进行处理。
7)基础开挖先进行测量定位抄平放线。
8)基坑开挖时,应注意避免挠动原状土。
9)塔基础坑(不含掏挖基础和岩石基础)坑深允许偏差为+100mm,-50mm,坑底平整。
同基基础坑在允许偏差范围内按最深基坑操平。
掏挖基础以外的工作以掏挖为主,对于风化岩可采用松动爆破与人工开挖结合,但要保持坑壁完整,岩渣必须清除干净。
掏挖基础及岩石基础的尺寸不允许有负偏差。
10)开挖时,应经常检查平面控制桩、水准点、基坑的平面位置、水平标高、边坡坡度等。
11)开挖时离底标高差200mm,停止用机械挖,用人工挖到位,防止机械开挖对地基扰动。
12)当开挖的土体含水量大且不稳定,或边坡较陡、基坑较深、地质条件不好时,应采用加固措施。
13)塔基础坑深与设计坑深偏差大于+100mm时,应铺石灌浆。
14)接地沟开挖的长度和深度要符合设计要求并不得有负偏差,沟中杂物要清除。
在山坡上挖接地沟时,沿等高线开挖。
15)塔基础坑及拉线基础坑回填,要求分层夯实,每次回填300mm夯实一次。
并要有防沉层(300mm-500mm)。
16)施工现场的砂石,必须为水洗砂砂和碎石,且砂石料必须采用彩条布对其进行铺垫。
电气架空线路施工安全技术交底工程名称:交底内容:1.一般要求1安装工作宜从上至下进行,避免立体交叉作业,防止伤人和损坏设备;2凡两人以上安装或操作同一设备时,应建立呼唤应答制;3设置或就位设备时,不应将脚放在设备的下方,防止压伤;4使用扳手时,不准套上管子;2.架设电线路必须有专人指挥,明确信号;所使用的机具如绞车、滑车、绳索、拨杆等须经计算和检验后方可使用;3.在六级以上的大风及精神不振、酒后、雷雨、浓雾时,禁止立杆及杆上作业;4.杆塔组立1地面组装杆塔时,先选好场地,适当垫平,是杆塔不得滚动;2在坑内放入电杆时,应使用带槽的滑板,不得用锹镐、棍棒等物代替;3坑内有人工作时不准移动或转动电杆;4起立杆塔离地面~1m时,暂停起立进行检查,特别注意绳扣的连接部分;确认无问题后方可继续起立,当即立好,中途不得停下;杆塔起立到70时应减缓牵引速度,工地人员均应站在距起立杆塔高度的倍以外;5不得使用锹镐、棍棒等不适宜的工具立杆,不的将叉杆、支杆等支撑在身体上;6在市区、地方狭小或路堑、高岗、斜坡等地势不好的位置立杆时,应当增加人员,并采取设木桩或用拉绳绑杆等措施,防止电杆倾倒或由坡上滚下;7竖立杆塔时埋设的地锚,应根据不同地质及受力情况埋设牢固;利用树桩等代替的锚时,应详细检查确认坚牢没有拨出的危险方可能;主牵引地锚、杆塔中心、扒杆顶及制动地锚四点须在一线上;8在带电的架空电力线路和供电设备附近或撤杆时,必须保证表1的安全距离;如不能保证安全距离,应先停电,并在线路两端接地后在进行施工;表1 立杆时与带电体的最小安全距离注:参考文献11交底内容:针对工程施工中应该注意的安全问题进行技术交底,要求各个施工班组将施工中可能出现的安全问题放在整天工程的首要位置,严格贯彻执行“安全第一,预防为主”的施工方针,坚决与“违章、麻痹、不负责任”作斗争,树立一个良好的企业形象,并将如下要求贯彻到施工中,确保工程安全、质量、快捷完成;一、基本要求:1、施工作业前必须认真勘查施工现场,针对施工作业危险点,编制并报审相关的安全施工方案,得到相关部门审批后方可施工,且必须在施工前组织现场安全交底;2、施工班组所有人员必须熟悉并遵守十个规定动作凭票工作、凭票操作、穿工作服、戴安全帽、系安全带、停电、验电,挂接地线,挂牌装遮拦、现场交底;3、进入施工现场应正确佩戴安全帽,穿纯棉衣服;施工过程不得穿拖鞋、不得喝酒、不得喧哗;施工过程做到“三不伤害“;4、施工人员严禁违章作业,不得影响他人安全作业,有权制止他人违章作业;5、每天工作前,工作班组负责人召开工前会强调安全,讲解当日相关工作内容及安全注意事项,施工前必须落实保证安全的组织措施、技术措施和安全防护措施到位,工作班组负责人应在施工现场,若有急事需离开,应指定能胜任工作的一人作为临时工作负责人;6、做好生产班组“安全日”活动的记录,每月上报工程部;二、电缆敷设:1、电缆敷设前应先清理管道,防止砂、石或杂物划伤电缆外套;2、在敷设电缆时,应在钢丝网套靠电缆端加装防捻器;3、在室外切割电缆或制作电缆头时,应采取防雨措施;4、敷设电缆时,拐弯处的施工人员应站在电缆的外侧;5、保持电缆沟、施工现场的整洁,道路畅通;掀起的电缆沟盖板,下班前应回盖好; 交底内容:主要危险点分析及防护措施:1.地处商业闹市区,车辆行人众多,施工环境复杂,多处跨越市政道路、国道、村道,维护交通秩序,防止车辆交通事故,保证行人安全是本工程安全工作的重点; 一、防护措施1穿越行政道路、国道处必须事先与交通、路政部门协调,办理施工许可手续后方可施工;开挖交通要道必要时请交警部门安排专人指挥;2道路开挖前,离施工路段50米处必须专设“前面施工,车辆慢行”警示牌,并在施工区域附近专设可靠的安全围栏,并有交通防护标志;3道路开挖施工前,所做安全防护措施必须经监理、交通、路政管理相关部门检查,符合要求后方可施工;4车辆、行人高峰期,施工区域附近交通路口必须设专人指挥,防止交通事故或交通阻塞;5道路开挖必须分段进行,及时回填;保障车辆和行人通行;特殊情况无法及时恢复的必须装设可靠的安全围栏并做好防护标示,围栏周围装设红色警示灯,以防夜间车辆人跌落;2.本项目工程为10KV架空线路改为电缆和绝缘架空线接线工程,原有运行线路带电运行且负载转接点多,防止人身触电是另一安全工作重点;二、防护措施1施工前,必须由运行部门技术负责人在现场进行交底,交代明显带电区域或临近带电的危险区域;2安全距离不够或转接负荷需停电者,必须到相关部门办理电气工作票,并严格按照工作票上所列安全措施实施、检查验电,得到许可后方可施工;3加强临时施工用电管理,接拆临时电源必须由有经验的持证上岗电工作业人员进行;并由专人负责,定期进行检查,及时更换不合格元件;4临近带电区域必须装设可靠的安全围栏,并悬挂“止步,高压危险“警示牌,必要时设专人监护;3.本工程土建施工过程中分接箱、电缆手井坑侗挖多,防止行人小孩、自行车等跌落是另一种危险因素;三、防护措施:1未及时回填的坑洞必须设置临时盖板;并有安全警示围栏;2道路中间坑洞不得防碍交通,及时盖好手井盖板,未回填或盖盖板的必须设置警示围栏,夜间挂红色警示灯;4.本工程沿线地下管线密布,容易伤及地下管线是另一种危险因素;四、防护措施1电缆沟开挖前,必须与相关的自来水管,煤气管道,通讯光缆等相关主管部门联系,确认无危险后方可开挖;2机械开挖时,必须由有经验的专人指挥,机械操作员必须是操作熟练并有经验者,挖掘时应格外小心;与地下油管、煤气管、国防光缆等交叉区域开挖严禁使用机械,必须人工用砂铲小心施工,施工过程中严禁使用明火,使用金属工具避免产生火花;。
施工技术交底记录一、扒杆组立根据本工程地形及铁塔特点,拟采用以下组塔方案:a) 0.35m×0.35m×12.5m铝合金悬浮内拉线抱杆组塔。
该抱杆在采用悬浮抱杆时加外拉线增加抱杆的稳定性,外拉线对地夹角应不大于35°。
b) 对呼称高较小,根开较小,吨位较小及果园或地形受限制的杆塔拟采用Ø110-130mm ×7m铝合金或钢管独角抱杆或木抱杆分解组塔。
1、独角抱杆及杉木杆组塔施工方法独角抱杆主要用于交通于工器具运输相对较为困难,组塔吨位较轻,或用于果园及地形受限的塔位。
独角抱杆为Ø110-130mm×7m铝合金或钢管。
由于独角抱杆需在塔身绑扎固定,其稳定性较差,故组塔采用单吊方式,不允许使用机械牵引吊装。
起重重量应控制在100kg 以内。
1.1 注意事项a) 塔身固定长度不小于1.5米。
b) 在塔脚部位设置底滑车,人力起吊,严禁使用绞磨起吊。
c) 升抱杆过程中在腰部用绳子保护。
1.2 抱杆布置简图1.3 工器具配置表2 、采用0.35×0.35×12.5m铝合金悬浮抱杆组塔施工方法2.1 抱杆使用要求:a) 本抱杆为内悬浮式抱杆,抱杆本体组装形式为4.5M+1.5M+2M+4.5M=12.5M。
根据被吊塔片重、根开及塔型等具体情况,可采用外拉线和内拉线两种方式组塔,也可两种拉线型式混合使用组塔,即用内拉线控制抱杆提升高度,用外拉配合起吊安装。
b) 采用外拉线主要用来组立被吊片重量较大,根开较大塔的横担。
此时,抱杆可适量向被起吊侧倾斜,抱杆的倾斜限制在5°。
其外拉线对地夹角应在35°以内,两受力外拉线平面的夹角应控制在70°-75°之间。
c) 采用内拉线主要用来组立起吊塔片较轻,根开适中的塔片,此时,抱杆应保持竖直状况,内拉线与抱杆夹角应大于20°。
d) 起吊塔身塔片时,抱杆最大起吊重量限定在1000公斤以内(含塔材代用重量),起吊曲臂、横担时,抱杆每吊最大起吊重量为900Kg,起吊长度为该段主材的自然长度,起吊采用单面吊装。
当采用内拉线抱杆起吊塔身塔片时,最大起吊重量为800公斤(含塔材代用)。
e) 起吊绳与铅垂直线间夹角应控制在12°以内,塔片控制绳对地夹角应小于45°,绞磨应位于塔高1.2倍且可与塔位通视的位置。
2.2 抱杆的现场布置a) 抱杆拉线布置外拉线采用四根φ11钢丝绳,其受力侧两拉线平面夹角为70°——75°,其一端用3tU 型环与抱杆顶拉线孔连接,另一端地面用3t链条葫芦连接,每根拉线采用3t地锚,地锚坑深1.6米,拉线对夹角应小于35°,内拉线采用φ13钢丝绳,其拉线长度按抱杆高度配置。
b) 起吊绳布置吊绳(牵引绳)采用φ13钢丝绳,其一端与抱杆顶固定连接后,依次通过起吊塔片的动滑车、抱杆朝天滑车、塔身腰滑车、塔脚地滑车至绞磨。
c) 承托系统布置承托系统由承托绳、链条葫芦等组成。
承托绳为φ18.5钢丝绳,其一端与抱杆承托绳底部固定后,另一端经过各自的5t链条葫芦与主材相连。
每付抱杆配4根承托绳,其与抱杆底部采用5tU型环相连。
d) 控制绳布置控制绳分上控制绳和下控制绳,下控制绳采用φ11钢丝绳,其作用是控制起吊塔片与塔身不撞挂,上控制绳采用φ15白综绳,其作用是微调被吊塔片位置,方便就位。
起吊过程中,上控制绳不受力,仅下控制绳受力,下控制绳对起吊系统影响很大,为此要求下控制绳对地夹角应小于45°,被吊塔片距已组铁塔的距离应控制在0.5米以内,下控制绳与被吊塔片的连接方式为:将两根等长的钢丝绳套的一端分别与塔片主材相连,其另一端用3tU型环相连后与下控制绳相连。
两钢丝绳套组成V型套夹角应小于90°。
e) 地滑车和腰滑车布置地滑车主要是改变牵引绳方向,将垂直方向的牵引水平引向塔外。
地滑车一般固定在塔脚上,为减少基础所受水平,可在基础外侧增设角钢桩,并用双钩等工器具收紧基础与该角钢桩间布置的钢丝绳套,连接地滑车的钢丝绳套采用φ15钢丝绳。
腰滑车的作用是防止牵引绳与抱杆或塔段相碰撞,腰滑车应布置在已组塔段上端主材上,固定腰滑车的钢丝套应尽量短些。
f) 牵引设备布置牵引设备选用3-5t机动绞磨,其与地锚的连接采用φ13钢丝套及U型环固定,牵引设备的位置应选择在距塔1.2倍的地方,且能通视塔位及指挥员。
g) 抱杆的布置抱杆是整个组塔的关键工具。
其插入已组塔段内的长度不小于抱杆总长的三分之一(约4米),在满足组塔就位等条件下,使抱杆始终处于竖直状态。
腰环与已组塔段的连接采用φ11钢丝绳。
第一道腰环布置在已组好的塔身平铁处,第二道腰环布置在抱杆最终提升的位置附近。
为增加提升抱杆时抱杆在顺线路方向的稳定性,应借助落地拉线进行控制。
抱杆的承托系统和拉线系统固定好后,放松腰环绳使起吊过程中腰环不受力。
2.3 主要工器具抱杆采用人字抱杆吊立。
竖立后的抱杆必须用四根拉线控制。
抱杆在竖立前应将抱杆的附件如腰环,朝天滑车、朝地滑车、牵引绳、拉线等连接好。
2.4 抱杆提升a) 用拉线将抱杆调整到竖直状态,绑好上、下腰环。
b) 将已穿过抱杆朝地滑车的提升绳的一端绑扎在已组塔段主材节点处(根据朝地车方向固定端与腰滑车应挂在同高处),另一端通过该绑扎点对角主材固定的定滑车后,再通过布置在塔腿的地车引向绞磨。
c) 拆除抱杆内(外)拉线,并将内拉线绑扎固定在新组塔段主材最上端节点处,内拉线长度按抱杆提升高度确定,并成松驰状态。
d) 开启绞磨提升抱杆,当抱杆提升一定高度,承托绳全部松驰后停止牵引,拆除该承托绳。
e) 继续启动绞磨,使抱杆逐步升高至四根拉线紧或提升高度为止。
f) 将承托绳串联条葫芦后固定于新组塔段主材最上端的节点位置,并收紧承托绳。
g) 用拉线及承托绳调整好抱杆状态后,固定好拉线。
2.5 构件绑扎连接2.5.1 构件扎连接a) 吊点绳与牵引绳、塔片间的连接。
吊绳采用两根等长的φ13钢丝绳套,其一端分别与被吊塔片主材相连后,另一端与起吊动滑车滑沟相连,牵引绳穿过该动滑车滑轮。
如下图,两吊绳组成的V型夹角应小于90°,即要求两吊绳组成的V型高度不应小于塔片宽度的二分之一。
b) 两吊点绳在塔片的固定位置必须位于塔片重心位置以上,绑扎后的吊点合力线应位于塔片结构中心线上。
c) 吊点钢丝绳套应绑扎固定在塔片对称节处,以防滑动。
2.5.2 构件吊装构件吊装前已组塔段的斜材必须安装齐全,接头螺栓必须坚固,对分段接头处无水平材的部位应进行补强或安装临时水平材。
a) 构件开始起吊,下控制绳应稍微收紧,上控制绳应完全松驰。
起吊中,在保证塔片不撞碰已组塔段的情况下,应尽量松出下控制绳。
b) 开始起吊起时,构件着地一端应设人看护,防止塔材插入土中折弯塔材。
c) 构件上端吊至与已组段相平时,应密切监视塔片起吊情况,防止构件与塔身相挂或构件离塔身太远。
d) 新吊塔片与已组塔段全部连接牢固后,再解除起吊绳和控制绳。
3、抱杆拆除:本工程所用抱杆较短,拆除较简单。
本工程要求采用分段拆卸施工的施工方法,现简述整塔组装完毕后抱杆拆除方法。
⑴.在中相挂线点附近设置转向滑车。
⑵.在抱杆上端适当位置固定绑扎起吊绳,将此绳穿挂线点附近的转向滑车及塔下地滑车后引至绞磨。
⑶.在抱杆根部绑一根φ16棕绳,使其通过塔下转向滑车后引至塔外。
⑷.调松上拉线并开启绞磨,绞磨受力后,拆除抱杆上拉线。
⑸.将抱杆提升适当高度,当抱杆承托绳送驰后,停止绞磨牵引,并拆除承托绳。
⑹.拉紧抱杆根部棕绳,慢松绞磨,当抱杆顶端回落至横位置时,停止绞磨回松,拆除上拉线及牵引绳等,然后继续回落抱杆,直至地面。
4、人员配置表二、作业人员安全注意事项⑴.登高人员上塔前,每人检查登高安全工具是否完整牢固。
⑵.塔上作业必须系安全带(绳),安全带(绳)应系在电杆及牢固的构件上,要防止被锋利物伤害。
在杆塔上作业转位时,不得失去安全带(绳)保护。
塔上、塔下工作人员必须戴安全帽。
⑶.塔上工作人员要选好安全位置,塔上必须设负责人,塔上工作人员应服从塔上负责人指挥,防止配合不当,误伤他人。
⑷.塔上传递物件应用绳索,工作人员不准往下扔工具和材料,避免高空落物伤人。
⑸.吊件就位后应及时连接好,主材铁连接螺丝没有紧固时,不准登塔安装附铁或解开吊绳套,严禁塔上摆放浮动铁。
⑹.主材铁连接螺线孔应用尖嘴钳找正,严禁将手指深入螺孔找正。
⑺.要注意互相配合,保持垂直提升,起吊塔料不得超荷重,防止倒抱杆伤人。
施工技术交底记录一、架线工程本线路沿途所经地段地理环境较为复杂,山高路陡连续跨越山坳。
结合沿线情况,制定如下方案:全线采用机械牵引展放导、地线的施工方案。
当导、地线展放完毕,当天不能紧线需隔夜时,为防止导、地线丢失、损伤,要求导、地线升空2.5米以上。
1、施工准备施工前应熟悉并掌握施工图纸、施工方案和工程关键要求,并对放线段内的地形、跨越等情况进行全面细致的调查。
放线前应做好停送电联系工作和取得重要交叉跨越协议以及编制好重要交叉跨越施工技术措施。
2、导、地线的展放:人工展放导引绳,展放导引绳采用分段展放的方法。
导引绳布线长度应合理,布线裕度在5-7%为宜,连接点尽量靠近交叉跨越处或档距中央等易于连接又可避免制约因素的地方。
各段导引绳展放完毕,绳头用3T级抗弯连接器连接。
根据工程量的大小配备足够施工人员。
施工现场明确技术人员5~10人,民工20~40人,配备放线滑车、麻绳、对讲机、放线架、网套连接器、线轴等器具。
机械牵引展放导、地线:施工前应对牵引机械进行试机工作,并对所需工器具及专用联接工具进行试验和外观检查,保证能满足施工要求。
需要技工5~8人,民工8~20人,配备手扶绞磨机、钢丝绳、联板、放线架、防滑车、麻绳、对讲机、铁锹等器具。
线盘支放场地应平坦宽广,架设线轴应牢固可靠。
展放时要保证线盘转动灵活,制动性能好,且线轴距杆塔应保持适当距离,一般要求出线口处导、地线的对地夹角不大于15°。
放线过程中,对展放的导、地线应认真进行外观检查。
对于制造厂在线上设有的损伤或断头标志的地方,应查明情况妥善处理。
牵引场地的现场布置,应保证牵引机械位于线路中心线上(对于转角、耐张杆塔前后档布置牵引场时,牵引设备应位于放线段线路方向的延长线上),横线路偏移不大于5米。
同一根导线接头处应选用相同规格的猪笼套进行连接,在连接时,应在猪笼套端部用8#铁丝缠绕二道扎紧,每道扎10-15圈,铁丝扎好后把铁丝辫剪短并压倒在放线方向的后方。
放线刚开始,牵引速度应缓慢,牵引过程中速度不得超过20米/分钟。
机械操作人员如发现牵引力突然上升而没有异常通报,应立即停止牵引,查明原因后再继续牵引。
