工程施工组织设计(完整版).pdf 范本1:一、前言1.1 目的1.2 背景1.3 范围二、项目概况2.1 项目名称2.2 项目地点2.3 项目规模2.4 项目周期三、组织结构与职责分工3.1 项目组织结构3.2 项目经理职责3.3 各个部门职责分工四、工程概述4.1 工程概况4.2 工程优势与局限性4.3 工程分期与工序4.4 工程进度计划4.5 施工方法与工艺流程五、施工准备与资源配置5.1 施工前准备工作5.2 施工资源需求5.3 施工设备与机械配置5.4 施工材料供应计划六、质量控制与安全管理6.1 质量控制措施6.2 质量验收标准6.3 安全管理措施6.4 安全事故应急预案七、环境保护与节能措施7.1 环境保护要求7.2 环境监测计划7.3 节能措施八、合同与支付管理8.1 合同条款8.2 支付计划与进度款支付8.3 变更管理九、风险管理与应急预案9.1 风险评估与分析9.2 风险控制措施9.3 应急预案附件:1. 项目进度计划表2. 施工设备清单3. 施工材料供应计划法律名词及注释:1. 合同:一种民事法律行为,双方当事人在平等自愿的基础上按照法律规定达成的协议。
2. 进度款支付:根据施工进度支付给承包商的款项,以确保施工按时完成。
范本2:一、前言1.1 目的1.2 背景1.3 范围二、项目概况2.1 项目名称2.2 项目地点2.3 项目规模2.4 项目周期三、组织结构与职责分工3.1 项目组织结构3.2 项目经理职责3.3 各个部门职责分工四、工程概述4.1 工程概况4.2 工程优势与局限性4.3 工程分期与工序4.4 工程进度计划4.5 施工方法与工艺流程五、施工准备与资源配置5.1 施工前准备工作5.2 施工资源需求5.3 施工设备与机械配置5.4 施工材料供应计划六、质量控制与安全管理6.1 质量控制措施6.2 质量验收标准6.3 安全管理措施6.4 安全事故应急预案七、环境保护与节能措施7.1 环境保护要求7.2 环境监测计划7.3 节能措施八、合同与支付管理8.1 合同条款8.2 支付计划与进度款支付8.3 变更管理九、风险管理与应急预案9.1 风险评估与分析9.2 风险控制措施9.3 应急预案附件:1. 项目进度计划表2. 施工设备清单3. 施工材料供应计划法律名词及注释:1. 合同:一种民事法律行为,双方当事人在平等自愿的基础上按照法律规定达成的协议。
资源配备计划第一节劳动力安排一、劳动力安排的组织措施根据本工程的特点,结合青海省建筑安装工程劳动定额每个单位工程划分施工段工程量,确定本工程各施工阶段的劳动力配备,在劳动力配备上采取以下几条组织措施的原则。
1、本工程所有特殊工种人员均持证上岗,并在重要施工程序投入技师。
根据施工安排,在公司范围内择优选择组织技术好、作风硬,有类似工程施工经验的施工班组进场施工是质量保证的措施之一。
2、如遇不可抗拒的因素造成某项工程不能按时完成时,将采取特殊手段,从内部调集专业人员突击施工。
3、劳动力由项目部负责,合理组织劳动力工作,并使用具有丰富实践经验的劳务作业层,全面负责土建、装修、安装等施工,保证主要分部、分项工程,在时间上、工作上紧密配合,保证高质量、高速度完成。
第二节材料供应计划一、材料的分类供应本工程所需材料多、数量较大,为便于管理,我们按材料在施工中的作用进行合理分类,以保证材料的及时供应。
1、主要原材料。
建筑生产过程中使用和加工后构成产品实体的原料和材料,如砂、石,防水材料等。
2、半成品。
已经过一定程度加工,尚未直接构成产品部分的成品,如各种预制构件等。
3、辅助材料。
施工过程中有助千施工生产的进行和产品的形成,但不构成建筑产品实体的原材料,如模板、脚手架、促凝剂等。
4、工具及机械配件。
如施工生产中使用的各种用具、量具及施工机械配件。
企业按上述各类物资制定相应消耗定额,计算需要量和储备量。
二、施工现场材料供应与管理施工现场材料供应管理的目标是合理组织材料消耗,以较少的材料消耗完成项目建设,实现利润目标。
在承包项目的约束条件下,集中项目经理部的精力,以较少的消耗,优质完成建设任务,达到降低施工成本、提高企业利润的目标。
1、围绕这一目标,施工现场材料供应管理的主要任务是:(1)准确、合理地组织所需材料进场,满足施工需求。
(2)确保进场材料的数量和质量,避免丢失损坏。
3)组织材料的合理使用,厉行节约和降低成本。

1.资源配备计划1.1.劳动力配备计划1.1.1.专业队伍安排根据工程的施工内容和结构特点,在劳动力组织上依据工期及工作面的要求,分别按工程配置各专业施工队,按工程结构形式划分为四个专业队:土方开挖施工队、生态砼施工工程队、土木格栅队、临时工程施工队。
工程由公司专业施工队上岗作业,以保证各分部分项工程的产品质量。
在劳动力组织上严格按分段要求,按时间和工序进入,保证每个分部分项工程及专业班组能够连续施工和均衡生产,达到流水作业施工目的。
1.1.2.劳动力进出场计划根据工程的规模、施工技术特性及施工工期要求,本工程施工高峰期拟投入施工劳动力数名,具体劳动力安排计划见“附表劳动力计划表”。
1.1.3.劳动力保障措施1、劳务队伍的管理措施(1)项目部建立工资管理制度、人员招聘辞退制度、劳务人员工资结算审批制度、假期管理制度、员工培训制度等,对劳务人员进行有效管理。
(2)项目部设专职的劳务管理岗位和配置人员,劳务分包队伍必须有健全的相应的项目管理班子。
(3)项目部在劳务用工时,严格签证管理,制订零星用工管理办法、材料领用控制措施,加强现场文明施工管理,使各作业层施工做到工完场清。
(4)对劳务队伍的管理还包括招投标管理、合同管理、付款管理、资金管理、人员管理等。
2、劳动力供应保障措施(1)劳动力储备保障我企业拥有多支成建制队伍,再加上可以在本单位系统调配人力,所以在劳动力方面完全可以满足本工程的施工需要。
(2)劳动力素质保障1)进场前,加强对工人的质量、安全、文明施工等方面的教育,对工人进行各种必要的培训,关键的岗位必须持有效上岗证书才能上岗。
2)为了保证进场工人做到人尽其才提高劳动生产力,在劳动力管理上,我们采取区域管理与综合管理相结合,岗前、岗中、岗后三位管理相结合的原则。
3)做好宣传工作,使全体施工人员牢固树立起“百年大计,质量第一”的质量意识,确保工程质量创优目标的实现。
4)建立完善的质量负责制,使每位参与本项目施工的人员都明确自己的质量目标和责任,使工作有的放矢。
第1篇一、编制依据1. 国家及地方有关施工管理的法律法规和规范;2. 施工图纸、工程量清单及合同文件;3. 施工现场实际情况及环境要求;4. 施工单位技术力量、资源配备及施工经验。
二、工程概况本项目为XX地区某住宅小区总平工程,包括道路、绿化、排水、照明、围墙等配套设施。
工程位于XX市XX区,占地面积约XXX平方米,总建筑面积约XXX平方米。
三、施工组织管理机构1. 成立项目领导小组,负责施工组织设计的编制、实施和监督;2. 设立项目经理部,负责施工组织设计的具体实施和协调;3. 建立施工组织设计编制小组,负责编制和审核施工组织设计。
四、施工部署1. 施工顺序:先进行道路、排水等基础设施施工,再进行绿化、照明等配套设施施工;2. 施工阶段:分阶段实施,确保各阶段施工顺利进行;3. 施工方法:采用流水施工、分段施工、交叉施工等方法,提高施工效率。
五、施工准备1. 技术准备:对施工图纸进行会审,明确施工要求,制定施工方案;2. 材料准备:根据工程量清单,提前采购、储备各类建筑材料;3. 机械设备准备:根据施工方案,配置必要的施工机械设备;4. 人力资源准备:招聘、培训施工人员,确保施工人员具备相应技能。
六、施工现场平面布置1. 施工现场道路规划:设置施工道路,方便材料运输和施工人员通行;2. 施工区域划分:明确各施工区域,确保施工有序进行;3. 施工临时设施布置:设置施工临时设施,如办公室、宿舍、食堂等。
七、劳动力及材料供应计划1. 劳动力供应:根据施工进度计划,合理安排施工人员,确保施工顺利进行;2. 材料供应:根据工程量清单,制定材料供应计划,确保材料及时供应。
八、施工机械设备选用1. 根据施工方案,选用合适的施工机械设备;2. 机械设备进场前,进行检验、调试,确保设备性能良好。
九、施工方案1. 道路施工:采用分层摊铺、压实的方法进行道路施工;2. 绿化施工:按照设计要求,进行绿化种植、修剪、养护;3. 排水施工:采用现浇混凝土、预制构件等材料进行排水设施施工;4. 照明施工:采用预埋式、悬挂式等照明方式,确保照明效果;5. 围墙施工:采用砖砌、钢架等材料进行围墙施工。
4.劳动力、材料配置计划及保障为满足施工需要,特别是关键工期需要,根据本工程的实物工程数量和进度安排,并考虑较高的机械化作业程度和我集团公司类似工程施工经验及施工劳动定额,经测算分析,完成本工程各单位参建人员总计约1500人,高峰期人数2175人。
2011年三季度到2012年11月28日(即工程竣工验收)期间,因我公司在该阶段仅为施工区域内整体道床和轨道安装工程的配合工作,故参与施工的人数将减少到200人左右,处于施工人数稳定期,在下表中就不具体列出。

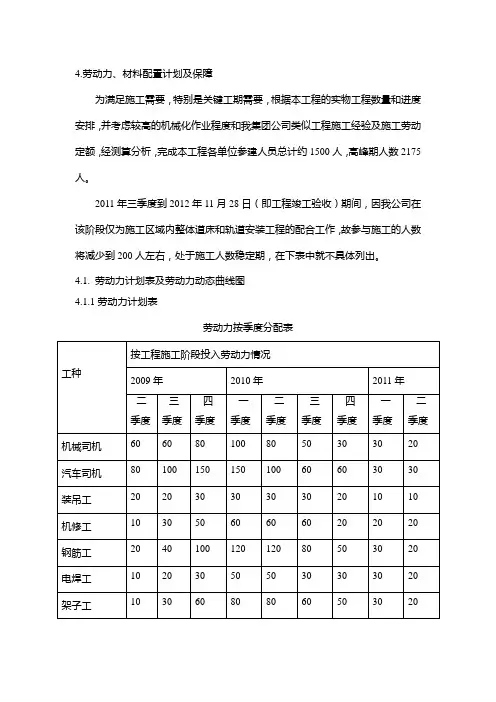

4.1. 劳动力计划表及劳动力动态曲线图4.1.1劳动力计划表劳动力按季度分配表4.1.2.劳动力直方图5001000150020002500人数时间5201035154519852175184515701110680二季度 三季度 四季度 一季度 二季度 二季度三季度 四季度 一季度2009年2010年2011年劳动力总体计划直方图4.1.4.劳动力动态管理1)施工人员实行弹性编制,动态管理。
2)劳动力进场:根据项目部劳动力动员计划以及现场施工需要,向公司逐月报送劳动力进场计划,并及时组织各类人员进场、退场。
现场管理人员根据项目管理人员动员计划,结合项目实际需要,由项目经理会同有关单位,组织各部室人员陆续进场。
3)临时工的使用,由人事劳资员与当地劳动主管部门联系,按照国家的现行政策和北京市的有关文件要求,做到有计划地使用临时工,严格控制,并加强对临时工的管理。
4)按公司现行的有关规定,切实加强岗前培训,加强现场劳动纪律管理,加强法律、法规教育。
5)建立各项考核制度,推行激励机制,最大限度调动员工的积极性。
6)严格推行定额管理,提高工效。
7)加强班组建设,落实各项岗位责任制。
8)劳动力按月分配表4.2. 材料供应计划4.2.1. 材料供应计划施工前,将综合材料的种类、库存特点、经济因素、供应渠道、运距远近和施工进度要求分别制定年度、季度、月与供货厂家制定供货合同,施工中,根据施工进度随时对材料供应计划进行动态调整,详细的详见“主要材料供应计划表”4.2.2. 主要材料供应方案4.2.2.1.材料厂设置情况及供应区域本标段拟在工地设置三个临时堆料场、三个加工区、两个材料库房,根据材料供应计划和材料功能,汽车运料至工地时,直接进行分发。
劳动力和材料投入计划及其保证措施第一节项目班子的配备本企业会以我们的质量方针,为实现本工程建设的优质、高速、安全、文明、低耗的目标而奋斗。
人员配备情况见资信标相关内容。
一、项目部管理实施项目法施工的管理模式,组建本工程的项目经理部,对工程施工全过程的进度、质量、安全、成本及文明施工等负全责。
项目经理部要以工程项目管理为核心,以优质、高速、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。
在推行项目法施工的同时,从文件控制、材料采购到产品标识、过程控制等过程中,切实执行ISO9001:2000标准和企业质量保证体系文件。
在本工程施工中实施项目法管理,项目经理对工程项目行使计划、组织、协调、控制、监督、指挥职能、全权处理项目事务,其下设技术组、经营组及材料设备组。
项目经理部对企业实行经济责任承包。
项目内部工程技术管理人员通过岗位目标责任制和行为准则来约束,共同为优质、安全、高速、低耗地完成项目任务而努力工作。
项目经理部对工程项目进行计划管理。
计划管理主要体现在工程项目综合进度计划和经济计划,项目经理部的进度计划包括:施工总进度计划,分部分项工程进度计划,施工进度控制计划,设备供应进度计划,竣工验收和试生产计划。
经济计划包括:劳动力需用量及工资计划,材料计划,构件及加工半成品需用量计划,施工机具需用量计划,工程项目降低成本措施及降低成本计划,资金使用计划,利润计划等。
二、组建项目经理部本工程拟实行项目法施工管理,委派我企业实践经验丰富和管理水平高的同志担任项目部主要负责人,选聘技术、管理水平高的技术人员、管理人员、专业工长组建项目部。
项目管理层由项目经理、项目副经理、技术负责人、安全主管、材料主管和工程质量组成员组成,在建设单位、监理单位和企业的指导下,负责对本工程的工期、质量、安全、成本等实施计划。
组织、协调、控制和决策,对各生产施工要素实施全过程的动态管理。
工程施工组织设计劳动力及材料供应计划工程施工组织设计是指在一个工程项目中,根据施工进度和建设规模,合理安排劳动力和材料供应的计划。
这个计划一方面要满足施工所需的人力资源和物资,另一方面要考虑资源的合理利用和成本的控制。
下面是一份关于工程施工组织设计劳动力及材料供应计划的例子:1.工程项目的基本情况--工程名称:XX项目;--工程规模:总建筑面积XXX平方米;--工程施工周期:XXX天;--施工单位:XXX公司;--施工部门:XXX部门。
2.劳动力安排计划--根据工程施工周期和建设规模,确定所需的劳动力种类和数量;--确定各类劳动力的工作岗位和任务分工;--制定劳动力招聘计划,包括招聘渠道和招聘周期;--制定培训计划,培训工人掌握职业技能和安全操作规程;--制定劳动力班次和排班计划,保证施工进度的连续性和高效性;--制定劳动力管理制度,确保施工现场的秩序和安全。
--根据工程施工周期和建设规模,确定所需的各类材料种类和数量;--编制材料供应计划,包括供应时间、供应地点和供应数量;--确定材料供应商,签订供应合同,并进行供应商的资质审核;--制定材料进场检验计划和质量监控措施,确保材料质量;--制定材料采购计划,包括采购渠道、采购价格和采购周期;--确定材料运输计划和运输方式,保证材料按时到达施工现场。
4.劳动力和材料供应的协调管理--建立劳动力和材料供应的信息管理系统,及时跟踪和管理供应进展;--建立供应商评价机制,对供应商进行绩效评估和奖惩;--加强施工现场的安全管理,确保劳动力的安全和材料的安全;--做好劳动力和材料的后勤保障工作,包括食宿、医疗和交通等;--加强与相关部门的协调与配合,确保施工进度和质量。
总之,工程施工组织设计劳动力及材料供应计划是一个综合性的计划,涉及到劳动力与材料两个方面,需要根据具体的工程项目情况进行具体的规划和安排。
通过科学合理的组织设计,能够提高施工效率,控制成本,确保工程质量和安全。
A 劳动力及材料供应计划A.1劳动力计划表A.2不拖欠农民工工资承诺为更好贯彻有关劳动保障法律法规,落实工资支付相关规定,切实保障劳动者合法权益,特作如下郑重承诺并保证履行:1.自觉遵守劳动保障和建筑市场管理的有关法律法规规定,自觉服从劳动保障、建设行政主管部门的监督和管理。
依法招用工,依法与劳动者签订劳动合同,严格执行工资卡制度。
在指定银行开立工资支付保障金账户并存入相应的工资支付保障金,或办理《工资支付保障金保函》。
2.本企业确保向所有参与工程施工的劳动者按时足额支付工资。
本企业及所承包工程若出现拖欠劳动者工资情况,经劳动保障监察机构查实并责令整改,期满后仍未支付的,同意市劳动保障部门书面通知银行直接从本企业工资支付保障金账户中划拨,用于支付拖欠的农民工工资。
3.工资支付保障金账户中保障金被划拨用于支付拖欠的农民工工资后,本企业保证在7日内向工资支付保障金账户追加等额保障金。
4.本企业在本市范围内所承包的最后一个工程项目竣工验收备案6个月后,办理工资支付保障金退还手续时若有涉及本企业的欠薪案件尚在处理未终结的,同意暂缓办理工资支付保障金退还手续。
5.同意工资支付保障金账户按银行有关规定管理并结算利息。
保函在担保期满前一个月内申请并办妥下一担保期手续。
工资支付保障金账户设立期间,司法机关有权对工资支付保障金账户进行查询、冻结、扣划。
如违反上述承诺,同意按照《市建筑业企业农民工工资支付保障管理办法》和有关规定处理。
A.3项目劳动力管理1)项目经理部根据施工进度计划和作业特点制定现场劳动力需求计划。
2)公司劳动科与劳务分包公司签订劳务分包合同。
3)劳务合同内容包括:a)作业任务及应提供的劳动力人数;b)进度要求及进、退场时间;双方的管理责任;c)劳务费计取及结算方式;奖励与处罚条款。
4)项目经理部对劳动力进行动态管理,内容如下:a)对施工现场的劳动力进行跟踪平衡,酌情进行劳动力补充与减员;b)向进入施工现场的作业班组下达施工任务书;c)考核并兑现费用支付和奖惩。

劳动力和材料投入计划及其保证措施<一>劳动力供应计划<二>材料投入计划依据采购及分包控制程序,实施各种材料的采购和管理。
1.材料的分类本工程材料分为主材和辅材等。
2. 材料采购供应计划2.1. 本工程材料采购由项目材料部负责,根据物资采购程序进行计划、加工、采购、验收控制,保证材料供应及时。
2.2. 施工材料根据进度提前三天进场,材料进场后安排专人保管。
3. 材料采购控制措施3.1.主材:根据甲方及设计的要求,选样后及时报业主、监理和设计等相关方审核,符合要求后及时封样。
3.2.辅助材料的采购,对自行采购材料,进场前首先将材料样品、生产厂家的相关资料、质量及环保检验报告、合格证等资料报业主、监理、总包单位共同认可后进行采购定货,确保所进货品与所报样品保持一致。
3.3.采购程序的控制(见物资采购程序供应图)。
3.4.设备、材料进场计划及机械设备的最迟进出场期限。
对于特殊加工制作和供应的材料和设备,应充分考虑其加工周期和供应周期。
4. 对材料质量的控制好的设计,配合专业精细的施工,才能达到最佳的效果,而材料的选择也非常重要。
因此,要选定符合品质要求的每一种材料及部件。
材料“样板制度”: 我公司对设计师与业主指定的装饰材料品牌及样板,采取从专业生产厂家采购样板回来,并把实物样板送给设计师和业主鉴定。
达到满意后,直接从厂家按样本品牌规格订购回现场使用。
材料供应“需求制度”: 根据本工程项目的设计文件、施工图纸,以及我公司的施工方案、施工措施编制而成,反映该工程项目实体编制而成,反映该工程项目实体的各种材料的品种、规格、数量和时间要求,详见材料需求表。
材料验收制度:本工程中所有材料,包括多种原材料、半成品及成品材料,必须先将生产厂家简介,材料技术资料和实验数据及材料样品,实地实验结果等各种技术指标报请业主和监理工程师审批。
凡是资料不齐全或未经批准的材料,一律不准进入施工现场。
用量大而对质量又至关重要的原材料,虽具备各种上报资料,但仍须对生产厂家的生产工艺、质量控制的检测手段进行实地调查。
为确保工程顺利进行施工,在本工程劳动力组织时,将从劳务公司中抽出具有良好的质量和安全意识强的、技术素质高的、身体健康,且有类似工程施工经验的一线操作工人安排进场施工,施工人员进场前统一经过公司劳务技能及质量、安全技术等培训,考核合格后上岗挂牌施工。
施工劳动力的投入按工程施工进度的需要,逐步到位,做好思想动员和采取经济措施使得春节休假期间保证足够劳动力,以确保工程施工进度。
本工程劳动力组织及投入均由劳务公司根据项目月度劳动力计划表,在本公司内部进行合理调配,确保项目部对各种劳动力的需要,确保施工进度计划能够按期完成。
1.管理人员配备我公司在施工管理、协调控制能力上都有很大的优势,且在施工管理层人员组织上更是有广泛的选择,在组建本工程项目管理班子时,我公司将选派曾施工过类似本工程结构形式的具有丰富施工经验的项目管理班子进驻现场直接参与本工程的建设和管理。
我们将配备齐项目班子,根据本工程的规模和特点,项目经理部拟定采用直线职能式的管理模式。
项目经理部设工程施工部、工程技术部、器材供应部、质量安全部和办公室等职能部门。
在生产组织上,施工管理部设综合工长和各专业工长,由他们具体组织施工实施。
此模式具有职责分明、指令畅通、管理高效的特点。
项目各部门的职能:工程管理部:测量放线、劳动力管理、施工进度、质量、安全、文明施工具体实施与控制。
工程技术部:编制施工方案、施工技术管理;计划与统计;测量控制定位;钢筋、木工翻样、材料试验。
质量安全部:制定各项质量、安全管理制度,实施全过程的质量、安全监控。
器材供应部:材料的采购、保管、发放;机电设备的维修、保养、管理以及操作人员的管理。
综合管理部:工程预决算;劳动工资管理;财务成本管理;工程合同管理。
办公室:对外协调、理顺关系;现场保卫、后勤、卫生。
在项目领导班子的配备上,我公司将选派一级项目经理担任本工程项目经理,项目机构设置详见:第四章节中的施工组织及项目管理。
2.劳务人员的配备劳动力是工程具体的实施者,因此劳务人员是工程实施的关键。
劳动力及材料供应计划第一节管理模式根据本工程特点,为保证本工程工期、质量、安全文明施工,从项目管理人员、施工机械、物资供应、施工技术管理等方面进行精心配备、精心组织。
为此项目各项目标的实现提供坚实的资源和组织保证。
一、实行项目经理负责制、项目成本核算制的项目管理模式。
以项目经理及主要施工、技术、安质、物资等管理人员为中心,组成精干、高效的项目部,对质量、工期目标、安全、文明施工、核算及施工全过程负责,并进行高效有计划的组织协调和管理。
二、施工过程中,项目经理实行以项目法施工为核心,以“优质、高速、安全、文明”施工为主轴的指导方针,优化生产要素,加强动态管理,科学组织、精心施工,大力推广先进技术,有效推行全面质量管理,强化质量、安全两个保证体系,在保证质量合格、工程创优的同时,力争提前完成。
三、按ISO9001质量标准,完善本项目质量体系,充分发挥各职能部门、各岗位人员的职能作用,确保本项目质量体系持续、有效地运行。
通过我们科学、严谨的工作质量和我公司成功的项目管理经验,确保产品质量,争创市安全文明施工工地,实现合同规定的工期、质量和安全文明工地的预定目标,确保业主满意。
第二节项目部主要管理人员岗位职责一、项目经理职责1、在公司领导下,会同有关部门协商组建项目经理部。
贯彻实施公司质量方针和质量目标,组织实施环保和安全保障措施,履行工程承包合同,建立项目质量保证体系,实现本工程质量目标,对本项目工程质量负责。
2、负责领导对本工程项目进行质量策划,制定项目质量目标和项目经理部管理职责,明确项目经理部内部质量的职能分工。
3、负责对施工进度、工程质量、安全文明施工状况及质量体系文件的执行情况进行监督检查,组织好纠正和预防措施的实施工作。
4、负责加强内外、上下的协调工作,保证工程施工中的资源供给,合理组织施工力量,确保工程质量和工期,满足合同要求。
二、项目副经理职责1、对项目经理负责,协助项目经理贯彻实施公司质量方针和质量目标,组织好本工程的均衡生产和施工管理,对施工管理的最终结果负责。
2、负责本工程项目施工生产计划的审批和领导工作,领导对施工过程的动态控制工作。
3、领导本项目物资管理和工程分包工作,负责协调和保障施工生产所需人员、物资和设备的供给。
根据公司发布的“合格供方名册”和“合格分包方名册”选择合格的供方和分包方,报项目经理审定并组织实施。
三、项目总工程师职责1、对项目经理负责,协助项目经理贯彻实施公司质量方针和质量目标。
负责组织本项目质量策划,组织编制本项目质量计划,按《产品实现的策划程序》规定报批。
主持建立项目质量保证体系,将项目质量管理目标分解到部门、班组和岗位,并对实施情况组织检查监督;主持环保措施的编制和实施,减少环境影响。
2、负责组织图纸会审、技术交底和质量计划交底工作。
3、负责组织贯彻技术规程、工艺标准、施工规范和质量标准,认真贯彻实施各项质量制度和相关程序,严明工艺纪律,对本工程项目人员违反工艺纪律和施工程序造成的质量问题负领导责任。
四、项目土建、给排水、电气工程师职责1. 负责本工程相应专业施工技术管理工作。
负责组织编制《现场用电施工组织设计》和《基础设施施工组织设计》。
2. 认真进行设计图纸的审核工作,对设计错误或功能过剩的设计应实事求是的提出修改意见,并负责征求甲方、设计院意见后,办理设计变更洽商。
3. 按设计要求组织编制适合本项目施工特点的施工组织设计,确定施工方案及技术翻样工作,组织分项工程的安全技术交底工作。
汇总和提报工程材料及设备需用计划,并协助物资部门解决定货中的技术问题。
4. 按施工组织设计做好施工准备工作,施工过程中的组织检验工作。
对分部分项工程的施工工艺、施工安全、施工质量以及安全消防工作、成品保护等组织有力措施进行控制。
整理本专业的竣工资料,参与工程竣工验交工作。
五、项目质量检查工程师职责1. 宣传学习国家有关质量方面的规范、规程,认真执行公司质量方针和质量目标。
牢固树立质量第一、用户至上的思想。
宣传环保知识,组织实施环保措施。
2. 认真学习各种施工标准、规范、规程。
掌握各种检测手段,熟练使用各种检测工具。
负责贯彻执行国家有关的施工验收规范和标准以及企业的质量管理标准办法。
3. 负责工程项目施工质量检查、监督、评定和验收工作,并负责定期上报质量报表。
组织对严重不合格产品的评审,提出处理意见,制定纠正和预防措施,并进行跟踪管理。
负责项目施工管理全过程的质量教育,提高全体施工人员的质量意识。
4. 做好隐蔽工程检查签证前的自检工作。
六、项目安全检查工程师职责1. 贯彻执行国家安全生产法和有关劳动保护的方针、政策及规定。
结合工程特点认真排查危害因素,制定和组织实施风险控制措施及目标指标管理方案,制定现场安全生产的具体要求,努力学习,掌握专业知识和安全要求,提高管理水平,搞好安全工作。
2. 参与对分部分项工程的技术安全交底,对关键部位、危险部位应作到书面交底,并巡视现场。
调查研究生产中的不安全问题,提出改进意见和措施,掌握项目安全生产情况,组织开展安全预想活动,广泛进行宣传教育。
3. 认真检查保证安全生产的各项制度、措施的执行情况,经常检查、指导工班安全生产。
认真填写有关的检查记录和报告,对存在的不安全隐患和质量问题应及时拟定对策并督促有关部门限期解决。
七、项目试验员、测量员职责1. 认真执行本岗位技术标准、规范,严格遵守试验操作规程。
2. 试验员负责材料取样、送检、试块制作工作,根据设计要求确定混凝土和砂浆的配合比以及执行中的检验、修订工作;测量员负责本工程的测量放线以及技术复核等工作,包括标高、轴线复核、边坡稳定监测、建筑物垂直度观测和沉降观测等。
3. 监督施工质量,制止违章操作,及时发现施工中影响工程质量的问题,开展质量分析活动,提出改进建议。
4. 负责现场计量工作,正确使用和爱护试验仪器和设备,对检验、测量和试验设备进行维护保养,并按规定要求及时送计量部门校准。
八、项目材料员职责1. 负责按项目施工进度计划编制、申请材料分阶段使用计划。
负责落实材料半成品的外加工定货,明确质量要求和供应时间。
2. 负责对进场所有物资进行验证,并对物资数量和外观质量进行检验。
对必须检验和试验的材料,通知试验人员抽样送检。
3. 做好原材料,成品和半成品的标识,并随时检查,保护标识。
负责物资的堆码,贮存,保管和发放工作。
负责现场周转材料,工具的使用管理工作。
4. 负责依据上级材料管理规定拟定现场材料使用细则,尽量合理利用资金,降低库存和无形损耗,负责按施工进度、部位确定材料领用额。
5. 根据施工预算,建立健全统计台帐,认真记载发放物资的品名、规格、数量。
负责监督检查工程部位的材料耗用情况,负责制定降低材料成本措施并贯彻执行。
九、项目预算工程师职责1. 认真熟悉图纸,及时编制项目阶预(结)算并完成分包结算的审批工作。
2. 项目的工料分析应作到分层、分段及按分部、分项工程分别提出,要作到取费按定额,不重取、不漏取,数据准确无误,一般情况下应在项目开工前完成,特殊情况也应在分项工程开工前完成。
3. 负责提供项目分包合同中责任发包额数据,并负责拟订合同草案。
4. 根据设计变更洽商办理经济债权确认工作。
5. 负责按月、季编制本项目施工计划和月、季节验工计划,并及时做本项目工料分析。
十、项目机械工程师职责1. 认真执行实施《机械设备管理规则》。
2. 严格要求有关机械作业人员按有关机械操作规程运作,确保安全生产。
3. 负责按《培训程序》要求,对作业人员实施培训考核,持证上岗。
4. 定期对项目机械进行维护、保养,并对项目机械的使用和技术性能状况进行监督检查,确保机械设备的使用能力。
十一、项目财务人员职责1、加强成本管理的监督和检查工作,组织贯彻各项经费法规和财务制度。
2、编制流动资金收支计划,负责组织工程价款的结算工作。
3、负责外部和内部制定的原始凭证的审核,负责有关费用计划的控制工作和会计凭证的复核工作。
4、参与税收、物价、财务大检查工作。
第三节施工管理措施在组织施工生产的同时,明确管理目标,完善管理措施,加大管理力度,确保工程按期优质完成。
1、按项目管理模式组织实施,实行项目经理负责制的项目管理,加强合同管理,协调各作业单位关系,确保工程顺利完成。
2、建立质量保证体系,严格从合同评审到物资采购、人员培训、施工组织、项目回访服务等过程的质量控制,使每道工序、每种材料均处在受控状态3、实行“工作目标管理”,针对工程项目的关键点和难点开展全面质量管理,强化质量监督检查,以工作质量保工程质量。
4、完善信息反馈系统,建立以项目经理为中心,以专业管理人员、内部施工队伍、外协单位为结点的信息反馈系统,发现问题及时调整,以保证项目目标的实现。
第四节劳动力的组织与安排根据本工程工期要求、工程特点,及本工程各施工阶段的需要,并结合机械设备情况和人员状态对本工程的劳动力实行动态管理,既在保持一定数量的各专业工程施工人数的前提下,考虑高峰时根据需要从公司内部调配,力求在保证工程质量、进度的前提下,使劳动力的配置尽量合理。
劳动力计划表单位:人第五节材料供应计划本工程主要设备材料投入见投标报价清单及设计图,按施工进度计划分批进场。
13.1组织机构保证措施(1)公司本部物资采购供应部成立本安装工程材料采购供应组,指定一名公司副总经理直接负责,在施工现场项目部成立材料采购供应小组,由项目副经理负责,设置项目材料员等。
(2)明确各岗位职责, 并将岗位职责制度化, 与绩效考核挂钩。
(3)公司本部物资采购供应部负责大宗材料和设备的采购供应,在公司材料合格供应商名录中进行选择采购, 不能满足要求可扩大至全国范围采购,选择就近的生产厂家, 以缩短运输时间。
项目部材料采购供应小组负责零星和小宗材料设备及辅助材料的采购供应。
13.2计划的保证措施(1)由项目部施工员编制出详细的要料计划, 包括: 总要料计划、周要料计划、月要料计划、甲供设备需求计划、零星材料需求计划等。
(2)材料部门接到施工部门的材料预算/估料单后,计配人员进行整理、分类、归纳、汇总、平衡库存,编制下达物资采购供应计划。
物资供应计划包括:利用库存、采购、订货、加工。
(3)编制采购计划、组织采购计划的实施。
(4)物资供应计划必须完整、准确、及时、全面、具有科学性。
要根据物资消耗定额。
要有储备周期、库存资源,努力做到物尽其用。
反对无根据或宽打宽算的计划,杜绝盲目供应。
(5)根据经批准的采购计划,实施采购。
(6)计划编制后,按施工进度及施工部门的要料计划,分期分批供应。
13.3现场材料管理(1)物资进场后,现场材料员要认真做好检斤、检尺、验质、验管工作,对大宗物资要做好进场记录和标识,并按预先规划的场地堆放,防止混型和二次搬运。
