梁钢筋的绑扎要求及注意事项
- 格式:doc
- 大小:13.50 KB
- 文档页数:1
地梁钢筋制作绑扎安全要求
地梁钢筋是建筑施工过程中必不可少的材料。
其主要作用是为混凝土结构提供强度、稳定性和耐久性。
正确制作和绑扎地梁钢筋是保证建筑质量和施工安全的重要步骤。
本文将详细介绍地梁钢筋制作和绑扎的安全要求和注意事项。
制作前安全要求
1.工人必须佩戴安全帽、安全鞋和手套,以保护头部、脚部和手部免受
伤害。
2.地梁钢筋必须清洁、干燥和无锈蚀,以确保其强度和耐久性。
3.使用钢筋剪必须按照使用说明正确操作,避免造成切割不完整以及违
法使用等情况。
制作中安全要求
1.在钢筋绑扎过程中,工人必须遵守钢筋的绑扎顺序和方法,确保结构
的稳定性和安全性。
2.钢筋绑制时,必须要求两个以上工人同时作业,以确保工作的高效率
和正确性,并防范可能的意外事故。
3.制作过程中,必须对绑扎好的跨度进行扫平处理,确保整个结构的水
平性和美观度。
安全注意事项
1.禁止在钢筋制作过程中使用不合格的工具和材料,以确保结构的强度
和耐久性。
2.禁止将钢筋强行拉扯或折弯,以免钢筋断裂。
3.在加工时,必须严格 abidin按照设计图纸中的标准尺寸进行操作,
确保加工出的钢筋尺寸准确无误。
4.当使用电动工具进行加工时,必须注意保持设备的正常运转,防止设
备因电压不稳、电线老化等原因引发安全事故。
综上所述,正确制作和绑扎地梁钢筋是保证建筑质量和施工安全的重要步骤。
在制作前,必须做好充分的安全准备和保护措施;在制作中,必须严格按照钢筋的制作顺序和方法,确保结构的稳定性和安全性;同时,必须注意应该遵守相关法规和标准,防范可能的意外事故。
贯地铁梁钢筋绑扎规范
1、绑扎前,应按图纸做好钢筋排列间距的标记和砼基准面及角钢骨架上划线定位。
2、U型梁钢筋应进行整体绑扎,先进行底板钢筋的绑扎,然后是腹板绑扎。
3、定位钢筋位置准确,波纹管预埋位置要按图纸要求。
4、在钢筋较密处,主要砼浇筑通路。
5、绑扎是要做到横平竖直,钢筋绑扎采用双股铁丝绑扎,绑扎铁丝尾巴不得伸入保护层内。
6、U型梁横向钢筋采用整根钢筋弯制,不得接头。
其它钢筋应设置在内力较小处,并分散布置。
两头搭接接头间距不小于1.3倍搭接长度。
7、桥面泄水孔处钢筋可适当移动断开,并增设螺旋筋进行加强,绑扎钢筋时应注意内模板的电缆支架预埋螺杆(避让)。
8、钢筋保护层厚度,在钢筋与模板间设置采用与梁体等强度,等寿命的材料垫块。
保护层无偏差垫块与钢筋绑扎牢固,保护层厚度要求为35mm。
9、钢筋骨架起吊前必须尽心绑扎加固。
10、起吊时是钢绳必须长度一样,扣点牢固,吊点要均匀。
第1篇首先,钢筋绑扎施工必须严格按照设计图纸进行。
所有钢筋的直径、数量、位置、间距、保护层厚度等均应符合图纸要求,确保建筑结构的准确性。
其次,钢筋绑扎要保证牢固。
所有交叉点均必须满绑,防止钢筋在施工或使用过程中发生位移。
基础梁箍筋采用缠扣绑扎,板钢筋绑扎采用八字扣满绑,确保钢筋不移位。
底板钢筋网片下铁的扎丝头一律朝上,上铁扎丝头一律朝下。
在绑扎过程中,要根据弹好的柱、暗柱、墙体位置线,插柱、暗柱、墙体插筋。
墙体插筋从距框架柱、暗柱钢筋一个墙竖筋间距插第一根墙体竖筋,柱、暗柱、墙体插筋全部插至板底。
绑扎柱、暗柱箍筋及墙体水平筋,为防止墙柱插筋在浇筑底板混凝土时移位,墙柱插筋在梁板范围内绑扎墙体水平筋及箍筋、拉筋,要求间距500mm且不少于两道。
对于梁钢筋绑扎,要划钢筋位置线搭支架梁上铁铺设、连接套箍筋在梁主筋上画箍筋分档标记绑扎梁钢筋安装保护层垫块验收板下铁铺设安装保护层垫块摆放马凳绑扎板上铁钢筋调整柱、墙钢筋检查验收。
梁主筋与箍筋交点处采用套扣绑扎方法逐点绑扎。
绑扎完毕后,用撬棍将梁位置挑直,并每隔800mm交错安装塑料垫块。
钢筋上楼前,核对钢筋的级别、型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。
顶板梁绑扎时,受力钢筋要求顺直,箍筋平面垂直于主筋,间距均匀。
依据设计图纸中梁筋、主筋、分布筋的方向,绑扎楼梯梁时,先绑梁后绑板。
板筋要锚固到梁内,然后绑扎主筋再绑扎分布筋,每个交点均应绑扎。
休息平台施工缝处必须加马凳;钢筋绑扎时,钢筋相交点必须全部绑扎,采用八字扣绑扎,必须保证钢筋不位移;摆放顶板塑料垫块,厚度见钢筋保护层厚度表,按每800mm距离呈梅花型摆放,垫块摆放好后应保证横、竖、斜一条线;马凳钢筋900mm间距一道,要求摆放均匀,整齐;附加筋间距均匀,长度满足图纸要求。
最后,在钢筋绑扎过程中,要保证保护层厚度符合要求,钢筋严禁超高,控制好标高。
主次梁交接处箍筋加密间距50mm,不少于三道。
框架梁绑扎技巧框架梁是建筑结构中的重要组成部分,起到承载和传递荷载的作用。
梁的绑扎是确保梁的稳固性和安全性的重要环节。
本文将介绍框架梁绑扎的技巧和注意事项。
一、梁的绑扎材料选择梁的绑扎通常使用钢筋作为材料。
钢筋的选择应根据梁的荷载和设计要求进行,确保其强度和耐久性满足要求。
同时,钢筋的直径也要根据设计要求进行选择。
二、梁的绑扎方法1. 首先,根据设计图纸和要求,确定钢筋的数量和位置。
在梁的两端和中间位置,预留出足够的空间用于绑扎钢筋。
2. 将钢筋按照设计要求的长度进行切割,并清理切割面上的锈蚀和污垢,确保钢筋的表面光洁。
3. 钢筋的绑扎一般采用扎带或钢丝绳。
将扎带或钢丝绳穿过钢筋的交叉点,保持钢筋的位置和间距符合设计要求。
4. 绑扎过程中,要注意保持钢筋的水平和垂直,避免出现倾斜或歪曲的情况。
绑扎时要逐层进行,确保每一层钢筋的位置和间距都符合要求。
5. 绑扎完成后,使用扳手或扳钳对扎带或钢丝绳进行紧固,确保绑扎牢固。
三、梁的绑扎注意事项1. 在梁的绑扎过程中,要注意安全。
操作人员应佩戴好安全帽、手套和防护眼镜,避免发生意外伤害。
2. 绑扎钢筋时要注意与其他构件的连接。
钢筋的绑扎位置和间距应与其他构件相匹配,确保结构的稳定性和一致性。
3. 绑扎过程中,要注意钢筋的保护。
避免钢筋受到损坏或腐蚀,影响其使用寿命和承载能力。
4. 绑扎完成后,要对梁的绑扎进行检查。
确保绑扎牢固、位置准确,并进行必要的修正和调整。
5. 梁的绑扎应符合设计要求和规范要求。
在进行绑扎前,要对设计图纸进行仔细研究,了解梁的结构和要求,确保绑扎的准确性和合理性。
四、总结框架梁的绑扎是确保梁的稳固性和安全性的重要环节。
正确选择绑扎材料和合理使用绑扎方法,能够保证梁的质量和性能。
在绑扎过程中要注意安全和保护钢筋,确保绑扎的牢固性和准确性。
只有在严格遵守设计要求和规范要求的基础上,才能保证梁的绑扎质量和结构的稳定性。
通过合理的绑扎技巧和注意事项,能够提高梁的使用寿命和承载能力,确保建筑结构的安全性和可靠性。

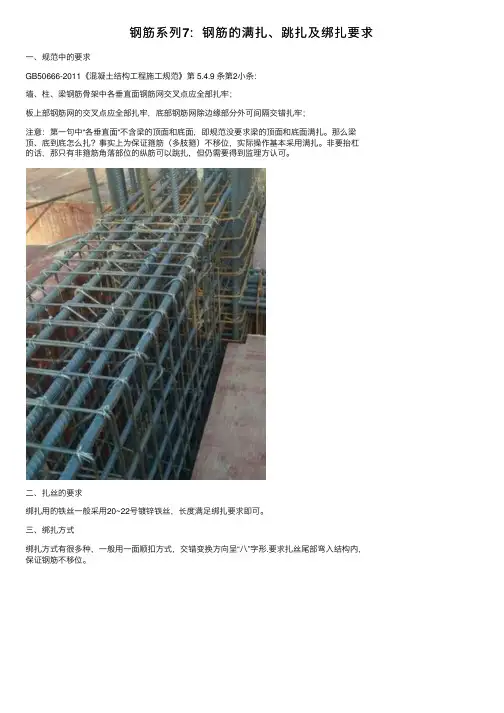

钢筋系列7:钢筋的满扎、跳扎及绑扎要求⼀、规范中的要求
GB50666-2011《混凝⼟结构⼯程施⼯规范》第 5.4.9 条第2⼩条:
墙、柱、梁钢筋⾻架中各垂直⾯钢筋⽹交叉点应全部扎牢;
板上部钢筋⽹的交叉点应全部扎牢,底部钢筋⽹除边缘部分外可间隔交错扎牢;
注意:第⼀句中“各垂直⾯“不含梁的顶⾯和底⾯,即规范没要求梁的顶⾯和底⾯满扎。
那么梁顶、底到底怎么扎?事实上为保证箍筋(多肢箍)不移位,实际操作基本采⽤满扎。
⾮要抬杠
的话,那只有⾮箍筋⾓落部位的纵筋可以跳扎,但仍需要得到监理⽅认可。
⼆、扎丝的要求
绑扎⽤的铁丝⼀般采⽤20~22号镀锌铁丝,长度满⾜绑扎要求即可。
三、绑扎⽅式
绑扎⽅式有很多种,⼀般⽤⼀⾯顺扣⽅式,交错变换⽅向呈“⼋”字形.要求扎丝尾部弯⼊结构内,保证钢筋不移位。
顺扣绑扎
其他绑扎⽅式
常见的“⼋”字形绑扎法
⼤家好,不⾜之处请批评指正,共同进步。
混凝土梁钢筋绑扎规范一、前言混凝土梁是建筑结构中常见的一种构件,其承载能力和稳定性对整个建筑的安全性至关重要。
梁的钢筋绑扎质量直接影响梁的承载能力和稳定性,因此,制定一套严格的混凝土梁钢筋绑扎规范是十分必要的。
二、梁钢筋绑扎的基本要求1.钢筋绑扎的数量和位置应符合设计要求,绑扎点应牢固可靠,防止钢筋错位或滑动。
2.钢筋的直径、型号、截面积、材质等应符合设计要求和相关标准规定。
3.钢筋的长度应充分预留,尤其是梁端的钢筋,预留长度应不少于300mm。
4.钢筋的绑扎应紧密,绑扎位置应均匀分布,绑扎点应在钢筋弯曲处,并应采用专用钢筋绑扎工具进行绑扎。
5.钢筋绑扎应按照设计图纸和施工图纸进行,不得随意更改。
6.钢筋的防锈处理应符合相关标准规定,确保钢筋的防腐性能。
三、梁钢筋绑扎的具体操作规范1.钢筋的加工(1)钢筋加工前应对钢筋进行外观检查,检查钢筋表面是否有锈蚀、裂纹、变形等缺陷,如有缺陷应及时更换。
(2)钢筋加工前应根据设计要求和施工图纸,对钢筋进行切割、弯曲等加工处理。
(3)钢筋加工完成后,应对钢筋的直径、长度、弯曲角度等进行检查,确保符合设计要求和施工图纸要求。
2.钢筋的绑扎(1)钢筋绑扎前,应先清理梁的表面和孔洞内部,确保表面光洁、无杂物。
(2)钢筋的绑扎应按照设计图纸和施工图纸进行,绑扎点应在钢筋的弯曲处。
(3)钢筋的绑扎应采用专用钢筋绑扎工具进行,绑扎工具应符合相关标准规定。
(4)钢筋的绑扎应按照先横向后纵向、先下部后上部的顺序进行,绑扎位置应均匀分布。
(5)钢筋的绑扎应紧密,不得有松动、滑动、错位等现象。
3.梁的验收(1)梁的钢筋绑扎完成后,应进行验收,检查钢筋绑扎的数量和位置是否符合设计要求和施工图纸要求。
(2)检查钢筋的直径、型号、截面积、材质等是否符合设计要求和相关标准规定。
(3)检查钢筋的长度是否充分预留,尤其是梁端的钢筋,预留长度应不少于300mm。
(4)检查钢筋的绑扎是否紧密、均匀,绑扎点是否牢固可靠,是否存在松动、滑动、错位等现象。
梁钢筋绑扎与安装在建筑施工中,梁是承载建筑重量的重要构件,而钢筋则是增强梁的承载能力的关键材料。
因此,正确的梁钢筋绑扎与安装方法是保障建筑安全和质量的必要步骤。
本文将探讨梁钢筋绑扎与安装的方法,要点和注意事项。
梁钢筋绑扎梁钢筋的绑扎是一项比较繁琐的工作,但是却是十分重要的。
如果梁钢筋的绑扎不彻底、不规范,将会导致梁的强度不足,从而引发建筑安全隐患。
下面是梁钢筋绑扎的方法和要点:方法1.清洁梁底模板:在绑扎梁钢筋之前,必须要清洁好梁底的模板,保证梁钢筋可以与模板充分接触,从而使钢筋能够完全渗透进混凝土中,提高梁的牢固度。
2.布置钢筋:按照设计图纸上的钢筋数量和位置要求,将钢筋在梁底上按照一定的间距排列好,确保钢筋的排列密度整齐、钢筋之间的间隔符合标准。
另外,还需要注意钢筋的弯头弯曲半径要符合标准。
3.绑扎钢筋:绑扎钢筋时需要使用合适的绑扎工具,将钢筋固定在模板上。
绑扎时,需要将每一组钢筋牢固地捆扎在一起,确保钢筋排列的牢靠。
要点1.钢筋的弯曲半径要符合标准,否则会损伤钢筋骨架,影响梁的强度。
2.每组钢筋的捆扎力要适中,过紧可能会损伤钢筋骨架,过松会导致钢筋松脱。
3.每个节点的钢筋连接必须牢固,不能出现松动、错位等情况。
梁钢筋安装梁钢筋安装是指将梁钢筋正确地搭接在裂缝口上,并将其和裂缝口刚性连接起来的过程。
梁钢筋安装的质量对梁的强度和耐久性都有很大的影响。
下面是梁钢筋安装的方法和要点:方法1.裂缝口的预处理:在安装钢筋之前,需要对裂缝口进行预处理,清除裂缝口的灰泥、锈迹等杂物,使裂缝口平整光滑,方便钢筋搭接。
2.确认梁钢筋的位置:根据建筑设计方案确认梁钢筋的位置,确定梁钢筋的长度、数量等。
3.钢筋的搭接和连接:在将钢筋搭接在裂缝口上时,需要注意切口的规范和精细度,确保钢筋能够充分渗透进混凝土内部,并达到最佳的加固效果。
钢筋之间的连接点也要确保稳定、牢靠,以增强梁的强度和承载能力。
要点1.确保钢筋的长度和数量、排列位置符合设计方案的要求。
梁钢筋的绑扎的要求梁钢筋的绑扎是建筑工程中至关重要的一个环节。
它的质量和准确性直接影响整个结构的耐久性和安全性。
因此,梁钢筋的绑扎是一项非常重要的任务,需要仔细考虑和实施。
本文将详细介绍梁钢筋的绑扎要求,以帮助建筑工人和承包商保证建筑工程的质量和安全性。
第一步:材料选择和准备在进行梁钢筋绑扎之前,首先需要选择合适的绑扎材料,并进行必要的准备工作。
在选择绑扎材料时,应优先考虑使用高强度的钢丝或钢筋线。
此外,还应确保材料不会生锈或受潮,以保证绑扎的牢固性和耐久性。
在准备绑扎材料之后,需要将其拆分成合适的长度和数量,以便于便于使用和储存。
同时,还应准备好相关的工具,如剪刀,钳子,线夹等。
第二步:绑扎的规划和设计在进行梁钢筋绑扎之前,还需要进行规划和设计。
具体而言,需要制定合适的绑扎方案,以确保绑扎的牢固性和精确性。
在制定方案时,应考虑附加的几何因素,例如梁的长度,宽度和高度,以及其所在的位置和方向。
此外,还应注意任何弯曲或弯曲的部分,并确定在这些部分的曲线点上需要进行绑扎。
在规划和设计绑扎方案时,还应考虑其他重要因素,例如需要遵守的国家或地方规章制度,现有的安全标准和准则等等。
在考虑和处理这些因素时,应始终保持高度的专业性和严谨性。
第三步:绑扎的实施在制定好合适的绑扎方案之后,需要进行实际的绑扎工作。
具体而言,这需要进行以下步骤:1.测量。
首先需要进行精确的测量和标记,以确保梁钢筋的尺寸和位置是准确的,从而确保绑扎工作的精确性。
2.准备钢筋。
需要将所有的钢筋都进行分类和编号,以方便在进行绑扎时可以快速找到所需要的钢筋。
在确认所需的钢筋已准备好之后,需要将其按照设计方案的要求进行长度和角度的裁剪和调整。
3.绑扎钢筋。
在绑扎钢筋时,应确保绑扎材料的焊接和绑扎点的位置和距离是准确和合适的。
每个绑扎点都应覆盖至少三个钢筋,以确保绑扎的牢固。
在进行绑扎时,应遵循一定的“左-right”和“up-down”的顺序,以确保绑扎的完整性和一致性。
钢筋绑扎安全注意事项
1、高空作业时,不得将钢筋集中堆放,也不要把工具随意丢在脚手板上,以免滑下作人。
2、手工搬运钢筋必须带好手套,多人运送钢筋,起落、转、停动作要一致,人工上下传递不得在同一垂直线上。
3、用吊车吊运钢筋骨架,必须由司索工绑扎严禁钢筋工参与绑扎,指挥吊运工作,起吊时,下方禁止站人,必须待钢筋降落到地面时方可靠近,就位支撑好后方可摘钩。
4、在悬空梁、深基坑绑扎和安装钢筋必须搭设操作平台(脚手架)和通道。
5、绑扎立柱、墙体钢筋,不得站在钢筋骨架上或攀登骨架上下;4米以内柱筋重量不大的,可在地面绑扎后整体竖起;4米以上的应搭设工作台,柱梁骨架应用临时支撑拉牢,以防倾倒;不得采用方木架在柱筋上,以防坠落事故。
6、绑扎基础钢筋时,应按施工要求摆放钢筋支架或马凳架起上部钢筋,不得任意减少支架或马凳。
7、不准将钢筋原材料,半成品,成品堆放在外脚手架和孔洞临边处。
严禁在脚手架上拖拉钢筋。
8、施工场地排绑钢筋时,要时刻注意场地的设备、开关箱、电源线和人员,防止钢筋触伤他人及设备的传运部位,触及带电部位造成事故。
9、高空作业不得往上或下抛掷任何物料,以防砸伤他人造成事
故。
钢筋绑扎注意事项一.钢筋绑扎1.绑扎前准备工作验收1.1核对半成品钢筋的型号、直径、形状、尺寸和数量是否与半成品标识牌、施工图相符,如有错漏,应马上纠正。
1.2准备绑扎用的钢丝、绑扎工具(如钢筋钩、带扳口的小撬棍)、绑扎架等,钢筋绑扎用的火烧丝,可采用20-22号钢丝,其中22号钢丝只用于绑扎直径12mm以下的钢筋。
1.3混凝土保护层厚度采用塑料垫块控制,钢筋绑扎前应先准备好垫块。
2.钢筋绑扎前质量验收2.1按设计要求和规范检查已加工好的钢筋规格、形状尺寸、数量是否正确。
2.2施工缝是否已凿毛,凿毛是否彻底。
2.3检查墙柱钢筋上的混凝土浮浆或其他污染是否清理干净。
2.4做好抄平放线工作,注明水平标高,弹出柱(暗柱)、门窗洞口、地梁、墙的外皮尺寸线及轴线控制线。
2.5根据弹线,检查钢筋是否有偏位现象,若有偏位现象,将偏位钢筋按1:6调整到正确位置。
2.6检查墙柱竖向钢筋露出部分接头相错距离是否满足要求。
2.7逐个检查钢筋电渣压力焊和钢筋锻粗直螺纹的接头质量,若发现有不合格接头,切掉重焊。
3.受力钢筋绑扎接头的搭接长度和锚固长度应符合设计要求。
4.绑扎接头位置绑扎接头位置应相互错开。
从任一绑扎接头中心至搭接长度的1.3倍区段范围内,有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积的百分率,应符合规定:4.1受拉区不得超过50%o4.2绑扎接头中钢筋的横向净距不得小于直径且不应小于25mm o二.绑扎要点1.独立基础钢筋绑扎(1)施工工艺流程:人工配合基坑清理杂物一弹放轴线控制线及柱、底层钢筋位置线一摆放绑扎底层钢筋一支放垫块一自检一互检一交接检一电工配合一自检、专检一固定柱插筋—自检—互检—报监理隐检一交接。
(2)钢筋网的绑扎。
四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。
双向主筋的钢筋网,则需将全部钢筋相交点扎牢。
绑扎时应注意相邻绑扎点的钢丝扣要成八字行,以免网片歪斜变形。
梁钢筋的绑扎要求及注意事项:
1、钢筋在安装前,首先核对梁钢筋的钢号、直径、形状、尺寸和数量是否与料单、蓝图相符。
2、梁钢筋的绑扎应确保主筋、箍筋的绑扎根数及间距,不得漏筋。
3、梁主筋应按规范要求进行错位焊接,焊接接长应大于10d,焊接位置应符合规范要求。
4、在梁侧模板上画出箍筋间距,摆放箍筋。
5、先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使间距符合设计要求,绑架立筋,再绑主筋,主次同时配合进行。
次梁上部纵向钢筋应放在主梁上部纵向钢筋之上,为了保证次梁钢筋的保护层厚度和板筋位置,可将主梁上部钢鞘降低一个次粱上部主筋直径的距离加以解决。
6、框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线的长度要符合设计要求。
框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求。
一般大于45d。
绑梁上部纵向筋的箍筋,宜用套扣法绑扎。
7、箍筋在叠合处的弯钩,在梁中应交错布置,箍筋弯钩采用135°,平直部分长度为10d。
8、梁端第一个箍筋应设置在距离柱节点边缘50mm处。
梁与柱交接处箍筋应加密,其间距与加密区长度均要符合设计要求。
梁柱节点处,由于梁筋穿在柱筋内侧,导致梁筋保护层加大,应采用渐变箍筋,渐变长度一般为600mm,以保证箍筋与梁筋紧密绑扎到位。
9、在主、次梁受力筋下均应垫垫块(或塑料卡),保证保护层的厚度。
受力筋为双排时,可用短钢筋垫在两层钢筋之间,钢筋排距应符合设计规范要求。
10、梁筋的搭接:梁的受力钢筋直径等于或大于22mm时,宜采用焊接接头或机械连接接头,小于22mm时,可采用绑扎接头,搭接长度要符合规范的规定。
搭接长度末端与钢筋弯折处的距离,不得小于钢筋直径的10倍。
接头不宜位于构件最大弯矩处,受拉区域内I级钢筋绑扎接头的末端应做弯钩(Ⅱ级钢筋可不做弯钩),搭接处应在中心和两端扎牢。
接头位置应相互错开,当采用绑扎搭接接头时,在规定搭接长度的任一区段内有接头的受力钢筋截面面积占受力钢筋总截面面积百分率,受拉区不大于50%。
