混凝土测温记录表
- 格式:doc
- 大小:214.00 KB
- 文档页数:4
大体积混凝土测温记录表一、测温结果应在以下范围中才使砼不易产生裂缝:混凝土浇筑体在入模温度基础上的温升值不宜大于50° C;混凝土浇筑块体的里表温差不宜大于25° C;混凝土浇筑体的降温速率不宜大于 2.0 °C/d;混凝土浇筑体表面与大气温差不宜大于20° C。
二、根据混凝土浇注时温度变化的特点,系统设备作以下配置,一台DM6902数字温度仪一台,K型电偶(NICR-NIAL)传感器。
三、入模测温,每台班不少于2次。
配备专职测温人员,按两班考虑,对测温人员要进行培训和技术交底。
测温人员要认真负责,按时按孔测温,前3天每2小时测温1次,每昼夜不得少于4 次,不得遗漏或弄虚作假。
测温记录要填写清楚、整洁,换班时要进行交底。
四、测温工作应连续进行,持续测温及混凝土强度达到时间,经技术部门同意后方可停止测温,一般宜连续监测15 天左右。
五、测温时发现温度异常,应及时通知技术部门和项目技术负责人,以便及时采取相应措施。
六、承台分两次浇筑完成,每层测温组共分6组,每组三个测点,三个测点分别为底:距底部100〜150MM中:在浇筑厚度的中部;表:在距浇筑表面100〜150MM部位。
具体位置见下面测点平面布置图片。
为了控制砼内外温差不超过25 度,因此要做好混凝土测温,方法是:在每个施工区域砼内部埋设测温管,测温管下口封闭(焊铁板) ,每个测温点埋设3 条测温管,混凝土表面、中部、底部各一条。
当砼浇筑后强度达到1.2Mpa 能够上人,约8 小时开始采用普通玻璃温度计测温。
8h—24h每2h/次;1d—3d每4h/次;3d —7d每8h/次;7d以上每1d/次。

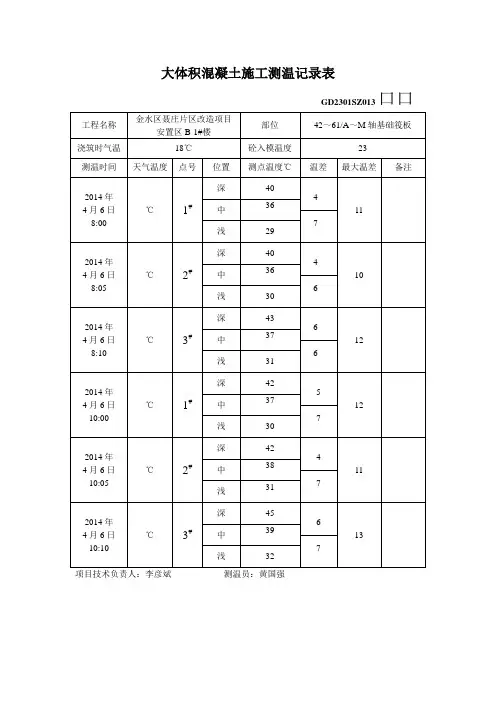

¥O 测温L组测温a组■O O§9*测温E组测温卜组测温「组测温[组■G4大体积混凝土结构测温记录表。
大体积混凝土测温记录表
一、测温结果应在以下范围中才使砼不易产生裂缝:
✓混凝土浇筑体在入模温度基础上的温升值不宜大于50°C;
✓混凝土浇筑块体的里表温差不宜大于25°C;
✓混凝土浇筑体的降温速率不宜大于2。
0°C/d;
✓混凝土浇筑体表面与大气温差不宜大于20°C。
二、根据混凝土浇注时温度变化的特点,系统设备作以下配置,一台DM6902数字温度仪一台,K型电偶(NICR-NIAL)传感器。
三、入模测温,每台班不少于2次。
配备专职测温人员,按两班考虑,对测温人员要进行培训和技术交底。
测温人员要认真负责,按时按孔测温,前3天每2小时测温1次,每昼夜不得少于4次,不得遗漏或弄虚作假.测温记录要填写清楚、整洁,换班时要进行交底.
四、测温工作应连续进行,持续测温及混凝土强度达到时间,经技术部门同意后方可停止测温,一般宜连续监测15天左右。
五、测温时发现温度异常,应及时通知技术部门和项目技术负责人,以便及时采取相应措施。
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表
大体积混凝土结构测温记录表。
