混凝土测温记录表
- 格式:docx
- 大小:11.20 KB
- 文档页数:3
混凝土测温记录表混凝土测温记录表是混凝土工程施工中非常重要的一份文件,它记录了混凝土在浇筑过程中的温度变化,对于混凝土强度的影响具有重要的参考意义。
本文将对混凝土测温记录表进行详细介绍。
一、混凝土测温记录表的作用混凝土测温记录表主要是记录混凝土在浇筑过程中的温度变化情况,包括混凝土浇筑前、浇筑中和浇筑后的温度。
通过记录这些数据,可以对混凝土强度的发展过程进行监控和掌握,判断混凝土的质量是否符合设计要求,以及进行后续工作的调整。
同时,混凝土测温记录表对于施工管理也是非常重要的。
记录表中的数据可以为施工管理者提供科学的依据,及时调整施工方案,防止出现质量问题。
二、混凝土测温记录表的内容混凝土测温记录表中主要包括以下内容:1.工程名称:记录混凝土浇筑工程的名称,包括建筑物名称、道路名称等。
2.施工单位:记录施工单位的名称或代码。
3.施工位置:记录混凝土浇筑的具体位置,包括区域、建筑物、楼层等。
4.测温日期:记录混凝土测温日期。
5.测温时间:记录混凝土测温时间,通常分为混凝土浇筑前、浇筑过程和浇筑后。
6.空气温度:记录环境的空气温度。
7.混凝土表面温度:记录混凝土表面的温度。
8.混凝土内部温度:记录混凝土内部的温度,混凝土的内部温度是影响混凝土强度的重要因素。
9.其他备注:记录其他需要注意的内容,比如施工现场的情况、测温仪器的型号等。
三、混凝土测温记录表的填写要点在填写混凝土测温记录表的时候需要注意以下几点:1.记录准确的时间点和温度值:在记录混凝土测温数据时,需要按照规定的时间点进行记录,并记录准确的温度值。
因为混凝土的温度变化是非常快速的,如果时间点和温度值记录不准确,将会对数据分析产生影响。
2.测量仪器的准确性:使用测量仪器进行温度测量时,要保证测量仪器的准确性,并对测量仪器进行校正。
3.记录施工现场的影响因素:在记录混凝土测温数据时,需要注意记录施工现场的影响因素,比如施工现场的温度、风速等。
4.记录数据的完整性和真实性:每一个数据都需要被记录下来,并且记录要真实可靠。
大体积混凝土测温记录表一、测温结果应在以下范围中才使砼不易产生裂缝:混凝土浇筑体在入模温度基础上的温升值不宜大于50° C;混凝土浇筑块体的里表温差不宜大于25° C;混凝土浇筑体的降温速率不宜大于 2.0 °C/d;混凝土浇筑体表面与大气温差不宜大于20° C。
二、根据混凝土浇注时温度变化的特点,系统设备作以下配置,一台DM6902数字温度仪一台,K型电偶(NICR-NIAL)传感器。
三、入模测温,每台班不少于2次。
配备专职测温人员,按两班考虑,对测温人员要进行培训和技术交底。
测温人员要认真负责,按时按孔测温,前3天每2小时测温1次,每昼夜不得少于4 次,不得遗漏或弄虚作假。
测温记录要填写清楚、整洁,换班时要进行交底。
四、测温工作应连续进行,持续测温及混凝土强度达到时间,经技术部门同意后方可停止测温,一般宜连续监测15 天左右。
五、测温时发现温度异常,应及时通知技术部门和项目技术负责人,以便及时采取相应措施。
六、承台分两次浇筑完成,每层测温组共分6组,每组三个测点,三个测点分别为底:距底部100〜150MM中:在浇筑厚度的中部;表:在距浇筑表面100〜150MM部位。
具体位置见下面测点平面布置图片。
为了控制砼内外温差不超过25 度,因此要做好混凝土测温,方法是:在每个施工区域砼内部埋设测温管,测温管下口封闭(焊铁板) ,每个测温点埋设3 条测温管,混凝土表面、中部、底部各一条。
当砼浇筑后强度达到1.2Mpa 能够上人,约8 小时开始采用普通玻璃温度计测温。
8h—24h每2h/次;1d—3d每4h/次;3d —7d每8h/次;7d以上每1d/次。

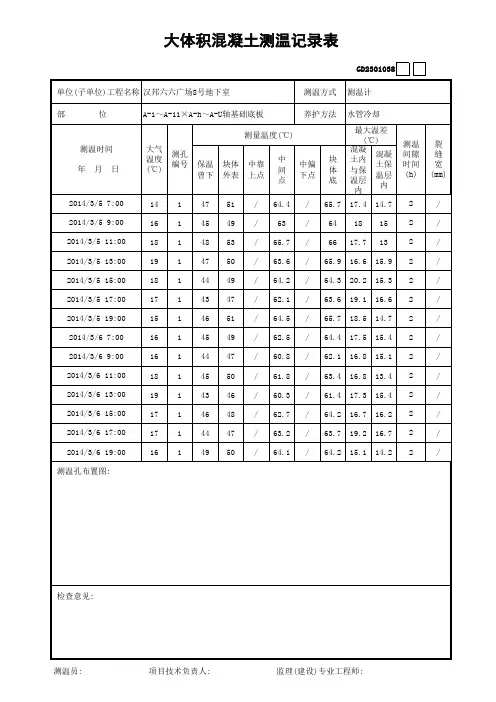

¥O 测温L组测温a组■O O§9*测温E组测温卜组测温「组测温[组■G4大体积混凝土结构测温记录表。
大体积混凝土测温记录表完整版一、工程概况工程名称:_____施工部位:_____混凝土强度等级:_____混凝土浇筑方量:_____浇筑日期:_____二、测温设备及布置1、测温设备采用电子测温仪,其精度应满足规范要求。
2、测温点布置根据混凝土的厚度、形状和结构特点,合理布置测温点。
一般来说,在平面上,测温点应布置在混凝土浇筑体的边缘、中部和角部;在立面上,测温点应沿混凝土浇筑高度,在底部、中部和表面附近布置。
测温点的间距不宜大于 5m,每个测温点应设置上、中、下三个测温探头,分别测量混凝土表面、中部和底部的温度。
三、测温时间及频率1、从混凝土浇筑完成开始,到混凝土内部温度达到峰值并开始下降,每隔 2 小时测温一次。
2、混凝土内部温度开始下降后,每隔 4 小时测温一次。
3、当混凝土内部与表面温差小于 20℃,且混凝土表面与环境温差小于 20℃时,可停止测温。
四、测温记录表格式|测温日期|测温时间|测温点编号|表面温度(℃)|中部温度(℃)|底部温度(℃)|大气温度(℃)|温差(℃)|备注||||||||||||_____|_____|_____|_____|_____|_____|_____|_____|_____||_____|_____|_____|_____|_____|_____|_____|_____|_____||_____|_____|_____|_____|_____|_____|_____|_____|_____||_____|_____|_____|_____|_____|_____|_____|_____|_____||_____|_____|_____|_____|_____|_____|_____|_____|_____|五、测温数据记录与分析1、测温人员应认真记录每次测温的数据,确保数据的准确性和完整性。
2、对测温数据进行分析,绘制温度变化曲线,找出混凝土内部温度的峰值、降温速率和温差变化规律。
大体积混凝土测温记录表
一、测温结果应在以下范围中才使砼不易产生裂缝:
✓混凝土浇筑体在入模温度基础上的温升值不宜大于50°C;
✓混凝土浇筑块体的里表温差不宜大于25°C;
✓混凝土浇筑体的降温速率不宜大于2.0°C/d;
✓混凝土浇筑体表面与大气温差不宜大于20°C。
二、根据混凝土浇注时温度变化的特点,系统设备作以下配置,一台DM6902数字温度仪一台,K型电偶(NICR-NIAL)传感器。
三、入模测温,每台班不少于2次。
配备专职测温人员,按两班考虑,对测温人员要进行培训和技术交底。
测温人员要认真负责,按时按孔测温,前3天每2小时测温1次,每昼夜不得少于4次,不得遗漏或弄虚作假。
测温记录要填写清楚、整洁,换班时要进行交底。
四、测温工作应连续进行,持续测温及混凝土强度达到时间,经技术部门同意后方可停止测温,一般宜连续监测15天左右。
五、测温时发现温度异常,应及时通知技术部门和项目技术负责人,以便及时采取相应措施。
