双排盘扣脚手架验收记录表
- 格式:xlsx
- 大小:14.33 KB
- 文档页数:2

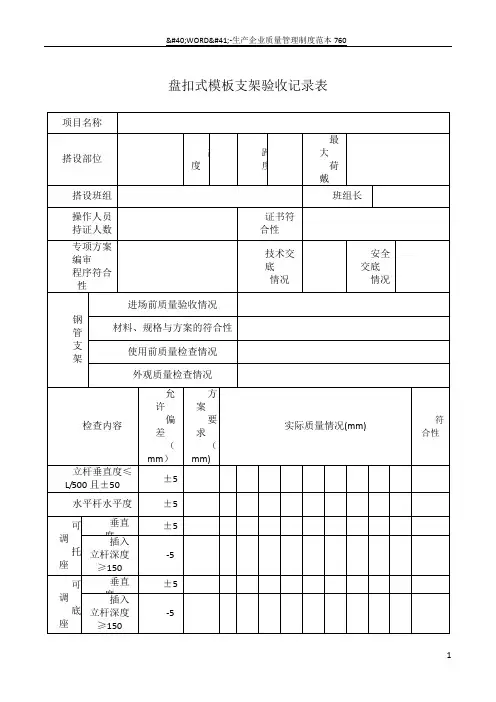

盘扣式模板支架验收记录表盘扣式模板支架验收记录表
项目名称:
搭设部位:
搭设班组:
操作人员:
持证人数:
专项方案编审:
程序符合性:
钢管支架进场前质量验收情况:
材料、规格与方案的符合性:
使用前质量检查情况:
外观质量检查情况检查内容:
立杆垂直度不超过L/500且±50,水平杆水平度可调,托
座可调,底座垂直度插入立杆深度不少于150,垂直度允许方
案偏差要求为±5mm,高度偏差要求为-5mm,证书符合性。
技术交底情况实际质量情况(mm)符合性:跨度最大荷载
班组长安全交底情况插入立杆深度不少于150,立杆组合对角
线长度,梁底纵、横向间距,立杆板底纵、横向间距,竖向接长位置,基础承载力检查内容纵、横向水平杆设置,梁底纵、横向间距,板底纵、横向间距,插销销紧情况,最底层步距设置情况,竖向斜杆最顶层步距设置情况,其他剪刀、撑垂直纵、横向设置,水平向扫地杆设置,与已建结构物拉结设置方案要求(mm)实际质量情况(mm)符合性。
结论:检查日期:年月日施工单位检查结论检查人员:项目技术负责人:项目经理。
结论:检查日期:年月日监理单位检查验收结论。

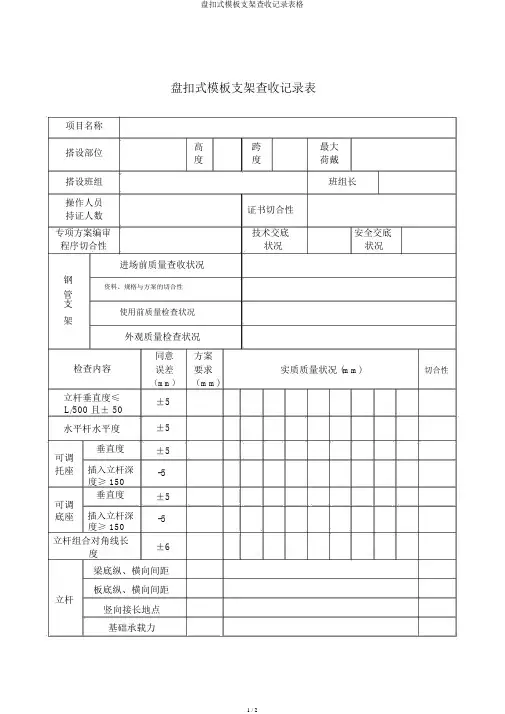

盘扣式模板支架查收记录表项目名称
搭设部位高跨最大度度荷戴
搭设班组班组长
操作人员
证书切合性
持证人数
专项方案编审技术交底安全交底程序切合性状况状况进场前质量查收状况
钢
资料、规格与方案的切合性
管
支
使用前质量检查状况
架
外观质量检查状况
检查内容
立杆垂直度≤
L/500 且± 50
水平杆水平度
垂直度可调
托座插入立杆深
度≥ 150
垂直度可调
底座插入立杆深
度≥ 150立杆组合对角线长
度
同意方案
误差要求实质质量状况 (mm)切合性(mm)(mm)
±5
±5
±5
-5
±5
-5
±6
梁底纵、横向间距
板底纵、横向间距立杆
竖向接长地点
基础承载力
方案
检查内容要求实质质量状况(mm)切合性(mm)
纵、横向水平杆设置
水梁底纵、横向间距
平板底纵、横向间距
杆
插销销紧状况
最基层步距设置状况`
竖向
斜杆最顶层步距设置状况
其余
剪刀垂直纵、横向设置
撑水平向
扫地杆设置
与已建构造物拉结设置
结论:检查日期:年月日
施工单位
检查结论
检查人员:项目技术负责人:项目经理:
结论:检查日期:年月日
监理单位
检查查收
结论
专业监理工程师:总监理工程师:。

脚手架工程验收资料记录脚手架验收记录施工单位:工程名称:日期:专职安全生产管理人员(章):扣件式钢管落地脚手架搭设验收表施工单位:工程名称:已搭设高度:资料检查:检查脚手架搭设是否与专项施工方案编制内容及要求相符。
验算专项方案结果。
审核方案是否经施工总承包单位技术负责人、XXX。
H>50m时,需有专家论证意见。
安全技术交底符合要求。
特种作业人员持证上岗情况。
现场检查:基础平整、夯实、有排水措施。
立杆基础应设置底座、垫板。
有纵、横向扫地杆,按纵上、横下设置在立杆上,纵向扫地杆距立杆底端不大于200mm处连续设置。
立杆除顶层顶部外不得采用搭接。
杆件连接:剪刀撑搭接长度不小于1m,不少于3个扣件固定,各杆件伸出扣件大于100mm,对接扣件交错布置,拧紧扭力矩40~65N·m。
刚性连接,H≥24m二步三跨,H<24m 三步三跨。
连墙件应从架体底层第一步纵向水平杆处开始设置或采取其他可靠措施固定。
作业层满铺脚手板。
作业层脚手板下应采用安全平网兜底,以下每隔10m应用安全平网封闭。
架体封闭作业层1.2m处设上栏杆,中栏杆居中设置,挡脚板≥180mm。
作业层里排架体与建筑物楼板之间>15cm应采用脚手板或安全平网封闭。
架体稳定:H≤24m,剪刀撑两端设置且净间距≤15m;H >24m,剪刀撑全高全长连续设置,剪刀撑拐角及中间每隔6跨距设置之字型横向斜撑,剪刀撑宽度不小于4跨且不应小于6米,斜杆与地面倾角应在45º~60º之间,架体高宽比不易大于2.模板支架、缆风绳、泵送混凝土的输送管等,不得固定在脚手架上。
卸料平台自成受力系统,不得与脚手架连接。
横向水平杆在立杆与纵向水平杆交点处必须设置,并且无缺漏。
作业层按铺设脚手板需要增加设置横向水平杆。
扣件有复试检测报告,应采用外径48.3±0.5 mm,壁厚3.6±0.36mm的钢管,无弯曲、裂纹、压扁、锈蚀,扣件不脆裂,扭力矩40~65N·m。
盘扣式钢管脚手架验收表格
GDAQ209020106
1. 项目基本信息
- 项目名称:
- 施工单位:
- 监理单位:
- 钢管脚手架搭设单位:
- 验收日期:
2. 验收内容
2.1 脚手架材料验收
- [ ] 钢管规格是否符合要求
- [ ] 立杆、横担、斜杆等构件是否齐全
- [ ] 垫木、垫板等配件是否齐全
- [ ] 脚手架连接件是否完好
2.2 搭设质量验收
- [ ] 脚手架整体稳固,无明显晃动
- [ ] 脚手架结构布置是否符合设计要求
- [ ] 脚手架水平、垂直度是否符合规范要求- [ ] 脚手架立杆固定是否稳定可靠
- [ ] 脚手架上部安全设施是否完善
2.3 安全管理验收
- [ ] 脚手架安全标识是否齐全
- [ ] 脚手架操作规程是否制定并张贴
- [ ] 脚手架工人是否持证上岗
- [ ] 脚手架现场是否有专人进行监督管理
3. 验收结果
- [ ] 合格
- [ ] 不合格
4. 验收人员
- 验收单位:
- 验收人员:
- 监理单位代表:
5. 备注
6. 图片附件
7. 验收意见
- [ ] 同意验收
- [ ] 不同意验收
请以上表格作为参考,在验收脚手架时填写相关信息,并根据实际情况勾选相应的选项。
脚手架搭设检查验收表(盘扣) 脚手架搭设检查验收表工程名称:工点名称:搭设高度:序号验收部位搭设负责人验收内容验收日期记录人检查结果1 脚手架基础基础处理脚手架外排立杆外是否设置排水设施;脚手架基底是否有积水,是否存在支架下沉现象;立杆底部是否设置垫板。
2 钢管是否有出厂合格证,壁厚是否满足施工方案要求(游标卡尺、称重抽样检查),是否送有相关资质的试验单位进行钢管抗弯、抗拉等力学试验,试验结果是否满足设计要求;表面是否平直光滑,是否存在裂纹、分层、锈蚀、压痕、划道和硬弯等不良现象。
3 铸件表面应光滑,不得有砂眼、缩孔、裂纹、浇冒口残余等缺陷,表面粘砂应清除干净;配件材质冲压件不得有毛刺、裂纹、氧化皮等缺陷。
4 构件表面镀锌涂层均匀、牢固,架体杆件及其他构配件表热镀锌,表面光滑,连接处不得有毛刺、滴瘤和多余结块。
5 安全网水平安全网是否采用白色水平兜网,临边防护网是否采用密目式安全网,密目式安全网自重的标准值是否不低于0.01kN/m2,是否具有阻燃特性,是否有产品生产许可证和质量合格证。
6 脚手板是否采用厚2㎝竹胶板设置。
专项施工是否编制专项施工方案;支架架设拼装方案是否有并经过审批;方案是否进行了专项技术交底。
1 立杆横杆间距是否满足施工方案要求。
2 立杆纵距、横距是否、步距是否满足施工方案要求。
立杆纵距为1.2m,横立杆、横杆距为0.9m,脚手架步距为1.5m。
底座和垫板底座和垫板应准确放置在定位线上;垫板应采用长度不少于2跨、厚度不小于5cm方木;底座的轴心应与地面垂直;立杆是否设置在垫木和钢底座上,是否设置纵横向扫地杆,纵横向扫地杆距离垫板的距离是否不大于20cm。
3 脚手板端头处是否等间距增设1~2根小横杆,脚手板端头距离小横杆是否不超过15cm;脚手板是否满铺,避免出现探头及空档现象;脚手板两端8㎝处是否采用直径1.2㎜的铁丝箍绕2~3圈固定;脚手板采用对接平铺时,脚手板外伸长度是否在130~150mm之内,两块脚手板外伸长度的和是否不大于300mm;脚手板采用搭接铺设时,接头是否支在横向水平杆上,搭接长度是否不小于200mm,其伸出横向水平杆的长度不小于100mm。
