设计院工程联系单
- 格式:doc
- 大小:28.50 KB
- 文档页数:1
工程联络单一览表序号联系单编号内容摘要发出时间回复1 xxx-GZLX D-2 34 xxx-GZLXD-004竖向布置图中的坐标与业主交给我方的工作联系单中的坐标不一致2xxx年8月13日2xxx月15 xxx-GZLXD-005站内西边料池影响施工,请业主给予处理意见2xxx年8月16日2xxx月16 xxx-GZLXD-006站内水泥地面影响我方正常施工2xxx年8月28日2xxx月27 xxx-GZLXD-0072xxx年8月22号设计院对料池进行勘察并给予处理意见2xxx年8月28日2xxx月28 xxx-GZLXD-008变电站图纸交付计划上报工程部2xxx年09月02日9序号联系单编号内容摘要发出时间回复10 xxx-GZLXD-010站内35kV铁塔拆除完成,铁塔基础位于主控楼部位,我方申请拆除2xxx年8月18日2xxx月711 xxx-GZLXD-xxx变电站基槽内开挖土质为沙砾石,原土回填达不到要求,我方建议土方外运22xxx年09月09日2xxx月01213 xxx-GZLXD-013因雨天天气较多,换填工作缓慢,建议综合配电室、配电综合室采用砂石换填2xxx年10月05日2xxx月11415 xxx-GZLXD-015站内围墙、水泥面、废弃料池堆积过多2xxx年10月21日2xxx月216 xxx-GZLXD-016主控楼、综合配电室、配电综合室建议将M5混合砂浆改为M5水泥2xxx年11月04日2xxx月0砂浆1718 xxx-GZLXD-018110kVGIS基础下方料池采用C10混凝土浇筑至基础地基换填层低面高度后采用砂石换填,主变防火墙框架柱电弧搭接焊改为电渣压力焊2xxx年11月10日2xxx月119 xxx-GZLXD-019主变、GIS的预埋件及构支架采用热镀锌防腐处理,投标清单中部含有此内容2xxx年11月13201月12021222324252628293031323334353637383940414244454647484950515253545556575860616263646566 xxx-GZLXD-066(土建)根据设计图纸及相关,将室内钢盖板工程量统计上报2xxx年7月15日676869 xxx-GZLXD-069(电气)现场施工存在协调解决问题2xxx年7月22日2xxx月2707172 xxx-GZLXD-072 二次图纸不全、330kV母差保护二装置不亮2xxx年8月9日2xxx月1(电气调试)73 xxx-GZLXD-073(电气)依据相关二次图纸,屏顶交流小母线为两路电源,互为备用,我方在实际接线中,发现缺少一路电源开关2xxx年8月9日2xxx月17475 xxx-GZLXD-075(土建) 现场存在问题(明确一条永久性的进站道路2xxx年8月10日2xxx月17677787980818283858687888990919293949597989910 01 102 103 104 105 106 107 108 109 11 0 11 1 112。
工程联系单模板尊敬的合作伙伴:为了更好地维护工程项目的顺利进行,我们特制定了工程联系单模板,以便于各方及时沟通、协调和解决问题,确保工程项目的高效推进。
工程联系单模板。
项目名称,____________________。
联系单编号,____________________。
联系日期,____________________。
联系人,____________________。
联系方式,____________________。
联系内容:1. 问题描述,请在此描述具体的问题或需求,包括但不限于工程进度、材料需求、人力安排等。
2. 解决方案,请提出您认为可行的解决方案,并附上具体的实施步骤和时间节点。
3. 负责人确认,请负责人确认解决方案的可行性,并在联系单上签字确认。
4. 结果反馈,请在问题解决后,填写具体的解决结果和实际完成时间。
联系单填写注意事项:1. 请在联系单上填写真实有效的信息,并确保联系单编号的唯一性。
2. 填写联系内容时,请尽量简洁明了,避免出现歧义或不必要的文字。
3. 联系单需由相关负责人签字确认,以确保解决方案的可行性和实施效果。
4. 联系单需及时归档,以便日后查阅和总结经验教训。
通过工程联系单模板的使用,我们相信能够更好地协调各方的工作,及时解决问题,提高工程项目的效率和质量。
希望各位合作伙伴能够认真填写和执行联系单,共同推动工程项目的顺利进行。
最后,再次感谢各位对工程项目的支持和配合!此致。
敬礼。
(签字)。
(日期)。
以上是工程联系单模板的内容,希望能够对大家的工作有所帮助,谢谢!。

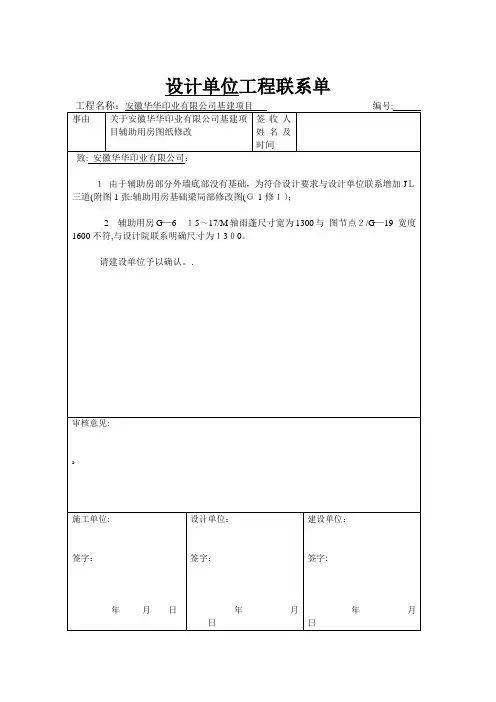

技术处理方案工程名称:东部城区经济服务区60万平方米二期安置房A10#楼施工单位:铜陵营造有限责任公司因施工失误造成A10#楼3/G轴,1/B轴、11/B轴、20/G轴、22/G轴、25/G轴基础柱肢中部分纵筋位置偏差大于5cm,现上报基础柱纵筋偏位化学植筋加固处理方案。
1、按设计要求重新钻孔位置;2、直径为16的HRB400钢筋钻孔深度不小于15d;3、化学植筋胶植筋并固化养护12小时。
技术负责人:年月日监理单位意见:监理工程师:年月日设计单位意见:年月日建设单位意见:年月日工程名称:东部园经济园区二期B标段20#楼施工单位:安徽谢垅建筑工程有限公司致:池州工程建设监理有限责任公司池州市东城建设发展有限公司联系内容:1、因50轴~56轴/A-Y轴基础处开挖至设计标高后,现场土质达不到设计持力要求,经堪察、设计、甲方、监理单位同意,在原设计标高的基础上再向下开挖30cm,现我方已按要求完成开挖,请予以认可。
施工单位:安徽省谢垅建筑工程有限公司经办人:年月日监理单位意见:监理单位:池州工程建设监理有限公司经办人:年月日设计单位意见:建设单位:池州市东城建设发展发有限公司经办人:年月日工程名称:东部园经济园区二期B标段6#楼施工单位:安徽省谢垅建设工程有限公司致:池州工程建设监理有限责任公司池州市东城建设发展有限公司联系内容:1、因D轴交45轴J-3、D交42轴J-4、B交38轴J-1、34交B轴J-2、30轴交B轴J-1、38交E轴J-5,以上部位基底超深30cm,原设计土质未达到持力层需继续开挖30cm到持力层,请予以认可。
施工单位:安徽省谢垅建设工程有限公司经办人:年月日监理单位意见:监理单位:池州工程建设监理有限公司经办人:年月日设计单位意见:建设单位:池州市东城建设发展发有限公司经办人:年月日工程联系单工程名称:东部园经济园区二期B标段10#楼施工单位:安徽谢垅建设工程有限公司致:池州工程建设监理有限责任公司池州市东城建设发展有限公司联系内容:12轴交○A轴的J2,23轴~26我单位施工的B10#楼基础土方开挖中,○轴/C~E轴的J-7和J-4遇到软土浅井,须挖出软土,按图纸局部超深须用C25毛石砼垫平。
工程联系单
致:沈阳铁道勘察设计院有限公司
根据施工现场及施工图纸审阅情况,有一下几个问题需要设计院方面给予明确和答复
一、路基工程:
1、对于3个大坑,现场勘查之后对水坑进行了抽水,抽后还涨,咨询了当地村民,2个水坑处为沙河套。
现请设计院出合理方案;
2、路基清表(30CM厚)量图纸中没有,设计挖方106370是否含有?如果没有请追加变更。
二、房建工程
1、信号综合楼、检修库的基础梁标高图纸上没有标明;
2、信号综合楼一、二层排风孔与过梁位置重叠,过梁尺寸固定,排风孔大小固定,两个构件出现交集矛盾;
3、信号综合楼一、二、三层B-C轴楼梯及卫生间祥图中墙厚50CM,20CM+10CM+20CM做法不详,除基础梁宽B-C轴50CM,一、二层均为30CM,砌筑墙体部分为悬空结构;
4、排水屋面雨水斗做法、料质不详;
5、图纸结构设计说明中有构造柱,但平面图中未显示。
(根据抗震要求及砌体结构设计规范,墙长于5米,转角丁字接关处需要设置构造柱);
6、信号综合楼1—2轴梁L3横向尺寸(卫生间)没有;
7、结构部分轴线标注错误。
工作联系单
致西北设计院七所-徐工:
志丹县保安大厦项目工程C、D座楼施工遇到问题尚需贵所本项目组给予以设计明确;
1.建施4页、结构4页,观光电梯坑内②轴有JL-B3.(宽
×高×长=300×900×1500)占用对配重铁的位置,影响
电梯的行程,如何保证电梯的使用功能(请与电梯厂家协
调解决)?
答复:结构专业核查,认为基础梁已经靠柱边了,不可能
再移动了,应该不影响电梯轿厢,配重铁可不下到该深度。
具体请电梯厂家进一步核实。
2.建施5页、结构10页①/J-K轴中间GZ2下小上大是否可
改为同墙厚的断面?
答复:按图施工
3.建施5页一层平面①/J-K轴-扶梯口此段墙体做法不详,
且与效果图不一致,请明确做法;
答复:以施工图为准,详见建施33页。
4.建施5页D座水、电井补充设计结构板,以保证安全功能;
电气专业:D座屋面女儿墙上标高48.50m段设置金属防
护栏杆,此段霹雷网是否可改栏杆防雷接地做法?
答复:可以
5.C座水施图水管井空间小,各户供水支管分支可否改为用
一根管先分层后四分支各户的方式进行安装,若可行请明
确做法。
答复:详见示意图
以上问题请即回复
陕西万合实业有限公司工程部
2011年10月7日。
工程联系单如何写确认方案一、合同项目基本信息1. 项目名称:XXXX工程2. 项目地点:XXXXXX3. 建设单位:XXXXX公司4. 设计单位:XXXXX设计院5. 施工单位:XXXXX施工公司6. 监理单位:XXXXX监理公司7. 联系方式:XXXXX8. 合同金额:XXXXX元二、确认方案内容1. 项目概况XXXXX工程是一个涉及XX领域的项目,涉及范围包括XXXXX。
本次确认方案将对工程施工中的关键内容进行详细阐述,以确保项目顺利实施。
2. 施工内容对工程涉及的具体施工内容进行详细说明,包括但不限于土建工程、设备安装等内容。
3. 工程安全工程施工过程中,安全问题是最为重要的。
确认方案将对工程安全措施进行详细的阐述,确保工程施工过程中安全万无一失。
4. 施工进度对工程施工进度进行详细的规划和安排,确保施工进度能够按照合同约定的时间节点进行推进。
5. 施工质量工程质量是项目的生命线,确认方案将对工程质量控制进行详细规划,确保施工质量符合国家标准。
6. 工程费用考虑到施工过程中可能的变动,确认方案将对工程费用进行详细规划,确保合同金额能够覆盖所有的施工费用。
7. 现场管理对现场管理进行详细规划,确保现场施工秩序井然、工艺规范、设备完好、安全文明施工。
8. 需要协调事项在工程施工过程中可能涉及到与其他方的协调事项,确认方案将对这些事项进行详细的规划,确保工程顺利进行。
9. 风险控制工程施工过程中可能存在各种风险,确认方案将对这些风险进行详细的分析和控制措施,确保工程施工过程中风险能够得到有效控制。
10. 验收标准对工程施工完成后的验收标准进行详细规划,确保工程竣工后能够如期交付。
11. 其他事项对其他与工程施工相关的事项进行详细规划,确保工程施工过程中没有漏掉任何细节。
三、确认方式1. 项目经理负责对确认方案进行审查和签字确认。
2. 建设单位、设计单位、施工单位、监理单位应派专人参加会审,对确认方案进行认真讨论和确认。
中建一局(集团)有限公司亳州公路客运高铁枢纽站项目
项目部
致:中国建筑西北设计研究院有限公司
由:中建一局(集团)有限公司亳州公路客运高铁枢纽站项目部
工作联系单
内容如下:
1、根据结施-17地下车库1/A~B轴×13~15轴8#楼梯右边排风竖井,平面位置与建施-05地下一层平面排风竖井位置不符。
建施-09三区地上平面图与结施-17排风竖井位置符合。
经电话与设计单位联系,回复按结施-17,建施-09平面图施工。
请设计单位确认!
2、新版图纸(2018.08版)A~B轴×29~36轴汽车坡道图结施-35图纸下发到我司时,我司已按旧版图纸(2018.01版)完成基坑开挖并具备浇筑垫层混凝土的条件,如按新图施工此部位需回填土。
为防止后期汽车坡道筏板因回填土出现开裂导致渗水等质量问题,我司建议汽车坡道筏板按旧图施工,29~36轴×A~B轴墙柱位置按新版图纸施工。
筏板上部增加一层架空坡道梁板,请设计单位明确架空坡道梁板的板厚,梁截面尺寸以及梁板配筋;架空层是否可参考2018.07版图纸坡道详图二中的S~R轴×31~35轴(B-B剖面图)施工。
请设计单位确认!
中国建筑一局(集团)有限公司
亳州公路客运高铁枢纽站项目部
2018年9月12日。
