设计院工作联系单(模板)
- 格式:doc
- 大小:12.50 KB
- 文档页数:1
甲方向设计院发的联系函尊敬的设计院领导:您好!我代表甲方对贵院的设计团队表示衷心的感谢。
在此,我想就我们即将合作的项目向贵院提出一些建议和要求,希望能够得到您的充分理解和支持。
一、项目背景及目标随着科技的发展和社会的进步,人们对于生活品质的要求越来越高。
在这个过程中,建筑设计作为一门艺术与科学的结合体,扮演着举足轻重的角色。
我们希望通过这次合作,能够共同打造一座具有时代特色、人性化、环保节能的高品质建筑,为人们创造一个舒适、美好的生活空间。
二、设计理念与原则1.1 以人为本在设计过程中,我们始终将人的需求放在首位,力求使建筑物的功能、空间布局、使用便利性等方面都能够满足人们的实际需求。
我们还注重建筑物与环境的和谐共生,以绿色环保为设计理念,努力降低建筑物对环境的影响。
1.2 创新与实用并重我们认为,建筑设计应该既具有创新性,又要具备实用性。
在保证建筑物美观大方的还要注重其结构安全、经济合理等方面的要求。
因此,我们希望贵院能够在这方面给予我们的专业建议和支持。
1.3 传承与发扬文化我们认为,一个优秀的建筑作品应该具备一定的文化内涵和历史积淀。
在设计过程中,我们会充分考虑当地的历史文化特色,力求在现代建筑设计中融入传统文化元素,使建筑物既具有时代感,又不失传统韵味。
三、具体要求2.1 设计方案我们希望贵院能够提供一套完整的设计方案,包括平面布局图、立面效果图、剖面图等。
还需提供详细的施工图和技术说明,以便我们在后续的施工过程中能够严格按照设计方案进行操作。
2.2 设计周期为了确保项目的顺利进行,我们希望贵院能够在规定的时间内完成设计方案的设计工作。
如有特殊情况需要调整设计周期,请提前告知我们,以便我们做好相应的准备工作。
2.3 设计费用关于设计费用的问题,我们愿意按照市场行情和贵院的专业水平来协商确定。
在此过程中,我们希望能够保持充分的沟通与协商,以确保双方的利益都能得到最大程度的保障。
四、期待与承诺我们期待与贵院建立长期稳定的合作关系,共同为社会创造更多优质的建筑作品。

请甲方尽快提供设计任务书的工作联系单摘要:一、背景介绍1.甲方需求2.乙方职责二、工作联系单的重要性1.确保沟通顺畅2.提高工作效率3.减少信息误差三、具体要求1.请甲方尽快提供2.设计任务书的内容3.工作联系单的格式四、结论1.希望甲方配合2.共同推进项目进展正文:尊敬的甲方:您好!我在此代表乙方,就尽快提供设计任务书的工作联系单一事,与您进行沟通。
希望您能给予关注和支持,以便双方更好地推进项目进展。
首先,为了确保项目的顺利进行,我们希望能尽快收到甲方提供的设计任务书。
设计任务书是我们工作的依据,其中包含了项目的背景、目标、范围、要求等重要信息。
只有充分了解这些内容,我们才能进行有针对性的工作,为您提供满意的服务。
其次,设计任务书的工作联系单对于双方的沟通至关重要。
通过工作联系单,我们可以及时了解您的需求和意见,及时调整工作方案,保证项目的顺利进行。
同时,工作联系单还可以提高我们的工作效率,减少信息传递过程中的误差,避免因沟通不畅而影响项目进度。
关于工作联系单的具体要求,我们希望甲方能够按照以下格式提供:1.联系人:请指明负责该项目的联系人,以便我们及时与您沟通。
2.联系方式:请提供联系人的电话、邮箱等联系方式,以便我们在需要时能迅速找到您。
3.项目信息:请简要介绍项目的背景、目标、范围等基本信息。
4.任务内容:请详细列出需要我们完成的具体任务,包括但不限于设计要求、提交时间、成果形式等。
5.其他要求:如有其他需要注意的事项或特殊要求,请在此处说明。
最后,我们希望甲方能够积极配合我们的工作,尽快提供设计任务书的工作联系单。
相信在双方的共同努力下,我们一定能够顺利推进项目进展,实现合作共赢。
感谢您的关注和支持,期待与您的合作!。

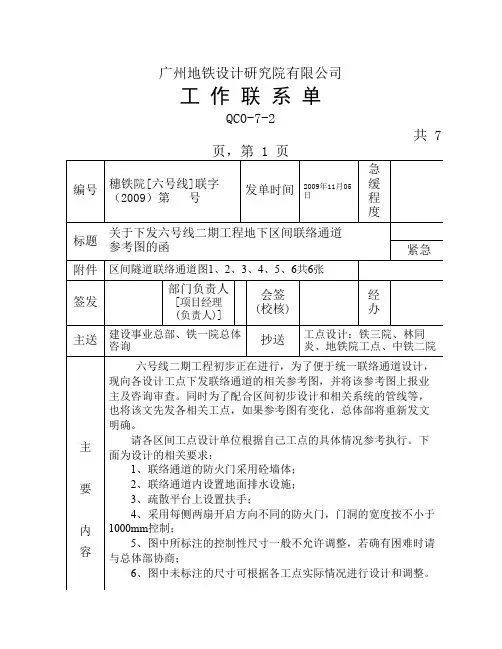

编号穗铁院[六号线]联字(2009)第 号发单时间2009年11月05日急缓程度标题关于下发六号线二期工程地下区间联络通道参考图的函紧急附件区间隧道联络通道图1、2、3、4、5、6共6张签发部门负责人[项目经理(负责人)]会签(校核)经办主送建设事业总部、铁一院总体咨询抄送工点设计:铁三院、林同炎、地铁院工点、中铁二院主要内容六号线二期工程初步正在进行,为了便于统一联络通道设计,现向各设计工点下发联络通道的相关参考图,并将该参考图上报业主及咨询审查。
同时为了配合区间初步设计和相关系统的管线等,也将该文先发各相关工点,如果参考图有变化,总体部将重新发文明确。
请各区间工点设计单位根据自己工点的具体情况参考执行。
下面为设计的相关要求:1、联络通道的防火门采用砼墙体;2、联络通道内设置地面排水设施;3、疏散平台上设置扶手;4、采用每侧两扇开启方向不同的防火门,门洞的宽度按不小于1000mm控制;5、图中所标注的控制性尺寸一般不允许调整,若确有困难时请与总体部协商;6、图中未标注的尺寸可根据各工点实际情况进行设计和调整。
广州地铁设计研究院有限公司工 作 联 系 单QC0-7-2共 7页,第 1 页7、轨面到疏散平台的高度800mm。
特别注意:各工点根据自己设计部分的联络通道作好低压配电、机电设备监控、区间给排水、联络通道防火门等专业的预埋件设计,不能遗漏。
注:1.使用。
2. 编号栏中:[ ]为部门或项目的缩写。
3. 院内联系由各部门负责人签发。
4. 对外由下列人员签发:院领导签署经行政批复的重大方案和决策,涉及全局的计划;副总工程师代表院签署分管专业的技术指令和决策;设计总体签署本项目一般的通知、转达、督办和检查等技术信息。
工作联系单

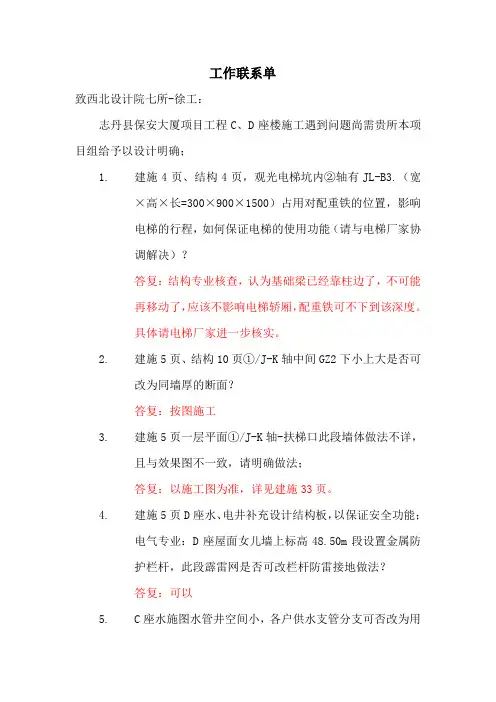

致西北设计院七所-徐工:
志丹县保安大厦项目工程C、D座楼施工遇到问题尚需贵所本项目组给予以设计明确;
1.建施4页、结构4页,观光电梯坑内②轴有JL-B3.(宽
×高×长=300×900×1500)占用对配重铁的位置,影响
电梯的行程,如何保证电梯的使用功能(请与电梯厂家协
调解决)?
答复:结构专业核查,认为基础梁已经靠柱边了,不可能
再移动了,应该不影响电梯轿厢,配重铁可不下到该深度。
具体请电梯厂家进一步核实。
2.建施5页、结构10页①/J-K轴中间GZ2下小上大是否可
改为同墙厚的断面?
答复:按图施工
3.建施5页一层平面①/J-K轴-扶梯口此段墙体做法不详,
且与效果图不一致,请明确做法;
答复:以施工图为准,详见建施33页。
4.建施5页D座水、电井补充设计结构板,以保证安全功能;
电气专业:D座屋面女儿墙上标高48.50m段设置金属防
护栏杆,此段霹雷网是否可改栏杆防雷接地做法?
答复:可以
5.C座水施图水管井空间小,各户供水支管分支可否改为用
一根管先分层后四分支各户的方式进行安装,若可行请明
确做法。
答复:详见示意图
以上问题请即回复
陕西万合实业有限公司工程部
2011年10月7日。
一、设计联系单:
注:
●设计联系单主要指设计变更、技术修改等内容.
●50万元及以下由指挥部领导签发。
●50万元以上报指挥部办公会议讨论后签发。
●各环节限定时间:监理工程师审核1天,监审部审核1~3天,联系单
签复共7天内完成.
●各流程应由工程部具体操作。
工程造价分析除明确该联系单所涉金额外,尚须对照工程合同、招投标文件、会议纪要等商务资料明确该项费用是由业主方承担还是由承包方承担。
工作联系单
编号:
注:本表一式四份,工程部、施工单位、监理单位及监审部各一份。
二、工程联系单:
注:
●工程联系单主要指土石方、零星工程、工程量变更等内容.
●50万元及以下由指挥部领导签发。
●50万元以上报指挥部办公会议讨论后签发。
●各环节限定时间:监理工程师审核1天,监审部审核1~3天,联系单
签复共7天内完成.
●各流程应由工程部具体操作。
●工程造价分析除明确该联系单所涉金额外,尚须对照工程合同、招投标
文件、会议纪要等商务资料明确该项费用是由业主方承担还是由承包方承担。

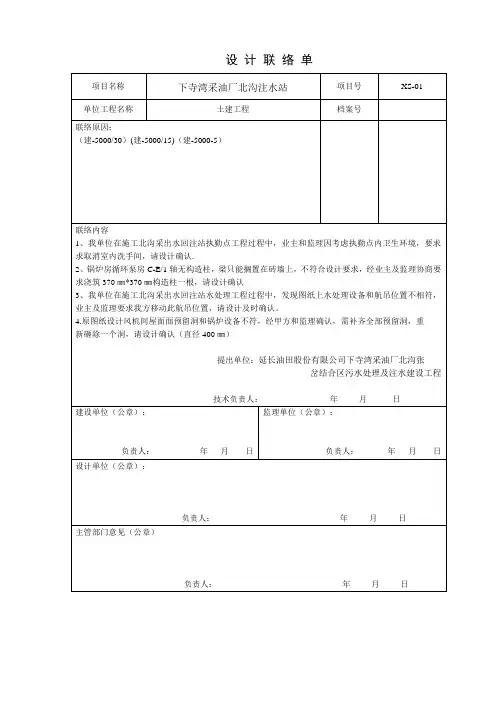

设计联络单项目名称下寺湾采油厂北沟注水站项目号XS-01单位工程名称土建工程档案号联络原因:(建-5000/30)(建-5000/15)(建-5000-5)联络内容1、我单位在施工北沟采出水回注站执勤点工程过程中,业主和监理因考虑执勤点内卫生环境,要求求取消室内洗手间,请设计确认.2、锅炉房循环泵房C-E/1轴无构造柱,梁只能搁置在砖墙上,不符合设计要求,经业主及监理协商要求浇筑370㎜*370㎜构造柱一根,请设计确认3、我单位在施工北沟采出水回注站水处理工程过程中,发现图纸上水处理设备和航吊位置不相符,业主及监理要求我方移动此航吊位置,请设计及时确认。
4.原图纸设计风机间屋面面预留洞和锅炉设备不符,经甲方和监理确认,需补齐全部预留洞,重新砸除一个洞,请设计确认(直径400㎜)提出单位:延长油田股份有限公司下寺湾采油厂北沟张岔结合区污水处理及注水建设工程技术负责人:年月日建设单位(公章):负责人:年月日监理单位(公章):负责人:年月日设计单位(公章):负责人:年月日主管部门意见(公章)负责人:年月日设计联络单项目名称下寺湾采油厂北沟注水站项目号XS-02 单位工程名称土建工程档案号联络原因:(水-5601/1)联络内容1.原图纸设计煤,渣场为一片空地,业主及监理考虑污染站内环境,要求把煤,渣厂全部砼硬化,并砌筑围墙,上方搭设彩钢顶棚,请设计确认2.原图纸设计站内工作面太小,甲方及监理要求把围墙北面外扩建20米:砼路面延伸20米,请设计确认3. 为工作交通方便,甲方及监理要求风机间北面浇筑一条砼路面至执勤点,请设计确认(宽3.5,长38米,做法同道路一览表原混凝土路面)提出单位:延长油田股份有限公司下寺湾采油厂北沟张岔结合区污水处理及注水建设工程技术负责人:年月日建设单位(公章):负责人:年月日监理单位(公章):负责人:年月日设计单位(公章):负责人:年月日主管部门意见(公章)负责人:年月日设计联络单项目名称下寺湾采油厂北沟注水站项目号XS-03 单位工程名称土建工程档案号联络原因:(水-5601/1)(建-5000/14)(建5000/15)(建5000/8)联络内容1.生、软水罐出水阀门冬天容易冻结,根据实际情况业主及监理要求砌筑砖阀门保护井(1000*1000*1000);请设计确认2.注水泵设备基础周围容易油渍污染,为便于以后工作清理,业主及监理要求设备基础上贴瓷砖,请设计及时确认3.设计资料工具间,化验间无踢脚,甲方及监理要求贴踢脚,请设计确认4.原图纸注水泵房配电室设计彩钢门,经业主及监理现场确认,要求更换为铝合金门,请设计确认5.执勤点外未设计污水处理设备,经甲方及监理现场确认,需安装一6立方玻璃钢罐,便于生活污水排放,请设计确认6.图纸图集(02-09/67(1))设计围墙为清水围墙,经业主及监理要求,需要粉刷及涂料,请设计确认7.图纸设计人行道彩砖不连通各个建筑物室内,经现场核实,甲方及监理要求连通全部房间进户门,请设计确认提出单位:延长油田股份有限公司下寺湾采油厂北沟张岔结合区污水处理及注水建设工程技术负责人:年月日建设单位(公章):负责人:年月日监理单位(公章):负责人:年月日设计单位(公章):负责人:年月日主管部门意见(公章)负责人:年月日设计联络单项目名称下寺湾采油厂北沟注水站项目号XS-04 单位工程名称土建工程档案号联络原因:(水-5601/1)(建5000-30)联络内容1.2台污水泵无基础图2.站外管线阀门无任何保护措施,经甲方及监理要求,需要做检查井保护阀门,请设计确认。
设计院之间的工作联系函第一篇:设计院之间的工作联系函工作联系函XXXX设计研究院:贵公司与我公司在XXX项目合作上有一些需要及时解决的问题,特出此联系函,以便于双方公司的合作。
业主、监理、审图公司对贵公司的施工图纸(特别是结构图纸)非常不满意:设计团队的基本水平偏低、对工作不负责任、没有良好的制图习惯、没有专业的审图素质、办事拖拉更是让业主恼火。
业主提出了七条XXX图纸中存在的问题:1.只修改整套图纸中的一小部分,其他部分不做修改;2.修改后的图纸中找不到索引的图号及内容;3.桩基、承台标高不一,没有参照标准;4.设计说明、标注、尺寸、比例与图纸对不上号;5.大样图不做修改直接复制粘贴后使用;6.前几轮已经被删除的部分依然在修改后的图中出现;7.每次修改后的图纸都会存在一些影响施工单位施工的问题。
我公司为了解决图纸上存在的上述问题投入了大量的人力、物力、财力、时间,这些问题对我公司的名声、信誉、口碑也造成了非常大的负面影响。
希望贵公司务必对该项目加强重视,提高施工图的质量及后期服务,充分发挥设计团队的优势,更多地展现设计团队的实力,以便于该项目能更好的发展下去,早日取得回款。
此致顺祝商祺XXX2010年9月17日第二篇:设计院实习联系函设计院实习联系函单位:兹有河南城建学院城市规划与建筑系建筑学专业班学生前往贵单位联系设计院实习事宜,望接洽为盼!接受单位意见河南城建学院(盖章)城市规划与建筑系(盖章)2013年12月第三篇:工作联系函工作联系函中国银行无锡分行:今日由我司工作人员至你行凭证库回收多余保单份,号段,请你行予以接洽。
此函,请贵部协助为感!公司名称日期第四篇:工作联系函工作联系函市投审局:改造工程是市政府对市民承诺的综合整治项目之一,通过招投标确定了监理和施工单位,目前已进入施工阶段。
我方作为业主在10月11日组织甲方,乙方,设计和预算等单位,召开了项目的图纸会审。
在会中,施工方提出了绿化换土,抬升井盖等施工未包含在招标工程量清单范围内的问题,经讨论各方均认可需请市投审局到项目现场核实情况,提出处理意见,经我方研究,请市投审局领导到项目现场就以下问题提出意见:1.绿化带土方量需要买的营养土不在工程量清单内,能否另行增加工程量。

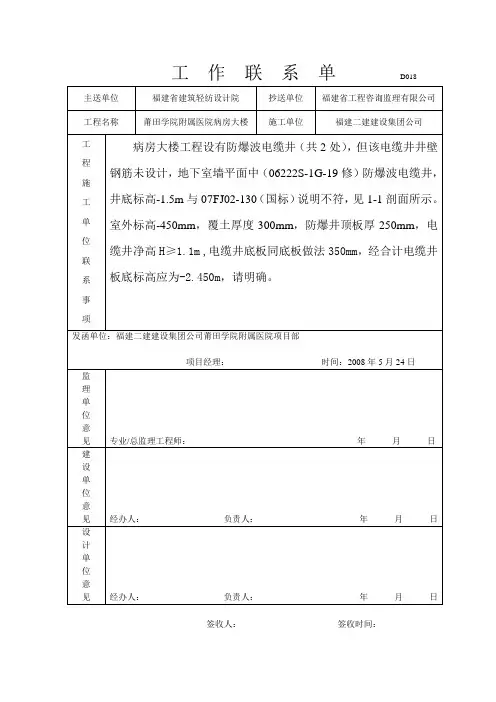

工作联系单D018
签收人:签收时间:
工作联系单D019
签收人:签收时间:
工作联系单D021
1、07223S-1G-05底板结构图,消防水池SZ,经请示设计人员答复为:SZ截面尺寸400×400,SZ配筋为820,φ8@100/200(3)。
请确认。
2、06222S-1G-19(修)地下室墙平面图,根据人防设防要求,在U-L轴交20轴设钢筋混凝土墙,按LKQ3施工,请确认。
签收人:签收时间:
12
Φ8@200
楼梯大样图二:楼梯5
位置,图上梁号未标注;楼梯结构平面图中同样位置梁号未标注,
签收人:签收时间:
签收人:签收时间:
签收人:签收时间:
由于目前“首钢”产的钢筋市场上及周边市场上无法买到或能买到的规格的数量也不够,现我方根据工程进展急需购进一批钢筋,要求采购“三钢”产的钢筋替代,具体数量如下,请业主及监理给予批准:
Ⅲ级钢:①12=39吨
②22=9吨
③25=17吨
Ⅱ级钢:①10=20吨
②12=32吨
Ⅰ级钢①φ8=15吨
②φ10=22吨
签收人:签收时间:
工作联系单D026
签收人:签收时间:。

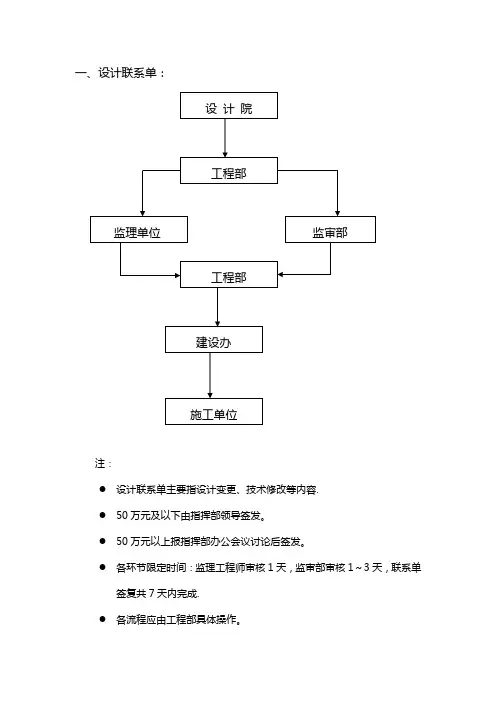

设计联系单工程设计联系方式:ds-yxt-002项目名称:XXX建设单位惠州市XXX有限公司监理单位:广东省XXX管理有限公司建设单位:XXX工程有限公司设计单位:深圳市XXX设计有限公司。
,有限公司主题:内容:1地下室结构图jgs-01-03桩位3:CD轴交点1-4轴4是否3号楼桩在19.900区域内,承重平台是否在该区域下沉或在承台边缘修建台阶变化区域(图1)。
2地下室结构图jgs-01-04位于5号楼9轴十字支撑平台CT-1号5号支撑平台。
在19.500~20.0 000步换桩位置,建立了桩基承台的桩基。
台阶变化区可沿承台边缘施工。
(图2)图1图2施工单位:福建闽南建设工程有限公司项目经理:日期:日期:监理单位:总监理/专业监理工程师:日期:年月日施工单位:工程师:总工程师:项目负责人:日期:日期:日期:设计单位:设计单位;专业组长:日期:年月日1设计联络表主要指设计变更、技术改造等,总价50万元及以下由总部领导印发。
超过50万元的,提交总部办公会讨论印发。
各环节时间为监理工程师审核1天,监理审核部门1-3天,联系单签字回复7天。
所有工序由工程部负责操作。
工程造价分析除明确合同金额外,还应参考工程合同、招标文件、会议记录等商务资料,查明费用由业主承担还是由承包商承担。
设计院、监理部、工程部、建设部、建设部、监理部、工程部、工作联系单编号、主要发送单位、复印单位工程名称、原因、联系内容、处理人日期、监理单位意见、工程部意见,建设办领导意见发布单位章注:本表一式四份,工程部一份,建设部一份,监理部一份,监督审计部一份。
2以下为工程总承包单位出具的工程总承包合同、工程变更单等。
超过50万元的,提交总部办公会讨论印发。
各环节时间为监理工程师审核1天,监理审核部门1-3天,联系单签字回复7天。
所有工序由工程部负责操作。
工程造价分析除明确合同金额外,还应参考工程合同、招标文件、会议记录等商务资料,查明费用由业主承担还是由承包商承担。
