工程联系单
致:沈阳铁道勘察设计院有限公司
根据施工现场及施工图纸审阅情况,有一下几个问题需要设计院方面给予明确和答复
一、路基工程:
1、对于3个大坑,现场勘查之后对水坑进行了抽水,抽后还涨,咨询了当地村民,2个水坑处为沙河套。
现请设计院出合理方案;
2、路基清表(30CM厚)量图纸中没有,设计挖方106370是否含有?如果没有请追加变更。
二、房建工程
1、信号综合楼、检修库的基础梁标高图纸上没有标明;
2、信号综合楼一、二层排风孔与过梁位置重叠,过梁尺寸固定,排风孔大小固定,两个构件出现交集矛盾;
3、信号综合楼一、二、三层B-C轴楼梯及卫生间祥图中墙厚50CM,20CM+10CM+20CM做法不详,除基础梁宽B-C轴50CM,一、二层均为30CM,砌筑墙体部分为悬空结构;
4、排水屋面雨水斗做法、料质不详;
5、图纸结构设计说明中有构造柱,但平面图中未显示。
(根据抗震要求及砌体结构设计规范,墙长于5米,转角丁字接关处需要设置构造柱);
6、信号综合楼1—2轴梁L3横向尺寸(卫生间)没有;
7、结构部分轴线标注错误。
工程设计联系方式:ds-yxt-002项目名称:XXX建设单位惠州XXX有限公司监理单位:广东XXX管理有限公司建筑单位:XXX工程有限公司设计单位:深圳XXX Design Co.,Ltd.主题:内容:1地下室结构图jgs-01-03桩位置3:CD轴交点1-4轴4建筑物3桩是否在19.900区域内,是否在此区域内承重平台下沉或沿轴承平台的边缘构造阶梯变化区域(图1)。
2.地下室jgs-01-04的结构图位于5号楼9轴交叉e支撑平台的5号支撑平台CT-1中。
在19.500-20.000阶跃变化位置,桩帽的桩基具有被建造。
可以沿着桩帽的边缘构造台阶变化区域。
(图2)图1图2施工单位:福建闽南建筑工程有限公司项目经理:日期:日期:监理单位:总/专业监理工程师:日期:年月日施工单位:工程师:总工程师:人负责项目:日期:日期:日期:设计单位:设计单位;专业组长:日期:mm / DD / yyyy1,设计联系表主要是指设计变更,技术改造等。
总价50万元及以下的由总部领导印发。
超过五十万元的,应当提交总部办公会议讨论和发行。
每个链接的期限为监督工程师审核的时间为1天,监督和审核部门的审核时间为1至3天,联系人列表的签名和回复为7天。
所有过程均应由工程部门操作。
除了澄清联系清单中涉及的金额之外,项目成本分析还应通过参考项目合同,招标文件,会议记录和其他业务数据来弄清成本是由所有者还是承包商承担。
设计院监理部工程部建设处建设部监理部工程部工作联络表编号主要发送单位抄写单位项目名称原因联络内容处理人日期监理单位意见工程部意见建设处领导意见发布单位印章注:表格一式四份,一个用于工程部门,一个用于建筑部门,一个用于监督部门,而一个则用于监督和审计部门。
2,项目联络表说明:工程联络表主要是指土方,零星工程,数量变更等,总价50万元及以下的由总部领导印发。
超过五十万元的,应当提交总部办公会议讨论和发行。
每个链接的期限为监督工程师审核的时间为1天,监督和审核部门的审核时间为1至3天,联系人列表的签名和回复为7天。

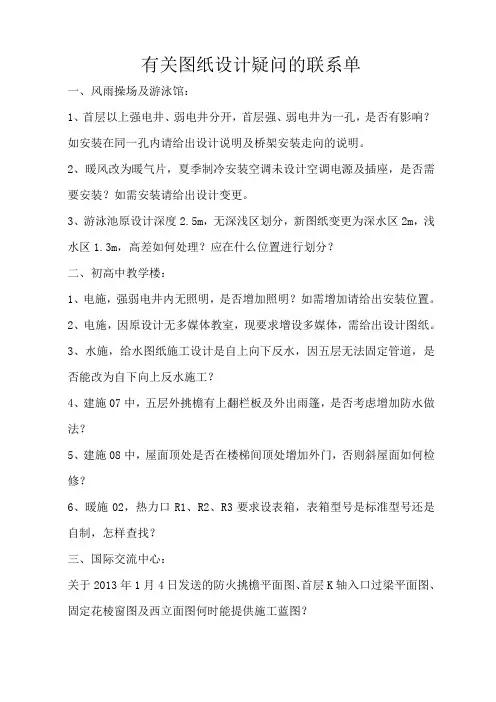

有关图纸设计疑问的联系单
一、风雨操场及游泳馆:
1、首层以上强电井、弱电井分开,首层强、弱电井为一孔,是否有影响?如安装在同一孔内请给出设计说明及桥架安装走向的说明。
2、暖风改为暖气片,夏季制冷安装空调未设计空调电源及插座,是否需要安装?如需安装请给出设计变更。
3、游泳池原设计深度2.5m,无深浅区划分,新图纸变更为深水区2m,浅水区1.3m,高差如何处理?应在什么位置进行划分?
二、初高中教学楼:
1、电施,强弱电井内无照明,是否增加照明?如需增加请给出安装位置。
2、电施,因原设计无多媒体教室,现要求增设多媒体,需给出设计图纸。
3、水施,给水图纸施工设计是自上向下反水,因五层无法固定管道,是否能改为自下向上反水施工?
4、建施07中,五层外挑檐有上翻栏板及外出雨篷,是否考虑增加防水做法?
5、建施08中,屋面顶处是否在楼梯间顶处增加外门,否则斜屋面如何检修?
6、暖施02,热力口R1、R2、R3要求设表箱,表箱型号是标准型号还是自制,怎样查找?
三、国际交流中心:
关于2013年1月4日发送的防火挑檐平面图、首层K轴入口过梁平面图、固定花棱窗图及西立面图何时能提供施工蓝图?。
第1篇项目名称:XX市XX住宅小区供热管网改造工程工程地点:XX市XX区XX路XX号项目业主:XX市XX房地产开发有限公司施工单位:XX市XX建筑工程有限公司设计单位:XX市XX建筑设计研究院一、联系事项1. 设计依据根据《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》CJ/T114-2000、《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管件》CJ/T115-2001、《城市供热管网工程施工及验收规范》CJJ/28—2004、《城市热力网设计规范》CJJ34—2010、《城市直埋供热管道工程技术规范》CJJ81—98、《工业设备及管道绝热设计规范》GB50264-97、《现场设备、工业管道焊接工程施工及验收规范》GB20536-2011、《工业金属管道工程施工及验收规范》GB50235-2010等规范及标准,结合现场实际情况,对XX市XX住宅小区供热管网进行改造。
2. 设计内容本次改造工程主要包括室外直埋保温管敷设、土建、安装管道工程。
具体如下:(1)敷设补偿方式:管线为直埋敷设。
(2)管位:室外直埋保温管总长5.521公里。
(3)管材、管件:管材为DN600、DN400、DN350、DN300、DN200、DN150等保温管;管件包括弯头、三通、四通、阀门等。
3. 设计要求(1)确保供热管网改造工程的安全、可靠、经济、环保。
(2)优化管网布局,提高供热效果,降低能耗。
(3)加强施工现场管理,确保施工质量。
(4)严格控制工程造价,确保项目效益。
二、设计单位要求1. 设计单位需按照合同约定的时间节点完成设计工作。
2. 设计单位需配合施工单位解决施工现场的技术问题。
3. 设计单位需对设计图纸进行技术交底,确保施工单位理解并正确实施。
4. 设计单位需对施工过程中的设计变更进行审核,确保变更符合规范要求。
三、施工单位要求1. 施工单位需按照设计图纸及规范要求进行施工。
2. 施工单位需对施工现场进行安全管理,确保施工安全。
