市政道路工程冬季和雨季施工方案在市政道路工程中,冬季和雨季都是施工的难点。
由于气温低和天气潮湿,施工难度增加,效率下降。
因此,针对冬季和雨季的施工方案非常重要。
首先,冬季的施工方案需要考虑低温对混凝土的影响。
低温会减缓混凝土的凝固和强度的提高速度,同时易造成冻害。
为了解决这个问题,可以采取加热混凝土的方法。
通过在混凝土中添加加热管网,并将热水或蒸汽通过管网传输,可以提高混凝土的温度,加快凝固和强度的提高。
此外,还可以使用加入速凝剂的混凝土,以缩短凝固时间。
另外,冬季的施工方案还需要考虑道路面层的施工。
由于低温导致道路面层质量下降,容易产生裂缝和坑洞。
为了保证道路质量,可以使用加热沥青的方法。
通过在混合料中加热的方式,可以使沥青更加流动,提高其润湿性和粘附性,从而提高道路面层的质量。
同时,也可以采用加入改性剂的沥青,以改善其抗寒性能。
对于雨季的施工方案,首先要解决的问题是雨水的排水和防护。
在施工前要进行充分的排水准备,确保施工区域的排水系统完善。
同时,还需要加强施工现场的防护措施,包括设置挡水墙、水沟和雨棚等设施,防止雨水对施工造成影响。
除了雨水排水和防护,雨季施工还需要考虑湿地施工的问题。
由于雨水的浸泡和泥泞的施工环境,会给工人的操作和施工质量带来很大困难。
为了解决这个问题,可以采用人工排水的方式,对施工区域进行抽水处理,保持施工环境的干燥。
此外,还可以使用防滑材料和过滤层,提高工人的操作安全性和施工质量。
总之,冬季和雨季的施工方案需要充分考虑气候条件对施工的影响,采取合适的措施来解决问题。
只有通过科学的施工方案,才能保证工程的质量和进度。
市政工程冬雨季施工方案为应对冬季雨水较多的情况,保障市政工程施工质量和进度,确保人员和设备的安全,制定了本次市政工程冬雨季施工方案。
本方案适用于市政道路、桥梁、排水系统等相关市政工程项目,以确保工程施工质量和安全。
一、冬季施工准备1. 施工前的检查和准备在冬季施工前,各责任单位需全面检查施工现场设施和设备的完好性,保证其符合施工安全要求。
检查内容包括但不限于施工机械设备的维护保养情况、施工材料的质量和储存情况、施工现场的安全隐患排查等。
确保施工前准备充分,杜绝施工中出现问题。
2. 防雨水设施的检查和保养寒冬时节,雨水可能成为施工中的隐患,为此需要对施工现场的排水系统进行检查和保养,确保排水系统畅通。
同时检查并维护现有的雨棚、遮雨篷等防雨设施,以保障施工的顺利进行。
3. 路面材料的选用在冬季施工中,需要根据气温和降雨情况选择合适的路面材料。
应选择低温环境下适用的路面材料,以保证施工材料的稳定性和质量。
二、雨季施工管理1. 施工安全管理冬季雨水多,施工现场可能存在滑倒、坠落等安全隐患。
为此,需要加强施工现场的安全管理工作,确保施工人员和设备的安全。
要求施工人员在施工现场佩戴防滑鞋、安全帽等防护装备,加强对施工现场危险点的监控和警示。
2. 施工进度管理为保障工程的施工进度,需要根据天气情况合理安排施工计划。
如果遇到大雨或暴雨天气,需要及时停止施工,保障施工人员和设备的安全。
同时,需建立健全的施工进度管理机制,及时调整施工计划,确保工程进度不受影响。
3. 设备和材料管理在冬季雨季施工中,要加强对设备和材料的管理。
设备需要定期检查和保养,确保其正常运转。
施工材料需要妥善储存,防止雨水侵蚀和损坏。
对于无法避免的正常消耗,要及时调配和补给,以保证施工的连续性。
4. 现场监督管理为确保施工质量和安全,需加强现场监督管理。
要求质检人员、安全员、监理工程师等在施工现场加强巡查和监督,及时发现和解决安全隐患和质量问题,确保施工质量和安全。

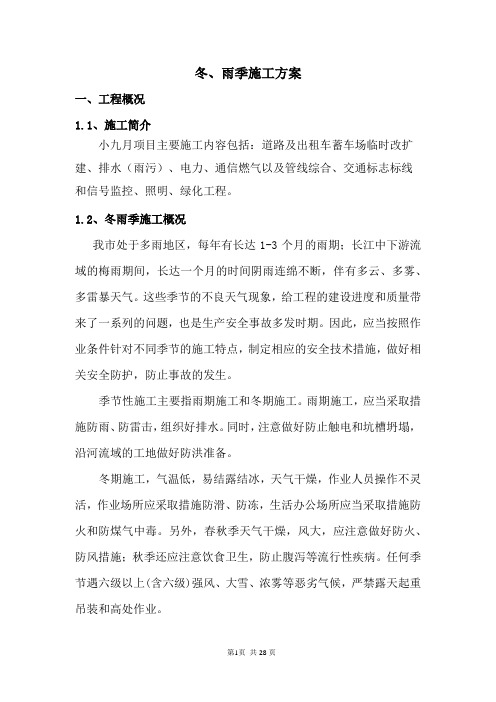

冬、雨季施工方案一、工程概况1.1、施工简介小九月项目主要施工内容包括:道路及出租车蓄车场临时改扩建、排水(雨污)、电力、通信燃气以及管线综合、交通标志标线和信号监控、照明、绿化工程。
1.2、冬雨季施工概况我市处于多雨地区,每年有长达1-3个月的雨期;长江中下游流域的梅雨期间,长达一个月的时间阴雨连绵不断,伴有多云、多雾、多雷暴天气。
这些季节的不良天气现象,给工程的建设进度和质量带来了一系列的问题,也是生产安全事故多发时期。
因此,应当按照作业条件针对不同季节的施工特点,制定相应的安全技术措施,做好相关安全防护,防止事故的发生。
季节性施工主要指雨期施工和冬期施工。
雨期施工,应当采取措施防雨、防雷击,组织好排水。
同时,注意做好防止触电和坑槽坍塌,沿河流域的工地做好防洪准备。
冬期施工,气温低,易结露结冰,天气干燥,作业人员操作不灵活,作业场所应采取措施防滑、防冻,生活办公场所应当采取措施防火和防煤气中毒。
另外,春秋季天气干燥,风大,应注意做好防火、防风措施;秋季还应注意饮食卫生,防止腹泻等流行性疾病。
任何季节遇六级以上(含六级)强风、大雪、浓雾等恶劣气候,严禁露天起重吊装和高处作业。
二、编制依据1、施工组织设计,及合同、设计图纸要求。
2、《公路路基施工技术规范》(JTG/T 3610-2019)3、《公路路面基层施工技术细则》(JTG/T G20-2015)4、《公路沥青路面施工技术规范》(JTGF40-2004)5、《城镇道路工程施工与质量验收规范》(CJJ1-2008)6、《给水排水管道工程施工及验收规范》(GB50268-2008)7、《混凝土结构工程施工质量验收规范》GB50204-20158、《砌体工程施工质量验收规范》GB50203-20119、《市政工程施工安全检查标准》(CJJ/T 275-2018)10、《施工现场临时用电安全技术规范》(JGJ46-2005)11、《建筑工程冬期施工规程》(JGJ/T 104-2011)12、合肥市往年气象资料数据三、雨期施工3.1、雨季施工组织机构成立以项目经理为组长,各部门负责人为成员的雨季施工领导小组,与各工区各、施工队共同建立各种应急事件处理小组,建立了雨季施工组织保证体系。
市政工程冬雨季施工措施市政工程涵盖了城市道路、桥梁、水利设施、公共设施等重要基础设施的建设和维护工作。
在冬雨季节,由于天气条件的限制,市政工程施工会面临一些特殊问题和困难。
因此,采取一系列合理的施工措施是必要的,以保证项目按时完成、质量达标。
以下是市政工程冬雨季施工的一些建议和措施。
首先,市政工程的施工需要考虑天气情况对工程的影响。
在冬雨季节,天气变化多端,气温较低,降雨较多。
这就要求施工人员时刻关注天气预报,根据预测情况做出合理的调整。
例如,在大雨即将来临时,可以提前安排施工队伍进行应急处理,如加固挡土墙、清理积水等措施,以减少施工现场的风险。
此外,当气温较低时,需要采取相应的防寒措施,保证施工人员的安全和舒适。
其次,应加强排水设施的建设和维护。
冬雨季节的降雨量较大,容易导致施工现场积水,影响施工进度。
因此,在进行市政工程施工前,应勘察和评估现场的排水情况,确保排水设施的畅通性。
如果现有的排水设施无法满足施工的需要,需要及时进行改造或新增,以保证施工现场的顺利排水。
此外,施工过程中应注意保持施工现场的排水通道畅通,防止积水。
另外,合理选择材料和施工工艺也是冬雨季市政工程的重要环节。
对于道路建设来说,选择适用于冬雨季的材料是必要的。
例如,选择具有良好抗冻性的路面材料,以减少冬季冻融对路面的损害。
此外,还需要合理选择施工工艺,避免在恶劣的天气条件下施工。
例如,在大雨期间,可以暂时停止露天施工,转为室内施工或其他未受雨水影响的工作,以确保施工进度不受天气条件的限制。
最后,加强施工现场管理和安全措施是冬雨季市政工程必须重视的方面。
施工现场的秩序和安全不仅影响工程的进度,还关系到工人的生命安全。
因此,应建立严格的施工现场管理体系,加强对施工队伍的培训和教育,确保施工人员具备相应的安全意识和操作技能。
同时,在施工现场设置安全警示标志,合理划分施工区域,确保施工过程中人员和设备的安全。
综上所述,市政工程的冬雨季施工措施包括合理调整施工计划、加强排水设施的建设和维护、选择适用的材料和施工工艺以及加强施工现场管理和安全措施等。
道路冬雨季施工方案范文(通用11篇)道路冬雨季施工方案范文(通用11篇)1一、编制原则进入冬季施工,为确保冬雨季工程顺利施工,保证工程施工质量、工程进度及施工人员人身安全,根据本工程的特点,按照经济合理的原则,编制冬雨季施工方案。
二、施工前准备1、根据冬季施工特点,成立冬季施工安全质量领导小组。
组长:某某副组长:某某成员:某某2、安排专人收集气象信息,提前筹划施工任务的合理安排。
在天气突变时提前通知现场施工负责人,以便采取防冻措施;3、提前做好工程用材料、保温材料、能源设备、防冻、防滑、防冰雪材料、外加剂、劳保用品等物资和机具设备的储备和调试工作,做好生活用房、作业棚等防寒保温工作,准备好必要的消防器材;4、加强施工现场管理,确保施工便道畅通,防止路面结冰,采取防滑措施并及时清除积雪、冰碴;对电气设备、供水管网等做好有效的保温措施;三、冬季施工方案(一)土方工程1、施工现场的道路要保持畅通,避免路面积水或结冰,运输车辆及行驶道路均应增设必要的防滑措施(例如沿路覆盖草袋等)。
2、在相邻建筑物侧边开挖土方时,要采取对旧建筑物地基土免受冻害的措施,基坑开挖两侧进行覆盖。
施工时,尽量做到快挖快填,以防止地基受冻。
3、基坑槽内应做好排水措施,防止产生积水,造成由于土壁下部受多次冻融循环而形成塌方。
4、开挖好的基坑底部应采取必要的保温措施,如铺设草包。
5、土方回填前,应将基坑底部的冰雪及保温材料清理干净。
6、回填土工作应连续进行,防止基土或填土层受冻,人工回填土,每层铺土厚度不超过20cm,夯实厚度为10—15cm,回填土内不得含有冰块、冻土、碎石及垃圾等物。
禁止用冻土回填。
(二)排水工程1、管沟开挖采用机械开挖但应加大放坡系数以保证沟壁的边坡土在经过冻融后不发生塌方事故。
2、地下水排放按施工方案执行,但应加强防冻管理工作,在不排水时应随时将水泵提出集水坑并排干水泵内和排水管内的积水,以保证排水管不结冰和冻坏水泵。
市政道路工程冬季和雨季施工方案一、引言市政道路工程的施工受到季节的影响,其中冬季和雨季是较为困难的施工期。
在冬季和雨季施工中,需要特别注意保障施工质量、工期和施工安全。
本文将从施工策略、材料选择和施工安全三个方面,提出冬季和雨季市政道路工程的施工方案。
二、施工策略1.合理调整工期安排冬季和雨季的天气状况不稳定,施工进度易受到天气影响。
合理调整施工工期,避免在恶劣天气条件下施工,可减少施工不良影响。
2.采用临时保温措施在冬季施工中,要采取临时保温措施,保护正在施工的混凝土和其他材料,防止由于低温导致的凝固时间延长或构件质量下降。
3.使用特殊设备在冬季和雨季施工中,可使用适用于特殊天气条件下的设备,如加热设备、抽水设备等,以保障施工的顺利进行。
三、材料选择1.特殊混凝土材料在冬季施工中,可使用特殊配方的混凝土材料,具有更好的抗冻性能,以避免低温对混凝土的不利影响。
2.雨季施工的防水材料在雨季施工中,应选择优质的防水材料,以确保施工过程中的排水系统正常运行,防止积水、渗漏和结构损坏。
四、施工安全1.提前做好道路交通安全预警工作在施工前要提前向周边居民及相关单位发布施工预警信息,确保施工现场与周边交通的安全通畅。
2.加强危险因素管理在施工现场加强危险因素的管理,设置明显的警示标志,设置防护设施,确保工人的人身安全。
3.加强现场管理加强施工现场的管理,定期清理施工现场,防止积水,确保施工效率和施工质量。
五、总结冬季和雨季是市政道路工程施工的难点时期,需要通过合理的施工策略、科学的材料选择和严格的施工安全措施来保障施工质量和工期。
只有做好这些准备工作,才能确保市政道路工程能按时完工,同时也保障了施工安全和质量。
道工程路冬雨季施工方案一、项目背景为了确保道路的安全和顺畅通行,道路施工是必不可少的。
然而,道路施工受制于天气状况。
冬季的低温和雨雪天气对道路施工带来了很大的挑战。
为了应对这种情况,需要针对冬雨季的情况制定特定的施工方案。
二、施工准备1. 需要的材料和设备在冬雨季节道路施工中,需要特别关注以下材料和设备的准备:•道路清扫设备:包括抹平机、清扫车、热风机等;•道路表面处理材料:如防水涂料、反光材料、防滑材料等;•保温设备:如加热管、加热棒等。
2. 聘请专业的道路施工人员雨雪天气条件下的道路施工需要有专业技术人员和合适的团队协作。
需要聘请专业的道路施工人员和一支熟练的施工团队,以保证施工质量和时间。
3. 制定详细的施工计划制定详细的施工计划是保证施工进度和质量的关键。
计划需要考虑道路使用情况,材料和设备的供应、移动和存储。
三、施工方案1. 清理和处理道路表面在开始道路施工前,需要先对道路表面进行清理和处理。
这个过程至关重要,它可以影响道路表面处理材料的附着效果和整个施工质量。
下面是针对道路表面的清理和处理步骤:•清理杂物和积雪:使用清扫车或抹平机将道路表面的雪、冰、积水、灰尘和落叶等杂物彻底清理掉;•清理泥沙:使用清扫车或抹平机清理道路沿线的泥沙和堆积物;•预处理道路表面:将防水涂料、反光材料和防滑材料等处理材料涂刷在道路表面。
2. 施工保温为了保障施工质量,在低温天气条件下,需要进行施工保温。
保温可以通过以下方式实现:•在施工现场加热:施工现场需要使用加热棒或加热器进行加热,整个施工现场需要保持温度在5度以上。
这可以提高材料的附着效果,并保持施工人员的工作环境;•在道路表面加热:使用加热管或热风机,将道路表面加热至所需的温度。
这可以提高道路表面处理材料的附着效果,并使其更加耐用。
3. 道路表面处理道路表面处理是道路工程的关键环节。
处理的质量和效果决定了道路使用的舒适度和安全性。
在冬雨季节,道路表面处理更加需要认真考虑,下面是一些思路:•在道路表面涂刷防水涂料:防水涂料可以防止雨水和结冰水渗透到道路表面,延长道路的使用寿命;•在道路表面涂刷反光材料:反光材料可以增加道路表面的亮度,提高在夜间的使用安全性;•在道路表面涂刷防滑材料:防滑材料可以防止道路表面在结冰和雨雪天气下变得滑溜,增加路面的摩擦力。
市政工程冬雨季施工方案1. 引言在市政工程建设中,冬雨季节是施工过程中最具挑战性的时期之一。
降雨和低温对施工进度和质量产生了不可忽视的影响。
为了确保市政工程按时、高质量完成,本文将提出一套适用于冬雨季施工的方案。
2. 冬雨季施工影响因素在冬雨季施工过程中,以下几个主要因素对施工起到了重要的影响:2.1 降雨冬季降雨量较大,频率较高,对施工进度造成了较大的干扰。
施工区域可能会出现积水,而且降雨还会导致材料潮湿,施工质量难以保证。
2.2 低温冬季的低温条件会对施工材料的性能产生不良影响。
例如,混凝土在低温下凝固时间延长,影响施工效率;某些材料会因为低温而减弱强度,影响工程质量。
2.3 安全问题冬雨季节的天气条件不稳定,容易引发滑坡、山体崩塌等安全隐患。
同时,降雨天气对施工现场的安全管理与防护措施提出了更高的要求。
3. 冬雨季施工方案为了克服冬雨季施工存在的问题和影响,我们制定了以下冬雨季施工方案:3.1 施工计划和调整针对冬雨季的特点,我们需要制定详细的施工计划,并随时根据天气情况进行调整。
在制定施工计划时,应充分考虑降雨天气对施工的影响,灵活安排施工进度,合理规划工期。
3.2 临时遮盖措施对于需要露天施工的工程,我们应采取合适的临时遮盖措施,以防止降雨对施工的干扰。
遮盖措施可以使用塑料薄膜、防水布等材料进行覆盖,确保施工过程中的工地保持干燥。
3.3 施工材料的保温措施为了防止低温对施工材料的不良影响,我们应采取保温措施。
例如,对于混凝土施工,可以在混凝土中加入适当的保温剂,提高凝固速度;对于其他材料,可以使用保温袋等方式进行保温。
3.4 安全管理与防护措施在冬雨季施工过程中,安全管理和防护措施尤为重要。
我们应加强对施工现场的安全监控,定期检查施工场地的安全隐患,并采取相应的措施进行处理。
此外,要确保施工人员有足够的安全防护设备,并进行相关安全培训。
4. 结论冬雨季节的施工可能会受到降雨和低温等因素的影响,但通过制定科学合理的施工方案,采取相应的措施,仍然能够保证市政工程的正常进行。
道路冬季和雨季施工方案一、背景介绍道路的施工不仅仅局限于晴天,对于冬季和雨季的施工也需要制定有效的方案,以确保施工的顺利进行。
本文将介绍道路冬季和雨季施工方案的具体内容。
二、冬季施工方案1. 温度控制在冬季施工中,温度是一个重要的因素。
在低温天气下,道路材料的温度会对施工质量产生影响。
因此,在施工前需要提前掌握天气情况,选择适宜的施工时间。
同时,通过加热设备对道路材料进行预热,确保施工过程中的温度控制。
2. 防冻措施冬季施工中,道路的水分容易结冰,给施工带来很大的困难。
为了解决这一问题,可以采取下列防冻措施:- 添加防冻剂:在施工前,通过添加防冻剂来降低道路材料的结冰温度,保证施工的正常进行。
- 加热设备:使用加热设备对施工区域进行加热,防止道路结冰。
3. 施工材料选择由于冬季温度低,一些传统的施工材料可能无法正常使用。
因此,需要选择适合冬季施工的材料,比如使用低温抗冻的沥青,以确保施工质量。
此外,还要注意材料的储存和保温,以防止材料受到低温影响。
三、雨季施工方案1. 排水设施建设雨季施工中,排水是一个重要的因素。
为了防止道路积水,可以进行以下措施:- 建设沟渠:在施工区域周围建设沟渠,将积水导入排水系统中。
- 安装抗雨设施:在施工区域设置遮雨棚或者搭建防雨篷,确保施工过程不受雨水干扰。
2. 使用防雨材料在雨季施工中,需选择适合雨季的材料,比如使用抗水浸的材料,以避免施工过程中材料受潮或因雨水影响而出现质量问题。
3. 合理施工计划雨季施工需要根据天气情况合理安排施工计划。
一旦遇到大雨天气,及时暂停施工并做好防雨工作,等待天气转好后再继续进行施工。
四、冬季和雨季施工方案的衔接冬季和雨季施工方案在一定程度上具有一些相似之处,比如都需要加强温度和排水控制。
因此,在制定施工方案时,需要考虑两个季节的特点,并进行合理的衔接安排,以保证施工的连续性和质量。
总结:道路冬季和雨季施工方案的制定是确保施工质量和顺利进行的重要措施。
市政工程冬雨季施工安排措施
引言
市政工程施工是一个复杂的过程,而冬雨季的施工更加具有挑
战性。
本文档旨在提出针对市政工程冬雨季施工的安排措施,以确
保施工的顺利进行并减少不利影响。
调整工期计划
为了应对冬雨季的特殊情况,我们建议进行以下调整:
- 增加施工工期:考虑到天气等因素可能对施工进度造成影响,适当延长施工工期,以确保充分完成每个阶段的工作。
- 优化施工时间表:根据气象预报和降雨情况,合理调整施工
计划,尽量选择在雨水少的时段进行施工,以减少因降雨而造成的
延误。
施工技术措施
为了保障冬雨季施工的顺利进行,我们建议采取以下技术措施:- 提高排水系统的效率:在施工现场增设排水系统,确保雨水
能够迅速排出,避免积水对施工造成不利影响。
- 使用合适的建筑材料和工法:选择防水性能好的建筑材料,采用适合冬雨季施工的工法,以确保施工质量稳定可靠。
风险管理措施
为了降低冬雨季施工的风险,我们建议采取以下管理措施:
- 安全措施:确保工人的人身安全,提供合适的防寒、防滑装备,并加强施工现场的安全管理。
- 紧急应急措施:建立完善的应急预案,确保在发生突发情况时能够迅速响应并采取适当的措施。
结论
市政工程冬雨季施工的安排措施至关重要,它能够确保施工的顺利进行并减少不利影响。
通过调整工期计划、采取施工技术措施以及加强风险管理,我们有信心顺利完成市政工程的冬雨季施工任务。
市政道路工程冬季和雨季施工方案一、季节施工技术措施1、本工程施工受季节天气影响较大,施工中应十分注意天气变化,设专人记录气象预报,掌握天气变化。
2、疏通沿线排水,保证施工场地内不积水,准备好抽水机以备突击排水。
轻型井点保证24小时正常运转,派专人值班,发现问题及时解决。
3、做好施工现场的场内排水,及时有效排泄雨水。
搅拌站支搭防雨棚,水泥存放地点应注意防潮和漏雨。
应配备好防雨排水设备和防护材料,如下雨,应在槽边筑临时拦水坝,尽量不让明水沿槽帮流入槽底,并用排水设备将明水及时抽除。
4、雨季加强材料、成品机半成品的防雨措施。
砂、石料场雨季含水量要经常测定,随时调整拌合加水量,排出基层内积水。
5、加强用电管理,防止漏电事故的发生。
注意天气预报及天气变化,避开雨前施工。
各种临时设施应在大风大雨来临前进行加固,并在雨后、大风后进行检查,特别是临时电杆、电线。
二、雨季施工本工程开工日期为20 年9月20日,20 年12月30日计划竣工,跨越一个雨季。
因此,在项目实施过程中,只将雨季施工纳入施工总体计划安排中,合理安排施工部位,划分工序衔接,既保证施工总体计划不受雨季施工影响,保证施工质量。
(一)雨季施工人员安排项目经理部设专人负责雨季施工的工程的管理工作。
建立纵成线、横成网、严密的工程质量组织与管理体系。
按项目部、施工队、工班分工负责,层层落实。
(二)雨季施工管理措施1、确保信息畅通搞好施工企业的信息化管理,信息化是末来企业科学管理的重要部分,由于夏季施工暴风雨等恶劣天气的不确定性和突发性,对破坏程度难以进行预测,需要加强对气象信息的控制管理,以利安排施工,及时采取有效的安全措施,加强防范。
2、防护的全面性2.1施工现场涉及面较广,包括各部分现场和临时设施的安全防护以及全部人员的安全,因此在制定安全措施时一定要全面细致周到,不可因事小而不为,以留有隐患,带来损失。
备好防雨物品和施工人员的雨衣和雨靴,雨季汛期成立防洪组织和备足防洪抢险的物资和设备。
2.2根据施工平面图、排水总平面图,利用自然地形确定排水方向,按规定坡度挖好排水沟,确保排水畅通无阻。
保证道路畅通,路面根据实际情况分别硬化或加铺沙砾、炉渣或其它材料,并按要求加高起拱。
2.3所有机械棚要搭设固牢,防止倒塌淋雨。
机电设备采取防雨、防淹措施,可搭设防雨棚或用防雨布封存,机械安装地点要求略高,四周排水较好。
安装接地装置。
移动电闸箱的漏电保护装置要可靠灵敏。
2.4水泥库、钢筋材料库要有防潮措施,可垫木板堆放。
2.5露天的机电设备、电闸等要采取防雨、防潮措施,并安装接地保护装置,以防漏电、触电。
对场内主要运输道路适时进行维修、加固,疏通排水沟,保证道路畅通。
2.6做好路基工程、施工场地、驻地周围等防洪排水措施,完善排水系统。
2.7雨季施工时加强地表沉陷、路基边坡稳定等的观测,发现问题及时处理。
3、科学组织施工3.1编制施工组织设计时充分考虑雨期施工的特点,将不宜在雨季施工的工程提前或延后安排,根据天气合理搞好室内外作业安排,风雨天气尽量安排在室内施工作业,搞好工序穿插,提高工效和施工速度,遇到较大的暴风雨天气应停止施工。
3.2雨期施工的工作面不宜过大,应逐段、逐片的分期完成,雨量大时,应停止大面积的土方施工。
3.3深基坑、管道以及露天浇筑施工要有避开雨季的施工计划。
雨季施工地段,须先完成边沟、排水沟等防水、防洪、排水工作。
3.4基坑开挖要采取边坡防雨处理,防止冲刷造成坍坡,开挖后要及时浇注和砌筑,不让雨浇水泡。
如正赶上下雨,可采取必要防护措施,待雨停后再继续施工。
施工完的圬工要覆盖好,必要时采取搭棚防雨,不能让雨水冲刷。
4、服从安排,合理组织4.1服从地方防汛总体安排,积极抗洪抢险。
4.2快速反应做好防汛抢险救灾应急准备,确保抢险救灾物资人员到位,发生险情立即启动应急预案。
(三)技术准备雨季到来之前,组织有关人员按照方案要求进行技术交底,提出雨施计划,为施工提供技术准备。
(四)现场准备1、雨施前,整理施工现场,由于现场施工、运输破坏的现场排水坡度重新整好,清理施工现场的排水沟,保证排水畅通。
检查场内外的排水设施。
确保排水设备完好,以保证暴雨后能在较短的时间排出积水。
2、施工现场道路进行硬化处理,做到路面坚实平整,不沉陷、不积水、行车不打滑、不颠簸。
路边设置200㎜×300㎜的排水沟,内侧抹灰,沟底向市政雨水管方向设不小于5‰的流水坡度。
雨水有组织排入市政雨水管网,防止地表水向土层渗漏影响边坡稳定。
3、检查大模板堆放场地,保证对方场地高于现场地面,并进行硬化处理。
钢筋堆放场地进行夯实,并高于现场地面200mm,用垫木将钢筋架起,避固免因雨水浸泡而锈蚀。
检查施工现场水泥库、料具库,加工棚等的防情况,保证现场内棚库不渗漏。
4、检查现场各种机具、设备的防雨设施,保下机具入棚和具备防雨功能,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹。
漏点接地保护装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨施期间定期检查。
(五)雨季施工技术措施1、基槽排水在基槽的西南和东北角砌筑净尺寸500mm×500mm×500mm的集水坑,内侧抹灰,槽底操作面向集水坑方向设2‰的流水坡度,操作面严禁堆放材料、杂物影响排水通畅。
下雨时配备水泵进行集水坑排水(其中配两台作为备用),并将水排到地面上的排水沟中。
2、回填土施工2.1基坑回填土应连续进行,尽快完成。
施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。
2.2雨期土方回填施工应严格控制回填土的含水率,及时取样试验,将回填土的含水量控制在设计要求范围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;必要时应事先对土源加以覆盖,避免出现橡皮土。
2.3当回填土被雨水浸泡或出现“橡皮土”时,应挖出晾晒后重新回填。
3、机电设备在雨季到来之前,必须做好机电设备的防雨、防淹、防潮、防霉、防锈蚀、防漏电、防雷击等项措施,管好、用好施工现场机电设备,确保施工任务的顺利完成。
3.1对露天放置的大型机电设备要防雨、防潮,对其机械螺栓、轴承部分要经常加油并转动以防锈蚀,所有机电设备都要严格执行“一机一闸一保护”制度,投入使用前必须做好保护电流的测试,严格控制在允许范围内。
在现场的最高机械起重机上加装避雷针,施工现场的低压配电室应将进出线绝缘子铁脚与配电室的接地装置相连接,作防雷接地,以防雷电波侵入。
3.2在施工现场比较固定的机电设备(对焊机、电锯、电刨等)要搭设防雨棚或对电机加防护罩;不允许用塑料布包裹)。
3.3对于变压器,避雷器的接地电阻值必须进行复测(电阻值不大于4欧姆),不符合要求的必须及时处理。
对于避雷器要作一次预防性试验。
3.4机电设备的安装、电气线路的架设必须严格按照临时用电方案措施执行。
3.5种机械的机电设备的电器开关,要有防雨、防潮设施。
3.6雨后对各种机电设备,临时线路等进行巡视检查,如发生倾斜、变形、下沉、漏电等迹象,应立即标志危险警示并及时修理加固,有严重危险的立即停工处理。
3.7施工现场的移动配电箱及施工机具全部使用绝缘防水线。
用后应放回工地库房或加以遮盖防雨,不得放在露天淋雨,不得放在坑内,防止雨水浸泡、淹没。
3.8加强用电安全巡视,检查每台机器的接地接零是否正常,检查线路是否完好,若不符合要求,及时整改。
3.9雨天作业,机械操作人员应戴绝缘手套、穿雨靴操作。
(六)安全保证措施1、雨季前对于临建房屋、试块房等应进行检查和修理,防止漏雨、漏电和其它不安全因素存在。
2、现场电焊机要搭设雨棚,其电气设备要有可靠接地措施,对电焊机把线、电缆线、胶皮线应检查是否老化、破损、不合格的胶线应调换和修理,防止漏电事故发生。
3、现场临时电源应进行全面检查,对各种线路应检查是否符合安全操作规程的要求,凡普通胶皮线,普通塑料线,只准架空铺设,不准随地拖设。
4、雷雨时工人不要走近架子、架空电线周围10m以内区域,人若遭受雷击触电后,应立即采用人工呼吸急救并请医生采取抢救措施。
5、雨季施工期间按照有关要求,应建立以项目经理为负责人的抗洪防汛指挥部详见防洪领导小组名单,组织精干的抗洪抢险队伍,汛期内主要领导要执行轮流值班制,发现险情立即指挥抢救和上报。
(七)防洪措施1、根据现场具体情况,编制实施性的防洪抢险计划,提交业主和监理工程师审查批准后实施。
2、与当地气象水文部门取得联系,及时获得气象预报,掌握汛情,以便合理地安排和指导施工。
组建以项目经理为组长的防汛抢险领导小组,制定防洪防汛制度,设专人值班,全面组织灾情预防和抗洪抢险工作。
在抗洪抢险领导小组统一领导下,各施工队选择技术状态良好的机械设备、车辆担负抗洪抢险任务。
担负抗洪抢险任务的机械设备和车辆要由思想进步、技术全面、过硬、身体健康的人员驾驶。
3、各施工队要有计划的维护和保养机械设备车辆,确保设备车辆处于良好的技术状态,随时准备抗洪抢险工作。
4、各施工队要正确处理好生产与抗洪抢险的关系,在正常情况下积极完成生产任务,紧急情况下,必须听从调动,奔赴抢险,完成抢险任务。
5、内部各单位间及外部联络通信工具要保持畅通,同时配置必要的抢险物资和人员,做好事故应急处理预案工作。
6、做好施工防范及各种临时设施的防排水工作,保持排水沟渠的畅通。
7、详细调查并掌握洪水资料,检查易发生水害地段的施工安全,做好施工中的临时防护措施。
对影响施工的运输道路,要及时进行改善、整修和加固;对常用的主要材料、工具要在雨季之前备足,并增建必要的防雨防洪措施;对施工人员配备必要的劳动保护用品;材料库、活动房屋及机械设备等应设在洪水位以上。
(八)应急预案1、雨季施工应急预案与响应措施1.1在大风和讯期到来之前,施工现场临建设施、机械均进行修缮和加固,防讯器材及早准备。
1.2基坑内积水时及时用污水泵排走。
1.3对于开挖的深基、深坑,在雨季施工时,基坑底必须设置排水沟和集水井。
1.4怕潮湿的材料室外贮存时,应搭设防雨棚。
1.5现场堆放的水泥,必须堆放在防水、排水良好的库房内,地面用20×20cm 方木及架板架空铺设,且高出周围地面250mm。
1.6雨季来临前,应将施工完的各种排水管道(包括临建)和检查井进行检查清理,保持排水畅通。
1.7电源线路在金属上架设时,应设木横担,现场照明采用草皮灯。
1.8高度在20m及以上的机具均应设置避雷针,避雷针的接地电阻不得大于10欧姆,并与厂区的接地网连接。
1.9雨季来临之前,对施工现场的电焊机、电源箱等用电机具以及高的作业点避雷针做接地电阻试验,并出报告做好记录。
1.10夏秋季、雨季前应做好防风、防雨、防火、防暑降温等准备工作。
1.11暴雨、大风、汛期后,应对临建设施、机电设备、电源线路、缆风绳、卷扬机地锚等进行检查并及时修理加固,有危险的应立即排除险情。
