房地产开发流程重要节点考核办法

  • 格式:doc
  • 大小:66.50 KB
  • 文档页数:6

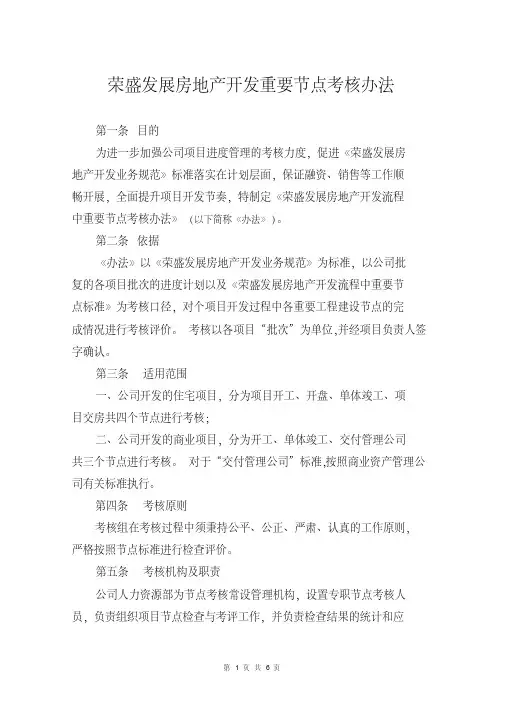

荣盛发展房地产开发重要节点考核办法
第一条目的
为进一步加强公司项目进度管理的考核力度,促进《荣盛发展房地产开发业务规范》标准落实在计划层面,保证融资、销售等工作顺畅开展,全面提升项目开发节奏,特制定《荣盛发展房地产开发流程中重要节点考核办法》(以下简称《办法》)。

第二条依据
《办法》以《荣盛发展房地产开发业务规范》为标准,以公司批复的各项目批次的进度计划以及《荣盛发展房地产开发流程中重要节点标准》为考核口径,对个项目开发过程中各重要工程建设节点的完成情况进行考核评价。

考核以各项目“批次”为单位,并经项目负责人签字确认。

第三条适用范围
一、公司开发的住宅项目,分为项目开工、开盘、单体竣工、项目交房共四个节点进行考核;
二、公司开发的商业项目,分为开工、单体竣工、交付管理公司共三个节点进行考核。

对于“交付管理公司”标准,按照商业资产管理公司有关标准执行。

第四条考核原则
考核组在考核过程中须秉持公平、公正、严肃、认真的工作原则,严格按照节点标准进行检查评价。

第五条考核机构及职责
公司人力资源部为节点考核常设管理机构,设置专职节点考核人员,负责组织项目节点检查与考评工作,并负责检查结果的统计和应
用建议。

总公司工程管理部(或总工办)负责提供被考核项目计划及实际进度资料,各公司工程部(或建设项目部)负责所属公司各批次项目资料的提供,对有关资料、数据的真实性和准确性负责。

第六条考核程序
一、项目各考核节点计划时点到达前一周内,总公司工程管理部(或总工办)负责提供被考核项目计划及实际进度资料,各公司工程部(或建设项目部)提前准备相关证件、手续及有关证明材料等有关资料。

二、从项目各考核节点达到日计3日内,人力资源部组织节点实地考核,相关部门予以配合及协助。

三、考核结束后一周内,人力资源部对各节点考核结果予以公告。

第七条考核规则
一、各考核节点实行百分制;“±10天计划时点达成标准”为节点进度的基本目标值,按时完成标准为80分;提前/落后批准的计划时点以加/扣分形式体现,实行上封顶、下不封底的计分模式。

二、当生产计划工期紧于时标网络图标准工期,且按生产计划提前完成时,在本条(一)规定的加分基础上,对于提前生产计划的天数再实行本条(一)标准的双倍加分制,且上不封顶。

三、被考核的项目或批次未涉及到的考核节点,剔除该节点相应权重。

四、若项目或批次多个单体不能同时竣工,对单体分别进行考核,项目或批次最终得分按单体考核得分的面积加权分计算。

五、若关键控制点未按(提前)计划时间完成,公司需对最终完成时间和标准予以考核核准,具体考核核准时间由项目所在公司提前三天告知考核组进行复核,并确定最终完成间。

第八条检查结果的应用
一、应用于总公司分管工程干部、分公司总经理及分管副总经理的季度及年度考核,应用于项目经理的项目(批次)月度考核及项目结束考核。

二、季度考核依据得分体现,季末各节点得分采用绩效得分升/降档体现,得分不同,予以总得分的0-3档降档处理。

详见第九条。

三、年度考核以关键事项加减分体现。

根据对年度经营计划达成起关键作用的节点达成情况予以1-5分的加减分。

四、对于项目经理的项目(批次)结束考核,以各节点进度计划达成情况分段计算,即工期系数=∑各节点计划工期/实际工期×权重。

第九条季度考核细则
一、对分公司总经理、副总经理
(一)考核得分80分,项目完全具备项目节点标准条件,属按时完成计划。

(二)考核得分高于80分,属提前完成计划,给予该公司全公司范围内的通报表扬。

(三)考核得分低于80分,属不完全具备项目节点标准条件。

项目节点不同,考核细则不同:
1、项目开工节点考核细则
考核得分低于80分,但现场已实际具备开工条件,并实际已开始施工的,对该分公司给予全公司范围内通报批评。

考核得分低于80分,且现场不具备开工条件,《施工许可证》取得时间落后于计划10天以上、两周以内的,该分公司总经理、副总经理季度绩效成绩降一档处理;《施工许可证》取得时间落后于计划两周以上、一个月以内的,该分公司总经理、分管副总经理季度绩效成绩
降两档处理;《施工许可证》取得时间落后于计划一个月以上的,该分公司总经理、分管副总经理季度绩效成绩降三档处理;若对销售产生严重影响,则分公司总经理、分管副总经理季度绩效奖金全否。

2、项目开盘节点考核细则
考核得分低于80分,形象进度满足要求,并已取得《商品房预售许可证》但不具备回款条件的,属销售管理责任的,该公司总经理、分管副总经理季度成绩降一档;属财务管理责任的,该公司总经理季度成绩降一档处理,财务部经理当月绩效成绩降一档处理。

考核得分低于80分,若因形象进度未达到要求未能取得《商品房预售许可证》的,该分公司总经理、分管副总经理季度绩效成绩降一档;如果形象进度符合要求,但未取得《商品房预售许可证》,该分公司总经理、分管副总经理季度成绩降一档。

3、单体竣工节点考核细则
本节点考核的前提条件是“合格质量的产品”,考核得分低于目标值80分的,属不具备项目竣工验收条件。

当节点标准实际完成时间落后计划10天以上、两周以内的,该分公司总经理、分管副总经理季度绩效成绩降一档;节点标准实际完成时间落后计划两周以上、一月以内的该分公司总经理、分管副总经理季度绩效成绩降两档;节点标准实际完成时间落后计划一个月以上的该分公司总经理、分管副总经理季度绩效工资降三档;若对年度交房和竣工面积产生严重影响,则分公司总经理、分管副总经理季度绩效奖金全否。

4、交房节点考核细则
本节点考核的前提条件是取得“项目竣工备案证明”。

考核得分低于目标值80分的,属具备项目交房条件,不得交房。

当项目竣工备案证明取得时间落后计划10天以上、两周以内的,该分公司总经理、分管副经理季度绩效成绩降一档;项目竣工备案证明取得时间落后计划两周以上、一个月以内的,该分公司总经理、分管副总经理季度绩效成绩降两档;项目竣工备案证明取得时间落后计划一个月以上的,该分公司总经理、分管副总经理季度绩效成绩降三档;若对年度竣工面积产生严重影响,则分公司总经理、分管副总经理季度绩效奖金全否。

二、对总部分管副总经理
总部分管副总经理作为项目管理的直接职能管理者,负责监督项目建设开发全过程,推进落实公司生产计划全面达成。

公司每季度对各项目重要节点考核结果进行统计,以重要节点个数计算,并以各项目批次所处节点面积为权重计算节点达成率;根据各项目重要节点达成率予以考核。

具体如下:
(一)重要节点达成率低于75%,分管副总经理季度绩效成绩降一档;重要节点达成率低于60%,分管副总经理季度绩效降成绩降两档;若影响到年度经营计划达成的,季度绩效奖金全否。

(二)重要节点达成率高于(含)85%,分管副总经理季度绩效成绩升一档;重要节点达成率高于(含)95%,分管副总经理季度绩效成绩升两档。

第十条同一个考核周期内的计分原则
对于分公司被考核人员,在各项目批次节点得分基础上,按照以下原则计分:
一、对于同一项目批次,按照以下权重分配计算该项目批次得分;
二、对于不同项目批次,以本条第一款得分为基础,以各项目批次的加权面积计算最终得分。

第十一条项目节点考核人员要将各阶段的节点考核结果进行统计,并反馈总分公司工程管理部门,以促进项目进度计划管理的规范性,持续优化项目开发业务规范,从而不断提高公司的决策水平、投资收益和项目管理质量。

第十二条公司鼓励各部门对本办法的执行情况进行监督。

第十三条本办法由公司人力资源部负责解释和修订。

第十四条本办法自2010年1月1日起开始施行。
