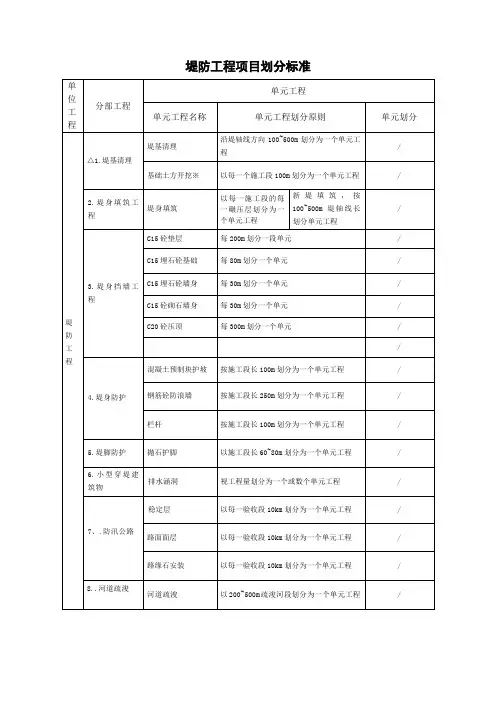

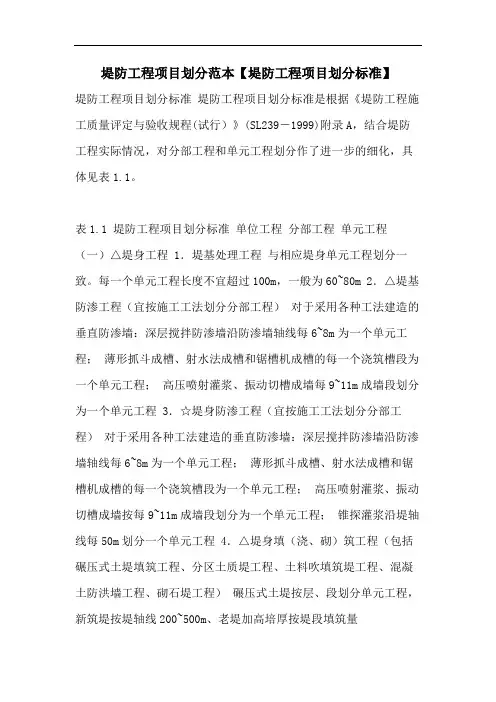

堤防工程项目划分标准单

位工程分部工程

单元工程

单元工程名称单元工程划分原则单元划分

堤防工程△1.堤基清理

堤基清理

沿堤轴线方向100~500m划分为一个单元工

/

基础土方开挖※以每一个施工段100m划分为一个单元工程/

2.堤身填筑工

堤身填筑

以每一施工段的每

一碾压层划分为一

个单元工程

新堤填筑,按

100~500m堤轴线长

划分单元工程

/

3.堤身挡墙工

C15砼垫层每200m划分一段单元/

C15埋石砼基础每80m划分一个单元/

C15埋石砼墙身每30m划分一个单元/

C15砼砌石墙身每30m划分一个单元/

C20砼压顶每300m划分一个单元/

/ 4.堤身防护

混凝土预制块护坡按施工段长100m划分为一个单元工程/

钢筋砼防浪墙按施工段长250m划分为一个单元工程/

栏杆按施工段长100m划分为一个单元工程/

5.堤脚防护抛石护脚以施工段长60~80m划分为一个单元工程/

6.小型穿堤建

筑物

排水涵洞视工程量划分为一个或数个单元工程/ 7、.防汛公路

稳定层以每一验收段10km划分为一个单元工程/

路面面层以每一验收段10km划分为一个单元工程/

路缘石安装以每一验收段10km划分为一个单元工程/

8..河道疏浚

河道疏浚

以200~500m疏浚河段划分为一个单元工

/
