第一章土石方工程一、一般规定1、工程计量前,应了解以下事项:1)地下水位标高及排(降)水方法;2)土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3)岩石开凿、爆破方法、石碴清运方法及运距;4)其他需了解的有关事项。
2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。
土方体积折算系数表3、土石方工程土壤及岩石类别的划分,依照工程勘测资料与尠土壤及岩石(普氏)分类表(详见附表)对照后确定。
4、平整场地、沟槽、基坑和一般土石方划分规定:1)建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;2)图示底宽在3m以内,且长大于宽3倍以上的为沟槽;20m3倍以内,且底面积在3)图示底长小于底宽2以内的为基坑;4)超过上述范围的,按一般土石方计算。
5、本章未包括地下水位以下施工的排水费用及地表水排除费用。
6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以系数0.65计算。
7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,己考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。
汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。
8、推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算:二、土方1、土方定额是按干土编制的。
如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18;机械挖土按相应定额子目人工、机械台班消耗量乘以系数1.10。
干湿土的划分:首先应以地质勘测资料为准,含水率≤25%为干土、含水率>25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。
2、挖淤泥、流砂工程量,按挖土方工程量计算规则计算;未考虑涌砂、涌泥,发生时按实。
广东2010建筑定额说明及计算规则目录A.1土石方工程章筑工程章说明工程量计算规则A.6 金属结构工程章说明工程量计算规则A.9楼地面工程章棚工程章墙工程章说明工程量计算规则A.16油漆涂料裱糊工程章说明工程量计算规则A.19 石说明工程量计算规则A.21 模说明工程量计算规则A.23 垂直运输工程章说明工程量计算规则A.26混凝土泵送增加费章说明工程量计算规则A.1土石方工程章说明一、一般规定1、工程计量前,应了解以下事项:1) 地下水位标高及排(降)水方法;2) 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3) 岩石开凿、爆破方法、石碴清运方法及运距;4) 其他需了解的有关事项。
2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。
土方体积折算系数表<td width="166"style="width:124.7pt;border-top:1.5pt;border-left:1.5pt;border-bottom:1.0pt;border-right:1.0pt;border-color:windo wtext;border-style:solid;padding:0cm 5.4pt 0cm 5.4pt;height:29.05pt">天然密实度体积<td width="133" style="width:100.0pt;border-top:solid windowtext 1.5pt;border-left:none;border-bottom:solid windowtext1.0pt;border-right:solid windowtext 1.0pt;padding:0cm 5.4pt 0cm 5.4pt;height:29.05pt">虚方体积<td width="133" style="width:100.0pt;border-top:solid windowtext 1.5pt;border-left:none;border-bottom:solid windowtext1.0pt;border-right:solid windowtext 1.0pt;padding:0cm 5.4pt 0cm 5.4pt;height:29.05pt">夯实后体积<td width="133" style="width:100.0pt;border-top:solid windowtext 1.5pt;border-left:none;border-bottom:solid windowtext 1.0pt;border-right:solid windowtext 1.5pt;padding:0cm 5.4pt 0cm 5.4pt;height:29.05pt">松填体积1.001.300.871.080.771.000.670.83<td width="166"style="width:124.7pt;border-top:none;border-left:solid windowtext 1.5pt;border-bottom:solid windowtext 1.0pt;border-right:solid windowtext 1.0pt;padding:0cm 5.4pt 0cm 5.4pt;height:33.75pt">1.151.491.001.25<td width="166"style="width:124.7pt;border-top:none;border-left:solid windowtext 1.5pt;border-bottom:solid windowtext 1.5pt;border-right:solid windowtext 1.0pt;padding:0cm 5.4pt 0cm 5.4pt;height:31.5pt"> 0.931.200.811.00。
1土石方工程定额说明及计算规则(总7页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--第一章土石方工程说明一、土石方定额区分人工、机械施工,按开挖、运输、回填编制。
二、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械种类。
三、土壤及岩石分类:1、本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表。
见下表:1.干土、湿土、淤泥的划分:首先以地质勘察资料为准,土壤含水率≥25%、不超过液限的为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土;含水率超过液限的为淤泥。
2.在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。
如已采用井点降水的,则均按干土计算。
3.无论淤泥还是淤泥质土,均套用淤泥定额。
五、人工挖土方需要人工垂直提升土方超过的,挖淤泥流砂深度超过的,超出部分工程量应计算垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥流砂定额的每增运项目。
六、沟槽、基坑、平整场地和一般土石方的划分:底宽(设计图示垫层或基础的底宽,下同)≤7m,且底长>3倍以上底宽为沟槽;底长≤3倍底宽,且底面积≤150m2基坑;厚度在30cm以内的就地挖、填土及平整为平整场地;超出上述范围的土石方为一般土石方。
七、挖填土方厚度>±30cm时,全部厚度按一般土方相应规定另行计算,但仍应计算平整场地;平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。
八、机械挖土方、淤泥流砂应当合理考虑人工辅助开挖(包括清底、切边、修整底边和修整沟槽底坡度),人工辅助开挖比例按施工组织设计确定;编制施工图预算、招标控制价时,机械挖土方或淤泥流砂可按实挖方量的95%计算,人工挖土方或淤泥流砂按实挖土方量的5%计算;人工辅助机械开挖不超过总挖方量5%的,人工挖土方或淤泥流砂定额相对应子目乘以系数,人工挖土方或淤泥流砂超过总挖方量5%的,定额不调整。

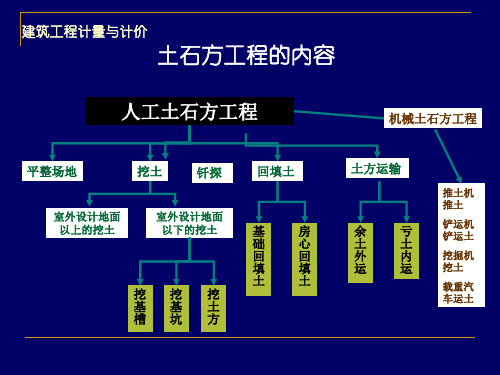

市政定额(⼟⽯⽅⼯程)⼟⽯⽅⼯程包括三⽅⾯内容:挖⼟(⽯)⽅、填⽅、运⼟(⽯)⽅。
1、定额的⼟、⽯⽅体积均以天然密实体积(⾃然⽅)计算,回填⼟按碾压后的体积(实⽅)计算。
⼟⽅体积换算见下表:⼟⽅体积换算表例如:挖⽅总量- 回填⽅*1.15=外运⼟⽅量100m3-50m3 *1.15=42.5 m32、定额为满⾜环保要求⽽配备了洒⽔汽车在施⼯现场降尘,若实际施⼯中未采⽤洒⽔汽车降尘的,在结算中应扣除洒⽔汽车和⽔的费⽤。
3、管道接⼝作业坑和沿线各种井室所需增加开挖的⼟⽯⽅⼯程量按沟槽全部⼟(⽯)⽅量的2.5%计算。
管沟回填⼟应扣除管径在200mm以上的管道、基础、垫层和各种构筑物所占的体积。
管沟底部每侧⼯作⾯宽度单位cm4、沟槽、基坑、平整场地和⼀般⼟⽯⽅的划分:沟槽:底宽7m以内,底长⼤于底宽3倍以上按沟槽计算;基坑:底长⼩于底宽3倍以内,基坑底⾯积在150m2以内按基坑定额计算,平整场地:厚度在30cm以内就地挖、填⼟按平整场地计算。
超过上述范围的⼟、⽯⽅按挖⼀般⼟⽅和⽯⽅计算。
5、机械挖⼟⽅中如需⼈⼯辅助开挖(包括切边、修整底边),机械挖⼟量按90%计算,⼈⼯⼟⽅量按10%计算,⼈⼯挖⼟按实际挖深套相应项⽬乘以系数1.5。
⼟⽅定额编制预算应该注意的问题:1、机械挖冻⼟:D1-0046项⽬只考虑了机械挖冻⼟⼯作内容,如果施⼯遇到多年冻⼟需要破冻⼟项⽬可参考执⾏D1-0335破松⽯项⽬执⾏。
2、机械挖⼟深度定额是怎样考虑的:抓铲挖掘机挖⼟和正铲挖掘机挖⼟定额考虑挖⼟深度为6m,如果实际挖深不⾜6m,且⼩于4m应按照⼟壤类别⼦⽬乘以系数0.85;若挖深⼤于6m。
应按照⼟壤类别⼦⽬乘以系数1.09。
3、筑岛填⼼:筑岛填⼼是指在围堰围成的区域内(填⼟、砂、砂砾⽯)定额⼯作内容包括:50m以内取⼟运砂、填筑、夯实,拆除清理。
⼯程量确定:按不同填筑材料分为夯填或松填,以填筑材料的体积计算。
4、挡⼟板:为了防⽌沟槽、基坑⼟⽅坍塌的⼀种临时性的挡⼟结构。
A.1 土石方工程章说明一、一般规定1、工程计量前,应了解以下事项:1) 地下水位标高及排(降)水方法;2) 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3) 岩石开凿、爆破方法、石碴清运方法及运距;4) 其他需了解的有关事项。
2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。
土方体积折算系数表3、土石方工程土壤及岩石类别的划分,依照工程勘测资料与"土壤及岩石(普氏)分类表"(详见附表)对照后确定。
4、平整场地、沟槽、基坑和一般土石方划分规定:1) 建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;2) 图示底宽在3m以内,且长大于宽3倍以上的为沟槽;3) 图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑;4) 超过上述范围的,按一般土石方计算。
5、本章未包括地下水位以下施工的排水费用及地表水排除费用。
6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以系数0.65计算。
7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,己考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。
汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。
8、推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算:二、土方1、土方定额是按干土编制的。
如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18;机械挖土按相应定额子目人工、机械台班消耗量乘以系数1.10。
干湿土的划分:首先应以地质勘测资料为准,含水率≤25%为干土、含水率>25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。
⼟⽯⽅⼯程定额说明及计算规则第⼀章⼟⽯⽅⼯程说明⼀、⼟⽯⽅定额区分⼈⼯、机械施⼯,按开挖、运输、回填编制。
⼆、套⽤⼟⽯⽅定额应根据合理得施⼯⽅案,选择合理得开挖或回填⽅式、运输距离、机械种类。
三、⼟壤及岩⽯分类:1、本章⼟壤按⼀、⼆类⼟,三类⼟,四类⼟分类,其具体分类见下表。
⼟壤分类表2、本章岩⽯按极软岩、软岩、较软岩、较硕岩、坚硬岩分类,其具体分类见下表:岩⽯分类表注:⽊表依据国家标准《⼯程岩体分级标准》GB 502 1 8-94与《岩⼟丄程期察规范》GB 5 0 02 1 - 2001( 2 00 9局部修订版)定义。
-^四、⼲⼟、湿⼟、淤泥得划分:1、⼲⼟、湿⼟、淤泥得划分:⾸先以地质勘察资料为准,⼟壤含⽔率$25%、不超过液限得为湿⼟;若⽆地质勘察资料,以地下常⽔位为准,常⽔位以上为⼲⼟, 以下为湿⼟;含⽔率超过液限得为淤泥。
2。
在同⼀沟槽、基坑内有⼲.湿⼟时,⼯程量应分别计算,并按槽、坑得全深套⽤相应定额项⽬、如已采⽤井点降⽔得,则均按⼲⼟计算。
3>⽆论淤泥还就是淤泥质⼟,均套⽤淤泥定额。
五、⼈⼯挖⼟⽅需要⼈⼯垂直提升⼟⽅超过1、5m得,挖淤泥流砂深度超过loδm 得,超出部分丄程量应计算垂直运输费⽤,按垂直深度全深每⽶折合⽔平距离7m套⽤⼈⼯运⼟或淤泥流砂定额得每增运项⽬。
六、沟槽、基坑、平整场地与⼀般⼟⽯⽅得划分:底宽(设计图⽰垫层或基础得底宽,下同)≤7m,且底长>3倍以上底宽为沟槽;底长W3倍底宽,且底⾯积W1 30m'基坑;厚度在30Cm以内得就地挖、填⼟及平整为平整场地;超出上述范圉得⼟⽯⽅为⼀般⼟⽯⽅。
七、挖填⼟⽅厚度〉±3 Ocm时,全部厚度按⼀般⼟⽅相应规定另⾏计算,但仍应计算平整场地;平整场地定额未包括挖树根、草⽪与排除障碍物,有发⽣时另⾏计算。
⼋、机械挖⼟⽅、淤泥流砂应当合理考虑⼈⼯辅助开挖(包括清底、切边、修整底边与修整沟槽底坡度),⼈⼯辅助开挖⽐例按施⼯组织设计确定;编制施⼯图预算、招标控制价时,机械挖⼟⽅或淤泥流砂可按实挖⽅量得95%计算,⼈⼯挖⼟⽅或淤泥流砂按实挖⼟⽅量得5%计算;⼈⼯辅助机械开挖不超过总挖⽅量 5 %得,⼈⼯挖⼟⽅或淤泥流砂定额相对应⼦IJ乘以系数Io 5,⼈⼯挖⼟⽅或淤泥流砂超过总挖⽅量5 %得,定额不调整。
附件:浙江省建设工程2010版计价依据综合解释(一)-宁波工程造价网一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中 SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。
广东省建筑工程综合定额说明及计算规则(2010年)目录目录 (1)总说明 (2)第一部分实体部分第一章土石方工程 (5)第二章桩与地基基础工程 (15)第三章砌筑工程 (19)第四章混凝土及钢筋混凝土工程 (22)第五章木结构工程 (29)第六章金属结构工程 (31)第七章屋面及防水工程 (32)第八章防腐、隔热、保温工程 (37)第九章楼地面工程 (71)第十章墙柱面工程 (74)第十一章天棚工程 (82)第十二章门窗工程 (80)第十三章幕墙工程 (80)第十四章细部装饰栏杆工程 (80)第十五章家具工程 (80)第十六章油漆涂料裱糊工程 (80)第十七章广告牌工程 (80)第十八章景观工程 (80)第十九章石作工程 (80)第二十章其他工程 (80)第二部分措施项目第二十一章模板工程 (80)第二十二章脚手架工程 (80)第二十三章垂直运输工程 (80)第二十四章材料运输工程 (80)第二十五章成品保护工程 (80)第二十六章混凝土泵送增加费工程 (80)第二十七章安全文明施工措施项目工程 (80)第二十八章措施其他项目工程 (80)第三部分其他项目第四部分规费第五部分税金第六部分附录总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
二、本定额是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为投标报价,加强企业内部管理和核算的参考。
