湖北土方定额【实用版】目录1.湖北土方定额概述2.湖北土方定额的内容3.湖北土方定额的应用4.湖北土方定额的发展趋势正文一、湖北土方定额概述湖北土方定额是指在湖北省范围内,针对土方工程所制定的一套工程量计算、工程造价控制的技术规范。
它是根据国家有关法律法规、标准和规范,结合湖北省的实际情况,经过专家论证、审查而定的。
湖北土方定额旨在规范土方工程的施工和管理,保证工程质量,提高工程效益,为湖北省基础设施建设提供科学、合理的技术支持。
二、湖北土方定额的内容湖北土方定额主要包括以下几个方面:1.土方工程量的计算方法:包括土方体积计算、土方开挖与回填计算、土方运输计算等。
2.土方工程的单位工程造价:根据工程量计算结果,结合工程项目的具体情况,制定出合理的单位工程造价。
3.土方工程的施工技术要求:包括施工工艺、施工方法、质量标准等。
4.土方工程的工程量清单:明确各项工程量,便于工程管理和造价控制。
三、湖北土方定额的应用湖北土方定额在湖北省的土方工程中具有广泛的应用,主要体现在以下几个方面:1.工程造价控制:通过制定合理的单位工程造价,有效控制工程造价,防止工程造价过高,提高工程项目的经济效益。
2.工程量计算:为工程量计算提供科学、合理的方法,确保工程量的准确性,有利于工程管理和施工。
3.工程质量管理:明确施工技术要求,有利于工程质量的监督和管理,提高工程质量。
4.工程招投标:为工程招投标提供重要依据,有助于招投标过程的公平、公正、公开。
四、湖北土方定额的发展趋势随着我国基础设施建设的不断推进,以及工程建设标准化、规范化的要求,湖北土方定额将面临以下发展趋势:1.逐步与国家定额体系接轨,实现全国范围内的互认互用。
2.完善和优化定额体系,使之更加科学、合理,适应工程建设的需求。
3.加强与国际标准的对接,推动湖北土方定额走向国际化。
4.推广应用先进技术,如 BIM 技术、大数据等,提高湖北土方定额的编制效率和精度。
人工配合机械挖土方定额
【最新版】
目录
1.引言
2.人工配合机械挖土方的概念
3.确定工程量的方法
4.计算综合单价的方法
5.结论
正文
1.引言
在土方工程中,挖土方是一项重要的任务。
为了提高效率,通常会采用机械挖土方,但在一些特殊情况下,需要人工配合机械进行挖土方。
这种情况下,如何确定工程量和计算综合单价呢?本文将对此进行探讨。
2.人工配合机械挖土方的概念
人工配合机械挖土方,就是在机械挖土方的基础上,增加人工进行辅助作业。
例如,在机械挖不到的地方,或者需要进行清理、平整等工作时,就需要人工进行配合。
3.确定工程量的方法
在确定工程量时,需要根据施工方案和设计要求进行。
一般来说,机械挖土方的工程量是按照设计图纸中的体积计算的。
而人工配合机械挖土方的工程量,则需要根据实际情况进行估算。
通常情况下,会按照机械挖土方的工程量乘以一个比例来确定。
这个比例通常会在施工方案中给出。
4.计算综合单价的方法
计算综合单价的方法,通常是根据工程量和工程项目的具体情况进行。
在计算综合单价时,需要考虑到人工、材料、机械、管理费用等多个因素。
根据《建设工程量清单计价规范》gb50500-2013,综合单价的计算公式为:综合单价 = (人、料、机费用 + 管理费用) / 工程量
其中,人、料、机费用是指人工、材料和机械费用的总和,管理费用则是指项目管理、质量监督、安全防护等费用。
5.结论
总之,在人工配合机械挖土方的情况下,确定工程量和计算综合单价的方法都需要根据实际情况和施工方案进行。

一、定额项目设置及说明1、土石方工程共包括五部分142个项目,补充定额1个项目(水坠砂),定额项目组成见表2、定额中已综合考虑了土方工程施工中土壤类别权重,使用时不得调整换算。
3、人工挖土(1-1~12)挖桩孔(1-22~1-23)定额综合了现场内100m土方倒运,若发生100M以上时按所增加的运距套用1-33子目。
其余要套(1-32+1-33)4、人工回填子目包含了回填工作面以外5m以内的取土,回填工作面内的土方倒运不得计算。
5、原土夯实子目(1-21)不能用于灰土回填夯实工序。
看1-27 1-28工程内容(包括拍底夯)6、1-26~1-28子目适用于室内外及各类垫层的回填土7、挖桩间土时,按实挖体积(扣桩占体积)计算,套用定额时,人工乘以1.5的系数。
8、垃圾土外运执行装载机装车1-93和自卸汽车运土每增加1km 子目1-91。
9、机械挖土方定额也适应机械开挖沟槽。
10、余(脏)土外运,按第一章的机械土方子目执行,弃土场费用按环卫有关规定计算。
11、机械土方子目中没有计算大型机械场外运输费用,按第十六章附录二有关子目另行计算。
二、定额项目主要工程量计算※土方工程《计价规则》和《消耗量定额》计算规则差异较大,定额工程量需按图重新计算工程量※主要区别在于预算定额考虑了施工时的预留量如工作面、放坡等(工作面和放坡的取定:①施工组织设计;②定额规定P5 5、6、7)※按施工方法不同分人工土方工程和机械土方工程※定额应用前应确定计算资料:①土壤类别与地下水位标高。
②挖、填、运土与排水施工方法。
③土方放坡与支挡板情况。
1、人工土方工程1)平整场地:其工程量按建筑物外墙外边线每边各加2m以平方米计算。
S=(长+4m)×(宽+4m)或S=S 底+L外×2+162)挖土:“挖土”工程量计算应根据施工组织设计(编制报价)确定的挖土深度、工作面宽度、放坡系数或支挡土板等因素进行。
若无施工组织设计(编制预算和标底),可按消耗量定额规定确定工作面和放坡系数。
挖土方2018年定额2米内
(原创版)
目录
1.挖土方工程概述
2.2018 年定额标准
3.2 米内的挖土方工程实例
4.挖土方工程的注意事项
正文
一、挖土方工程概述
挖土方工程是指在土木建筑工程中,为了开挖基础、沟渠或者平整土地而进行的土方挖掘工作。
挖土方工程是建筑工程中的基础工程之一,其质量直接关系到整个建筑工程的稳定性和安全性。
二、2018 年定额标准
根据我国《建筑工程预算定额》(2018 年版),挖土方工程的定额标准如下:
1.人工挖土:按照不同土质类别,分别设定了不同的人工挖土定额。
例如,对于一般性的黄土,人工挖土的定额为 1.5 立方米/工日。
2.机械挖土:根据不同机械设备类型,设定了不同的机械挖土定额。
例如,使用挖掘机进行挖土,定额为 80 立方米/小时。
三、2 米内的挖土方工程实例
以一个建筑工程为例,如果需要挖掘深度为 2 米的基坑,那么需要按照以下步骤进行:
1.首先进行场地平整,清理表层的杂物和植被。
2.使用挖掘机进行初步挖掘,挖出深度为 2 米的基坑。
3.对挖掘出的土方进行运输和堆放,以便后续的土方回填或者其他用途。
4.施工过程中要注意安全,避免因挖掘过度或者边坡塌方等原因导致的事故。
四、挖土方工程的注意事项
在进行挖土方工程时,需要注意以下几点:
1.根据不同土质和挖掘深度,选择合适的挖掘方式和设备。
2.合理安排挖掘顺序和进度,避免因过度挖掘或者不及时运输导致的场地积水或者土方塌方等问题。
3.注意施工安全,特别是在挖掘深度较大、边坡较陡的情况下,要采取可靠的安全防护措施。

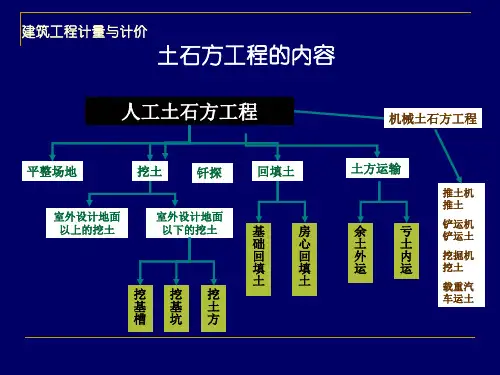

一、【 全统市政定额 】*土石方工程工作内容(一)人工土石方1、人工挖土方的工作内容包括:挖土、抛土、修整底边、边坡。
注:1)砾石含量在30%以上密实性土壤按四类土乘以系数1.43。
2)挖土深度1. 5m应计算人工垂直运输土方。
超过部分工程量按垂直深度每1m折合成水平距离7m增加工日,深度按全高计算。
2、人工挖沟、槽土方的工作内容包括:挖土、装土或抛土于沟、槽边1m以外堆放,修整底边、边坡。
注: 一侧弃土时,乘以系数1.13。
3、人工挖基坑土方的工作内容包括:挖土、装土或抛土于坑边1m以外堆放,修整底边、边坡。
4、人工清理土堤基础的工作内容包括:挖除、检修土堤面废土层,清理场地,废土30m内运输。
5、人工挖土堤台阶的工作内容包括:画线、挖土将刨松土方抛至下方。
6、人工铺草皮的工作内容包括:铺设拍紧、花格接槽、洒水、培土、场内运输。
7、人工装、运土方的工作内容包括:装车、运土,卸土,清理道路,铺、拆走道路板。
8、人工挖运淤泥、流砂的工作内容包括:挖淤泥、流砂,装、运、卸淤泥、流砂,1.5m内垂直运输。
注: 人工挖沟槽、基坑内淤泥、流砂,按土石方工程定额执行,但挖土深度1.5m 时,超过部分工程量按垂直深度每lm折合成水平距离7m增加工日,深度按全高计算。
9、人工平整场地、填土夯实、原土夯实的工作内容包括:1)场地平整:厚度30 cm内的就地挖填,找平。
2)松填土:5m内的就地取土,铺平。
3)填土夯实:填土、夯土、运水、洒水。
4)原土夯实:打夯。
注: 一侧弃土时,乘以系数1.13。
【全统市政定额】 指《全国统一市政工程预算定额》,下同。
(二)机械土石方1、推土机推土的工作内容包括: 推土、弃土、平整、空回,工作面内排水。
2、铲运机铲运土方的工作内容包括:1)铲土、弃土、平整、空回。
2)推土机配合助铲、整平。
3)修理边坡,工作面内排水。
3、挖掘机挖土的工作内容包括:1)挖土,将土堆放在一边或装车,清理机下余土。
人工挖土定额摘要:1.人工挖土定额的概念与意义2.人工挖土定额的计算方法3.人工挖土定额的应用实例4.人工挖土定额的法律依据5.人工挖土定额的发展趋势正文:一、人工挖土定额的概念与意义人工挖土定额是指在土木工程、建筑工程等项目中,对于人工进行挖土方工程所需的费用、时间、劳动力等资源进行预算和核算的一种标准。
它是工程项目成本控制、进度控制和质量控制的重要依据,对于保证工程项目的顺利完成具有重要的意义。
二、人工挖土定额的计算方法在计算人工挖土定额时,需要考虑以下几个因素:1.挖土的类型:根据土壤的性质,挖土可分为普通土、坚土、松软土等不同类型,不同类型的土壤挖土的难度和耗时耗力不同,因此需要分别计算。
2.挖土的深度:挖土的深度不同,所需的人工和时间也不同,一般来说,挖土深度越深,所需的人工和时间越多。
3.工作效率:工作效率受到多种因素的影响,包括工人的技术水平、劳动强度、工作时间等,因此在计算人工挖土定额时,需要综合考虑这些因素。
三、人工挖土定额的应用实例在建筑工程中,例如挖掘机无法到达的基础坑土方工程,就需要采用人工挖土。
此时,就需要根据人工挖土定额来计算所需的人工、时间和费用等。
四、人工挖土定额的法律依据在我国,《中华人民共和国民事诉讼法》第六条规定,民事案件的审理,应当以事实为依据,以法律为准绳。
在人工挖土定额的计算中,也需要遵循这一原则,即根据实际情况和相关法律规定,来计算人工挖土定额。
五、人工挖土定额的发展趋势随着科技的发展,挖土机的性能不断提升,其挖土深度和效率也得到了极大的提升,这在一定程度上冲击了人工挖土的市场。
但是,由于挖土机无法到达的基础坑土方工程等特殊情况,人工挖土仍然具有不可替代的地位。
一.土石方工程1. 土石方体积除松填外,均按天然密实体积计算。
每立方米松方折合实方:土方为0.8立方米,石方为0.7立方米。
2.机械挖土石方,如单位工程量少于2000立方米时,按相应定额乘系数1.10。
人工挖土及用人工凿眼的石方不乘系数。
3.外运费用按各市、各地区的有关规定计算。
(一)人工土方(1)房屋基础土方综合定额综合了平整场地,地槽坑挖土运土,槽坑底原土打夯,槽坑及室内回填夯实和200米以内弃土运土等项目,适用于房屋工程的基础土方及附属于建筑物内的设备基础土方,地沟土方及局部地下室土方。
不适用于房屋工程大开口挖土的基础土方,单独地下室土方及构筑物土方,以上土方应套相应的单项定额。
(2)平整场地指原地面与设计室外地坪标高平均相差(高于或低于)30厘米以内的原土找平。
如原地面与设计室外地坪标高平均相差30厘米以上时,应另按挖、运、填土方计算,不再计算平整场地。
(3)如采用井点排水(应按施工组织设计规定)套用井点排水定额。
定额每套有效范围按60米,井管深度按6米计算。
设备场外运输费另计。
(4)干湿土以地下静止水位为分界线。
如用人工降低地下水位时,干湿土划分,仍以地下静止水位为准。
(5)(二)机械土方(1)机械挖土方定额已包括机械挖不到的土方(但不包括地下室地板下翻梁的土方)及修整底边所需的人工。
(2)5%(3)推土机•铲土机在土层平均厚度小于30厘米的挖土区施工时,推土机定额乘系数1.25,铲土机定额乘系数1.17。
(4)挖掘机在垫板上进行工作时,定额乘系数1.25,铺设垫板用的材料•人工•辅助机械按每1000立方米增加220元计算。
(5)挖掘机挖含石子的粘质沙土按一、二类土定额计算;挖砂石按三类土定额计算;挖松散、风化的片、页岩或砂岩按四类土定额计算;铲运机铲运堆积土或砂时,按三类土定额计算;推土机推未经压实的堆积土时,按推一、二类土乘系数0.87。
(6)机械土方作业均以天然湿度土壤为准,定额中已包括含水率在25%以内所需增加的人工和机械;如含水率超过25%时,定额乘系数1.15;如含水率在40%以上时另行处理。
A.1 土(石)方工程说明一、土壤岩石分类,按土壤及岩石(普氏)分类表综合取定,表中的Ⅰ~Ⅲ类土为定额中的一般土;Ⅳ类土为定额中的砂砾坚土;Ⅴ类为定额中的松石;Ⅵ~Ⅷ为定额中的次坚石;Ⅸ、Ⅹ类为定额中的普坚石;Ⅺ~ⅩⅤ类为定额中的特坚石。
二、根据实际情况,挖土方和挖基础土方项目合并。
本分部中,工程量清单项目工程内容与定额子目工作内容不一致的工程量清单项目的组合单价,应由同一编码下的相关子目组成:如:挖土方清单项目的组成子目为挖土、土方运输和凿桩头等。
挖石方清单项目的组成子目为挖石方、摊座和石方运输等。
管沟土方清单项目的组成子目为挖沟槽、土方运输、土方回填等。
土(石)方回填清单项目的组成子目为土方运输、回填夯实,如现场无余土时,还应包括在他处挖土方或买土。
三、湿土的划分应按地质资料提供的地下常水位为界,地下常水位以下为湿土。
人工挖土子目是按干土编制的,如挖湿土,人工乘以系数1.18。
使用井点降水后,常水位以下的土不能再按湿土计算。
机械土方子目以土壤天然含水率为准划分,含水率大于25%时,定额子目人工、机械乘以系数1.15;如大于40%时,另行处理。
四、定额子目中未包括地下常水位以下施工的排水费用,发生时,应另按措施项目计算。
五、平整场地子目已综合考虑了各种因素,与实际不同时不能换算。
计算挖土方时,也不扣除场地平整的厚度。
六、桩间挖土(不含空桩部分)按相应定额子目乘以表1的对应系数。
表1 桩间挖土调整系数表┏━━━━━━━━━━━━━━━━━━━━┯━━━━━━━━━━━┯━━━━━━━━━━━━━━━━━┓┃桩基种类│调整系数│说明┃┃├─────┬─────┤┃┃│人工│机械│┃┠──────────────┬─────┼─────┼─────┼─────────────────┨┃钻孔灌注桩.预制桩│人工挖土│ 1.5 ││┃┃(独立承台带单桩除外)├─────┼─────┼─────┼─────────────────┨┃│机械挖土│ 1.3 │ 1.3 │机械仅限挖土机┃┠──────────────┼─────┼─────┼─────┼─────────────────┨┃其他桩│人工挖土│ 1.3 ││┃┃(独立承台带单桩除外)├─────┼─────┼─────┼─────────────────┨┃│机械挖土│ 1.3 │ 1.3 │机械仅限挖土机┃┠──────────────┼─────┼─────┼─────┼─────────────────┨┃独立承台带单桩│人工挖土│ 1.1 ││┃┃├─────┼─────┼─────┼─────────────────┨┃│机械挖土│ 1.1 │ 1.1 │机械仅限挖土机┃┗━━━━━━━━━━━━━━┷━━━━━┷━━━━━┷━━━━━┷━━━━━━━━━━━━━━━━━┛七、人工土方:1.人工挖沟槽、地坑深度超过4m时,以相应的4m深子目单价为基础,分别乘以系数:6m以内为1.1,8m以内为1.15,10m以内为1.2,10m 以上为1.25,同时每100m3土方另增加少先吊3.25台班。
土方开挖定额的套用一、什么是土方开挖定额?土方开挖定额是指在一定的工程条件下,按照规定的标准和方法计算出来的每立方米土方开挖所需工时、材料、机械设备及其费用等各项指标。
二、为什么要套用土方开挖定额?套用土方开挖定额有以下几个原因:1.规范施工流程:套用土方开挖定额可以规范施工流程,确保施工质量。
2.节约成本:套用土方开挖定额可以避免过度投入资源,节约成本。
3.提高效率:套用土方开挖定额可以提高施工效率,缩短工期。
三、如何套用土方开挖定额?1.了解具体情况:在实际施工中,需要先了解具体情况,包括地质条件、施工环境等因素。
这些因素会影响到土方开挖的难度和费用。
2.选择合适的标准:根据实际情况选择合适的标准。
不同地区、不同类型的建筑项目都有相应的标准可供参考。
3.计算人力资源:根据所选标准计算出所需的人力资源。
这包括工人数量、工作时间、工资等。
4.计算材料和机械设备:根据所选标准计算出所需的材料和机械设备。
这包括挖掘机、铲车、破碎锤等。
5.计算费用:根据所选标准计算出土方开挖的总费用。
这包括人力资源费用、材料费用、机械设备费用等。
四、土方开挖定额的套用注意事项1.合理选择标准:在套用土方开挖定额时,需要根据实际情况选择合适的标准。
如果选择不当,可能会导致施工质量不达标或者浪费资源。
2.精确计算数据:在套用土方开挖定额时,需要精确计算数据。
如果数据有误,可能会导致施工成本增加或者延长工期。
3.考虑安全因素:在套用土方开挖定额时,需要考虑安全因素。
施工过程中要严格遵守安全规范,保障工人的生命财产安全。
4.及时调整策略:在实际施工中,可能会出现一些意外情况。
需要及时调整策略,以保证工程的顺利进行。
五、结语土方开挖定额的套用是建筑施工中非常重要的一环。
在实际施工中,需要根据具体情况选择合适的标准,精确计算数据,并考虑安全因素。
只有这样才能确保施工质量和效率。
重庆土方开挖定额摘要:1.重庆土方开挖定额的概述2.重庆土方开挖定额的具体内容3.重庆土方开挖定额的应用范围4.重庆土方开挖定额的计算方法5.重庆土方开挖定额的注意事项正文:一、重庆土方开挖定额的概述重庆土方开挖定额是指在进行土方工程开挖时,根据土壤的性质、开挖深度、工程量等因素制定的开挖费用标准。
这一定额标准对于工程的预算、招投标以及施工过程中的成本控制具有重要的指导意义。
二、重庆土方开挖定额的具体内容重庆土方开挖定额主要包括以下几个方面:1.土壤分类:根据土壤的性质,分为一类土、二类土、三类土等,不同类别的土壤开挖费用不同。
2.开挖深度:根据开挖深度的不同,分为浅层开挖、中层开挖、深层开挖等,开挖费用也会相应调整。
3.工程量:根据工程量的大小,开挖费用会有所不同。
工程量越大,单位工程的开挖费用相对较低。
4.开挖方式:不同的开挖方式,如人工开挖、机械开挖等,其费用标准也有所差异。
三、重庆土方开挖定额的应用范围重庆土方开挖定额适用于各类建筑工程、市政工程、道路工程等涉及土方开挖的场合。
这些工程在施工前,需要根据重庆土方开挖定额制定预算,以便进行招投标和施工过程中的成本控制。
四、重庆土方开挖定额的计算方法计算重庆土方开挖定额时,一般需要考虑以下几个因素:1.土壤类别:根据土壤类别,查取相应的开挖费用标准。
2.开挖深度:根据开挖深度,确定相应的开挖费用系数。
3.工程量:根据工程量,计算总的开挖费用。
4.开挖方式:根据开挖方式,调整开挖费用。
将以上因素综合考虑,即可计算出重庆土方开挖定额。
五、重庆土方开挖定额的注意事项在进行重庆土方开挖定额计算时,应注意以下几点:1.准确判断土壤类别,以免导致计算结果偏差。
2.确保工程量的准确性,以避免因工程量误差导致的费用计算失误。
3.选择合适的开挖方式,以降低开挖成本。
第一章土(石)方工程说明一、人工土、石方1. 土壤分类详见“土壤、岩石分类表”。
表列I、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土);Ⅳ类为定额中四类土壤(砂砾坚土)。
人工挖沟槽、基坑定额深度最深为6m,超过6m时,可另作补充基价表。
2.岩石分类详见“土壤、岩石分类表”。
表列Ⅴ类为定额中松石;Ⅵ—Ⅷ类为定额中次坚石;Ⅸ、Ⅹ类为定额中普坚石;Ⅺ—ⅩⅥ类为定额中特坚石。
3.人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
4.本定额未包括地下水位以下施工的排水费用,发生时,另行计算。
5. 支挡土板定额项目分为密撑和疏撑,密撑是指满支挡土板;疏撑是指间隔支挡土板,实际间距不同时,定额不作调整。
6.在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。
7. 人工挖孔桩不分土壤类别。
岩石风化程度为强风化岩、中风化岩、微风化岩三类。
强风化岩不作入岩计算。
中风化岩和微风化岩作入岩计算。
岩石风化程度见下表。
岩石风化程度划分表┏━━━━┯━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━┓┃风化程度│特征┃┠────┼────────────────────────────────────────────────────────┨┃微风化│岩石新鲜,表面稍有风化迹象┃┠────┼────────────────────────────────────────────────────────┨┃│ 1.结构和构造层理清晰┃┃中风化│ 2.岩体被节理,裂隙分割成块状(20~25cm),裂隙中填充少量风化物,锤击声脆、且不易击碎┃┃│ 3.用镐难挖掘,用岩心钻方可钻进┃┠────┼────────────────────────────────────────────────────────┨┃│1.结构和构造层理不甚清晰,矿物成分已显著变化┃┃强风化│2.岩质被节理、裂隙分割成碎石状(2~20cm),碎石用手可折断┃┃│3.用镐可以挖掘,手摇钻不易钻进┃8. 人工挖孔桩遇到淤泥、流沙时,可另行按实际发生计算。
9. 石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。
10. 石方爆破定额是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。
扣除定额中的胶质导线,换为导火索,导火索的长度按每个雷管2.12m计算。
11. 定额中的爆破材料是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。
定额内未计爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。
二、机械土、石方1.推土机推土、推石碴,铲运机铲运土重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘下列系数计算。
┌──────┬──────┬─────┬─────┬─────┐│坡度(%) │5~10 │15以内│20以内│25以内│├──────┼──────┼─────┼─────┼─────┤│系数│ 1.75 │ 2.00 │ 2.25 │ 2.50 │└──────┴──────┴─────┴─────┴─────┘2. 汽车、人力车、重车上坡降效因素,已综合在相应的运输定额项目中,不再另行计算。
3. 机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4.土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。
5. 推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6.挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
7.推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
8.机械土方定额是按三类土编制的,如实际土壤类别不同时,定额中机械台班量乘以下列系数:┌───────────┬────────┬──────┐│项目│一、二类土壤│四类土壤│├───────────┼────────┼──────┤│推上机推土方│0.84 │ 1.18 │├───────────┼────────┼──────┤│铲运机铲运土方│0.84 │ 1.26 │├───────────┼────────┼──────┤│自行铲运机铲运土方│0.86 │ 1.09 │├───────────┼────────┼──────┤│挖掘机挖土方│0.84 │ 1.14 │└───────────┴────────┴──────┘9. 机械上下行驶坡道土方,合并在土方工程量内计算。
10. 汽车运土运输道路是按一、二、三类道路综合确定的,已考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。
11.装载机装原状土,需由推土机破土时,另增加推土机推土项目。
工程量计算规则计算上、石方工程量前,应确定下列各项资料:1. 土壤及岩石类别的确定。
土壤及岩石类别的划分,依工程勘测资料与《土壤及岩石分类表》对照后确定。
2.地下水位标高及排(降)水方法。
3. 上方、沟槽、基坑挖(填)的起止标高、施工方法及运距。
4.岩石开凿、爆破方法、石碴清运方法及运距。
5.其他有关资料。
一、人工土、石方1.计算一般规则(1)人工上、石方均按天然密实体积计算:上方体积如遇虚方体积、夯实体积和松填体积必须折算成天然密实体积时,可按下表折算:┏━━━━┯━━━━━━┯━━━━━━┯━━━━┓┃虚方体积│天然密实体积│夯实后体积│松填体积┃┠────┼──────┼──────┼────┨┃ 1.00 │0.77 │0.67 │0.83 ┃┠────┼──────┼──────┼────┨┃ 1.30 │1.00 │0.87 │1.08 ┃┠────┼──────┼──────┼────┨┃ 1.49 │1.15 │ 1.00 │1.24 ┃┠────┼──────┼──────┼────┨┃ 1.20 │0.93 │0.81 │1.00 ┃┗━━━━┷━━━━━━┷━━━━━━┷━━━━┛(2)凡图示基坑底面积在20m2以内的为基坑;图示沟槽底宽在3m以内,且槽长大于槽宽三倍以上的为沟槽;图示沟槽底宽在3m以上,基坑底面积在20m2以上的为挖土方;设计室外地坪以上的挖土为山坡切土。
(3)人工平整场地是指在建筑物场地内,挖、填土方厚度在±30cm以内的就地找平。
挖填土方厚度超过±30cm时,另按有关规定计算。
当进行场地竖向挖填土方时,不再计算平整场地的工程量。
(4)在同一槽、坑或沟内有干、湿土时,应分别计算工程量,但套用定额时,按槽、坑的全深计算。
2.平整场地工程量按建筑物(或构筑物)外形,每边各加2m以平方米计算。
3. 沟槽长度:外墙按图示中心线长度计算,内墙按图示基础垫层底面之间净长线长度计算,突出墙面的附墙烟囱、垛等挖土体积并入沟槽土方工程量内计算。
4.挖沟槽、基坑、土方放坡系数按下表规定计算放坡。
放坡系数表┍━━━━━┯━━━━━━┯━━━━┯━━━━━━━━━━━━┑│土壤类别│放坡起点(m) │人工挖土│机械挖土││││├──────┬─────┤││││在坑内作业│在坑上作业│├─────┼──────┼────┼──────┼─────┤│一、二类土│ 1.2 │1:0.50 │1:0.33 │1:0.75 │├─────┼──────┼────┼──────┼─────┤│三类土│ 1.5 │1:0.33 │1:0.25 │1:0.67 │├─────┼──────┼────┼──────┼─────┤│四类土│ 2.00 │1:0.25 │1:0.10 │1:0.33 │└─────┴──────┴────┴──────┴─────┘注:1.沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数依不同土壤厚度加权平均计算。
2. 计算放坡时,在交接处的重复工程量不予扣除,槽、坑作基础垫层时,放坡自垫层上表面开始计算。
5.沟槽、基坑需支挡土板时,其宽度按图示底宽单面加100mm,双面加200mm计算。
挡土板面积按槽、坑垂直支撑面积计算。
支挡土板后,不得再计放坡。
6.基础施工增加工作面,按下表规定计算。
基础施工所需工作面宽度计算表┌────────────┬──────────────┐│基础材料│每边各增加工作面宽度(mm) │├────────────┼──────────────┤│砖基础│200 │├────────────┼──────────────┤│浆砌毛石、条石基础│150 │├────────────┼──────────────┤│混凝土基础垫层支模板│300 │├────────────┼──────────────┤│混凝土基础支模板│300 │├────────────┼──────────────┤│基础垂直面做防水层│800 │└────────────┴──────────────┘7.管道沟槽按图示中心线长度计算,沟底宽度设计有规定的按设计规定,设计未规定的按下表宽度计算。
管道地沟沟底宽度计算表┌─────┬───────────────┬────────────────────┬─────┐│管径(mm) │铸铁管、钢管、石棉水泥管(mm)│混凝土、钢筋混挺土、预应力混凝土管(mm)│陶土管(mm)│├─────┼───────────────┼────────────────────┼─────┤│50~70 │600 │800 │700 │├─────┼───────────────┼────────────────────┼─────┤│100~200 │700 │900 │800 │├─────┼───────────────┼────────────────────┼─────┤│250~350 │800 │1000 │900 │├─────┼───────────────┼────────────────────┼─────┤│400~450 │1000 │1300 │1100 │├─────┼───────────────┼────────────────────┼─────┤│500~600 │1300 │1500 │1400 │├─────┼───────────────┼────────────────────┼─────┤│700~800 │1600 │1800 ││├─────┼───────────────┼────────────────────┼─────┤│900~1000 │1800 │2000 ││├─────┼───────────────┼────────────────────┼─────┤│1100~1200│2000 │2300 ││├─────┼───────────────┼────────────────────┼─────┤│1300~1400│2200 │2600 ││└─────┴───────────────┴────────────────────┴─────┘注: 1. 按上表计算管道沟土方工程量时,各种井类及管道(不含铸铁给排水管)接口等处需加宽增加的土方量不另行计算,底面积大于20m2的井类,其增加工程量并入管沟土方内计算。
