QC成果-50米跨度双悬挑钢结构安装精度控制—杭萧钢构
- 格式:pdf
- 大小:784.07 KB

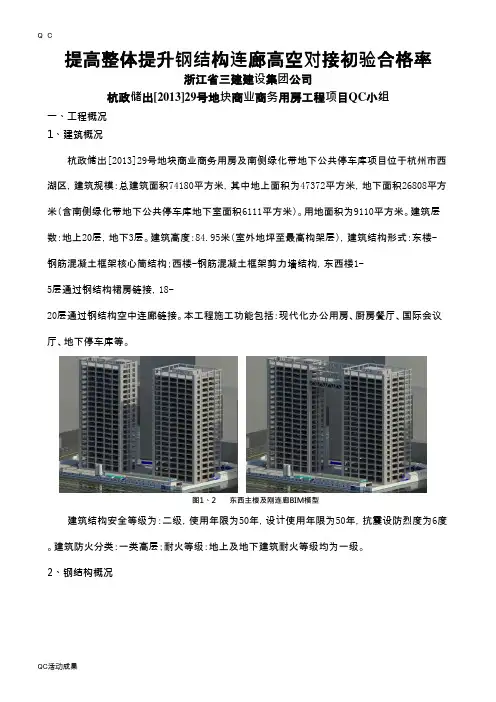

- 文档页数:16
提高整体提升钢结构连廊高空对接初验合格率浙江省三建建设集团公司杭政储出[2013]29号地块商业商务用房工程项目QC小组一、工程概况1、建筑概况杭政储出[2013]29号地块商业商务用房及南侧绿化带地下公共停车库项目位于杭州市西湖区,建筑规模:总建筑面积74180平方米,其中地上面积为47372平方米,地下面积26808平方米(含南侧绿化带地下公共停车库地下室面积6111平方米)。
用地面积为9110平方米。
建筑层数:地上20层,地下3层。
建筑高度:84.95米(室外地坪至最高构架层),建筑结构形式:东楼- 钢筋混凝土框架核心筒结构;西楼-钢筋混凝土框架剪力墙结构,东西楼1-5层通过钢结构裙房链接,18-20层通过钢结构空中连廊链接。
本工程施工功能包括:现代化办公用房、厨房餐厅、国际会议厅、地下停车库等。
图1、2 东西主楼及刚连廊BIM模型建筑结构安全等级为:二级,使用年限为50年,设计使用年限为50年,抗震设防烈度为6度。
建筑防火分类:一类高层;耐火等级:地上及地下建筑耐火等级均为一级。
2、钢结构概况本工程中,东西两栋楼之间的钢连廊采用地面拼装,整体液压提升方式进行施工。
钢结构连廊平面位于7-13轴(跨度33.6米)、E-J轴(横向宽度21.9米),立面位于68.4米-72.6米,钢连廊由3榀主桁架及钢梁组成,总提升重量约600吨。
二、小组概况表2 QC小组活动日程安排计划表制表人:徐正罡制表时间:2017年6月2日三、选题理由四、现状调查现状1:根据对已施工完成的杭州泛海国际大酒店项目、义乌中福广场项目的钢结构连廊 整体提升对接情况记录进行检查,做了以下统计:表3钢结构连廊对接质量验收的自检记录统计表 项目名称对接牛腿 数量对接接头 数量 合格对接接头数量对接精度 杭州泛海国际大酒店项目 24 192 150 78.1% 义乌市中福广场项目648 41 85.4% 总计24019179.6%制表人:徐正罡 制表时间:2017年6月16日分析结论:泛海国际大酒店、中福广场项目钢结构连廊初验最高精度85.4%,未达到公司的质量目标。
提高钢结构大截面钢梁超远距离高空吊装质量合格率中天建设集团有限公司金义综保区QC小组一、工程概况工程概况:工程名称:金义综合保税区一期项目---综合区会展建设单位:金华市金义综合保税区建设发展有限公司监理单位:浙江五洲工程项目管理有限公司设计单位:华东建筑设计研究院有限公司总包单位:中天建设集团有限公司工程地址:金华市孝顺镇综合保税区建筑规模:会展中心钢结构屋顶标高23.516m,图纸构件编号GL1:66.2m长,截面:GL1:H1200*350*18*35,材质:Q345B二榀钢梁为主要联系梁,21根图纸构件编号GL2截面:HM588*300,材质:Q345B为主要联系次梁,并使用H型钢及圆管支撑联系系统组成的屋面钢架结构。
屋面为玻璃及彩钢板屋面,7道钢结构4.0mm不锈钢天沟及4道环绕混凝土女儿墙内边的4.0mm不锈钢天沟组成的屋面排水系统。
吊装技术数据序号钢构名称外形尺寸单重数量1 钢主梁H1200*350*18*35㎜8.25吨2根6段2 次梁HM588*300㎜ 5.0吨21根3 人字形屋架钢梁0.5吨296根二、QC小组及成员简介3卢希伟男55 高中工程师技术负责人副组长4郭尧阳男35 本科工程师技术员副组长5施益飞女47 大专工程师资料员组员6钟江俊男29 大专助理工程师施工员组员7姜晓锋男26 大专助理工程师质检员组员8胡力力男32 大专助理工程师施工员组员9夏华明男43大专工程师施工员组员10胡伟航男38大专助理工程师安全员组员11李传华男44 大专助理工程师钢结构施工组组员出勤率100制表:施益飞时间:2017年3月12日三、选题理由理由一:建筑行业的安全保质生产是一个企业应该遵循的责任和义务,质量是公司发展的前提,管理的中心应该围绕工程质量进行展开。
理由二:公司还没做过500T汽车吊吊装约52米超远距离的钢结构构件,本工程周边情况比较复杂,对吊装安全性的要求很高,是公司进行该方面施工的一次大胆尝试,需要有技术、安全、质量等方面的措施做后盾。

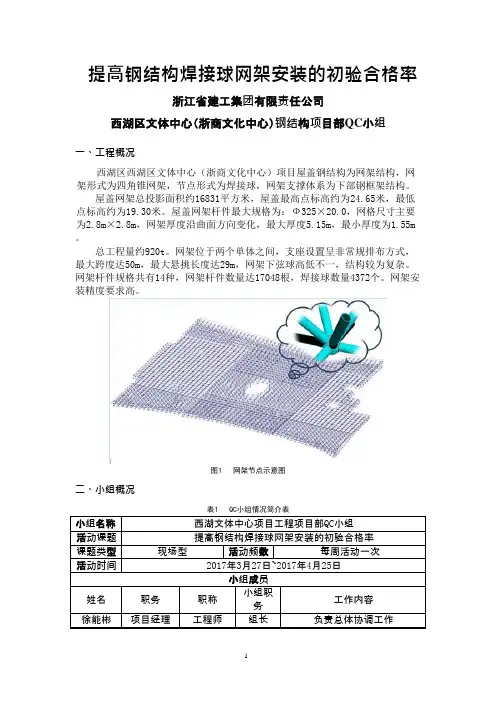

提高钢结构焊接球网架安装的初验合格率浙江省建工集团有限责任公司西湖区文体中心(浙商文化中心)钢结构项目部QC小组一、工程概况西湖区西湖区文体中心(浙商文化中心)项目屋盖钢结构为网架结构,网架形式为四角锥网架,节点形式为焊接球,网架支撑体系为下部钢框架结构。
屋盖网架总投影面积约16831平方米,屋盖最高点标高约为24.65米,最低点标高约为19.30米。
屋盖网架杆件最大规格为:Ф325×20.0,网格尺寸主要为2.8m×2.8m,网架厚度沿曲面方向变化,最大厚度5.15m,最小厚度为1.55m 。
总工程量约920t。
网架位于两个单体之间,支座设置呈非常规排布方式,最大跨度达50m,最大悬挑长度达29m,网架下弦球高低不一,结构较为复杂。
网架杆件规格共有14种,网架杆件数量达17048根,焊接球数量4372个。
网架安装精度要求高。
图1 网架节点示意图二、小组概况表1 QC小组情况简介表小组名称西湖文体中心项目工程项目部QC小组活动课题提高钢结构焊接球网架安装的初验合格率课题类型现场型活动频数每周活动一次活动时间2017年3月27日~2017年4月25日小组成员姓名职务职称小组职务工作内容徐能彬项目经理工程师组长负责总体协调工作肖锋技术总工工程师副组长技术指导戚珈峰分公司技术质量部长工程师副组长技术指导谢卫锋技术负责人工程师副组长策划指导李政质量员助理工程师组员组织指导周跃森质量员无组员组织实施何思进施工员助理工程师组员组织实施朱平安全员助理工程师组员质量监督马银伟质量员工程师组员质量监督刘洋技术员助理工程师组员组织实施表2 QC活动小组日程活动计划表任务名称工期开始时间完成时间1 工作安排2工作日2017年3月27日2017年3月29日2 现状调查9工作日2017年3月29日2017年4月7日3 现状调查数据整理分析2工作日2017年4月7日2017年4月9日4 讨论分析原因2工作日2017年4月9日2017年4月11日5 查找确认要因3工作日2017年4月11日2017年4月14日6 研究确定对策2工作日2017年4月14日2017年4月16日7 实施对策6工作日2017年4月16日2017年4月22日8 效果检查3工作日2017年4月22日2017年4月25日9 分析总结1工作日2017年4月25日2017年4月26日三、选题理由公司质量目标提高钢结构焊接球网架安装的初验合格率≥95%现状我公司以往未曾有大面积焊接球网架安装经验四、 现状调查我们QC 小组对网架样板区钢结构网架安装质量进行了验收,检查了300个点 ,不合格点50个,初验合格率为83.3%。
(QC成果)提高双T板吊装一次合格率-图文提高双组名称小组注册号课题类型组长活动日期嘉善县跨区域多村联建强村“两创”中心建设工程项目部QC小组ZSJ/QC2023-091现场型宣震鹰2023年3月至2023年5月课题名称课题注册号小组成员活动频次提高双T板吊装一次合格率ZSJ/QCKT2023-09110人1次/周制表人:厉京明时间:2023年3月16日小组成员介绍姓名性别男女男男男男文化程度大学大学大学大学大学大学职务项目经理技术负责人分公司主任工程师质量员技术员质检员职称工程师工程师高工助工助工助工小组职务组长副组长副组长组员组员组员小组分工全面负责方案编制方案审核现场落实方案落实现场测量板吊装一次合格率小组介绍QCT男男男男大学大专大专大学资料员材料员施工员施工员助工助工助工助工组员组员组员组员记录整理材料设备采购现场实施现场实施小组活动计划和实际进度表计合格点不合格点87138020937841634456合格率87%制表人:厉京明时间:2023年3月20日2、对走访的4个工程已施工双T板实际情况进行检查,每个项目100个点,总计400个检查点。
通过对检查过程中发现的问题进行分析与统计,发现存在以下问题影响双T板合格率:1 双T板整体平整度差2 双T板板间缝隙大3 双T板焊接固定情况不符合要求4 双T板材质差5 其他3、根据调查结果,对影响双T板施工质量问题做出如下统计:序号问题名称12345合计双T板整体平整度差双T板板间缝隙大双T板焊接固定情况不符合要求双T板材质差其他频数232083256累计频率(%)41.176.891.196.4100/制表人:厉京明时间:2023年3月20日根据上述双T板施工发现的质量问题统计表,绘制出如下排列图:制图人:厉京明时间:2023年3月20日4、目标设定依据通过对影响双T板合格率的因素的量化分析表明,双T板整体平整度差、双T板板间缝隙大两个问题占累计的76.8%,如果解决这两个问题,双T板合格率将达到96.8%,即便解决这两个问题的85%,整体合格率将达到95.1%,因此95%目标值可以实现。
提高钢结构吊装施工进度浙江省三建建设集团有限公司武义县博物馆、规划展示馆工程QC小组一、工程概况武义县博物馆、规划展示馆项目BT工程,位于武义县北岭新区温泉北路与芳华路(规划中)交叉口东北侧,北面为黄清垅水库。
工程为地下一层,地上二~四层大楼,由博物馆和规划展示馆及连廊组成的双馆连体大楼一幢;总建筑面积30783.6平方米。
其中地上建筑面积21387. 6平方米,地下建筑面积9396平方米。
地上面积中博物馆10997.6平方米,规划展示馆10390平方米。
结构为钢筋砼钻孔桩基、承台或独立基础,伐板基础,主体框架结构。
本工程钢结构共包含3个部分。
1、规划展示馆与博物馆四层连接区(标高16.1m)X-9至X-19轴交Y-5至Y-10轴,钢梁截面分别为H700x200x16x24、H600x200x10x12、H500x200x8x12和H400x200x8x10,跨度最大为71.4米。
2、规划展示馆屋面(标高19.35m)X-6至X-7轴交Y-7至Y-12轴和X-7至X-10轴交Y-7至Y-9轴,钢梁截面分别为H500x200x30x30、H500x200x12x12、H500x300x6x6、H150x150x6x6、H250 x125x8x8。
跨度最大为16.8米。
3、博物馆屋面(标高19.35m)X-19至X-21轴交Y-7至Y-9轴和X-20至X-24轴交Y-4至Y-7轴,钢梁截面分别为H500x200x30x30、H500x200x12x12、H500x200x10x10、H150x150x6x6。
跨度最大为16.8米。
钢结构部位平面图制图人:何汉杰制图日期:2017.3.15二、QC小组概况武义县博物馆、规划展示馆项目BT工程QC小组成立于2017年1月,注册登记号ZCJ/QC2017 -030,类型为管理型,由9人组成,接受TQC教育,平均时间于50小时以上。
该QC小组由项目经理小组概况表小组名称武义县博物馆、规划展示馆项目BT工程QC小组成立时间2017年1月20日课题类型管理型课题名称提高钢结构吊装施工进度小组注册号ZCJ/QC2017-030 课题注册号ZCJ/QCKT2017-030活动情况2017.3~2017.5 小组成员9人序号姓名年龄学历职务职称组内职务1 冯晓建36 本科项目经理工程师组长2 朱军林51 大专技术负责工程师副组长3 沈文跃42 中专施工员工程师组员4 何汉杰26 本科施工员助理工程师组员5 董庆52 中专质检员工程师组员6 王良亮28 本科安全员助理工程师组员7 马裕刚40 中专安全员助理工程师组员8 万志远45 中专材料员助理工程师组员9 王廷辉52 中专吊装队长助理工程师组员制表人:何汉杰制表日期:2017.3.15三、选题理由本工程为武义县县委政府重点工程,规划展示馆与博物馆连接体钢结构及规划展示馆和博物馆屋面的钢结构是本工程大空间结构中的亮点,为业主重点关注的对象之一,也是展现项目部技术实力和施工管理水平的子分部工程。
2015年度杭萧钢构股份有限公司QC小组活动成果提高钢筋桁架楼承板施工的质量小组名称:巴哈尔路棚户区改造地下车库、1#楼、2#楼工程项目QC小组发表人:王振宇、陈芳、彭政华、祝华、冯旭东、盛镭、张兵单位名称:杭萧钢构股份有限公司2015年12月30日目录一、工程概况 (3)二、小组概况 (3)三、选题理由 (4)四、现状调查 (5)五、活动目标 (6)六、原因分析 (7)七、确认要因 (7)八、制订对策 (8)九、对策实施 (9)十、效果检查 (9)十一、巩固措施 (10)十二、体会及今后打算 (11)一、工程概况本工程位于新疆乌鲁木齐市天山区巴哈尔路北侧与三屯碑路北巷交叉处,地下一层、地上二十六层的钢结构高层住宅楼,总建筑面积49454.8平方米。
该工程由裙房(地下车库至二层为商业用房)和主楼(1#和2#楼为住宅)组成。
其中地下建筑面积为5835.68平方米,地上建筑面积为43619.12平方米,建筑总高度78.75米,其中负一层层高为6.3米,一至二层层高为4.5米,三至顶层均为2.9米。
本工程为一类高层民用建筑,耐火等级为Ⅰ级,屋面防水等级为II级。
±0.000相当于绝对标高938.5m(1#楼)和937.3m(2#楼)。
项目整体效果图二、小组概况巴哈尔路棚户区改造地下车库、1#楼、2#楼工程项目部QC小组成立于2014年8月,类型为现场型,由7人组成,具体见下表:QC 小组成员概况表 附表2-1小组名称巴哈尔路棚户区改造地下车库、1#楼、2#楼工程项目QC 小组课题名称提高钢筋桁架楼承板施工的质量申报单位(部门)杭萧钢构组长王振宇人 数7注册登记号[2014]023号课题类型现场型活动频次16次人均接受QC 小组时间60小时活动时间2015.4-2015.9序号姓 名性别专业学历职务职称组内职务QC 教育时间(h )1王振宇男大 专项目经理工程师组 长652陈 芳女本 科项目总工高级工程师副组长653彭政华男本 科技术负责工程师组 员604祝 华男本 科生产负责高级工程师组 员605冯旭东男本 科质量负责助理工程师组 员606盛 镭男大 专主管助理工程师组 员55组员情况7张 兵男大 专安全员助理工程师组 员55制表人:彭政华 制表时间:2015年8月1日三、选题理由1、本工程为新疆地区最大的钢结构住宅项目,也是公司重点项目,质量目标为优质工程。
2015年度杭萧钢构股份有限公司QC小组活动成果50米跨度双悬挑钢结构安装精度控制小组名称:杭萧钢构股份有限公司杭政储出【2007】82号地块商业金融用房工程项目QC小组发表人:黄耀辉李庆刚张翔陈芳刘重阳何观庆单位名称:杭萧钢构股份有限公司2016年2月16日目录一、工程概况 (3)二、小组概况 (4)三、选择课题 (4)1、课题名称: (4)2、选题理由: (4)四、现状调查 (5)五、设定目标及可行性 (6)1、设定目标 (6)2、可行性分析 (7)六、原因分析 (8)七、要因确认 (8)八、制定对策 (9)九、对策实施 (10)十、效果检查 (11)十一、巩固措施 (11)十二、总结和下一步打算 (12)50米跨度双悬挑钢结构安装精度控制杭萧钢构股份有限公司杭政储出【2007】82号地块商业金融用房工程项目QC小组一、工程概况西溪天地综合体9号楼项目座落于杭州市,建筑平面呈L型,位于地块的东南角。
结构形式为现浇钢筋混凝土框架-剪力墙结构,悬挑部分采用钢管混凝土柱,钢梁-混凝土组合楼盖,钢支撑结构。
建筑的拐角处设有通道,通道六层以上采用悬挑架空层,最大悬挑跨度为50.75米,宽23.75米,呈90°方向布置。
为办公商用综合楼。
如图1所示。
图1 建筑整体效果图图2 9号楼整体效果图上部钢结构支撑在两侧斜向钢管混凝土柱上,钢管柱截面为Φ800、Φ600。
上部悬挑钢结构层高4米,共3层,钢管柱截面为Φ500、Φ600;框架梁为H型钢梁,最大截面规格H160 0×500;支撑为矩形钢管,最大截面规格□600×600。
材质均为Q345B。
二、小组概况表1小组名称杭萧钢构股份有限公司杭政储出【2007】82号地块商业金融用房工程项目QC小组成立时间2015年3月1日小组类型攻关型活动频次20次课题活动时间2015.03-2015.11序号姓名性别年龄文化程度职务职称组内分工1黄耀辉男32本科高级工程师项目经理组长/协调组织工作2李庆刚男38本科工程师生产经理副组长/组织实施3陈芳女51本科高级工程师项目总工副组长/指导实施并组织总结验收制表人:黄耀辉制表日期:2015年3月1日三、选择课题1、课题名称:50米跨度双悬挑钢结构安装精度控制2、选题理由:1)施工难度大。
架空悬挑钢结构跨度大,构件重,安装难度大,最大悬挑跨度达50.75米,安装高度20.78m ~28.78米。
2)施工工艺复杂。
建筑安装中对测量的控制精度要求高。
本工程为不规则的建筑结构,对精度的控制相对于普通结构要求更严,实施难度更大,技术要求更高。
3)高空焊接量大,焊接条件复杂。
高空焊接条件差,因此高空焊接是本工程工期和质量控制的重点和关键。
4刘重阳男41本科工程师项目副总工副组长/组织实施5何观庆男29本科资料员助工组员/资料收集6张翔男28本科安全员助工组员/负责安全控制4)钢结构施工安全防护困难。
本工程为多高层建筑,作业面积大,施工交叉工序多,因此钢结构分部施工需制定专项的高空作业安全防护方案,确保本工程的安全施工。
四、现状调查现场通过对第一节钢柱及钢梁的施工情况进行统计,其安装的圆管柱、H型钢框架梁各20根,次梁60根,对现场安装构件进行实时调查,共采集120个数据点,出现各种问题共计20次,一次安装合格率为83.33%。
50米跨度双悬挑钢结构一次安装质量检查统计表表2分类名称检查点数不合格点数不合格率合格点数合格率12层主次梁表面高差20525%1575%2上下柱接口处错口2015%1995%3相邻柱顶标高2015%1995% 41-2节柱平面弯曲20945%1155% 51-2节柱结构高度2015%1995% 61-2节柱垂直度20315%1785%制表人:何观庆制表日期:2015年5月15日50米跨度双悬挑钢结构一次安装质量问题分析统计表表3分类名称频数累计频数问题频率累计频率11-2节柱平面弯曲9945%45%22层主次梁表面高差51425%70%31-2节柱垂直度31715%85%4相邻柱顶标高1185%90%5上下柱接口处错口1195%95%61-2节柱结构高度1205%100%制表人:何观庆制表日期:2015年5月15日制图人:何观庆制图时间:2015年5月15日图3 质量问题排列图根据现场归类分析,质量问题往往是各方偏差和施工方法的累积而成。
如表3所示,钢结构安装质量问题分类A(整体平面弯曲)。
就是由构件制作偏差、现场安装偏差、垂直度等,前面工序误差累计形成的。
故也是质量控制问题分类排列中最大的因素。
所以在一次质量控制行动中,对前面各方偏差的跟踪分析,以及对工艺的熟悉和施工经验的总结。
可以在随后的质量控制中起到预防作用,为工程的施工质量控制提供基础。
五、设定目标及可行性1、设定目标1)满足《钢结构工程施工规范》GB50755-2012的要求;主控项目一次自检100%合格,一般控制项目一次自检95%达到合格,这样总体自检一次性合格率达到93%。
以达到快速校正、终拧、焊接,缩短工期。
2)满足《钢结构工程施工质量验收规范》 GB50205-2001的要求;3)满足《钢结构设计规范》 GB50017-2012的要求;满足相应图纸的要求4)本工程质量目标确保钢结构金奖。
制图人:刘重阳制图时间:2015年5月20日图4 质量目标2、可行性分析1)由于项目的特殊性,公司对本工程十分重视,建立了完善的质量保证体系和质量管理制度。
原投标方案也采用下部临时支撑方式进行安装。
2)公司选派的QC小组成员都是本科以上学历,具有多年的项目管理经验以及开展QC活动的经验,有着务实、创新的敬业精神,有良好的团队合作精神,并具备丰富的施工经验和较高的专业技术水平,由项目经理担任组长,有安装总工程师对该工程的施工进行指导,总包单位以及监理单位对该部位细部的施工提供了宝贵意见。
3)根据上述表3统计,目前安装质量一次自检不合格率为17%,其中1-2节柱平面弯曲、2层主次梁表面高差及1-2节柱垂直度的质量问题占了近85%。
只要通过改进施工安装方法,调整精度控制措施,一次安装合格率达到95%,项目的总体一次安装自检合格率即可达到93%,达到设定目标。
4)一次性验收合格率的提高能有效缩短工期,提高经济效益。
结论:综上所述,设定的目标是可行的。
六、原因分析针对现场出现的质量问题,QC小组进行了多次讨论,结合本工程的实际情况进行了详细分析,确定造成50米跨度双悬挑钢结构安装质量问题的原因详见下面关联图:制图人:陈芳制图时间:2015年5月20日图5质量问题因果分析图七、要因确认表4序号要因确认方法要因确认负责人是否要因1工艺、方案交底不彻底检查分析由于工艺、方案交底不彻底,工人对关键、复杂部位施工不到位刘重阳否2施工质量意识淡薄,管理人员团队意识不强调查分析团队间协调配合不够好,对质量抓管不严黄耀辉否3测量设备不精确,存在误差较大现场检查用电子经纬仪在测量,对双向悬挑下部钢柱的双向倾斜度控制不好何观庆否4外形尺寸偏差,起拱不够现场检查构件进场检查时发现个别构件偏差超过规范要求,要求制作预起拱的量不够。
李庆刚否5现场胎架稳定性不高,拼接偏差现场检查现场环境条件限制,临时胎架需要进场移位,拼接偏差李庆刚是大6现场主次梁安装偏差现场检查由于钢柱高差以及连接板、牛腿定位偏差,导致现场主次梁安装存在偏差。
刘重阳是7双悬挑构件连接接头多,偏差大现场调查梁柱节点接头多,累计偏差大陈芳是8施工场地小,不利于吊装现场调查场地小,不利于吊装。
采用分段拼接,拼接误差大,质量难以控制黄耀辉否9现场拼接焊缝质量现场检查大部分属于高空焊接,焊接质量难以控制。
黄耀辉否10温度变形、焊接变形现场检查梁柱节点焊接量大,变形严重。
黄耀辉否11施工组织设计、工艺针对性不强现场检查针对9号楼的情况没有特别的说明工艺黄耀辉是制表人:刘重阳制表日期:2015年5月25日结论:影响50米跨度双悬挑钢结构安装精度的主要因素是:1)现场胎架稳定性不高,拼接偏差;2)现场主次梁安装偏差;3)双悬挑构件连接接头多,偏差大;4)施工组织设计、工艺针对性不强。
八、制定对策QC小组经过对11条末端因素的逐条确认,小组共找出了4条要因,根据所确定的主要因素,遵循5W1H的原则,通过分析讨论,小组制定了相应对策,对策表如下:表5序号要因对策目标措施地点责任人完成时间1现场胎架、临时支撑稳定性对现场胎架上每个拼接节点处对标高进行复核起拱值严格控制在方案要求数值2mm以内。
1、每移动一次胎架就进行一次复核。
在拼装过程中实时监控,控制起拱值。
2、对胎架底部及侧面进行加李庆钢黄耀辉2015.6~2015.11不高,拼接偏差,加固固。
3、临时支撑上部标高微调时严格控制标高。
4、实施过程中对作业人员进行监督指导。
2现场主次梁安装偏差严格控制构件进场检查复核,控制高强螺栓穿孔率,提高焊接质量严格按照规范要求控制主梁与次梁的安装偏差1 保证主次梁构件螺栓孔制作精度在误差范围内;2 先主梁后次梁进行螺栓终拧;3 根据偏差尺寸制定焊接顺序;4 严格控制构件进场检查;5、管理人员进行旁站监督检查;刘重阳黄耀辉2015.6~2015.113双悬挑构件连接接头多,偏差大利用计算机建模,施工模拟进行构件定位,控制偏差严格按照设计要求控制钢构件安装角度和起拱尺寸的偏差1 利用计算机建模,施工全过程模拟,生成构件。
2 构件安装定位以钢柱和牛腿为基准,控制主尺寸。
3 严格按照先栓后焊的程序,控制焊接变形影响。
施工现场陈芳黄耀辉2015.6~2015.114施工组织设计、工艺针对性不强针对9号楼双悬挑结构编制专项施工方案,组织专家论证,根据施工情况及时进行补充修正严格按照施工组织设计及专项方案实施1 在施工组织设计的框架下编制专项方案,有针对性的实施。
2 组织专家论证,结合多方意见完善。
3 现场技术交底,把方案贯彻到操作层。
4 公司总工办、技术负责人严格监督按照方案实施。
施工现场李庆钢黄耀辉2015.6~2015.11制表人:刘重阳制表日期:2015年6月2日九、对策实施实施一、现场胎架、临时支撑稳定性不高,拼接偏差根据现场实际情况,合理规划场地,胎架使用H型钢和曹钢进行加工制作。
每移动一次胎架就进行一次复核。
在拼装过程中实时监控,控制起拱值。
对胎架底部及侧面进行加固。
临时支撑下部基础进行加固和稳定,上部标高微调时严格控制标高。
实施过程中对作业人员进行监督指导。
实施二、现场主次梁安装偏差监理公司派驻驻厂人员,对构件生产加工过程进行监控。
通过对构件制作过程控制,保证构件制作精度,首先对下料图的精确控制,构件在下料前对下料图进行复核,保证主次梁构件螺栓孔制作精度在误差范围内;严格控制构件进场检查,对有偏差的牛腿和连接板进行修改校正。
