(完整版)开关、插座、风扇安装技术交底
- 格式:doc
- 大小:47.01 KB
- 文档页数:3
技术(安全)交底记录鲁DQ-0043、操作工艺a)清理用錾子轻轻地将盒内残存的灰块剔掉,同时将其他杂物一并清出盒外,再用湿布将盒内灰尘擦净。
如导线上有污物也应一起清理于净。
b)接线1.开关接线规定:电器、灯其的相线应经开关控制。
开关接线时,应将盒内导线理顺,依次接线后,将盒内导线盘成圆圈,放置于开关盒内。
2.插座按线规定:(1)单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接零线;竖装时,面对插座的上极接相线,下极接零线。
(2)单相三孔及三相四孔的接地或接零线均应在上方,如图5-24所示:(3)交、直流或不同电压的插座安装在同一场所时,应有明显的区别,且其插头与插座配套,均不能互相代用。
3. 接线:先将盒内甩出的导线留出维修长度(15~20cm)削去绝缘层,注意不要碰伤线芯,如开关、插座内为接线柱,将导线按顺时针方向盘绕在开关、插座对应的接线柱上,然后旋紧压头。
如开关、插座内为插接端子,将线芯折回头插人圆孔接线端子内(孔径允许压双线时),再用顶丝将其压紧,注意线芯不得外露。
4接线时应特别注意:为了保证安全和使用功能,在配电回路中的各种导线连接,均不得在开关、插座的端子处以套接压线方式连接其他支路。
c)开关、插座安装1、开关安装规定。
(1)安装在同一建筑物、构筑物内的开关,宜采用同一系列的产品;开关的位置应与灯位相对应;同一单位工程其跷板开关的开、关方向应一致,且操作灵活,接触可靠。
(1)开关安装的位置应便于操作,开关边缘距门框的距离为0.15~0.2m;若设计无特殊要求,扳把开关下底距地面高度为1.3m;拉线开关距地面高度为2~3m,且拉线出口应垂直向下。
(2)并列安装的拉线开关的相邻间距不应小于20mm。
(3)相线应经开关控制;民用住宅严禁装设床头开关。
(4)为了安全和使用方便,任何场所的窗、镜箱、吊柜上方及管道背后、单扇门后均不应装有控制灯具的开关。
(5)多尘潮湿场所和户外应选用防水瓷质拉线开关或加装保护箱;在易燃、易爆和特别潮湿的场所,开关应分别采用防爆型、密闭型或安装在其他场所控制。
开关插座安装技术交底在进行开关插座安装工作之前,需要掌握一些基本的技术交底事项,包括以下几个方面:材料及工具准备•开关插座•接线盒•电线钳•扳手•螺丝刀•电缆管安装过程步骤一:准备工作在进行开关插座的安装工作之前,需要首先对安装现场进行检查,确保安全,以及电线的质量等情况。
检查完成后,即可开始准备安装所需材料和工具。
步骤二:连接电源将电缆管接好,将铜线裸露出大约2 cm,用电线钳将其固定住,然后将其插入接线盒相应的孔中,紧固螺丝。
在连接之前,需要检查电线的线节是否充分,这样可以确保稳定的电源。
步骤三:安装开关或插座将开关或插座固定在合适的位置,用螺丝固定住。
在拆卸安装过程中,不应伤害外壳露出的内部线路,避免影响使用效果。
步骤四:连接电线用电线钳将电线反复弯曲,然后将铜线插入相应的插槽中,铜线应完全插入,插头接口要尽量舒展;电线接头很好应该是白色的线接白线,黑色的线接黑线步骤五:电路测试在进行开关插座放电前,首先要进行电路测试,检查开关插座是否工作正常,这是保证安全和实用的基本保证。
使用的测试工具应为万用表,首先要检查电源的正负极是否连接正确,然后再进行开关或插座的测试。
安全事项在进行开关插座安装工作时应当注意以下几个方面的安全事项:1.在进行安装工作时,应将电源开关关闭,以保证人员和设备的安全。
2.在安装过程中,应避免操作不当,遵循正确的工作流程,以免造成损伤。
3.在进行电线接口连接操作时,应注意正确的线接口的连接方式,避免接错线路。
4.不要将带电的电线暴露在外,以免造成意外触电伤害。
5.在进行电路测试时,必须使用万用表等专业工具。
开关插座的安装流程相对简单,需要遵循正确的操作流程,注意安全事项,才能实现稳定可靠、实用的效果。

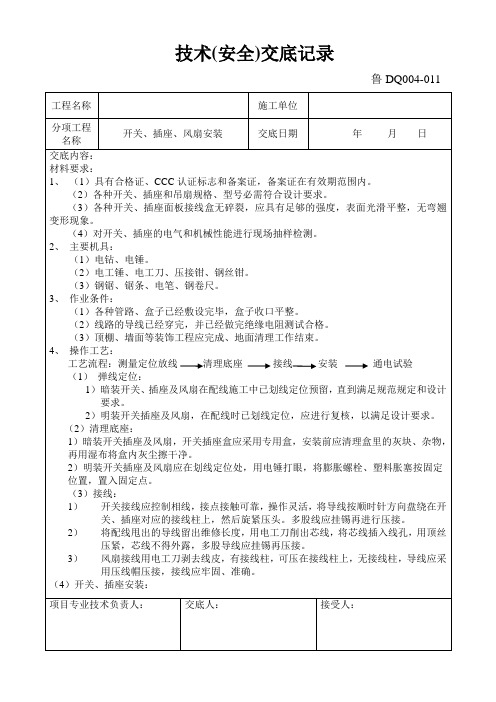

技术交底记录(开关插座安装)1. 背景本次技术交底是针对开关插座安装进行的,包括单控、双控、三控开关和单插座、双插座等。
该交底旨在规范施工流程,确保安装质量,提高施工效率。
2. 安装工具(1)钳子:用于剥线、夹紧电线等;(2)电钻及批头:用于固定插座;(3)排线钳:用于接线;(4)螺丝刀:用于拆卸旧插座、安装新插座等;(5)白胶带:用于固定线束。
3. 施工流程3.1 施工准备(1)关闭配电箱总开关,断电;(2)确认是否有其他电器连接在该插座上,若有,则拆除;(3)检查线路是否正常,确认线路稳定。
3.2 拆除旧插座(1)使用螺丝刀拆下旧插座的盖板;(2)打开旧插座,拆下插座、开关等;(3)将电线拆下,并利用白胶带固定线束。
3.3 安装新插座(1)根据电路的需求,选择单控、双控、三控开关中的合适类型;(2)使用电钻及批头,将新插座和开关固定在墙上;(3)根据图示进行接线,注意连接的正确性;(4)将接线后的线束放好,将插座装入盒中;(5)拧回盖板,完成安装。
4. 安全注意事项(1)安装前应检查电路,并关闭配电箱总开关,以确保安全;(2)施工过程中,应正确使用工具,操作规范,以免损坏电线、设备或人身安全;(3)施工前应检查电板,插头是否带电,以免触电;(4)安装完成后,应注意电源是否正常,有无漏电等危险。
5.本次技术交底从安装工具、施工流程、安全注意事项等方面进行了详细说明。
对于开关插座的安装,应该确保严格按照规范进行施工,以确保安全、稳定和高效。
同时,需要对工具的操作规范和注意事项进行了解和掌握,发现问题及时处理,做到“安全第一,质量第一”。

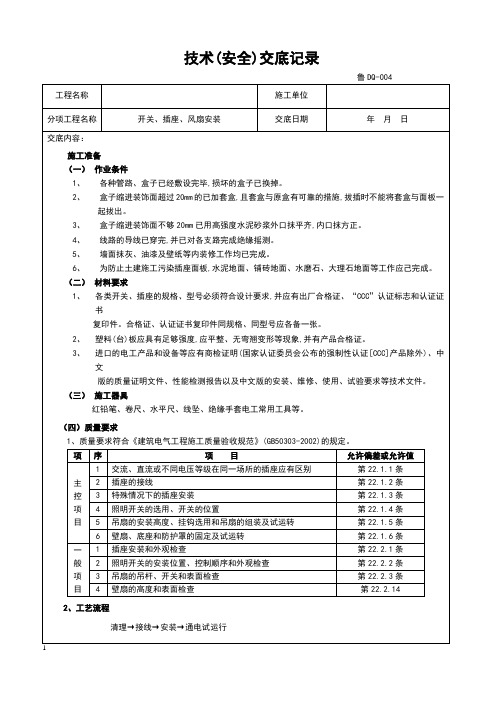

开关、插座安装施工技术交底一、施工准备(一)作业条件1、各种管路、盒子已经敷设完毕,损坏的盒子已换掉。
2、盒子缩进装饰在超过20mm的已加套盒,且套盒与原有可靠的措施,拔插时不能将套盒与面板一起拔出。
3、盒子缩进装饰面不够20mm已用高强度水泥砂浆外口抹平齐,内口抹方正。
4、线路的导线已穿完,并已对各支路完成绝缘摇测。
5、墙面抹灰、油漆及壁纸等内装修工作均已完成。
6、为防止土建施工污染插座面板,水泥地面、铺砖地面、水磨石、大理石地面等工作应已完成。
(二)材料要求1、各类开关、插座的规格、型号必须符合设计要求,并应有出厂合格证、“CCC”认证标志和认证证书复印件。
合格证、认证证书复印年同规格、同型号应各备一张。
2、塑料(台)板应有足够强度、应平整、无弯翘变形等现象,并有产品合格证。
3、进口的电工产品和设备等应有商检证明(国家认证委员会公布的强制性认证[CCC]产品除外),中文版的质量证明文件、性能检测报告以及中文版的安装、维修、使用、试验要求等技术文件。
(三)施工器具1、红铅笔、卷尺、水平尺、线坠、绝缘手套电工常用工具等。
二、质量要求表5-19项序检查项目允许偏差或允许值主控项目1交流、直流或不同电压等级在同一场所的插座应有区别第22.1.1条2 插座的接线第22.1.2条3 特殊情况下的插座安装第22.1.3条4 照明开关的选用、开关的位置第22.1.4条5吊扇的安装高度、挂钩选用和吊扇的组装及试运转第22.1.5条6 壁扇、底座和防护罩的固定及试运转第22.1.6条一般项目1 插座安装和外观检查第22.2.1条2照明开关的安装位置、控制顺序和外观检查第22.2.2条3 吊扇的吊杆、开关和表面检查第22.2.3条4 壁扇的高度和表面检查第22.2.4条三、工艺流程清理→接线→安装→通电试运行四、操作工艺(一)清理用錾子轻轻地将盒内残存的灰块剔掉,同时将其他杂物一并清出盒外,再用湿布将盒内灰尘擦净。

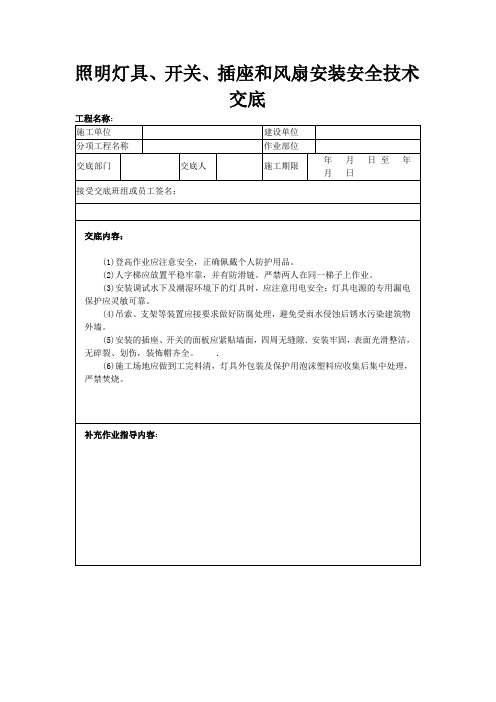

照明灯具开关插座和风扇安装安全技术交底为了确保照明灯具、开关插座和风扇的安装质量,保障人员的安全,特进行安全技术交底。
照明灯具安装安装流程1.按照设计方案进行照明灯具的选型。
2.在安装照明灯具时,应选择可靠的电器开关、电源插座等电器设备。
3.安装前应检查电线的大小及颜色是否匹配,电缆线的绝缘表面是否被刮伤、磨损和破损等。
4.灯具周围应保持一个相应的安全距离,以避免灯具热量对周围物品的影响。
5.安装位置应保证照明灯具的光源能够均匀照亮使用场所,同时避免给人眼震感。
6.连接线路时应注意颜色搭配,正确连接导线,避免发生短路、漏电等事件。
安装注意事项1.安装人手部应干态,避免手部潮湿。
2.安装人员应先切断电源开关后进行操作,避免电击和火灾。
3.安装照明灯具时,应注意螺丝是否锁紧,避免灯具脱落而导致的意外伤害。
4.安装过程中注意安全防护,防止照明灯具的玻璃或其他部件掉落,对于高处安装需要使用安全绳索等相关设备。
开关插座安装安装流程1.确定安装位置,避免与电线、燃气管道等重要设施重叠。
2.打上标记,在安装孔位置处进行打孔、铰扣。
3.将底座插到铰扣上,然后拧紧螺丝。
4.连接电线,保证接头安全可靠,颜色对应正确。
5.安装面板并拧紧螺丝。
安装注意事项1.安装人手部应干态,避免手部潮湿。
2.安装人员应先切断电源开关后进行操作,避免电击和火灾。
3.切断电源后,应使用电笔等测试工具检查线路是否带电。
4.螺丝拧紧后需进行松紧度测试,以确保插座与墙面的结合牢固。
5.插座安装后,应进行漏电保护器的测试,以确保安全可靠。
风扇安装安装流程1.按照设计方案进行风扇的选型。
2.根据安装实际需要,采用吊装、安装架、支撑杆等安装方式。
3.经过认真检查后,根据风扇前端和后端的套筒定位装配风扇。
4.连接电源,启动风扇进行试运行,确保安装牢固。
安装注意事项1.安装人手部应干态,避免手部潮湿。
2.安装人员应先切断电源开关后进行操作,避免电击和火灾。
施工技术交底记录工程名称:昱峰花园11、13栋302013 □号)执行标准:建筑电气工程施工质量验收规范GB50303-2002开关、插座安装施工技术交底1、施工技术要点1)、接线盒检查清理。
用毛刷及螺钉旋具小心清理盒子内残留的水泥、灰块等杂物,使盒内干净。
同时注意检查接线盒安装位置是否合适,螺钉安装孔耳有无缺失,相邻接线盒高差是否超过等。
如出现以上现象应予以及时修整。
2)、接线①.先将盒内导线留出维修长度后剪去余线,用剥线钳剥出适宜长度,以冈収子能完全插入接线孔的长度为宜。
②.对于多联开关需分支连接的应采用安全型压接帽压接分支。
③.应注意区分相线、零线及保护接地,不得混乱。
④.开关,插座,吊扇的相线应经开关关断。
⑤.插座接线。
单相两孔插座,面对插座的右孔或上孔与相线连接,左孔或下孔与零线连接;单相三孔插座,面对插座的右孔与相线连接,左孔与零线连接;单相三孔、三相四孔及三相五孔插座的接地(PE)或接零(PEN)线接在上孔。
插座的接地端子不与零线端子连接。
同一场所的三相插座,接线相序应一致。
3)、安装开关、插座的安装。
安装时,先将开关及插座盒预埋在墙内,将盒内导线与开关、插座的面板连接好后,将面板推入,对正安装孔,用螺钉固定牢固。
固定时应使面板端正,与墙面平齐。
应注意对面板的保护,不要划伤。
在面板安装完毕后再盖上装饰帽。
安装在潮湿场所及室外的开关、插座应为防水型。
安装在易燃装饰材料上的开关、插座与装饰材料间设置隔热阻燃制品。
交底人(签字)接受交底人(签字)1、本表一式两份:交底单位与接受交底单位各一份。
2、本表也可作总包与专业工程分包和劳务作业分包之间进行交底的记录。
施工技术交底记录工程名称:中鸿时尚新天地C、D栋302013交底单位湖南省第五工程公司中鸿时尚新天地项目部交底人职务姓名水电技术负责人王登高接受交底单位水电安装队接受交底人职务姓名水电班长周建湘交底时间2007年月日交底地址工地办公室交底分部(子分部)、分项工程名称建筑电气开关、插座安装执行标准:建筑电气工程施工质量验收规范GB50303-2002开关、插座、风扇安装施工技术交底2、施工技术要点1)、接线盒检查清理。
