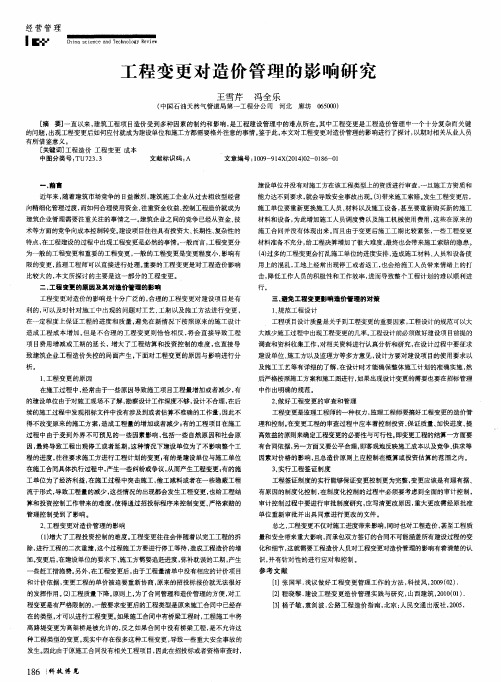

工程变更对建设工程造价的影响研究摘要:本文首先论述了工程变更的分类及产生因素,进而论述了工程变更的影响,最后从“加强建设项目前期的资料收集和调查工作、加强对施工图纸的审查与控制、严格遵循工程变更的原则、加强工程施工环节的工程变更控制、严格控制工程变更、工程变更的处理原则及工程变更的造价管理”这7个小点论述了控制工程变更的措施及对策,以供参考。
关键词:工程变更;设计变更;工程造价Abstract: this paper first discusses the engineering change classification and produce factor, then discusses the influence of the engineering change, and finally from the “strengthen the construction project of the data collection and investigations, to strengthen the construction drawings scrutiny and control, strictly follow the principle of engineering change, strengthening the construction of engineering change control, link strict control engineering change, engineering change treatment principle and engineering change cost management,” the seven small point di scusses the engineering change control measures and countermeasures for your reference.Keywords: engineering change; Design change; Project cost工程变更是指设计文件或技术规范修改而引起的合同变更,它是控制工程造价的关键。
工程变更对造价管理的影响研究提纲:1. 工程变更的概念和分类2. 工程变更对造价管理的影响3. 工程变更管理的实践措施4. 工程变更管理的经济效益分析5. 工程变更案例分析一、工程变更的概念和分类工程变更是指施工过程中因设计、质量、技术、进度等原因引起的施工方案、工艺、工程量、材料、规格等方面的变更。
根据变更的性质和原因,工程变更可分为设计变更、施工变更、材料变更、规格变更、质量变更等。
其中设计变更是工程变更中最常见的一种,包括设计思路、布局、结构、设备等方面的变更。
二、工程变更对造价管理的影响工程变更对造价管理的影响主要表现在以下几个方面:1. 对预算和决算造价的影响。
工程变更会导致原预算和决算造价的失效,需要重新进行预算和决算,从而增加造价管理的难度。
2. 对工期的影响。
工程变更会导致工期的延长或缩短,进而影响建筑的进度及投资回报周期。
3. 对材料、设备的影响。
工程变更会影响材料、设备的采购及使用,如果变更后的材料和设备价格比原来的高,造价管理的成本也会相应增加。
4. 对质量的影响。
工程变更会对质量控制造成影响,增加工程验收的难度,进而影响工程的使用寿命和安全性。
5. 对管理成本的影响。
工程变更需要在管理、监理和施工单位之间进行沟通协调,增加了管理成本。
三、工程变更管理的实践措施1.加强与业主的交流沟通。
及时告知业主变更的原因和影响,并与业主协商变更的方案和相关费用,达成共识。
2. 完善变更管理制度。
建立科学的变更管理制度,规范变更的流程和程序,明确管理责任和权限。
3.加强变更设计评审。
对变更方案进行严格评审,使变更后的工程能够保证质量、安全和标准。
4. 采取合理措施降低变更对造价的影响。
如尽量减少无效设计,提高前后设计的一致性等。
5. 意识培养。
树立变更管理的重要性意识和贯彻实施意识,增强管理和协调能力。
四、工程变更管理的经济效益分析从经济角度分析,合理的工程变更管理能够带来多方面的经济效益。
工程变更对造价管理的影响摘要:随着我国改革开放经济建设的不断发展和对外开放的不断扩大,就需要投资建设一大批基础建设项目。
从工程项目造价管理的角度出发,如何控制好每一个项目的工程造价,合理地使用建设资金,提高投资效益,一直是各级政府管理部门和各类项目建设主体所关注的热点问题。
关键词:不利影响;工程变更;解决办法一个工程在实施过程中,不可避免地要产生各种变更。
工程变更是指业主、监理、设计和承包商任何一方认为对工程有利,有必要对工程中任何部分的形状、数量、施工方法等作出变动,经技术经济比较认定,业主同意后,由监理工程师发布变更命令,指令承包商实施这些变更的工作。
工程变更的本意是因现场条件的变化或有先进、更为合理的技术而队员设计进行局部调整,以期使工程项目或施工更加合理,使工程设计或工程建成后更加完善和完美。
这种变更如果掌握恰当,即使略有投资增加,但对工程整体来讲是长远有益的;但若掌握不当、或变更较为频繁,则会对工程施工和工程本身造成诸多方面的损失,甚至产生很大的负面影响。
引起工程变更的原因主要有:施工地质条件的变化,设计变更,新增项目,进度协调引起的变更等。
由于工程建设的周期长,涉及的经济关系和法律关系复杂、受自然条件和客观因素的影响大,导致项目的实际情况与项目招标投标时的情况相比会发生一些变化,因此,工程变更是十分普遍的问题。
本文就工程变更对造价管理造成的不利影响进行了阐述,对其解决办法提出了几个观点。
引起工程变更的原因主要有:施工地质条件的变化,设计变更,新增项目,进度协调引起的变更等。
一、地质条件的变化由于工程勘测设计仓促,在施工过程中出现实际地质条件与招标文件提供的地质条件相差很大,就会新增不少项目的工程变更。
地质条件发生变化或新增了项目,投标及合同单价的分析基础就发生了变化,带来的问题是:合同单价要调整,整个合同价格要调整。
一种情况是地质情况变好,工程量减少,工程整体投入减少,承包商的成本和利润随工程量而减少,但承包商设备、人力、物力已投入进场,固定管理费、启动费和动员费不变,业主将无端付出多余的管理费;另一种情况,也是最普遍的情况,那就是地质条件变差了,工程量增加了,工程项目的造价相应地提高了,但单价分析基础或基价发生了变化付出不必要的费用。
《工程变更对造价的影响与应对措施》工程变更在建筑行业中屡见不鲜,这种情况常常使项目管理者和成本控制人员面临严峻的挑战。
工程变更可能是由于设计修改、技术进步、资金不足或其他项目需求变化引起的。
理解这些变更对项目造价的影响,有利于制定有效的应对措施,从而减少潜在损失。
变更的类型工程变更可以根据其性质分为多种类型。
设计变更是最为普遍的,包括建筑设计、工程图纸或材料的修改。
施工方案变更则可能涉及施工工艺、施工设备的变更。
由于政策法规、市场行情变动等外部因素,合同变更也是常见的现象。
每种变更都可能在不同程度上影响项目的时间和成本。
成本影响分析变更对造价的影响不仅体现在直接增加的费用上,还包括了潜在的间接成本。
例如,设计变更可能导致材料采购延误,进而增加了工期及相关费用。
图纸的反复修改还需要额外的人力资源,这些都会造成不必要的支出。
对于每一个变更,仅依赖初步的估算很难捕捉到全部的成本因素,因此进行详细的影响分析至关重要。
直接成本在变更发生后,项目的直接成本通常会立即增加。
这包括了因变更而追加的材料费、人工费,以及可能的设备租赁费等。
尤其是在项目进展阶段,变更带来的直接影响可能十分显著,且通常超出预期。
例如,若需要采购新的建筑材料,往往会发现价格上涨、交货时间延迟,从而进一步驱动成本上升。
间接成本间接成本的增加往往在变更的影响中被低估。
例如,施工延误可能导致的额外场地租赁费、人员调动费以及设备闲置费等,通常在最初预算中很难考虑周全。
客户的不满体验可能影响到后续项目的声誉和业务拓展,更难以量化。
应对策略针对工程变更可能带来的造价影响,项目管理团队可以采取多种策略以降低风险和损失。
应该培养变更意识,做好初步的风险评估和沟通机制。
使用现代化的项目管理工具,可以实时监控项目的进展和预算情况。
定期的评审和调整财务计划是必须的。
风险评估在项目开始之前进行仔细的风险评估是十分必要的。
通过多方评估,可以预见和识别潜在的变更原因,从而制定应对措施。
工程设计变更对造价的影响分析在工程项目中,设计变更是不可避免的现象。
无论是由于客户需求的变化,还是施工现场出现的意外情况,设计的调整都可能会直接影响工程的造价。
在深入分析这一问题时,需要考虑多个方面,以确保能够全面理解设计变更对项目成本的影响。
设计变更通常会引发额外的人工成本。
这些成本包括预算外的劳动力支出,因为工人需要时间来适应新的设计要求。
对于某些复杂的工程,设计变更还可能导致重新培训员工或聘请外部专家,进而增加直接和间接成本。
随着项目的进展,工地上已经安排的工作若因为设计变更而延迟,可能会引起进一步的成本上升,如设备闲置和工期延误所带来的损失。
材料成本方面,设计变更往往会引起对新材料、新设备的需求。
这可能导致原材料价格波动的直接影响,尤其是在市场需求高峰期间。
变更后的设计可能需要不同规格的材料,从而导致采购流程的复杂化,甚至可能会导致因紧急采购而产生的额外费用。
如果采用的新材料或设备与原计划材料不兼容,还可能导致在施工过程中出现适配性问题,从而增加物料浪费。
工期延迟是设计变更的另一大潜在影响因素。
对于任何施工项目而言,工期以及与之相关的各项费用都是至关重要的。
当设计变更发生时,原定的施工计划可能需要重新调整,进而导致工期延长。
长时间的工期不仅会增加劳动力和设备的持续使用费用,还有可能影响项目的整体盈利能力。
除此之外,延误还可能会影响后续环节的工作安排,甚至导致其它项目的推迟,进一步增加整体成本。
设计变更还会引发与各方沟通成本的上升。
项目的各个参与者,包括设计师、施工方、业主等,需要在变更发生后进行充分的沟通,以确定变化的影响和解决方案。
这不仅需求时间,且可能需要召开多次会议,书写和修改相关合同等,从而增加了行政和管理成本。
在大型工程中,沟通成本的上升尤为显著,这可能直接转化为经济损失。
设计变更对项目整体质量控制也产生了影响。
虽然设计发生了变更,但施工团队必须确保所有新设计仍然符合最初的质量标准。
工程变更对工程造价的影响和控制工程造价贯穿工程建设的全过程,工程造价要确定需要工程竣工完成结算才能确定。
这个过程中有非常多的影响因素,导致工程造价不符合预期。
这其中有一个因素非常值得探析,该因素为工程变更。
在实际的工程建设中工程变更是难以避免的,它对工程造价的影响有好有坏,关键就在于针对工程变更的控制。
本文对此进行探讨。
1.工程变更简述工程变更就是指的对原定工艺技术方案进行更改,这在工程中较为常见,主要受到多方因素的制约,非常难以避免,一般包含了以下几方面。
第一,由于业主要求改变,导致工程一些部分的标高、基线、位置以及尺寸发生改变,也可能使合同约定的工程量发生增减,还可能使合同约定的工程内容发生增减等等,这些都会导致工程变更,进而影响造价。
第二,设计方设计上出现疏漏,或者因为建设要求改变使得设计方案做出更改,从而引起工程变更。
比如某些环节的设计方案在实施中遭遇困难,进而导致工程变更,使得造价发生变动。
第三,施工方由于一些因素的影响,如质量、安全等,需要对施工方法、施工工艺等进行变更,让工程造价出现变化。
第四,监理单位可能出于工程协调、质量目标或是环保要求等,要求施工工艺、作业顺序进行变更。
第五,勘察不到位引起变更。
在勘察过程中对于施工条件、隐蔽工程勘察不到位,造成施工受阻,不得不进行变更,导致造价增加。
第六,现场情况变化导致工程变更。
比如对周围居民产生了影响,或是因为其他原因导致现场情况改变,必须进行工程变更,这也会影响工程造价。
总而来说,导致工程变更的因素繁多,这些都需要在工程实践中予以关注,从而做好造价控制。
2.工程变更对工程造价的影响从工程造价的确定流程来看需要经历估算(可行性研究),概算(初步设计),概算修正(优化设计),预算(设计方出具施工图),完成招投标后形成合同价,当施工方完成竣工执行结算与决算,此时才能确定工程造价的实际数额。
也就说工程造价涉及工程建设的全过程,而基于上文的分析可知工程变更也涉及到了工程建设的方方面面,对于工程造价的影响甚大,可以说工程变更对工程造价的影响将是全方位的。
工程变更对造价管理的影响分析工程变更是指工程施工过程中需要进行调整的相关变化,可能包括更改设计方案,变更施工合同,以及更改材料和工程构造等。
工程变更必定会对项目造价管理造成不同程度的影响,本文将对其中的影响进行分析。
1. 变更造价影响的分析变更对造价的影响主要包括增加或减少项目的总体造价和影响项目进度等方面。
具体而言,根据工程变更的不同,可能会对以下方面造成影响:1.1 人力和时间成本工程变更可能会导致建筑师、工程师、监督人员等专业人员需求的不同,这可能导致经营成本的增加或减少。
此外,为了适应变化,必须重新计划和安排施工过程,这将导致预计完成日期的变更,同时增加或减少时间成本。
1.2 材料和设备成本工程变更可能导致材料和设备的需求量发生变化。
例如,对于建筑工程的变更可能导致对墙体、电气和水暖管等部件的不同要求。
如果工程涉及到外部设备,例如起重设备和照明设备等,则可能需要重新设计并购买适当的设备,从而增加与设备相关的经济成本。
1.3 施工成本施工成本包括项目直接与施工相关的费用,例如劳动力成本和建筑材料的费用。
工程变更会导致一系列施工过程的调整,需要对施工流程进行重新设计和规划。
这可能导致施工成本的增加或减少。
1.4 效益影响工程变更可能对工程的效益产生影响,从而影响管理成本。
例如,如果变更会影响工程的安全性、持续性或使用寿命等,则必须对这些方面进行重新评估,可能需要对工程进行调整或重新设计。
这将导致工程管理成本的增加。
2. 变更控制措施2.1 控制变更的数量和频率首先应该尽力控制变更的数量和频率。
在变更发生之前,应该对计划进行充分的研究和准备,并通过加强管理,能力和沟通等手段尽可能减少变更的可能性。
如果变化必须进行,则应根据合同规定对变化进行控制。
2.2 控制变更的影响如果变更是必须进行的,则应在变更控制过程中采取相应的措施来弥补造价和进度影响。
其中,如果可能的话,应当通过采用更好的管理方法或技术来尽可能减少影响,否则必须进行合理的商业协商以拟定适当的改变协议。
关键词:工程变更;造价;影响;控制对策随着中国经济的发展,城市化在不断的推进,建设项目的数量和范围也在迅速增加。
尽管投资额迅速增长,但工程项目中长期存在的三超(工程概算超工程估算,工程预算超工程概算,工程决算超工程预算)现象尚未解决[1]。
据资料显示,项目最终结算价格中几乎有90%超出了最初的投资计划,而“三超”现象的主要原因是变更的出现。
工程项目过程中存在很多因素的风险会产生工程变更,这样的变更在前期无法进行准确的预测。
由此可见,工程变更的管理决定了项目目标的实现。
1工程变更产生的原因1.1建设单位的原因工程项目没有同样的项目和管理方法可供参考。
同时,由于业主单位在决策阶段的未完善工作,业主单位的原始项目内容或目标可能产生更改,如室内装饰效果,增加供暖和通风设备等。
如果考虑到与周围变化环境的协调,则外观要求也将改变[2]。
业主单位所引起的变更显然是主观的和任意的。
原因应归因于业主在初期的准备不足和考虑不到位。
1.2设计单位的原因主要是由于设计单位的设计出现错误,或者建设单位对要求的理解有所不同,从而由于图纸的变更而产生工程变更。
1.3工作的环境及条件的影响包含内部和外部条件,包含建设单位和其他负责人项目所在的外部环境,如建设单位或监理单位的指示或责任,由于新技术,新材料或新工艺引起的变更,法规变更和其他原因需要对建设项目进行相应变更,这是政策因素必然产生变更,这主要是由于基本数据不完整等原因所致[3]。
2工程变更对工程造价的影响2.1相关案例该案例的引用为了分析工程变更的因素以及对工程变更对工程造价的影响。
某房地产项目开工于2019年10月30日,将于2022年10月30日竣工。
该项目总地面积57785m2,总建筑面积257874.7m2,规划为9栋高层住宅,1栋独立商业商务办公楼及1栋独立2层商业网点。
此案例为商业商务办公楼,建筑高度99.5m,经协商同意后做出以下引用并得出数据进行分析。
2.2案例分析业主单位引起的变更的金额占61.1%,设计方引起的变更的金额占23.088%,监理方引起的变更的金额占0.528%,施工方引起的变更的金额占4.106%,第三方引起的变更的金额占8.919%。
工程变更对造价管理的影响研究[摘要] 以FID1C条款为基础,根据公平与效率原则阐述了工程变更过程中造价管理的原则和方法,并以示例进行了说明。
关镇词:工程变更造价管理FIDIC条款l 工程变更的涵义FIDIC条款中的工程变更是指设计文件或技术规范修改而引起的合同变更。
它在特点上具有一定的强制性,且以监理工程师签发的工程变更令为存在的充要条件。
在表现形式上它有以下类型(文1):(1)因设计变更或工程规模变化而引起的工程量增减;(2)因设计变更而使得某些工程内容被取消;(3)因设计变更或技术规范改变而导致的工程质量、性质或类型的改变;(4)因设计变更而导致的工程任何部分的标高、基结、位置、尺寸的改变;(5)为使工程竣工而必需实施的任何种类的附加工作;(6)因规范变更而使得工程任何部分规定的施工顺序或时间安排的改变。
从以上类型可以看出,FIDIC条款中的工程变更范围很广,这些变更均涉及到设计图纸或技术规范的改变、修改或补充,只要有监理工程师的工程变更令,承包商参必须进行工程变更,而没有监理工程师的工程工程变更令,承包商就不能进行工程变更。
值得注意的是,当工程变更超出上述范围时,随之也超出了监理工程师的权力范围,此时的变更应由业主和承包商平等协商,签署变更协议,之后方可由监理工程师按变更协议执行。
另外,为便于合同管理和造价管理,对工程质量、性质或类型改变引起的工程变更在实践中是有限制的,即通常要求变更后所出现的新的工程类型应是原承包合向中本己存在的工程类型。
例如,将当合同中本已存在桥梁工程时,则将高路堤改成高架桥的工程变更才是可以考虑的,反之,这种变更是要限制甚至是不允许的。
这是因为:第一,这种变更会使得质量控制难度加大,甚至会出现重大质量责任问题。
因为当原合同中无桥梁工程项目时,意味着招标或资格预审时,并未对承包商的桥梁工程施工业绩和施工能力进行审查,承包商不一定能胜任桥梁工程的施工。
第二,这种变更会引发大量施工索赔。
因为,在这种变更下意味着承包商要重新更换已进场的人员和施工机械设备,甚至要为此添置新的施工机械设备,承包商的施工队伍调遣费、施工机械使用费为此增加,索赔因而不可避免。
第三,这种变更会增大工程结算和投资控制的难度。
因为,在这种情况下,工程量清单中不可能有相应的计价项目和计价依据,变更工程的单价被迫要重新协商,原有的招标成果无法有效地发挥作用。
2 工程变更的审查和管理工程变更是监理工程师的一种权力,但监理工程师只有在满足独立、公正的前提下才能享有和行使这种权力。
因此,FIDIC条款规定,当监理工程师的业务素质或道德素质无法满足这种要求或监理模式改变时,可以通过专用条款对监理工程师的上述权力进行进一步限制或通过业主的监督和审查来进行进一步的管理。
在变更工程的审查过程中应本着控制投资、保证质量、加快进度、提高效益的原则来确定工程变更的必要性与可行性。
当上述原则在实施中存在着不一致甚至相互矛盾的现象时,应加强变更工程的可行性研究和评审,并贯彻分级审批和互相监督的审查原则,避免滥用权力的现象发生(文2)。
监理工程师在变更工程的造价管理中应贯彻合理定价和有效控制的基本原则,即变更工程的结算一方面要有合同依据,另一方面又要公平合理,即客观地反映施工成本以及竞争、供求等因素对价格的影响,且总造价原则上应控制在概算或投资估算的范围之内。
3 变更工程的定价方法3.1 合同中有相应计价项目时的变更工程定价3.1.1 定价原则l、以合同单价为计价依据根据FIDIC条款第52条的规定,当合同中有相应的计价项目时,原则上应按其相应项目的合同单价作为变更工程的计价依据。
此时,可将变更工程分解成若干项与合同规定相对应的计价项目,然后根据其完成的工程量及相应的单价办理变更工程的计量支付。
实践中工程任何部分的标高、基线、位置、尺寸的改变引起的工程变更以及设计变更或工程规模变化而引起的工程量增减均可按上述原则来定价。
这样能保持合同履行的严肃性,有效地发挥通过招标而产生的合同价格的作用,同时能有效地避免双方协商单价时的争议以及对合同正常履行带来的影响,且只要合同单价公平合理,则这一原则也是公平合理的。
但当合同单价不合理时,则按上述原则计价时可能给业主或承包商带来不利影响(单价偏高时对业主不利、单价偏低时对承包商不利)。
但只要不损害公平原则或出现显失公平的现象,则上述计价原则是仍应坚持的。
造成单价不合理的原因是多方面的。
如承包商有意采用不平衡报价,将开工早的工程细目报价高一些,而将开工晚的工程细目报价低一些;或者将工程量可能增大的工程细目报价高一些,而将工程量可能减小的工程细目报价低一些等等,详见文3。
除此之外,还因为现行的招标文件中各工程细目的工作内容或单价构成并不十分明确,因而使得承包商无法将某些工作费用准确地进行分摊。
例如,路面施工中要进行拌和场地的建设工作,当合同中对该工作的费用分摊方式有明确规定时,承包商在报价时可以明确地按规定分摊,但如果合同规定不明确,则承包商可以采用多种不同的分摊方式,他可能将其均摊到路面工程的报价中,也可能将其放入开办项目的报价中等等,由此,也会相应地产生单价偏高或偏低的现象。
为避免单价不平衡现象,在招标时,一方面应进一步完善现行招标文件的计量支付规定,对每一个工程细目的单价构成(包括计价内容和费用构成)应进行全面详细的规定;另一方面,在评标时应对承包商的不平衡报价现象进行限制。
2、合同单价的变更原则当变更引起的工程量变化较大或工作性质有重大改变使得继续沿用原有不合理合同单价计价会损害公平原则或出现显失公平的现象时,原有的合同单价应进行变更。
FIDIC 条款规定了变更合同单价的双控条件。
其表述是:“合同内所含项目的费率或价格不应考虑变动,除非该项目涉及的款额超过合同价格的20%,以及在该项目下实施的实际工程量超出或少于工程量表中规定之工程量的25%以上”(见文1)。
但由于该条件过于原则,缺乏可操作性以及翻译的原因,因而导致出现各种不同的理解,以及执行中出现各种不同的做法。
如规定中的“项目”一词,有的理解为被变更的项目,有的理解为变更后出现的项目(文6)。
实际上这些理解均不符合FIDIC条款原文之精神,见文4。
在这里,由于讨论的是合同单价,即工程细目的单价,因此,规定中的“项目”一词指的应是工程细目(Item),文5对此作了更清楚地规定。
即当工程变更使得工程量的变化超出工程量清单中所列工程细目的工程量的25%以及该细目的合同金额超出合同总价的2%时,应对超出部分的工程量按新的合理单价办理结算。
新的合理单价的确定原则是:原单价偏高,应相应降低,反之,应予以提高。
3.1.2单价变更方法变更单价的确定方法是较复杂的,应具体情况具体分析。
以下以一示例予以说明。
某合同中有一“挖方”工程细目,按其工作内容以及当前的市场价格(考虑成本、供求及竞争因素),其合理的价格组成应为:(1)直接成本:6.5元/M”;(2)间接成本:1.5元/M3(3)利润:0.5/M3所以其合理的价格应为8.5元/ M3。
(假定该价格为标底价)。
但在报价过程中,由于多种原因,可能会出现以下三种报价:第一种报价:8.5元/M3以上,即报价与标底相当甚至更高。
第二种报价:8.0元/M3,即报价中采取了让利策略,利润为0。
第三种报价:6.5元/M3,甚至更低,即在第二种报价的基础上采用了不平衡报价法或将管理费分摊到了其它工程细目的报价中,此时的单价为一亏损价。
现假定因工程变更而使得挖方工程量有较大的增加,且超过了合同规定的“双控”标准。
此时单价的变更方法会因以上三种不同的报价方法而不同。
对于第一种报价。
由于工程量的增加,承包商增大规模效益,其增加的工程量部分的直接成本和间接成本均会降低,因此,原有合同单价应予以降低,当单价因不平衡报价而超出8.5元/M3时更应如此。
对于第二种报价。
尽管承包商并未承诺对变更工程继续向业主让利,但由于规模效益的增加会使得承包商获利,因此其单价可维持不变。
对于第三种报价。
由于其单价为一亏损价,因此继续使用原单价对超出“双控”的工程量计价是不公平的,此时应对超出部分的工程量宜采用8.5元/M3或8.0元/M3的价格来计价。
3.2 合同中无相应计价项目的变更工程定价3.2.1 定价原则l、以计日工为依据定价这种方式仅适用于,一些小型的变更工作。
此时可将这些小型变更工作进行分解,并分别估算出人工、材料、以及机械台班消耗的数量,然后由监理工程师发出指示,最后按计日工形式并根据工程量清单中计日工的有关单价计价。
对大型变更工作而言,这种计价方式是不适用的。
因为一方面他不利于施工效率的提高,另一方面,发生的计日工数量的准确确定会有一定难度。
2、协商确定新的单价这是合同中无相应计价依据时的常见做法,协商确定单价的方法通常有两种,一种是以合同单价为基础的单价确定法,另一种是以概预算方法为基础的单价确定方法。
3.2.2 定价方法.1、以合同单价为基础定价例:设某合同中沥青路面原设计为厚4cm,其单价为80元/M3。
现进行设计变更为厚5cm。
则按上述原则可求出变更后路面的单价为:5/4×80=100(元/M3)该方法的特点是简单且有合同依据。
但如果原单价偏低,则得出的新单价也会偏低,反之,原单价偏高,则得出的新单价也会偏高。
所以其确定的单价只有在原单价是合理的情况下才会相对合理,当原单价不合理(有不平衡报价)时,该方法对增加的工程量部分的定价是不合理的。
2、以概预算方法为基础定价仍以上例说明之。
先确定沥青路面的施工方案和施工方法,进行资源价格的预算,之后按《公路工程预算定额》及相应的编制办法,确定其预算单价。
该方法的优点是有法律依据,产生的价格相对合理,能真实的反映完成该变更工程的成本和利润。
其缺点是不同的施工方案,施工方法会有不同的单价,另外该方法无法反映竞争的作用以及原有招标成果的作用,特别是当承包商有不平衡报价时,该方法会加剧总造价的不合理性。
例如:假定本项变更发生后沥青路面(5cm)的预算单价为120元/M2即比前述方法确定的单价(100元/M2)高出20元/M2,它表明原合同中沥青路面(4cm)的单价80/ M2偏低。
其偏低的原因可能是承包商的报价普遍较低(即合同总价也偏低),也有可能是承包商在该单价上采用了不平衡报价法(即合同总价不低,但单价偏低)。
对于前一种情况,采用预算单价后会使投标竞争所产生的积极成果不能有效地发挥作用,使合同的结算价回复到预算价。
对于后一种情况则不仅不能使投标竞争所产生的积极成果发挥作用,反而提高了合同的结算价格,使合同的总结算价超过预算总价。
下面以示例说明。
设某项目有挖方、填方以及路面三项工程,其工程量和标底价格如下表。
当承包商采用平衡报价或不平衡报价时,其报价结果有所不同(承包商采用不平衡报价是基于路基工程开工早,适当报高有利于资金周转及提前受益)。
